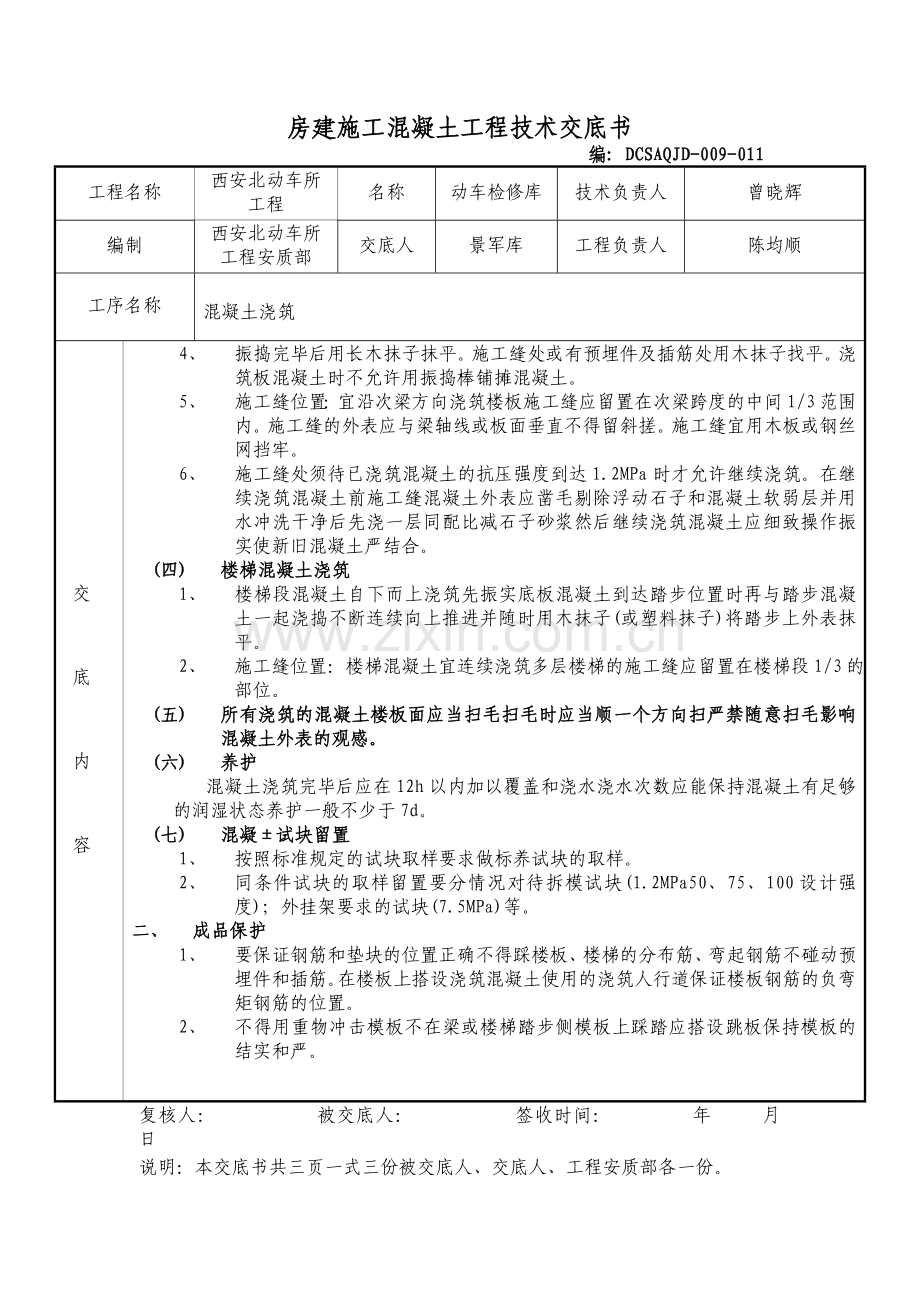

房建施工混凝土工程技术交底书 编: DCSAQJD-009-011 工程名称 西安北动车所工程 名称 动车检修库 技术负责人 曾晓辉 编制 西安北动车所工程安质部 交底人 景军库 工程负责人 陈均顺 工序名称 混凝土浇筑 交 底 内 容 (一) 混凝土浇筑与振捣的一般要求 1、 使用插入式振捣器应快插慢拔插点要均匀排列逐点挪动顺序进展不得遗漏做到均匀振实。挪动间距不大于振捣作用半径的1.25倍(一般为300~400mm)。振捣上一层时应插入下层5~10cm以使两层混凝土结合结实。振捣时振捣棒不得触及钢筋和模板。外表振动器(或称平板振动器)的挪动间距应保证振动器的平板覆盖已振实局部的边缘。 2、 浇筑混凝土应连续进展。如必须间歇其间歇时间应尽量缩短并应在前层混凝土初凝之前将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定一般超过2h应按施工缝处理(当混凝土的凝结时间小于2h时那么应当执行混凝土的初凝时间)。 3、 浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无挪动、变形或堵塞情况发现问题应立即处理并应在已浇筑的混凝土初凝前修正完好。 (二) 柱的混凝土浇筑 1、 柱浇筑前底部应先填5~10cm厚与混凝土配合比一样的石子砂浆柱混凝土应分层浇筑振捣使用插入式振捣器时每层厚度不大于50cm振捣棒不得触动钢筋和预埋件。 2、 柱高在2m之内可在柱顶直接下灰浇筑超过2m时应采取用滑槽、漏斗等器具或通过模板上的预留的孔口浇注。 3、 柱子混凝土的分层厚度应当经过计算确定并且应当计算每层混凝土的浇筑量保证混凝土的分层准确。混凝土振捣人员必须装备充足的照明设备保证振捣人员可以看清混凝土的振捣情况。 4、 柱子混凝土应一次浇筑完毕如需留施工缝时应留在主梁下面。 (三) 梁、板混凝土浇筑 1、 梁、板应同时浇筑浇筑应由一端开场用“赶浆法〞即先浇筑梁根据梁高分层浇筑成阶梯形当到达板底位置时再与板的混凝土一起浇筑随着阶梯形不断延伸梁板混凝土浇筑连续向前进展。浇捣时浇筑与振捣必须严配合第一层下料慢些梁底充分振实后再下第二层料用“赶浆法〞保持水泥浆沿梁底包裹石子向前推进每层均应振实后再下料梁底及梁侧部位要注意振实振捣时不得触动钢筋及预埋件。 2、 梁柱节点钢筋较时此处宜用小粒径石子同强度等级的混凝土浇筑并用小直径振捣棒振捣。 3、 浇筑板混凝土的虚铺厚度应略大于板厚用平板振捣器垂直浇筑方向来回振捣厚板可用插入式振捣器顺浇筑方向拖拉振捣并用铁插尺检查混凝土厚度 复核人: 被交底人: 签收时间: 年 月 日 房建施工混凝土工程技术交底书 编: DCSAQJD-009-011 工程名称 西安北动车所工程 名称 动车检修库 技术负责人 曾晓辉 编制 西安北动车所工程安质部 交底人 景军库 工程负责人 陈均顺 工序名称 混凝土浇筑 交 底 内 容 4、 振捣完毕后用长木抹子抹平。施工缝处或有预埋件及插筋处用木抹子找平。浇筑板混凝土时不允许用振捣棒铺摊混凝土。 5、 施工缝位置:宜沿次梁方向浇筑楼板施工缝应留置在次梁跨度的中间1/3范围内。施工缝的外表应与梁轴线或板面垂直不得留斜搓。施工缝宜用木板或钢丝网挡牢。 6、 施工缝处须待已浇筑混凝土的抗压强度到达1.2MPa时才允许继续浇筑。在继续浇筑混凝土前施工缝混凝土外表应凿毛剔除浮动石子和混凝土软弱层并用水冲洗干净后先浇一层同配比减石子砂浆然后继续浇筑混凝土应细致操作振实使新旧混凝土严结合。 (四) 楼梯混凝土浇筑 1、 楼梯段混凝土自下而上浇筑先振实底板混凝土到达踏步位置时再与踏步混凝土一起浇捣不断连续向上推进并随时用木抹子(或塑料抹子)将踏步上外表抹平。 2、 施工缝位置:楼梯混凝土宜连续浇筑多层楼梯的施工缝应留置在楼梯段1/3的部位。 (五) 所有浇筑的混凝土楼板面应当扫毛扫毛时应当顺一个方向扫严禁随意扫毛影响混凝土外表的观感。 (六) 养护 混凝土浇筑完毕后应在12h以内加以覆盖和浇水浇水次数应能保持混凝土有足够的润湿状态养护一般不少于7d。 (七) 混凝±试块留置 1、 按照标准规定的试块取样要求做标养试块的取样。 2、 同条件试块的取样留置要分情况对待拆模试块(1.2MPa50、75、100设计强度);外挂架要求的试块(7.5MPa)等。 二、 成品保护 1、 要保证钢筋和垫块的位置正确不得踩楼板、楼梯的分布筋、弯起钢筋不碰动预埋件和插筋。在楼板上搭设浇筑混凝土使用的浇筑人行道保证楼板钢筋的负弯矩钢筋的位置。 2、 不得用重物冲击模板不在梁或楼梯踏步侧模板上踩踏应搭设跳板保持模板的结实和严。 复核人: 被交底人: 签收时间: 年 月 日 说明:本交底书共三页一式三份被交底人、交底人、工程安质部各一份。 房建施工混凝土工程技术交底书 编: DCSAQJD-009-011 工程名称 西安北动车所工程 名称 动车检修库 技术负责人 曾晓辉 编制 西安北动车所工程安质部 交底人 景军库 工程负责人 陈均顺 工序名称 混凝土浇筑 交 底 内 容 3、已浇筑楼板、楼梯踏步的上外表混凝土要加以保护必须在混凝土强度到达 1.2MPa以后方准在面上进展操作及安装构造用的支架和模板。 4、在浇筑混凝土时要对巳经完成的成品进展保护对浇筑上层混凝土时流下的水泥浆要派专人及时清理干净洒落的混凝土也要随时清理干净。 5、对角等易碰坏的地方应当有保护措施。 6、冬施工在已浇的楼板上覆盖时要在脚手板上操作尽量不踏脚印。 三、 应注意的质量问题 1、 蜂窝:原因是混凝土一次下料过厚振捣不实或漏振模板有缝隙使水泥浆流失钢筋较而混凝土坍落度或石子过大柱、墙根部模板有缝隙以致混凝土中的砂浆从下部涌出。 2、 露筋:原因是钢筋垫块位移、间距过大、漏放、钢筋紧贴模板造成露筋或梁、板底部振捣不实也可能出现露筋。 3、 孔洞:原因是钢筋较的部位混凝土被卡未经振捣就继续浇筑上层混凝土。 4、 缝隙与夹渣层:施工缝处杂物清理不净或未浇底浆振捣不实等原因易造成缝隙、夹渣层。 5、 梁、柱连接处断面尺寸偏向过大主要原因是柱接头模板刚度差、支撑不结实或支此部位模板时未认真控制断面尺寸。 6、 现浇楼板面和楼梯踏步上外表平整度偏向太大:主要原因是混凝土浇筑后外表不用抹子认真抹平。冬施工在覆盖保温层时上人过早或未垫板进展操作。 复核人: 被交底人: 签收时间: 年 月 日 说明:本交底书共三页一式三份被交底人、交底人、工程安质部各一份。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
