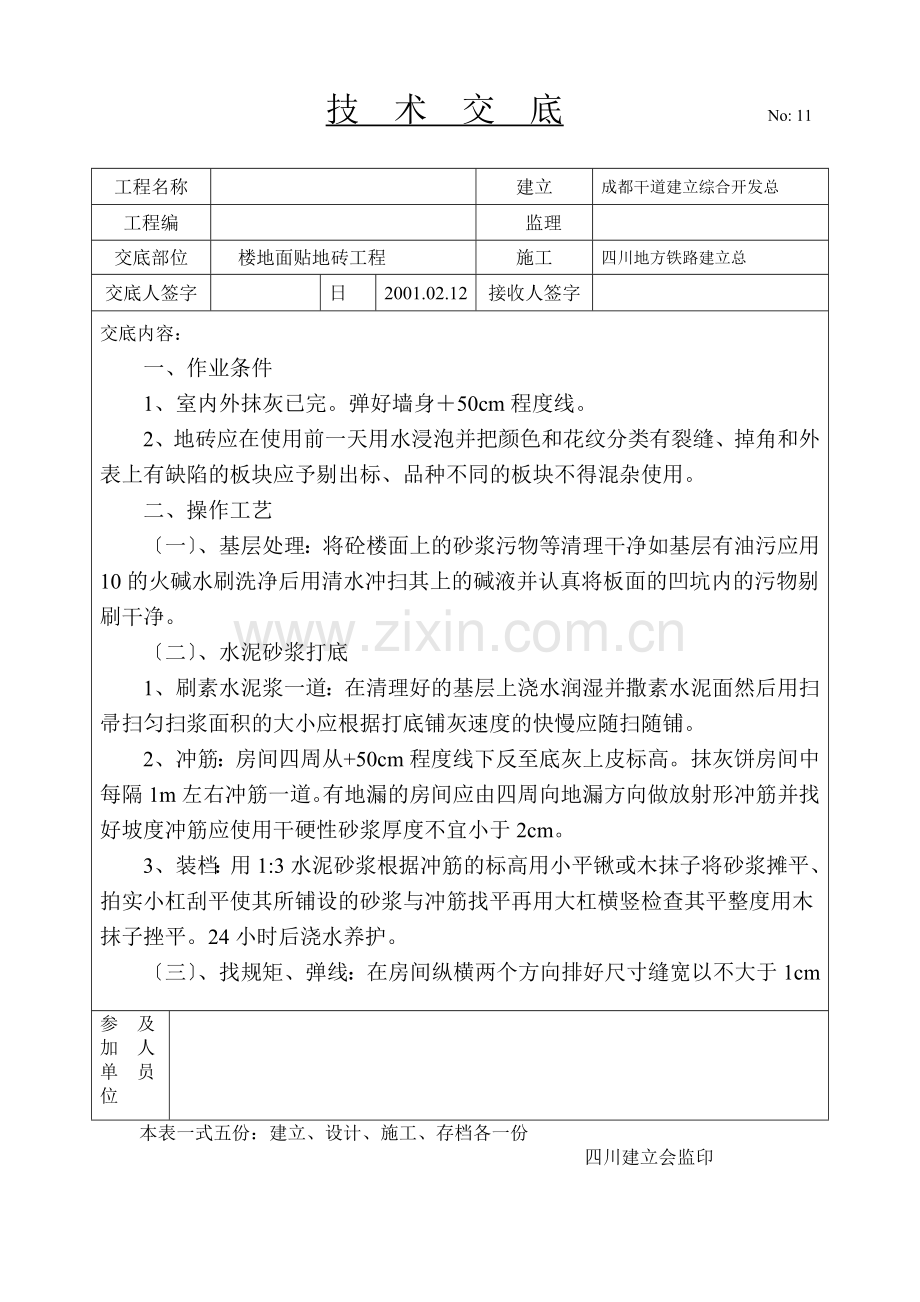

技 术 交 底 No: 11
工程名称
建立
成都干道建立综合开发总
工程编
监理
交底部位
楼地面贴地砖工程
施工
四川地方铁路建立总
交底人签字
日
2001.02.12
接收人签字
交底内容:
一、作业条件
1、室内外抹灰已完。弹好墙身+50cm程度线。
2、地砖应在使用前一天用水浸泡并把颜色和花纹分类有裂缝、掉角和外表上有缺陷的板块应予剔出标、品种不同的板块不得混杂使用。
二、操作工艺
〔一〕、基层处理:将砼楼面上的砂浆污物等清理干净如基层有油污应用10的火碱水刷洗净后用清水冲扫其上的碱液并认真将板面的凹坑内的污物剔刷干净。
〔二〕、水泥砂浆打底
1、刷素水泥浆一道:在清理好的基层上浇水润湿并撒素水泥面然后用扫帚扫匀扫浆面积的大小应根据打底铺灰速度的快慢应随扫随铺。
2、冲筋:房间四周从+50cm程度线下反至底灰上皮标高。抹灰饼房间中每隔1m左右冲筋一道。有地漏的房间应由四周向地漏方向做放射形冲筋并找好坡度冲筋应使用干硬性砂浆厚度不宜小于2cm。
3、装档:用1:3水泥砂浆根据冲筋的标高用小平锹或木抹子将砂浆摊平、拍实小杠刮平使其所铺设的砂浆与冲筋找平再用大杠横竖检查其平整度用木抹子挫平。24小时后浇水养护。
〔三〕、找规矩、弹线:在房间纵横两个方向排好尺寸缝宽以不大于1cm
参 及
加 人
单 员
位
本表一式五份:建立、设计、施工、存档各一份
四川建立会监印
技 术 交 底 No: 11
工程名称
建立
成都干道建立综合开发总
工程编
监理
交底部位
楼地面贴地砖工程
施工
四川地方铁路建立总
交底人签字
日
2001.02.12
接收人签字
交底内容:
为宜当尺寸缺乏整块砖的倍数时可裁割半块砖用于边角处尺寸相差较小时可调整缝隙。
〔四〕、铺砖:从门口开场纵向先铺几行砖找好规矩以此为筋压线从里向外退着铺砖每块砖要跟线。铺砖操作程序为:
1、浇水泥浆于底灰上。
2、砖的反面朝上抹铺粘结砂浆。其配合比不小于1:2.5厚度不小于10mm因砂浆强度高硬结快应随拌随用防止假凝后影响粘结效果。
3、将抹好灰的砖码砌到浇好水泥浆的底灰上砖上楞跟线。
4、用木板垫好木锤(或橡皮锤)砸实找平。
〔五〕、拨缝、修整:将已铺好的砖块拉线修整拨缝将缝找直并将缝内多余的砂浆扫出将砖面砸实如有坏砖及时更换。
〔六〕、勾缝:用1:1水泥砂浆勾缝要求勾缝实缝内平整光滑。
〔七〕、养护:铺完面砖后常温下48小时放锯末浇水养护。
〔八〕、踢脚板的施工:踢脚板一般使用与地面块材同品种、同规格、同颜色的材料。所以块材的立缝应与地面缝对齐铺设时应在房间阴角两头各铺贴一块砖出墙厚度及高度符合设计要求并以此砖上楞为挂线。开场铺贴将砖反面朝上铺抹粘结砂浆其砂浆配合比为1:2水泥砂浆使砂浆能粘满整块砖为度及时粘到墙上并拍实使其上口跟线随之将挤出砖面上的余浆刮去。将砖面清理干净。
参 及
加 人
单 员
位
本表一式五份:建立、设计、施工、存档各一份
四川建立会监印
技 术 交 底 No: 11
工程名称
建立
成都干道建立综合开发总
工程编
监理
交底部位
楼地面贴地砖工程
施工
四川地方铁路建立总
交底人签字
日
2001.02.12
接收人签字
交底内容:
三、质量
1、面层与基层的结合必须结实无空鼓。
2、各种板块面层的外表干净图案明晰色泽一致接缝均匀周边顺直板块无裂纹、掉角和缺楞等现象。
3、踢脚板外表干净接缝平整均匀高度一致;结合结实出墙厚度适宜根本一致。
4、楼梯踏步和台阶的铺贴缝隙宽度一致相邻两步高差不超过10mm防滑条顺直。
四、成品保护
1、对已完工程应进展保护。
2、剔凿和切割砖时下边应垫好木板。
3、在已铺贴好的面层上工作时严禁钢材、铁件等重物在地上乱砸乱扔。
4、油漆浆活施工时严禁污染面层。
参 及
加 人
单 员
位
本表一式五份:建立、设计、施工、存档各一份
四川建立会监印
技 术 交 底 No: 11
工程名称
建立
成都干道建立综合开发总
工程编
监理
交底部位
楼地面贴地砖工程
施工
四川地方铁路建立总
交底人签字
日
2001.02.12
接收人签字
交底内容:
参 及
加 人
单 员
位
本表一式五份:建立、设计、施工、存档各一份
四川建立会监印
技 术 交 底 No: 11
工程名称
建立
成都干道建立综合开发总
工程编
监理
交底部位
楼地面贴地砖工程
施工
四川地方铁路建立总
交底人签字
日
2001.02.12
接收人签字
交底内容:
参 及
加 人
单 员
位
本表一式五份:建立、设计、施工、存档各一份
四川建立会监印
展开阅读全文
