资源描述
浙 江 地 质 矿 产 工 程 公 司 QP4.9-10
施 工 技 术 交 底〔各钻机班组〕 No:001
工程名称
华越控制软件开展中心2#楼桩基工程
工程处
经理
朱文清
主任
工程师
工程
经理
林明东
质量员
李振业
交
底
内
容

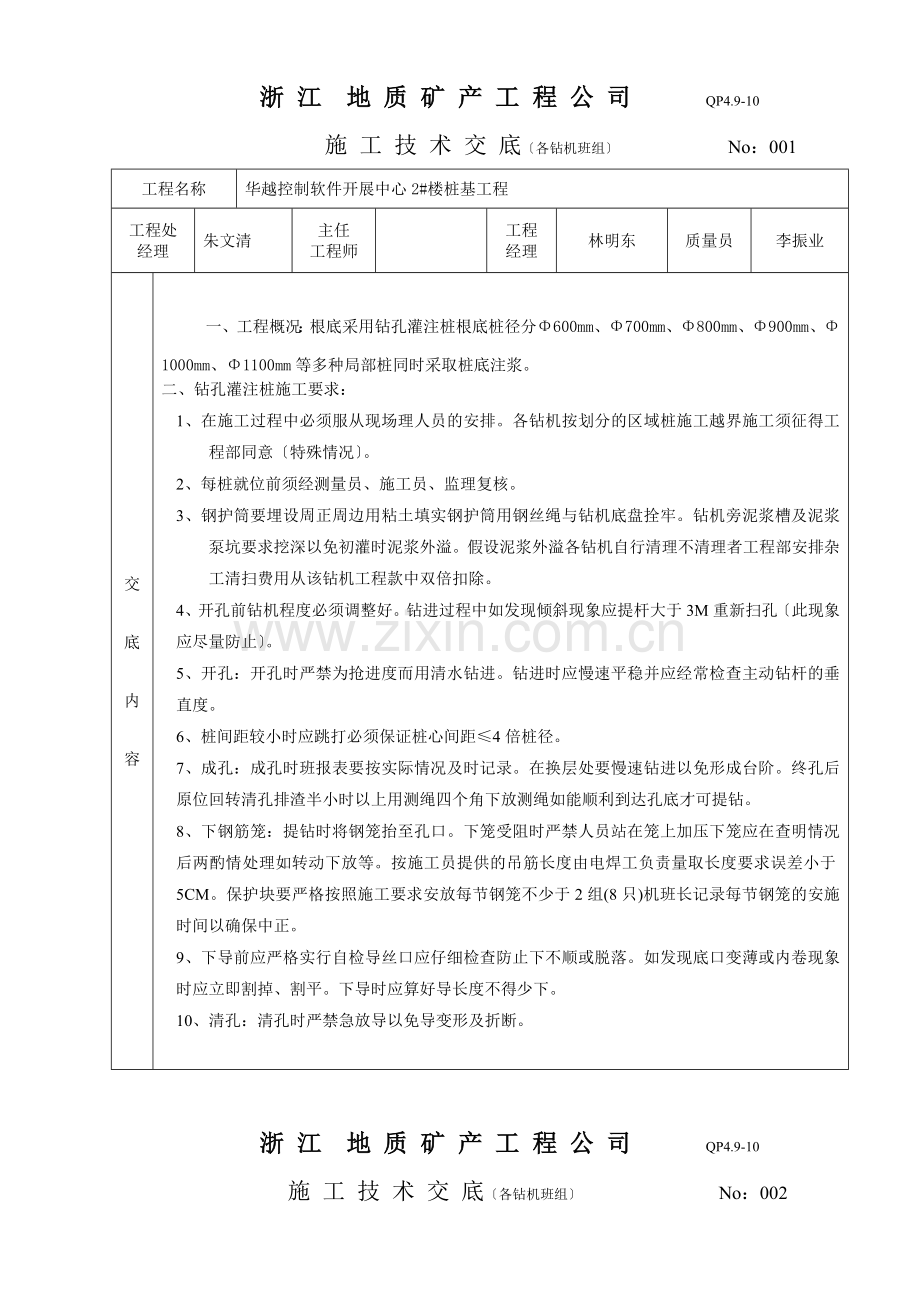

一、工程概况:根底采用钻孔灌注桩根底桩径分Φ600mm、Φ700mm、Φ800mm、Φ900mm、Φ1000mm、Φ1100mm等多种局部桩同时采取桩底注浆。
二、钻孔灌注桩施工要求:
1、在施工过程中必须服从现场理人员的安排。各钻机按划分的区域桩施工越界施工须征得工程部同意〔特殊情况〕。
2、每桩就位前须经测量员、施工员、监理复核。
3、钢护筒要埋设周正周边用粘土填实钢护筒用钢丝绳与钻机底盘拴牢。钻机旁泥浆槽及泥浆泵坑要求挖深以免初灌时泥浆外溢。假设泥浆外溢各钻机自行清理不清理者工程部安排杂工清扫费用从该钻机工程款中双倍扣除。
4、开孔前钻机程度必须调整好。钻进过程中如发现倾斜现象应提杆大于3M重新扫孔〔此现象应尽量防止〕。
5、开孔:开孔时严禁为抢进度而用清水钻进。钻进时应慢速平稳并应经常检查主动钻杆的垂直度。
6、桩间距较小时应跳打必须保证桩心间距≤4倍桩径。
7、成孔:成孔时班报表要按实际情况及时记录。在换层处要慢速钻进以免形成台阶。终孔后原位回转清孔排渣半小时以上用测绳四个角下放测绳如能顺利到达孔底才可提钻。
8、下钢筋笼:提钻时将钢笼抬至孔口。下笼受阻时严禁人员站在笼上加压下笼应在查明情况后两酌情处理如转动下放等。按施工员提供的吊筋长度由电焊工负责量取长度要求误差小于5CM。保护块要严格按照施工要求安放每节钢笼不少于2组(8只)机班长记录每节钢笼的安施时间以确保中正。
9、下导前应严格实行自检导丝口应仔细检查防止下不顺或脱落。如发现底口变薄或内卷现象时应立即割掉、割平。下导时应算好导长度不得少下。
10、清孔:清孔时严禁急放导以免导变形及折断。
浙 江 地 质 矿 产 工 程 公 司 QP4.9-10
施 工 技 术 交 底〔各钻机班组〕 No:002
工程名称
华越控制软件开展中心2#楼桩基工程
工程处
经理
朱文清
主任
工程师
工程
经理
林明东
质量员
李振业
交
底
内
容

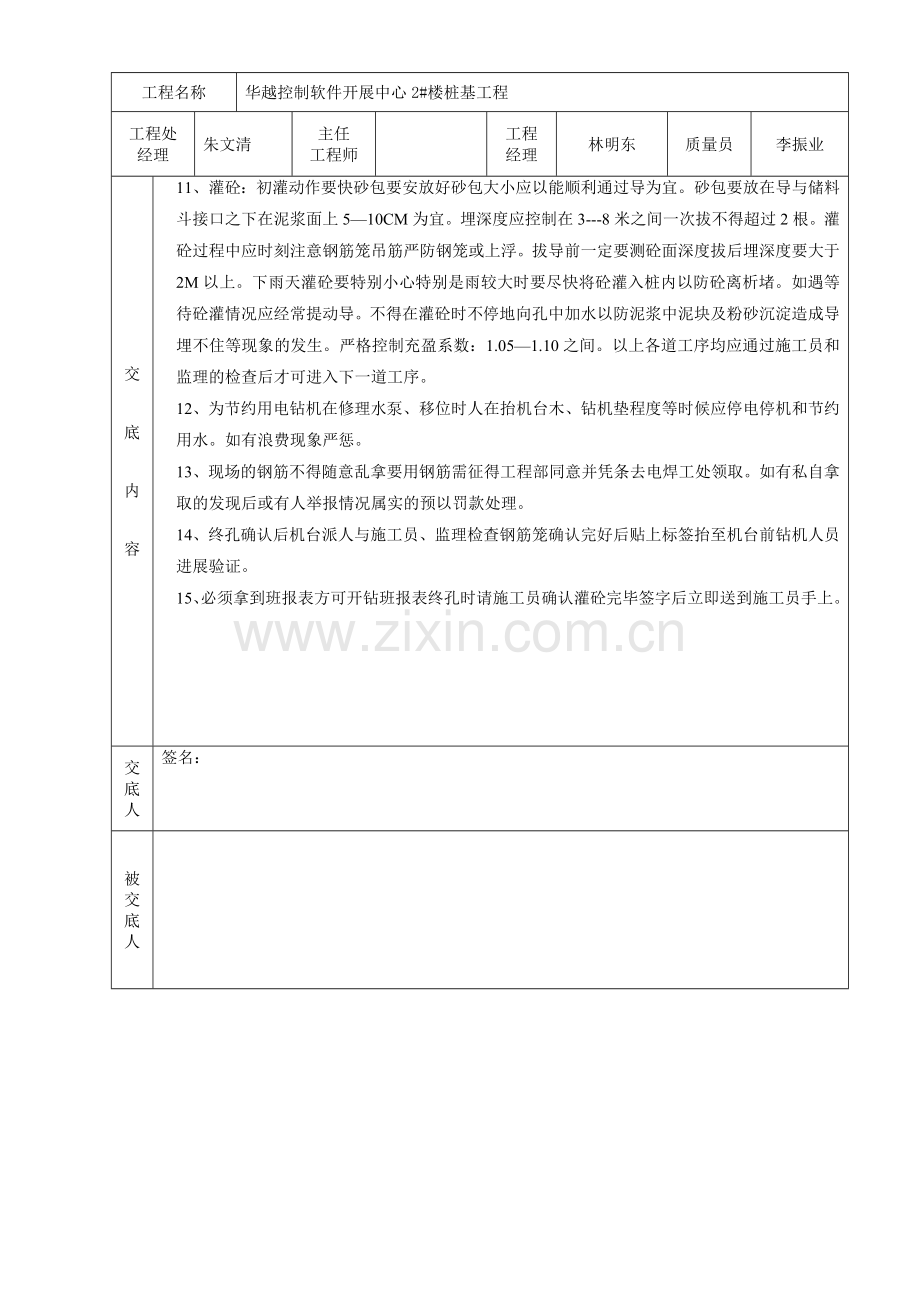

11、灌砼:初灌动作要快砂包要安放好砂包大小应以能顺利通过导为宜。砂包要放在导与储料斗接口之下在泥浆面上5—10CM为宜。埋深度应控制在3---8米之间一次拔不得超过2根。灌砼过程中应时刻注意钢筋笼吊筋严防钢笼或上浮。拔导前一定要测砼面深度拔后埋深度要大于2M以上。下雨天灌砼要特别小心特别是雨较大时要尽快将砼灌入桩内以防砼离析堵。如遇等待砼灌情况应经常提动导。不得在灌砼时不停地向孔中加水以防泥浆中泥块及粉砂沉淀造成导埋不住等现象的发生。严格控制充盈系数:1.05—1.10之间。以上各道工序均应通过施工员和监理的检查后才可进入下一道工序。
12、为节约用电钻机在修理水泵、移位时人在抬机台木、钻机垫程度等时候应停电停机和节约用水。如有浪费现象严惩。
13、现场的钢筋不得随意乱拿要用钢筋需征得工程部同意并凭条去电焊工处领取。如有私自拿取的发现后或有人举报情况属实的预以罚款处理。
14、终孔确认后机台派人与施工员、监理检查钢筋笼确认完好后贴上标签抬至机台前钻机人员进展验证。
15、必须拿到班报表方可开钻班报表终孔时请施工员确认灌砼完毕签字后立即送到施工员手上。
交底人
签名:
被交底人
浙 江 地 质 矿 产 工 程 公 司 QP4.9-10
施 工 技 术 交 底〔技术组〕 No:
工程名称
华越控制软件开展中心2#楼桩基工程
工程处
经理
朱文清
主任
工程师
工程
经理
林明东
质量员
李振业
交
底
内
容
一、施工用技术
1、施工用标高统一为建筑标高。外部引用标高〔黄海标高〕由测量员换算为建筑标高。
2、机高=机台高度+磨盘高度;机台高度为机台面至护筒顶的间隔 。
3、机台面标高=机高-磨盘高度+护筒口地坪标高。
4、桩顶标高=承台顶标高 - 承台厚度+0.1m
5、桩底标高=护筒顶标高 - 孔深 工程桩笼顶标高=桩顶标高+钢筋伸入底板长度
6、钢笼长度:工程桩=桩长 + 伸入承台锚固长度
试锚桩=孔深 + 设计锚固长度
7、导长度(含灌浆斗长)=孔深+机台面高度 - 0.3~0.5m
8、砼理方量:π*〔D2/4〕*〔有效桩长+砼超灌长度〕 充盈系数=实际方量÷理方量
9、实际水泥用量=实际砼方量*每m3砼水泥用量
二、理
1、桩位测量、桩位对中、入持力层界面、终孔、钢笼制作、钢笼焊接、下导、清孔测沉渣、砼初灌量确认、砼灌注完毕等工序须经监理验收后才允许进入下一道工序施工。
2、开孔时应调制泥浆比重应偏大些以利护孔壁成孔至持力层及上一层时要及早确认进入上一地层的时间和孔深及时取样科学判断入持力层的时间和深度。
3、控制清孔在2小时内前1小时去除沉渣施工员验收合格后调制泥浆至标准要求同时联络砼供给商供砼〔或搅拌砼〕。灌砼时要求钻机上清理泥浆循环池以利下一个孔施工。
4、测泥浆比重时不能直接用比重仪捞取泥浆样品应用杯子等物捞取后倒入比重仪中冲冼干净后测得的比重即为正确的数值。
5、交接班应做好交接班手续交接班记录应详细施工日记反映当班施工员所做的工作和各钻机发生的事情。
6、灌注砼时应对砼进展验收及时做砼坍落度试验及组织做砼试块砼试块及时编。灌注时应确保初灌量符合施工组织设计要求;应现场控制拨导不得拨空导。
交底人
签名:
被交底人
展开阅读全文
