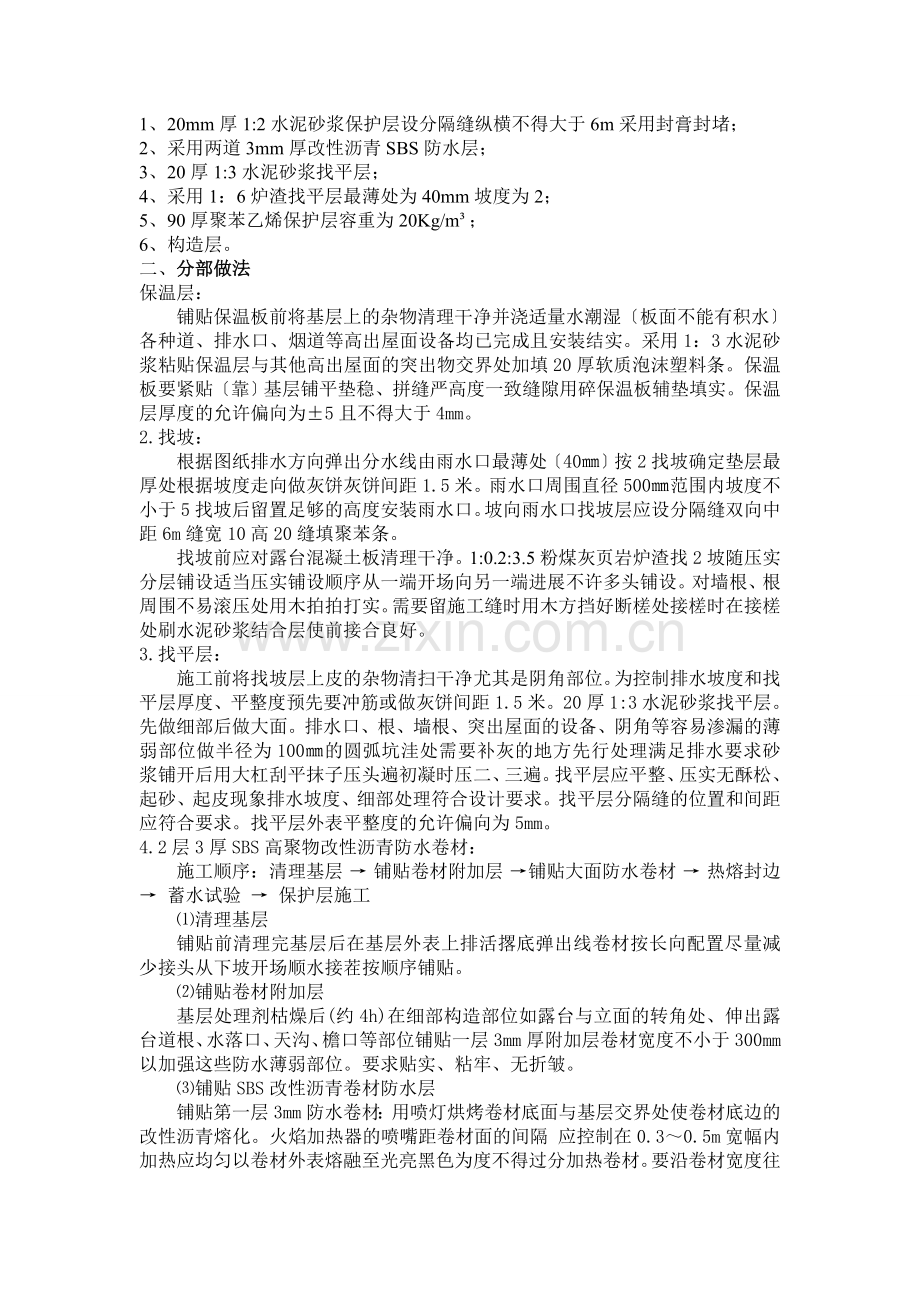

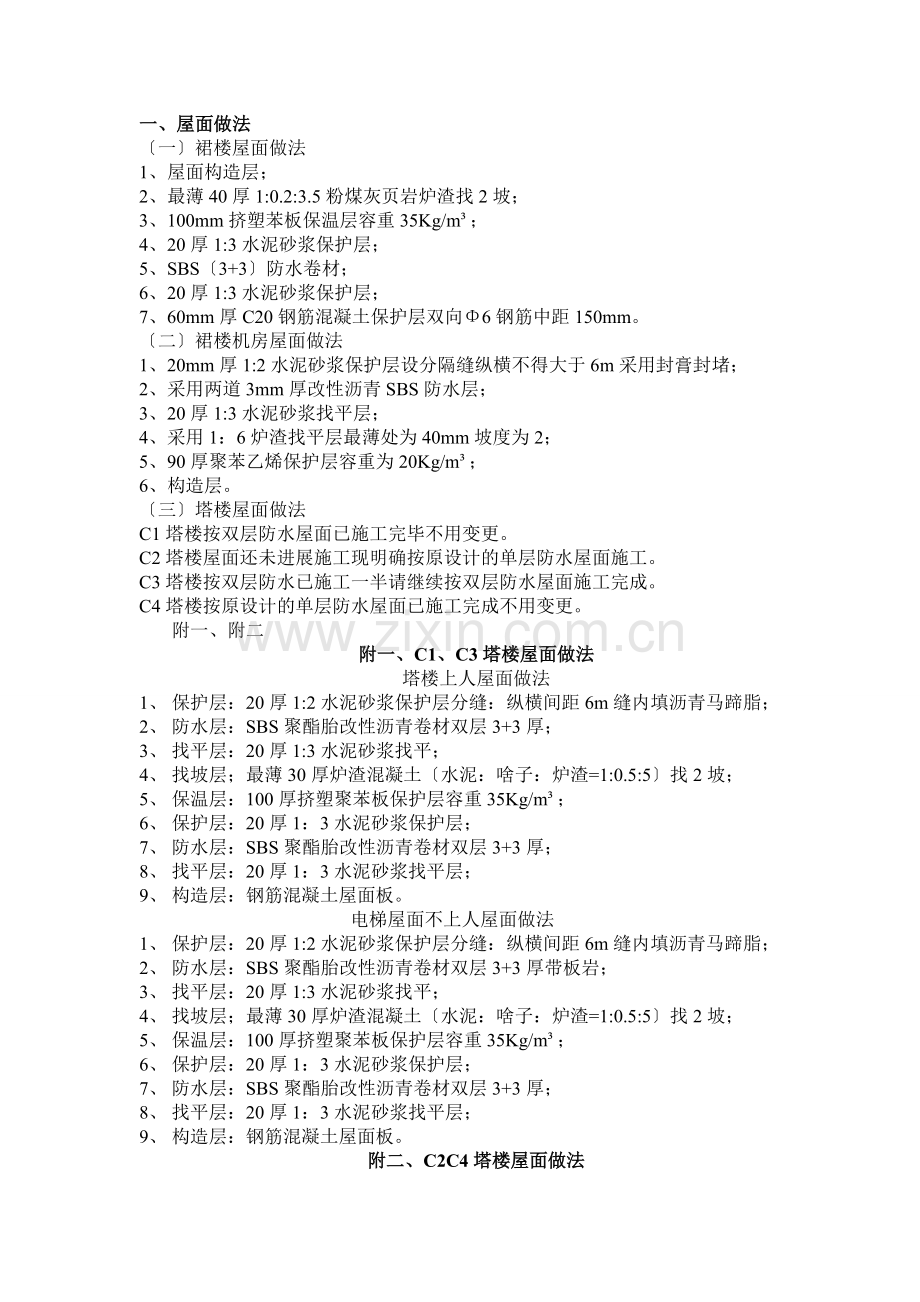

一、 屋面做法
〔一〕裙楼屋面做法
1、屋面构造层;
2、最薄40厚1:0.2:3.5粉煤灰页岩炉渣找2坡;
3、100mm挤塑苯板保温层容重35Kg/m³;
4、20厚1:3水泥砂浆保护层;
5、SBS〔3+3〕防水卷材;
6、20厚1:3水泥砂浆保护层;
7、60mm厚C20钢筋混凝土保护层双向Φ6钢筋中距150mm。
〔二〕裙楼机房屋面做法
1、20mm厚1:2水泥砂浆保护层设分隔缝纵横不得大于6m采用封膏封堵;
2、采用两道3mm厚改性沥青SBS防水层;
3、20厚1:3水泥砂浆找平层;
4、采用1:6炉渣找平层最薄处为40mm坡度为2;
5、90厚聚苯乙烯保护层容重为20Kg/m³;
6、构造层。
〔三〕塔楼屋面做法
C1塔楼按双层防水屋面已施工完毕不用变更。
C2塔楼屋面还未进展施工现明确按原设计的单层防水屋面施工。
C3塔楼按双层防水已施工一半请继续按双层防水屋面施工完成。
C4塔楼按原设计的单层防水屋面已施工完成不用变更。
附一、附二
附一、C1、C3塔楼屋面做法
塔楼上人屋面做法
1、 保护层:20厚1:2水泥砂浆保护层分缝:纵横间距6m缝内填沥青马蹄脂;
2、 防水层:SBS聚酯胎改性沥青卷材双层3+3厚;
3、 找平层:20厚1:3水泥砂浆找平;
4、 找坡层;最薄30厚炉渣混凝土〔水泥:啥子:炉渣=1:0.5:5〕找2坡;
5、 保温层:100厚挤塑聚苯板保护层容重35Kg/m³;
6、 保护层:20厚1:3水泥砂浆保护层;
7、 防水层:SBS聚酯胎改性沥青卷材双层3+3厚;
8、 找平层:20厚1:3水泥砂浆找平层;
9、 构造层:钢筋混凝土屋面板。
电梯屋面不上人屋面做法
1、 保护层:20厚1:2水泥砂浆保护层分缝:纵横间距6m缝内填沥青马蹄脂;
2、 防水层:SBS聚酯胎改性沥青卷材双层3+3厚带板岩;
3、 找平层:20厚1:3水泥砂浆找平;
4、 找坡层;最薄30厚炉渣混凝土〔水泥:啥子:炉渣=1:0.5:5〕找2坡;
5、 保温层:100厚挤塑聚苯板保护层容重35Kg/m³;
6、 保护层:20厚1:3水泥砂浆保护层;
7、 防水层:SBS聚酯胎改性沥青卷材双层3+3厚;
8、 找平层:20厚1:3水泥砂浆找平层;
9、 构造层:钢筋混凝土屋面板。
附二、C2C4塔楼屋面做法
1、20mm厚1:2水泥砂浆保护层设分隔缝纵横不得大于6m采用封膏封堵;
2、采用两道3mm厚改性沥青SBS防水层;
3、20厚1:3水泥砂浆找平层;
4、采用1:6炉渣找平层最薄处为40mm坡度为2;
5、90厚聚苯乙烯保护层容重为20Kg/m³;
6、 构造层。
二、 分部做法
保温层:
铺贴保温板前将基层上的杂物清理干净并浇适量水潮湿〔板面不能有积水〕各种道、排水口、烟道等高出屋面设备均已完成且安装结实。采用1:3水泥砂浆粘贴保温层与其他高出屋面的突出物交界处加填20厚软质泡沫塑料条。保温板要紧贴〔靠〕基层铺平垫稳、拼缝严高度一致缝隙用碎保温板辅垫填实。保温层厚度的允许偏向为±5且不得大于4mm。
2.找坡:
根据图纸排水方向弹出分水线由雨水口最薄处〔40㎜〕按2找坡确定垫层最厚处根据坡度走向做灰饼灰饼间距1.5米。雨水口周围直径500㎜范围内坡度不小于5找坡后留置足够的高度安装雨水口。坡向雨水口找坡层应设分隔缝双向中距6m缝宽10高20缝填聚苯条。
找坡前应对露台混凝土板清理干净。1:0.2:3.5粉煤灰页岩炉渣找2坡随压实分层铺设适当压实铺设顺序从一端开场向另一端进展不许多头铺设。对墙根、根周围不易滚压处用木拍拍打实。需要留施工缝时用木方挡好断槎处接槎时在接槎处刷水泥砂浆结合层使前接合良好。
3.找平层:
施工前将找坡层上皮的杂物清扫干净尤其是阴角部位。为控制排水坡度和找平层厚度、平整度预先要冲筋或做灰饼间距1.5米。20厚1:3水泥砂浆找平层。先做细部后做大面。排水口、根、墙根、突出屋面的设备、阴角等容易渗漏的薄弱部位做半径为100㎜的圆弧坑洼处需要补灰的地方先行处理满足排水要求砂浆铺开后用大杠刮平抹子压头遍初凝时压二、三遍。找平层应平整、压实无酥松、起砂、起皮现象排水坡度、细部处理符合设计要求。找平层分隔缝的位置和间距应符合要求。找平层外表平整度的允许偏向为5mm。
4.2层3厚SBS高聚物改性沥青防水卷材:
施工顺序:清理基层 → 铺贴卷材附加层 →铺贴大面防水卷材 → 热熔封边 → 蓄水试验 → 保护层施工
⑴清理基层
铺贴前清理完基层后在基层外表上排活撂底弹出线卷材按长向配置尽量减少接头从下坡开场顺水接茬按顺序铺贴。
⑵铺贴卷材附加层
基层处理剂枯燥后(约4h)在细部构造部位如露台与立面的转角处、伸出露台道根、水落口、天沟、檐口等部位铺贴一层3mm厚附加层卷材宽度不小于300mm以加强这些防水薄弱部位。要求贴实、粘牢、无折皱。
⑶铺贴SBS改性沥青卷材防水层
铺贴第一层3mm防水卷材:用喷灯烘烤卷材底面与基层交界处使卷材底边的改性沥青熔化。火焰加热器的喷嘴距卷材面的间隔 应控制在0.3~0.5m宽幅内加热应均匀以卷材外表熔融至光亮黑色为度不得过分加热卷材。要沿卷材宽度往返加热边加热边沿卷材长边向前滚铺用滚辊排除空气使卷材与基层粘结结实。卷材接缝处必须溢出熔化的改性沥青溢出的改性沥青宽度以2㎜左右均匀顺直为宜。当接缝处的卷材有铝箔或矿物粒料时应去除干净后再进展热熔和接缝处理。
铺贴第二遍防水卷材〔最后一层带页岩保护层〕:处理与第一遍一样铺贴方向与第一遍垂直进展。
⑷铺贴平面与立面相连的卷材时应先铺贴平面然后由下向上铺贴并使卷材紧贴阴、角不允许有空鼓现象存在。附加层下料要求准确粘贴严。制止卷材在阴角处接缝卷材的接缝必须分开阴角200mm以上。
⑸热熔封边:
将卷材搭接接缝处用汽油灯烘烤火焰的方向应与操作人员前进方向相反。应先封长边后封短边。最后用改性沥青封膏将卷材收头处封严实。
(6)蓄水试验:
屋面防水层完工后应先做蓄水或淋水试验。平屋面蓄水24h无渗漏为合格。
三、 质量
(1)铺贴卷材时应平整顺直搭接尺寸准确不得扭曲。粘接严接缝严紧不许有损伤、空鼓、翘边、起泡、皱折等缺陷
(2)热熔法施工时边缝必须挤出热熔的沥青胶卷材收头用改性沥青封膏封闭严。
(3)卷材防水层完工后不得有渗漏和积水现象。
(4)落水口、出屋、阴角等部位的附加层与基层必须粘接严。
(5)卷材的铺贴方向应正确卷材搭接宽度的允许偏向为-10㎜。
(6)卷材施工时严禁在雨天施工五级风及其以上时不得施工。
四、 成品保护措施
⑴屋顶涂膜、卷材、面层施工完成后要及时封闭不得在其上进展任何作业、堆放物品、人员穿行、停留。假设要行人须设置专门“马道〞例如铺草帘子等隔离物。
⑵保温层铺设完成后不许人员穿行堆放物品防止压坏保温层。及时做上部聚合物砂浆。
⑶施工人员作业时要穿软底鞋小推车腿必须做“软〞处理。每道工序经历收合格后及时进展下道工序的施工利于保护上道工序成品。
⑷穿出屋面且已稳固好的道、设备座等要注意保护施工过程中不许碰撞。施工中不许有涂膜材料污染墙面。
⑸基层必须枯燥否那么在找平层与涂膜之间易发生空鼓。附加层涂膜之间操作认真使涂膜与找平层粘贴严。
⑹保证排水系统的畅通落水口处临时堵塞物要彻底去除。需要人员在屋面作业时要铺垫塑料布或麻袋等隔离物。
