收藏 分销(赏)

某商住楼主体工程技术交底.doc

上传人:綻放 文档编号:10505646 上传时间:2025-05-31 格式:DOC 页数:5 大小:64KB
下载 相关 举报
某商住楼主体工程技术交底.doc_第1页
第1页 / 共5页
某商住楼主体工程技术交底.doc_第2页
第2页 / 共5页
点击查看更多>>
资源描述

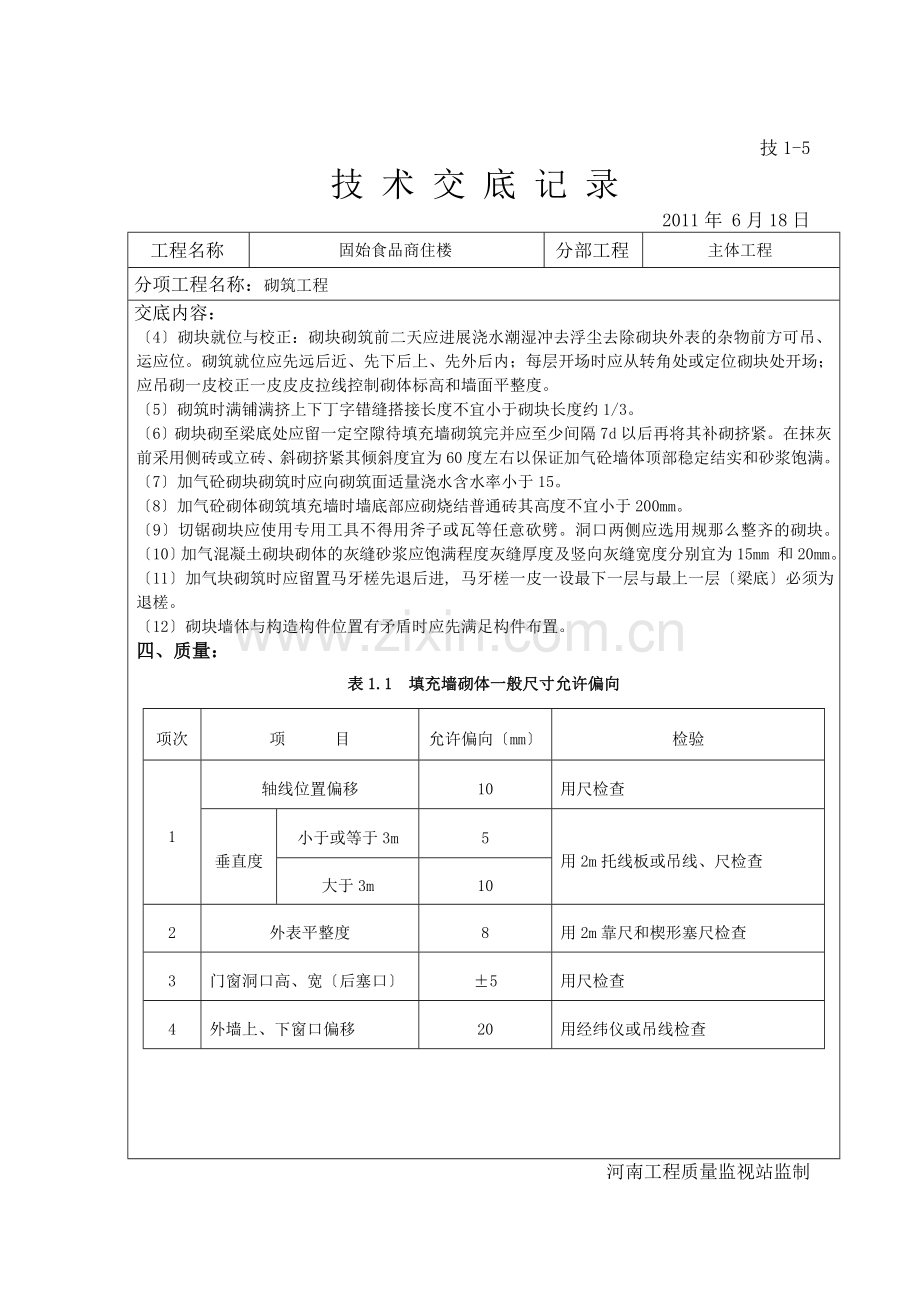

技1-5 技 术 交 底 记 录 2011年6月18日 工程名称 固始食品商住楼 分部工程 主体工程 分项工程名称:砌筑工程 交底内容: 一、施工准备: 1、材料及主要机具 〔1〕采用A3.5〔B05〕加气砼块及MU10实心砼砌块品种、强度等级必须符合设计要求并有出厂合格证、复试;进场后应按品种、规格分别堆放整齐堆置高度不宜超过2m。砌块运输、装卸过程中严禁抛掷和倾倒;加气砼砌块应防止雨淋。 〔2〕水泥:选用P.C 32.5复合硅酸盐水泥出厂合格证(3天、28天)及复试应齐全。 〔3〕砂:使用中砂含泥量不超过5使用前用5mm孔径的筛子过筛。 〔4〕其它材料:墙体拉结筋及预埋件、木砖等。 〔5〕掺合料:白灰熟化时间不少于7d或采用粉煤灰等。 2、主要机具:搅拌机、磅秤、瓦、托线板、小推车、灰槽、线坠、塞尺、拉线、卷尺、皮数杆、扫帚、手锯等。 二、作业条件: 1、按砌筑操作需要找好标高立好标尺杆;加气块将排块图设计好且窗压顶位置预留出来。 2、按标高控制好找平层;弹好轴线墙身线经历线符合设计要求办完预检手续。 3、砂浆由试验室做好试配应根据现场砂的含水率随时调整砂用量。 4、砌筑前确保施工面无混凝土浮浆及其它杂物并洒水潮湿使用砂浆找平;对于标高偏向太大的可用C20细石混凝土提早进展找平。 5、 砌体砌筑前砌块应提早浇水保证外表既潮湿又无浮水。 6、砌入墙体内的各种建筑构配件、拉结筋应事先预制加工按不同型、规格进展堆放。墙体拉结筋及过梁钢筋按照图纸设计及要求施工采用植筋胶进展锚固。锚固深度要根据钢筋的直径严格按照植筋胶的使用说明中的要求植筋胶剂量以钢筋植入时微有溢出为宜。 三、操作步骤: 1、墙体放线、砌块浇水 制备砂浆 砌块排列 砌墙 验评 2、砂浆搅拌:砂浆要严格按照实验室提供的配合比采用机械进展拌合砂浆应随拌随用;砂浆应在3h至4h内使用完毕;当温度超过30℃时应分别在拌成2h至3h内使用完毕。 3、砌加气块墙: 〔1〕砌块砌体在砌筑前应根据工程设计施工图结合砌块的品种、规格、绘制砌体砌块的排列图经审核无误按图排列砌块。 〔2〕砌块墙块与构造构件位置有矛盾时应先满足构件布置。 〔3〕铺砂浆:将搅拌好的砂浆通过吊斗、灰车运至砌筑地点在砌块就位前用大铲、灰勺进展分块铺灰。 河南工程质量监视站监制 技1-5 技 术 交 底 记 录 2011年 6月18日 工程名称 固始食品商住楼 分部工程 主体工程 分项工程名称:砌筑工程 交底内容: 〔4〕砌块就位与校正:砌块砌筑前二天应进展浇水潮湿冲去浮尘去除砌块外表的杂物前方可吊、运应位。砌筑就位应先远后近、先下后上、先外后内;每层开场时应从转角处或定位砌块处开场;应吊砌一皮校正一皮皮皮拉线控制砌体标高和墙面平整度。 〔5〕砌筑时满铺满挤上下丁字错缝搭接长度不宜小于砌块长度约1/3。 〔6〕砌块砌至梁底处应留一定空隙待填充墙砌筑完并应至少间隔7d以后再将其补砌挤紧。在抹灰前采用侧砖或立砖、斜砌挤紧其倾斜度宜为60度左右以保证加气砼墙体顶部稳定结实和砂浆饱满。 〔7〕加气砼砌块砌筑时应向砌筑面适量浇水含水率小于15。 〔8〕加气砼砌体砌筑填充墙时墙底部应砌烧结普通砖其高度不宜小于200mm。 〔9〕切锯砌块应使用专用工具不得用斧子或瓦等任意砍劈。洞口两侧应选用规那么整齐的砌块。〔10〕加气混凝土砌块砌体的灰缝砂浆应饱满程度灰缝厚度及竖向灰缝宽度分别宜为15mm 和20mm。 〔11〕加气块砌筑时应留置马牙槎先退后进, 马牙槎一皮一设最下一层与最上一层〔梁底〕必须为退槎。 〔12〕砌块墙体与构造构件位置有矛盾时应先满足构件布置。 四、质量: 表1.1 填充墙砌体一般尺寸允许偏向 项次 项 目 允许偏向〔mm〕 检验 1 轴线位置偏移 10 用尺检查 垂直度 小于或等于3m 5 用2m托线板或吊线、尺检查 大于3m 10 2 外表平整度 8 用2m靠尺和楔形塞尺检查 3 门窗洞口高、宽〔后塞口〕 ±5 用尺检查 4 外墙上、下窗口偏移 20 用经纬仪或吊线检查 河南工程质量监视站监制 技1-5 技 术 交 底 记 录 2011年 6 月18日 工程名称 固始食品商住楼 分部工程 主体工程 分项工程名称:砌筑工程 交底内容: 五、构造措施 1、填充墙的拉结 ①填充墙应沿剪力墙、框架柱、构造柱全高每隔500mm设2φ6拉筋拉筋沿墙全长贯穿。墙长大于5m时墙顶与梁应有拉结;当墙长超过层2倍时应设置钢筋混凝土构造柱;墙高超过4m时墙体半高处应设置与柱连接且沿墙全长贯穿的钢筋混凝土程度现浇带。 ② 当墙长大于墙高且端部无柱时应在墙端设置; 在内外墙交接处和外墙转折处宜设置构造柱构造柱间距不大于2倍墙高。 ③对有洞口填充墙洞口大于1.2m时应在洞口两侧设置构造柱。当外墙窗洞宽度大于2.1m时窗裙墙顶面宜设现浇带洞口宽度大于3m时窗裙墙中部宜设置构造柱;构造柱中距不宜大于2.5m。 ④紧贴砼墙或柱的填充墙墙垛当长度小于150mm时该墙垛用C20素砼代替。 ⑤在混凝土构件与轻质墙体交接处、电线导设槽处应采用钢丝网抹灰加强加强带与各基体的搭接宽度不应小于150mm。 2、构造柱构造 构造柱截面均为200mm×墙厚纵向钢筋4φ10 箍筋φ6@200。构造柱纵筋锚入上下梁或板内La 。 3、过梁构造 过梁可预制也可现浇;过梁按洞口的净跨在02YG301中选取〔图集见附图〕。过梁荷载级别为1级。 4、窗台压顶构造〔见图1〕 窗口下方现浇混凝土窗台板应伸入两端不宜少于200mm;如两端遇到混凝土构件的应提早先将混凝土构件凿毛然后按要求进展钢筋锚固。 台及造型处二次浇筑时混凝土构件连接处的混凝土也应先凿毛然后按要求进展钢筋锚固后再行浇筑。 图1: 55㎜ 3Ф6 20mm 60mm Ф6@200mm 同墙宽 外窗窗台 3Ф6 60mm Ф6@200mm 同墙宽 内窗窗台 六、施工平安及环保要求 6.1 墙身砌体高度超过地坪1.2m以上必须及时搭设好门式脚手架不准用不稳定的工具或物体在脚手板面上垫高工作。检查门式脚手架是否结实;危险处的防护措施和平安标志是否齐备。 6.2 砌筑作业人员进入现场必须遵守平安消费纪律。要正确穿戴平安防护用品制止穿硬底鞋、拖鞋。 6.3 作业时工具和材料应该放置稳当严禁向下随意抛掷物品。 6.4 使用的机械及时清理、保养。 6.5 砌筑砂浆不得遗撒污染作业面。 6.6 每天做到工完料清落地灰应规整以利于再次使用外墙落地灰下方应使用水泥袋搜集以再次使用。 6.7 施工垃圾应每天清理到指定地点不能直接抛掷杂物。 七、质量通病及预防措施 质量通病 原因 预防 砖缝砂浆 不饱满 水泥砂浆和易性差砌筑时挤浆费力使底灰产生空穴 严格执行配合比保证搅拌时间 铺灰过长但砌筑速度跟不上 随铺随砌控制砌筑速度 用干砌块砌筑砂浆早脱水 严禁干砌块砌墙砌筑前洒水润湿 墙体裂缝 砌体抗剪强度低砌块体积大灰缝少应力集中于灰缝 注意砌筑质量砌筑砂浆必须符合要求;水泥砂浆随伴随用3h内用完 砌块排列不合理 砌筑前应根据砌块尺寸、灰缝厚度排砖计算砌筑皮数一般应孔对孔、肋对肋错缝搭砌 砌体抗压强度低 砌块标偏低质量不合格 加强砌块进厂检验 砂浆质量差 严格执行配合比拌合应均匀、随伴随用 砌体受力不均 砌体的集中荷载处应予以加强措施 河南工程质量监视站监制 技1-5 技 术 交 底 记 录 2011年6月18 日 工程名称 固始食品商住楼 分部工程 主体工程 分项工程名称:砌筑工程 交底内容: 八、成品保护 8.1 混凝土空心砌块应按品种、规格分类堆放整齐堆放高度不宜超过1.6m。 8.2 砌块在运输、装载过程中严禁抛掷和倾倒;切割砌块应使用手提式机具进展切割。 技术 负责人 交底人 承受人 河南工程质量监视站监制
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
