资源描述
技 术 交 底 书
:中铁十一华新准铁路巴准线施工一标工程经理部 编:
主送
南圪桥施工队
第 1 页
工程名称
钻孔桩
日
2021年3月
一、 质量、技术
二、 施工安排及钻孔桩施工
三、 工考前须知及事故处理
四、 质量保证措施
五、 平安保证措施
六、 环境保护、水土保持措施
复核: 签收: 年 月 日
注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外还要以书面形式进展交底。
②“技术交底书〞一式两份一份作为施工根据一份留存备查并交接手续。

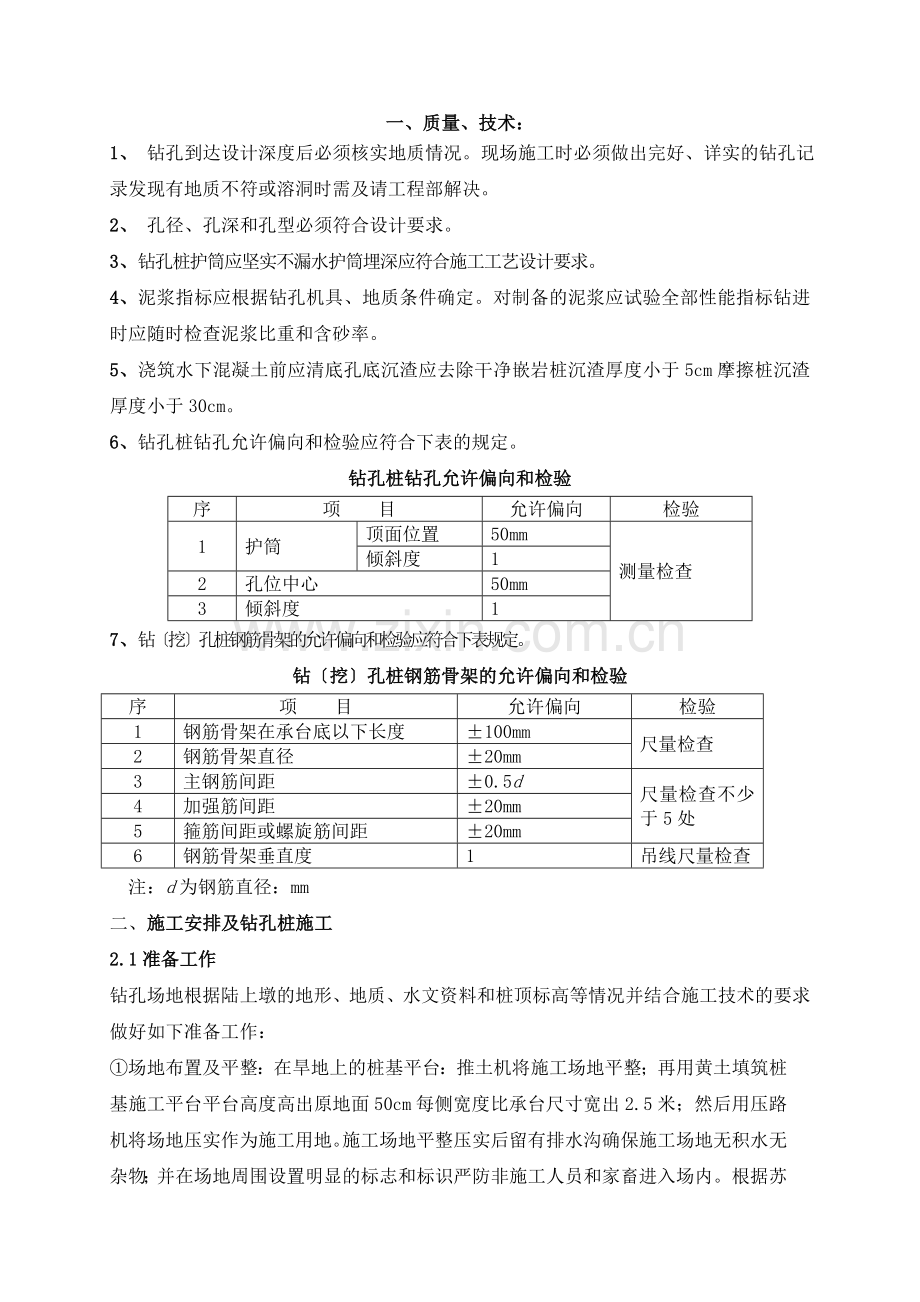

一、质量、技术:
1、 钻孔到达设计深度后必须核实地质情况。现场施工时必须做出完好、详实的钻孔记录发现有地质不符或溶洞时需及请工程部解决。
2、 孔径、孔深和孔型必须符合设计要求。
3、钻孔桩护筒应坚实不漏水护筒埋深应符合施工工艺设计要求。
4、泥浆指标应根据钻孔机具、地质条件确定。对制备的泥浆应试验全部性能指标钻进时应随时检查泥浆比重和含砂率。
5、浇筑水下混凝土前应清底孔底沉渣应去除干净嵌岩桩沉渣厚度小于5cm摩擦桩沉渣厚度小于30cm。
6、钻孔桩钻孔允许偏向和检验应符合下表的规定。
钻孔桩钻孔允许偏向和检验
序
项 目
允许偏向
检验
1
护筒
顶面位置
50mm
测量检查
倾斜度
1
2
孔位中心
50mm
3
倾斜度
1
7、钻〔挖〕孔桩钢筋骨架的允许偏向和检验应符合下表规定。
钻〔挖〕孔桩钢筋骨架的允许偏向和检验
序
项 目
允许偏向
检验
1
钢筋骨架在承台底以下长度
±100mm
尺量检查
2
钢筋骨架直径
±20mm
3
主钢筋间距
±0.5d
尺量检查不少于5处
4
加强筋间距
±20mm
5
箍筋间距或螺旋筋间距
±20mm
6
钢筋骨架垂直度
1
吊线尺量检查
注:d为钢筋直径:mm
二、施工安排及钻孔桩施工
2.1准备工作
钻孔场地根据陆上墩的地形、地质、水文资料和桩顶标高等情况并结合施工技术的要求做好如下准备工作:
①场地布置及平整:在旱地上的桩基平台:推土机将施工场地平整;再用黄土填筑桩基施工平台平台高度高出原地面50cm每侧宽度比承台尺寸宽出2.5米;然后用压路机将场地压实作为施工用地。施工场地平整压实后留有排水沟确保施工场地无积水无杂物;并在场地周围设置明显的标志和标识严防非施工人员和家畜进入场内。根据苏州西特大桥墩台桩基位置及现场情况首先把电力线引到桩基施工位置并注意主线至少与桩基施工区保持15米间隔 以保证吊装钢筋笼时人、机平安并在大桥相邻两墩之间挖一深2.0米长和宽均12米的泥浆沉淀池以沉淀开挖沉碴和泥浆建立泥浆循环系统。泥浆重复利用不污染周围环境。见下面?旱地、浅水位钻孔桩平台和泥浆池示意图?
② 桩孔定位测量: 各个墩台桩位要求放样准确放样前应由现场的施工技术人员和测量人员对桩位的坐标进展核对确保桩位正确。场地整平符合要求后即可测量放样用长木桩〔上定有铁钉〕准确标出各桩位中心定位准确后埋设护筒并在周围设置骑马桩。护桩埋设原那么:不影响钻孔机械、吊装钢筋笼和混凝土浇筑施工;如发现有护桩松动或异常那么及时让测量人员校核。护桩高出原地50厘米左右〔与护筒高度一致〕并用混凝土固定好以供随时检测桩中心、高程和安装钢筋笼及定位。
③护筒埋设:护筒采用3~5mm钢板卷制而成其内径比桩径大40cm。埋设深度以保证钻进过程中不发生孔口塌陷为宜在旱地上或筑岛时埋设护筒还应高出施工地面0.5米。护筒的四周回填黏土时应分层夯实保证钻孔或灌注时护筒的结实和稳定必要时加长护筒的埋置深度。
护筒埋设后需进展桩位中心复测,确保护筒顶面中心与设计桩位的偏向不得大于5cm,护筒的倾斜度不得大于1。
2.2钻孔泥浆:
选择并备足良好的造浆粘土保证满足钻孔内泥浆顶高程始终高于外部水位或地下水位2.0m使泥浆的压力超过静水压力在孔壁上形成一层泥皮阻隔孔隙渗流保护孔壁防止坍塌。 泥浆控制指标如下:
冲击钻钻孔入孔的泥浆比重为1.1~1.3孔底的泥比重砂黏土时不宜大于1.3大漂石、卵石层不宜大于1.4岩石层不宜大于1.2。
黏 度:一般地层16~22s松散易坍地层19~28s。
含砂率:新制泥浆不大于4。
胶体率:不小95。
PH 值:大于6.5
造浆后应检验全部性能指标钻孔过程中应随时检验泥浆比重和含砂率并填写泥浆试验记录表。
2.3钻孔:
2.3.2旋挖钻成孔
旋挖钻机底盘为伸缩式自动整平装置并在操作室内有仪表准确显示电子读数当钻头对准桩位中心十字线时各项数据即可锁定勿需再作调整。
钻机就位准确泥浆制备合格后即开场钻进钻进时每回次进尺控制在60cm左右刚开场要放慢旋挖速度并注意放斗要稳,提斗要慢特别是在孔口5~8m段旋挖过程中要注意通过控制盘来监控垂直度,如有偏向及时进展纠正而且必须保证每挖一斗的同时及时向孔内注浆使孔内水头保持一定高度以增加压力保证护壁的质量。同时做好整个过程中的钻进记录随时根据不同地质情况调整泥浆指标和旋挖速度。在钻孔过程中根据不同的地质情况主要用了以下四种钻头:挖土钻头、挖砂钻头、筒钻、螺旋钻头。其成孔性能如下:
①挖土钻头:是最常用的钻头在钻头底部有两扇仅可向斗内方向翻开的合叶门。当钻进时斗齿切削孔底土经合叶门将土压入斗中当回次进尺完成提升钻头时斗内的土在自重作用下将两扇门关紧防止土掉入孔内。出孔口后通过钻杆上压盘挤压钻头上弹簧螺杆使合叶门翻开到出斗中土。
②挖砂钻头:用于钻进砂性土地层也可用于孔底清渣。整体构造与挖土钻头根本一样只是在底部为双层双层底可以相对旋转一个角度实现进土口的翻开与关闭。钻进时进土口为翻开状态;进尺完毕钻头反向旋转一个角度进土口关闭钻头成完全封状态将土取出。这主要是砂性土无粘结力而设计。
③筒钻:整体构造与挖土钻头根本一样只是底部没有封口。主要用于施工孔内的两层胶结岩层该岩层整体性好强度大利用桶钻的剪压作用破坏岩层的整体性从而到达进尺的目的。与螺旋钻配合使用效果更佳。
④螺旋钻头:依靠螺旋叶片之间的空间搜集从孔底切削的土体主要用于钻进胶结层由小及大循序渐进到达破坏胶结层的整体性从而到达进尺的目的。与桶钻配合使用效果更佳。另外对于粘性土特别适宜干法钻进。
弃渣外运与钻进同步进展每从孔内出几桶钻渣就用装载机及时的外运至弃渣场以减少现场施工干扰减少弃渣对桩孔的压力确保施工现场的文明和质量平安。
2.4验孔和一次清孔:
钻孔至设计高程经对孔径、孔深、孔位、竖直度进展检查。钻孔到达设计高程后应与设计图纸上的桩基地质情况相复核和复核桩孔位置应用验孔器检查桩孔孔径和孔深验孔器用与桩主筋同类型钢筋制作其外径与桩基的设计直径一样大小长度为桩基直径的4~6倍。
在检验合格后进展一次清孔一次清孔的时间约为8个小时左右采用的泥浆比重在1.1以上将冲击钻钻也孔底的石碴清出。
2.5钢筋骨架的制作和安装:
①场地设置:钢筋笼在钻进过程中提早在钢筋加工场进展加工制作。
②堆放:所有桩基钢筋均存放在钢筋场内的钢筋棚区内钢筋加工在钢筋加工棚区内成批加工半成品和成品均放在相应的棚区内到达易识别防潮、防水。
③检测:所有钢筋在进展场后均统统知试验人员进展钢筋原材的检测和钢筋的焊接质量检测其检测数量按现行的客运专线的指标进展。
④制作前处理:桩基的圆条钢筋在加工前进展调直使用前应将所有钢筋外表的油渍、漆污、水泥浆和能用锤敲击能剥落的浮皮、铁锈等均应去除干净。
⑤加工模具的制作:加工模具分为钢筋笼箍筋制作模具和钢筋笼制作模具。
在制作加强筋之前先制作一加强筋加工模具。在一块为5-8mm厚的钢板上用直径为16mm长度为10厘米钢筋头沿钢板中心上成一圆形布置每个钢筋头的间距为3厘米左右其加工模具的最外层半径既是加强筋的内径半径;钢板放在支腿上支腿离地面的高度为60-80厘米左右。所有的加强筋均用此加强筋加工模具制作这样方可保证所有加强筋制作和大批量的消费满足现场施工的需要。
加工模具主要是指钢筋笼制作加工平台。该作业平台下部为一梯形截面砖砌平台平间埋设一根100槽钢。平台设为梯形截面是为了便于钢筋笼从两端的斜面坡道上滑下加快钢筋笼的加工进度。
作业平台上部用C50槽钢与预埋100槽钢焊接成一个内净边长为加强筋外径的方框。该方框的一边与预埋槽钢焊接固定另一边设置为活动的可拔出。当钢筋笼加工时就用插销将其固定住当钢筋笼加工完毕后就将插销拔出抽出活动边的槽钢让钢筋笼从坡道上滑下去。
方框的四个边上均要焊接一个固定加强筋的限位卡。该限位卡的宽度应稍大于加强筋的直径因为限位卡的宽度假如太小钢筋就放不进去起不到固定加强筋的作用;假如过大加强筋在里面就会前后的晃动不便于焊接施工宽度一般较加强筋大1~2mm即可。限位卡高度必须小于加强筋直径假如大于加强筋直径那么就有可能阻碍到后续主筋与加强筋之间的焊接。
方框的上边框是可以取下的它的形状加工成“Π〞型。两个固定端可焊接槽钢或2根φ16圆钢两端焊接件的位置必须确保方框的净空及方框的稳定性。上边框的主要作用就是固定住两个边框防止其左右晃动。
⑥焊接:钢筋接头在加工场地采用双面搭接焊其焊缝长度为5D〔D为钢筋直径〕加上4厘米双面搭接焊的焊缝高度h应等于或大于0.3d并不得小于4mm焊缝宽度b应等于或大于0.7d并不得小于8mm。
⑦钢筋接头布置:桩基钢筋主要承受压力同一断面的接头不得大于50。钢筋笼小于20m长的采用整体吊装;大于20m长的分成两节保证一节12m长另一节根据钢筋笼长度大小增减。
⑧运输和安装:钢筋笼加工在钢筋加工场加工成型自制平板车拉运输在运输时采用小油丝绳进展捆绑。钢筋笼吊装入孔后不影响清孔应在清孔前进展吊放。利用吊车将钢筋骨架吊入桩孔内;吊放钢筋骨架入桩孔时下落速度要均匀忌撞击孔壁。骨架落到设计高程后将其校正在桩中心位置并固定。
⑨保护层设置:在钢筋笼上端根据钢筋笼的长度不同沿钢筋笼的四用均匀用Φ22四根钢筋设置吊环或固定杆并将吊环或固定杆固定在护筒顶部两根10cm槽钢上用来定位和固定钢筋笼。钢筋笼外侧应对称设置定位钢筋沿钢筋笼方向每2米设置一组。
桩基设计上有定位耳筋〔耳环〕制作与安装此钢筋时要准确与主筋焊要结实接预防吊装钢筋笼时脱落如发现脱落时那么及时补加上。还应事先预制混凝土预制块砼预制块的强度与桩基砼强度同一等级苏州西特大桥的桩基净保护层为7厘米〔主筋外侧到混凝土外表的厚度〕混凝土垫块的形状为圆柱体半径尺寸为6厘米厚度为5厘米圆柱体中间留有一预留孔并安装钢筋并将此钢筋焊接在钢筋笼的主筋上圆柱体垫块随着下放钢筋笼时而滚动而不致于脱落沿钢筋笼长度方向每隔两米一断面设置四个。
钢筋笼吊入孔后应准确、结实定位平面位置偏向不大于20cm底面高程偏向不大于±50cm。
2.7安装导:
为水下浇筑桩基混凝土的连续性和快速性本桥钻孔桩导采用钢导内壁光滑、圆顺内径为300mm;导的节长度中间为2米等长假设干节底节为3米或4米漏斗下采用1米、0.8米和0.5米长的导;导接口采用丝扣连接。
导吊装前先试拼并进展水性试验试验压力不小于孔底静水压力的1.5倍。导接口应连接结实封闭严同时检查拼装后的垂直情况与封性根据桩孔的深度确定导的拼装长度吊装时导位于桩孔导固定采用卡盘和翻板将其固定并在浇筑前进展升降实验。
2.8二次清孔:
钢筋笼安装好后根据孔深安装导导底部离孔底30~50cm然后安装高压气在浇注砼前进展气举法二次清孔,通过导将孔底沉渣吸出,使孔底沉渣厚度满足设计和要求经监理工程师检查合格并签证后撤除气立即进展水下砼的灌注。清孔应到达以下:孔内排出或抽出的泥浆手摸无2~3mm颗粒泥浆比重不大于1.1含砂率小于2粘度17~20s;浇筑水下混凝土前孔底沉渣厚度摩擦桩不大于5cm。
2.9灌注水下砼
混凝土灌注前再次校核钢筋笼标高、孔深、泥浆沉淀厚度。检查材料的准备情况、砼拌合设备准备是否良好、备用电源工作状况是否良好做好应急保障措施保证一旦开场灌注水下砼决不出现中途停顿现象。各种准备工作做到万无一失前方可开场灌注水下混凝土。
首批混凝土计算如下:
V≥πD2/4〔H1+H2〕+πd2/4h1式中:
V—灌注首批混凝土所需数量〔m3〕
D—桩孔直径〔m〕
H1—桩孔底至导底端间距一般为0.4m
H2—导初次埋置深度〔m〕
d—导内径〔m〕`
h1—桩孔内混凝土到达埋置深度H2时导内混凝土柱平衡导外〔或泥浆〕压力所需的高度〔m〕即h1=Hwγw/γc
Hw—孔内水或泥浆的深度〔m〕
γw—孔内水或泥浆的重度〔kN/m3〕
γc—混凝土的容重,一般为24kN/m3。
式子中π取3.14, 导初次埋深H2取1.0m导直径d取0.25m桩长按本桥桩长值33.0m那么Hw=[33.0-〔1.0+0.4〕]=31.6mγw为泥浆容重取11 kN/m3由此可以计算出h1=Hwγw/γc=31.6×11/24=14.48mD为桩孔直径为1.5米。有以上可以算出V≥πD2/4〔H1+H2〕+πd2/4h1 =3.14×1.52×1.4/4+ 3.14×0.252×14.48/4=3.18m3。因此首盘混凝土应满足不小于4 m3 的条件要求。
首批混凝土数量计算简图:
在灌注水下混凝土的过程中工区施工负责人、试验负责人、技术负责人、质检负责人必须全过程监视控制试验人员要用坍落筒测每罐车中砼的坍落度混凝土坍落度采用180~220mm;并进展入模温度和含气量等试验测试。每根桩取混凝土试件不少于两组如实填写“钻孔桩水下混凝土灌注记录表〞。
水下混凝土的灌注必须严格遵守操作规程。混凝土漏斗离泥浆面有足够的高度以保证导内的混凝土柱产生的压力使混凝土顺利快速的流出孔外这个高度应大于中间节导长度。灌注过程中第一斗混凝土要有足够的数量首批混凝土用拔球法进展。在导里放置皮球并用盖子盖住漏斗下口盖子与钢丝绳连接当漏斗内储足首批浇筑的混凝土量后吊车或钻机上的小卷扬机拉钢丝绳提起盖子使混凝土快速落下迅速落至孔底并把导裹住保证首批初灌混凝土将导埋深不小于1m浇筑连续进展。经常提升导和撤除上一节导使混凝土经常处于流动状态提升速度不能过快导埋深2~3米。灌注过程中要观察内砼下降和孔内水位升降情况专人负责测量导埋设深度和水下砼灌注标高每次应从导的不同位置量测两次以确保计算导埋设深度和水下砼的高度控制好拔时机正确指挥导的提升和撤除并做好记录假如导中的混凝土混入空气和水要立即监理工程师采取适当的补救措施。当桩身较长时适当加大;在整个灌注过程中导埋入混凝土的深度保持在2~3m之间且不得大于3m在任何情况下不得小于1.0m以免造成断桩事故。水下混凝土要连续灌筑不能中途停顿。灌注到桩身上部5米以内时可以不提升导至规定高程再一次提出导拔时注意提拔及反插保证桩芯混凝土实度。为确保桩顶质量在桩顶设计高程上超灌1.0m确保去除浮浆、凿毛后的桩顶混凝土质量无松散层满足设计要求;浮浆待混凝土凝固后凿除去除作业要防止损毁桩身。灌注近完毕时应核对混凝土的灌注量以确保所测混凝土的灌注高度是否正确。在灌注过程中将孔内溢出的水和泥浆引入泥浆池防止污染环境。
三、工考前须知及事故处理
4.1施工考前须知
a泥浆循环系统布要合理、全面包括泥浆池、沉淀池、拌浆池和循环槽。苏州西特大桥施工注意泥浆池布置在相邻两墩之间。
b钻机在钻进松散土层时应适当控制钻进速度给泥浆护壁留有一定时间。
c钻孔桩施工各工序要连续、严衔接尽量缩短下钢筋笼的工作时间并及时向孔内补泥浆保持水头压力以免塌孔。
d清孔时间不宜过长并要保持补水及时以免引起地下水向孔内补给而导致坍孔。
e灌注水下混凝土时混凝土不能太对中漏斗以免发生“气塞〞现象可采用漏斗口挂一根3米左右的小弯以排出高压空气减少砼含气量确保砼的灌注质量。
f 操作人员提早进展培训充分理解施工技术、设计意图、地质资料、机械性能、操作规程结实树立平安消费和创造优质工程意识。
g 泥浆及钻渣处理:为确保泥浆循环畅通及不污染周围环境每两个墩位之间均设置不小于基桩体积的封闭型泥浆循环沉碴池循环净化后的泥浆进入钻孔施工脱水、枯燥别离的残渣运至指定地点弃置。
4.2针对特殊情况下钻孔事故的预防
a 坍孔:发生孔内坍塌不严重时适当加大泥浆比重或者掺加冰胶护壁必要时回填粘土夹片石混合物到坍孔处以上1.0—1.2m如坍孔严重时应全部回填等回填物沉积实后再实行钻孔;如孔口坍塌可回填重新埋设护筒再钻或下钢护筒至未塌处以下至少1米。
b 钻孔漏浆:如发现漏浆现象护筒内水位缓慢下降应补水投粘土慢速转动或回填土掺片石反复冲击增加护壁。
4.3凿除桩头和检测桩基质量
所有桩灌注完毕混凝土终凝后即可撤除钢护筒当混凝土强度到达设计强度要求后可以开场进展凿除桩头按设计逐桩进展检测检查合格后再进展下道工序。
4.4外观鉴定
a桩头凿除预留部后无剩余松散层和未到达设计强度的薄弱混凝土层。
b需嵌入承台内的混凝土桩头及锚固钢筋长度符合设计要求。如锚固长度小于设计规定的最小锚固长度要求时必须提出处理方案报监理工程师批准后处理。
四、质量保证措施
1、钻孔过程应连续进展并随时注意地质变化捞取不同地层的渣样编保存及时根据地质变化情况调整钻进工艺;
2、钻进过程中随时用全站仪校核桩位中心是否与钻杆、冲锤〔钻锥〕中心保持一致发现偏移及时校正;
3、随时检测钻孔中泥浆指标根据地质变化情况及时调整泥浆指标保证钻孔顺利进展;
4、严格对成孔进展各项技术指标检查确保成孔质量符合设计、及验标要求;
5、对骨架连接进展试焊抽检确保焊接质量;
6、严把砼原材料关选用适宜的配比及外加剂严格控制砼的初凝时间由专人负责拌和站成品砼的监控;
7、做好钻孔原始记录和灌注记录特别是灌注记录保证灌注过程的全程监控;
8、钻孔及灌注操作过程由施工经历丰富、操作纯熟的工人担当;
9、对钻进、成桩过程施行全程监控严格作业交接班制度和值班制度。
五、平安保证措施
1、对进场钻孔及其配套设备进展全面检修保证机械的正常运转钻孔及灌注过程做到随时检查;
2、各种泥浆地边设置平安标志及防护网防止人员落入其中;
3、钻进及灌注过程中装备专职平安员全程监控施工平安;
4、现场施工用电保证各种机械设备的用电平安防止触电。
六、环境保护、水土保持措施
1、加强施工理实行文明施工对可能造成环境污染的物质经过有关部门同意后送到指定地点处理。所有机械废油回收利用或妥善处理严禁随意泼倒。
2、采取有效措施防止施工中的燃料、油料、石灰、废料等有害物质对周围环境的污染应指定专用存放区专人保和处理。
3、弃土必须运至指定地点严禁随意抛散施工垃圾及时清运适量洒水以减少扬尘。为确保泥浆循环畅通及不污染周围环境每两个墩位之间均设置不小于基桩体积的封闭型泥浆循环沉碴池循环净化后的泥浆进入钻孔施工脱水、枯燥别离的钻喳定运至指定地点弃置。
4、施工生活区四周和进场道路两侧设置必要的排水设施。
5、施工间始终保持工地的良好排水状况修建一些临时排水设施并与永久性排水设施相结合。
6、采取必要措施防止所占地及河流、水道或排灌系统的堤坡底岸的土壤受到冲刷并保证在任何河渠道排灌系统中不产生淤积。施工时不减少河流水渠的过水断面洪水季节不影响河渠泄洪保证河渠水流畅通不污染水源。施工过程中严禁将含有污染的物质或可见悬浮物的水排入河渠或水道并保护原有的防护设施。
