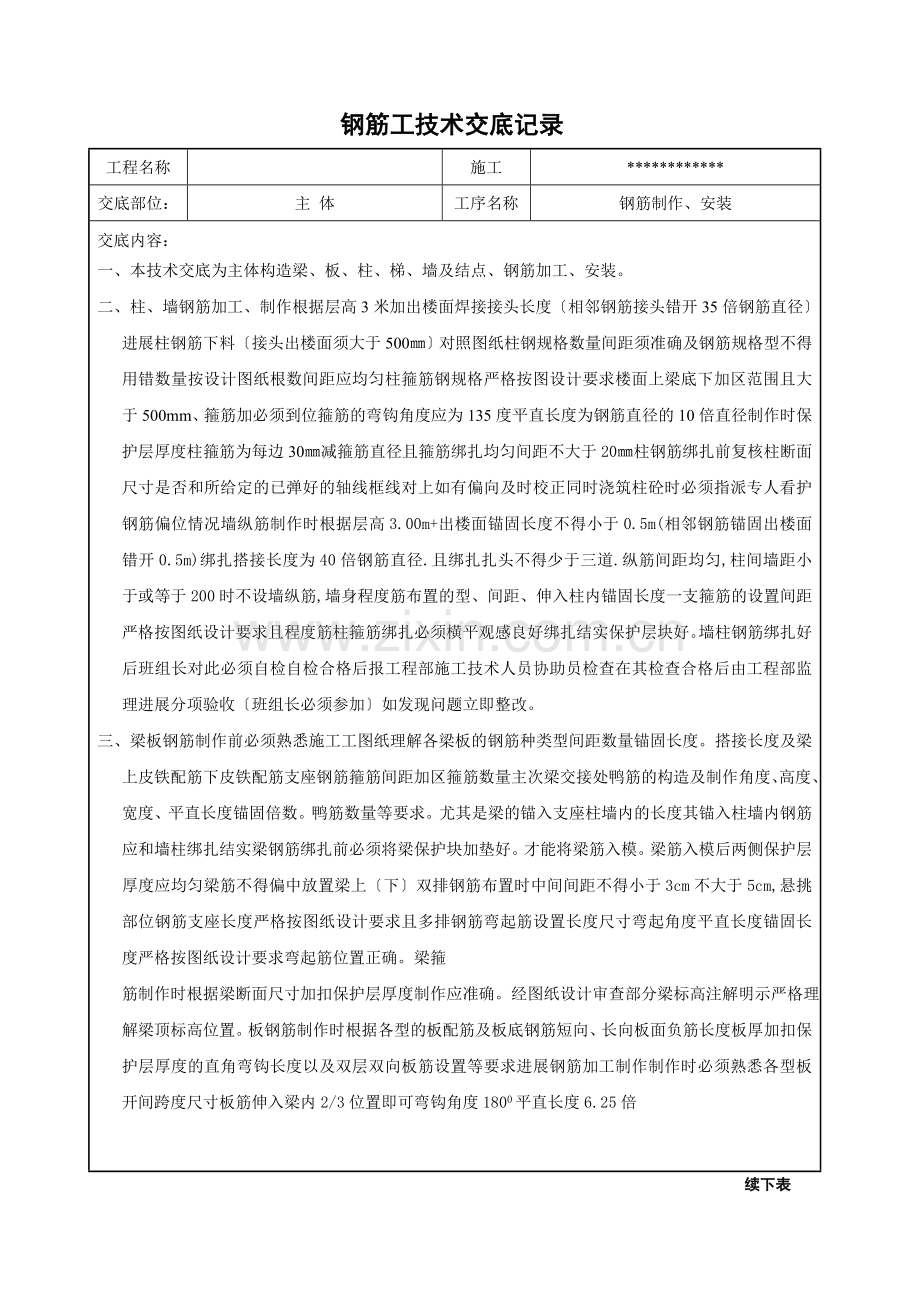

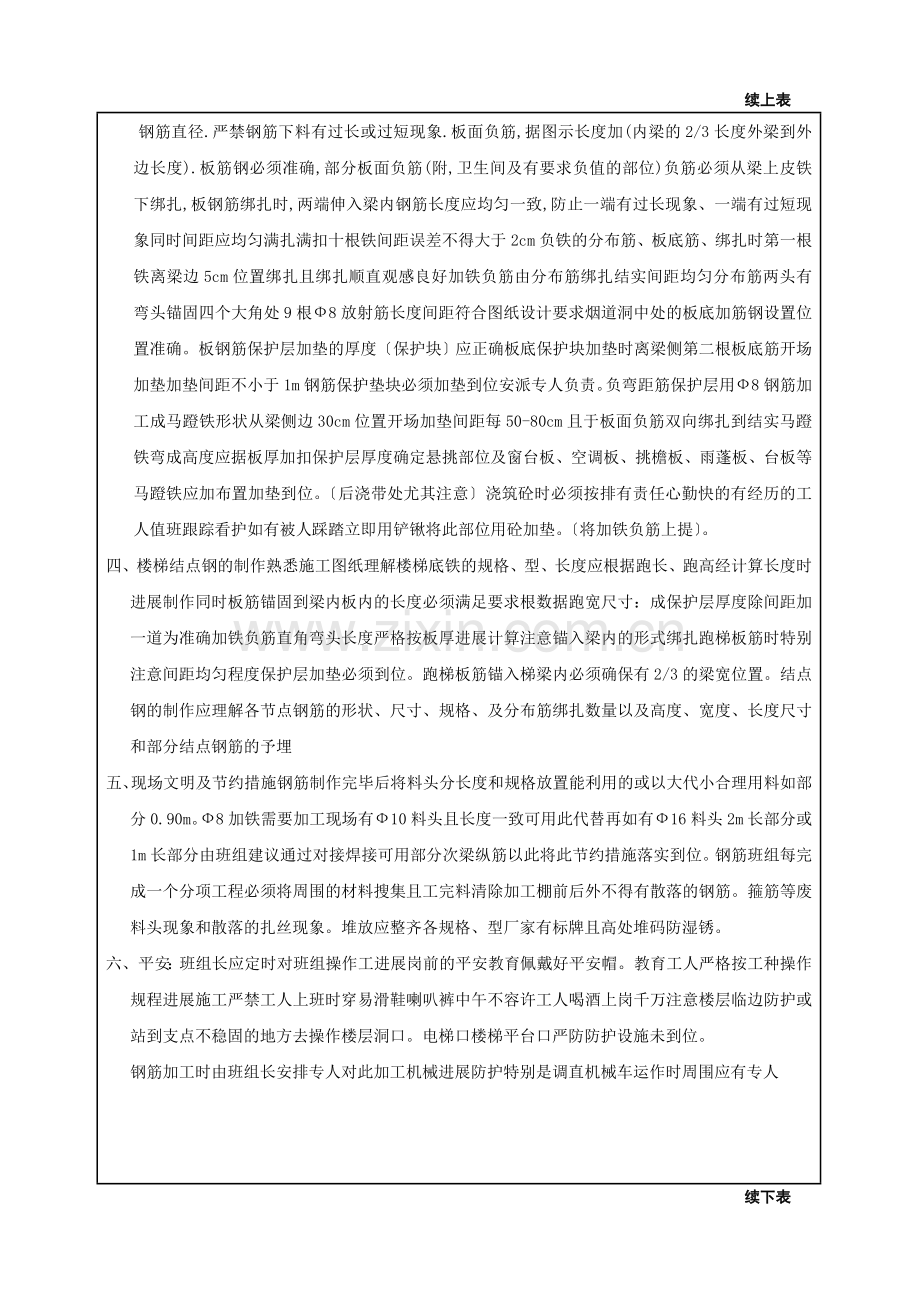

钢筋工技术交底记录 工程名称 施工 ************ 交底部位: 主 体 工序名称 钢筋制作、安装 交底内容: 一、本技术交底为主体构造梁、板、柱、梯、墙及结点、钢筋加工、安装。 二、柱、墙钢筋加工、制作根据层高3米加出楼面焊接接头长度〔相邻钢筋接头错开35倍钢筋直径〕进展柱钢筋下料〔接头出楼面须大于500㎜〕对照图纸柱钢规格数量间距须准确及钢筋规格型不得用错数量按设计图纸根数间距应均匀柱箍筋钢规格严格按图设计要求楼面上梁底下加区范围且大于500mm、箍筋加必须到位箍筋的弯钩角度应为135度平直长度为钢筋直径的10倍直径制作时保护层厚度柱箍筋为每边30㎜减箍筋直径且箍筋绑扎均匀间距不大于20㎜柱钢筋绑扎前复核柱断面尺寸是否和所给定的已弹好的轴线框线对上如有偏向及时校正同时浇筑柱砼时必须指派专人看护钢筋偏位情况墙纵筋制作时根据层高3.00m+出楼面锚固长度不得小于0.5m(相邻钢筋锚固出楼面错开0.5m)绑扎搭接长度为40倍钢筋直径.且绑扎扎头不得少于三道.纵筋间距均匀,柱间墙距小于或等于200时不设墙纵筋,墙身程度筋布置的型、间距、伸入柱内锚固长度一支箍筋的设置间距严格按图纸设计要求且程度筋柱箍筋绑扎必须横平观感良好绑扎结实保护层块好。墙柱钢筋绑扎好后班组长对此必须自检自检合格后报工程部施工技术人员协助员检查在其检查合格后由工程部监理进展分项验收〔班组长必须参加〕如发现问题立即整改。 三、梁板钢筋制作前必须熟悉施工工图纸理解各梁板的钢筋种类型间距数量锚固长度。搭接长度及梁上皮铁配筋下皮铁配筋支座钢筋箍筋间距加区箍筋数量主次梁交接处鸭筋的构造及制作角度、高度、宽度、平直长度锚固倍数。鸭筋数量等要求。尤其是梁的锚入支座柱墙内的长度其锚入柱墙内钢筋应和墙柱绑扎结实梁钢筋绑扎前必须将梁保护块加垫好。才能将梁筋入模。梁筋入模后两侧保护层厚度应均匀梁筋不得偏中放置梁上〔下〕双排钢筋布置时中间间距不得小于3cm不大于5cm,悬挑部位钢筋支座长度严格按图纸设计要求且多排钢筋弯起筋设置长度尺寸弯起角度平直长度锚固长度严格按图纸设计要求弯起筋位置正确。梁箍 筋制作时根据梁断面尺寸加扣保护层厚度制作应准确。经图纸设计审查部分梁标高注解明示严格理解梁顶标高位置。板钢筋制作时根据各型的板配筋及板底钢筋短向、长向板面负筋长度板厚加扣保护层厚度的直角弯钩长度以及双层双向板筋设置等要求进展钢筋加工制作制作时必须熟悉各型板开间跨度尺寸板筋伸入梁内2/3位置即可弯钩角度1800平直长度6.25倍 续下表 续上表 钢筋直径.严禁钢筋下料有过长或过短现象.板面负筋,据图示长度加(内梁的2/3长度外梁到外边长度).板筋钢必须准确,部分板面负筋(附,卫生间及有要求负值的部位)负筋必须从梁上皮铁下绑扎,板钢筋绑扎时,两端伸入梁内钢筋长度应均匀一致,防止一端有过长现象、一端有过短现象同时间距应均匀满扎满扣十根铁间距误差不得大于2cm负铁的分布筋、板底筋、绑扎时第一根铁离梁边5cm位置绑扎且绑扎顺直观感良好加铁负筋由分布筋绑扎结实间距均匀分布筋两头有弯头锚固四个大角处9根Ф8放射筋长度间距符合图纸设计要求烟道洞中处的板底加筋钢设置位置准确。板钢筋保护层加垫的厚度〔保护块〕应正确板底保护块加垫时离梁侧第二根板底筋开场加垫加垫间距不小于1m钢筋保护垫块必须加垫到位安派专人负责。负弯距筋保护层用Ф8钢筋加工成马蹬铁形状从梁侧边30cm位置开场加垫间距每50-80cm且于板面负筋双向绑扎到结实马蹬铁弯成高度应据板厚加扣保护层厚度确定悬挑部位及窗台板、空调板、挑檐板、雨蓬板、台板等马蹬铁应加布置加垫到位。〔后浇带处尤其注意〕浇筑砼时必须按排有责任心勤快的有经历的工人值班跟踪看护如有被人踩踏立即用铲锹将此部位用砼加垫。〔将加铁负筋上提〕。 四、楼梯结点钢的制作熟悉施工图纸理解楼梯底铁的规格、型、长度应根据跑长、跑高经计算长度时进展制作同时板筋锚固到梁内板内的长度必须满足要求根数据跑宽尺寸:成保护层厚度除间距加一道为准确加铁负筋直角弯头长度严格按板厚进展计算注意锚入梁内的形式绑扎跑梯板筋时特别注意间距均匀程度保护层加垫必须到位。跑梯板筋锚入梯梁内必须确保有2/3的梁宽位置。结点钢的制作应理解各节点钢筋的形状、尺寸、规格、及分布筋绑扎数量以及高度、宽度、长度尺寸和部分结点钢筋的予埋 五、现场文明及节约措施钢筋制作完毕后将料头分长度和规格放置能利用的或以大代小合理用料如部分0.90m。Ф8加铁需要加工现场有Ф10料头且长度一致可用此代替再如有Ф16料头2m长部分或1m长部分由班组建议通过对接焊接可用部分次梁纵筋以此将此节约措施落实到位。钢筋班组每完成一个分项工程必须将周围的材料搜集且工完料清除加工棚前后外不得有散落的钢筋。箍筋等废料头现象和散落的扎丝现象。堆放应整齐各规格、型厂家有标牌且高处堆码防湿锈。 六、平安:班组长应定时对班组操作工进展岗前的平安教育佩戴好平安帽。教育工人严格按工种操作规程进展施工严禁工人上班时穿易滑鞋喇叭裤中午不容许工人喝酒上岗千万注意楼层临边防护或站到支点不稳固的地方去操作楼层洞口。电梯口楼梯平台口严防防护设施未到位。 钢筋加工时由班组长安排专人对此加工机械进展防护特别是调直机械车运作时周围应有专人 续下表 续上表 看护防止钢筋拉断时伤人机械接电应现场专业电工来完成不得擅自私自接电钢筋转运时应注意前后有无行人。绑扎钢筋时操作工要戴好手套生活区班组应派专人清理卫生和垃圾。 七、制度:以上事项望班组严格按设计图纸和图集施工如再发现有多筋、少筋、规格、型用错搭接长度、锚固长度过长或过短板筋过长或过短保护块未到位马蹬铁未施工到位等现象。每发现一处我工程部将此部位记录下来每处按100元罚款。〔可不向你说明〕。有违背平安文明及材料浪费〔可不向你说明〕以100元〔每处〕罚款。 八、进度安排:C-4楼每单元柱墙自轴线施工后一天内完工梁板自模板安装后1天半完工如完不成此工程量按工程部有关规定执行。 技术负责人 交底人 承受交底人 注:本记录一式两份一份承受交底人一份存档。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
