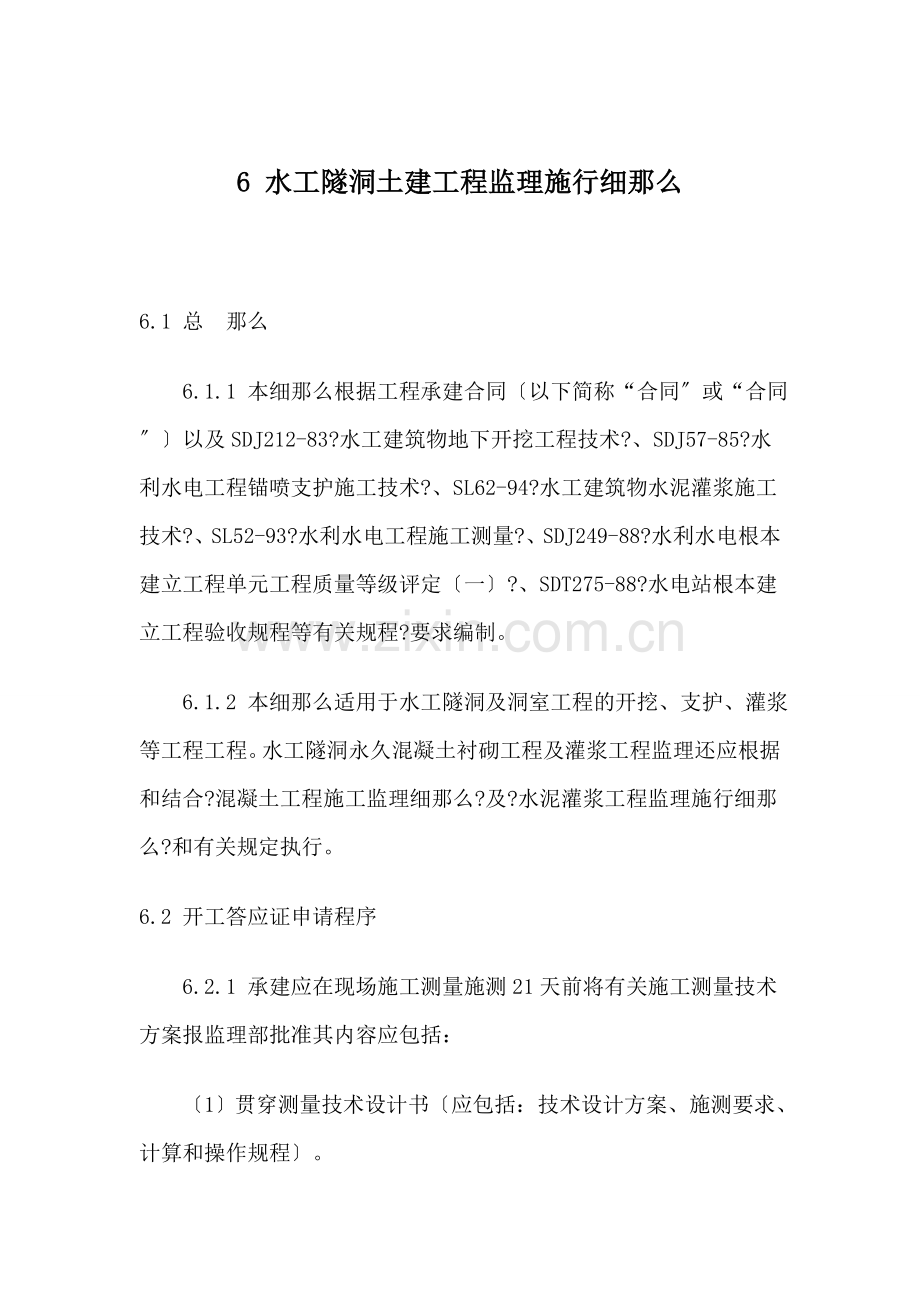

6 水工隧洞土建工程监理施行细那么
6.1 总 那么
6.1.1 本细那么根据工程承建合同〔以下简称“合同〞或“合同〞〕以及SDJ212-83?水工建筑物地下开挖工程技术?、SDJ57-85?水利水电工程锚喷支护施工技术?、SL62-94?水工建筑物水泥灌浆施工技术?、SL52-93?水利水电工程施工测量?、SDJ249-88?水利水电根本建立工程单元工程质量等级评定〔一〕?、SDT275-88?水电站根本建立工程验收规程等有关规程?要求编制。
6.1.2 本细那么适用于水工隧洞及洞室工程的开挖、支护、灌浆等工程工程。水工隧洞永久混凝土衬砌工程及灌浆工程监理还应根据和结合?混凝土工程施工监理细那么?及?水泥灌浆工程监理施行细那么?和有关规定执行。
6.2 开工答应证申请程序
6.2.1 承建应在现场施工测量施测21天前将有关施工测量技术方案报监理部批准其内容应包括:
〔1〕贯穿测量技术设计书〔应包括:技术设计方案、施测要求、计算和操作规程〕。
〔2〕观测仪器、设备的配置及技术参数。
〔3〕测量专业人员设置及其资历。
6.2.2 隧洞 平面与高程控制网完成后承建应向监理部报送以下成果和资料:

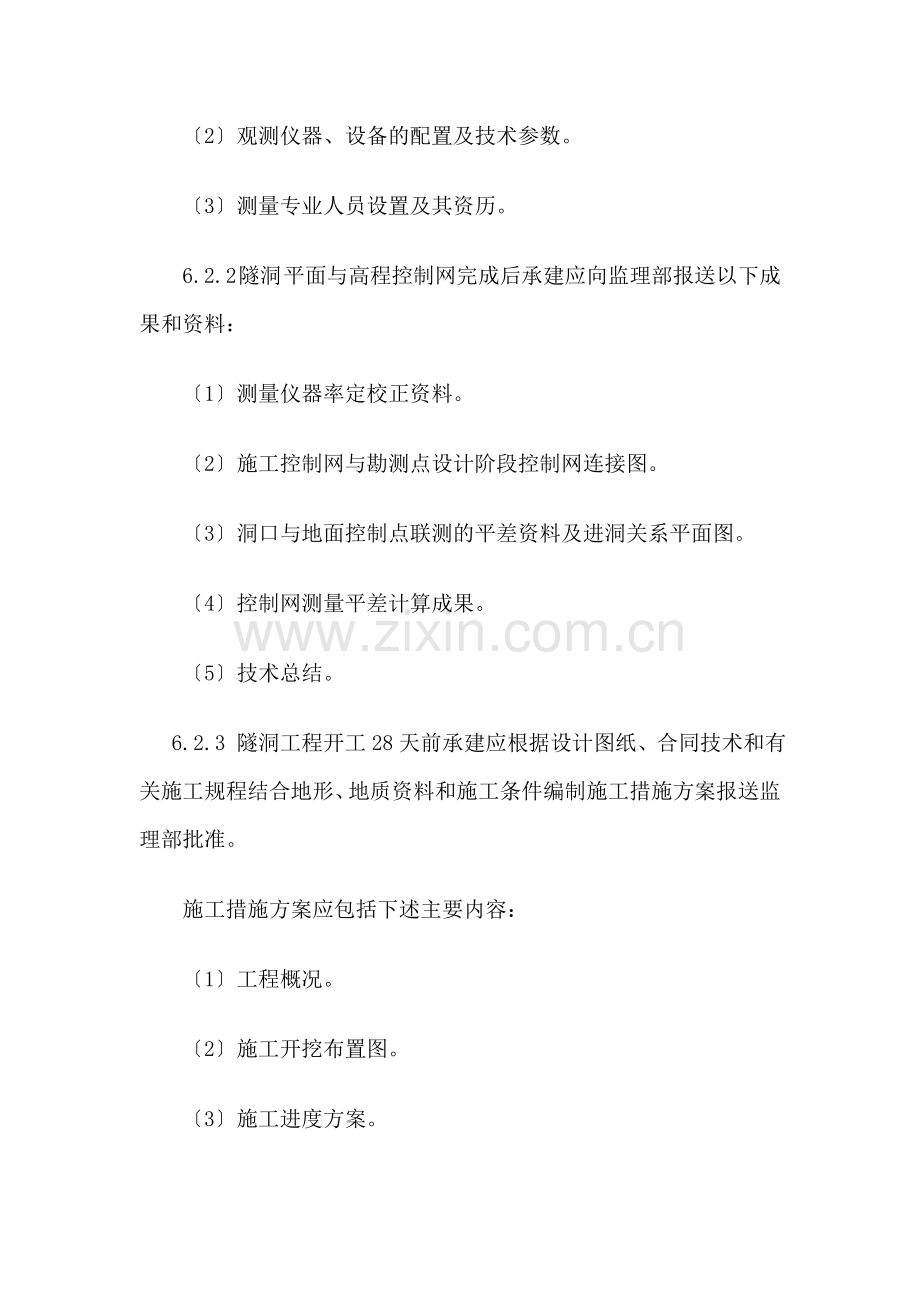

〔1〕测量仪器率定校正资料。
〔2〕施工控制网与勘测点设计阶段控制网连接图。
〔3〕洞口与地面控制点联测的平差资料及进洞关系平面图。
〔4〕控制网测量平差计算成果。
〔5〕技术总结。
6.2.3 隧洞工程开工28天前承建应根据设计图纸、合同技术和有关施工规程结合地形、地质资料和施工条件编制施工措施方案报送监理部批准。
施工措施方案应包括下述主要内容:
〔1〕工程概况。
〔2〕施工开挖布置图。
〔3〕施工进度方案。
〔4〕劳动力、材料和设备〔包括辅助工程设备与设施〕配置方案。
〔5〕开挖爆破技术和。
〔6〕支护施工和措施。
〔7〕出碴和弃碴措施。
〔8〕灌浆施工措施。
〔9〕通风、散烟和除尘措施。
〔10〕供电、照明和、信措施。
〔11〕供风、供水与排水措施。
〔12〕平安防护与环境保护措施。
〔13〕可能遇到的特殊地层开挖和其他特殊施工。
6.2.4 隧洞工程开工前21天前承建应根据设计、地质条件、施工程度完成必须的钻爆试验和设计并将开挖爆破设计报送监理部批准。
设计应包括下述内容:
〔1〕掏槽方式。
〔2〕炮孔布置、孔径、孔深、方向和数量。
〔3〕装药量、装药构造和炮孔堵塞方式。
〔4〕采用的类型和网路设计。
〔5〕循环开挖进尺和单耗药量。
〔6〕预裂或光面爆破等控制爆破参数与作业方式。
〔7〕爆破平安操作规程。
6.2.5 施行锚、喷支仿作业14天前承建应根据设计要求结合围岩特征和施工编制作业方案报送监理部批准。
作业方案内容应包括:
〔1〕锚杆材料、参数及布置。
〔2〕锚杆注浆材料、性能和配合比。
〔3〕锚杆施工作业要求。
〔4〕喷射混凝土材料、性能和配合比。
〔5〕喷射混凝土施工工艺。
〔6〕钢筋网的布设和要求。
〔7〕锚、喷施工设备及性能。
〔8〕锚杆施工质量控制和措施〔包括检测和设备〕。
〔9〕喷射混凝土质量控制和措施〔包括检测和设备〕。
6.2.6 水泥灌浆作业开工28天前承建应根据设计要求和地质条件、施工条件和施工程度编制施工措施方案报送监理部批准。
措施方案内容应包括:
〔1〕灌浆施工布置图。
〔2〕施工进度方案。
〔3〕制浆工艺及设备。
〔4〕灌浆材料和制浆要求。
〔5〕灌浆、工序、工艺、设备及计量控制。
〔6〕灌浆压力。
〔7〕质量控制和检测措施。
〔8〕平安作业与环境保护措施。
6.2.7 隧洞工程开工28天前承建应按工程承建合同规定结合开挖和地质条件编制围岩变形观测措施方案报送监理部批准。
措施方案内容应包括:
〔1〕观测布置图。
〔2〕观测内容及技术要求。
〔3〕观测仪器设备及其性能。
〔4〕观测仪器、设备埋设和保护措施。
〔5〕观测和措施。
〔6〕观测资料整理、分析预报。
〔7〕观测专业人员设置及资质。
〔8〕平安作业措施。
6.2.8 隧洞工程开挖通过稳定性差或其他特殊地层28天前承建应根据设计、技术结合现场地质条件和施工程度编制补充施工作业措施方案报送监理部批准。
措施方案应包括:
〔1〕地质条件及围岩稳定性评价。
〔2〕可能发生的不良影响及其预处理措施。
〔3〕特殊的开挖和爆破。
〔4〕特别支护措施。
〔5〕材料和设备配置。
〔6〕平安防范和应急措施。
〔7〕施工进度方案。
6.2.9 上述报送连同审签单均一式四份经承建工程经理〔或其受权代表〕签署并加盖公章后报送。监理部审阅后限时返回审签单一份原不退回。审签包括“照此执行〞、“按修改后执行〞、“已审阅〞及“修改后重新报送〞四种。
6.2.10 除非承建接到的审签单审签为“修改后重新报送〞否那么承建可即时向监理部申请开工答应证。监理将于承受承建申请后24h内开出相应工程工程的开工答应证。
6.2.11 假如承建未能按向监理部报送上述因此而造成施工工延误和其他损失均由承建承当合同责任。假设承建在限内未收到监理部应退回的审签单或可视为已报经审阅。
6.2.12 除非已另行报经监理工程师特别答应否那么在洞室开挖报经质量检测合格并完成必须的地质编录后方可进展相应部位锚喷支护及混凝土衬砌作业。
6.3 施工过程监理
6.3.1施工过程中承建应按照报经批准的施工措施方案按章作业、文明施工。同时加强质量和技术理做好原始资料的搜集、记录、整理和施工总结工作。当发现作业效果不符合设计或技术要求时应及时调整或修订施工措施方案并报监理部批准。
6.3.2 施工中承建要随施工进展及时进展测量和校测工作其主要工作包括:
〔1〕隧洞贯穿符合性校测。
〔2〕轴线、高程、开挖断面和点位的施工放样。
〔3〕及时测绘洞室纵横断面做好开挖体型检查、检测工作。
6.3.3 为确保工程质量防止造成重大失误和不应有的损失隧洞轴线和重要部位的放样测量成果应及送监理部检查认证。必要时监理部可抽测可要求承建在测量监理工程师直接监视下进展对照测量。
6.3.4 开挖过程中承建应主动配合做好测绘、编录和平安监〔观〕测等工作并按合同规定注意做好对已埋设监测仪器的保护。
6.3.5 施工作业中承建应接SDJ212-83?水工建筑物地下开挖工程施工技术?“通风与防尘〞的规定及控制做好劳动和平安保护工作确保良好、文明的作业环境。
6.3.6 发生塌方事故时承建应及时采取应急措施防止事故范围的延伸和扩大记录事故的发生、开展过程和处理经过并立即监理部。同时会同设计、地质人员、监理工程师查明原因及时提出处理措施报监理部批准后执行。
6.3.7 施工现地质条件与设计不符时承建应及时向监理部会同设计、地质、监理工程师研究并提出处理措施报监理部批准后执行。
6.3.8 当承建由于各种原因需要修改已报经监理部〔处〕批准的施工措施方案并致使施工技术条件发生了本质性变化时承建应于此类修改措施方案施行的14天前报监理部〔处〕批准。
6.3.9 承建应每周、月定召开消费会检查本周、月消费方案完成情况分析未完成方案的原因和研究解决措施并安排好下周、下月消费方案确保工程施工按预定施工进度平衡进展。
6.3.10 当施工进度拖延或爆破作业效果不好时监理工程师有权要求承建调整施工作业方案或爆破参数并重新报监理部批准。
6.3.11 施工过程中承建不按批准的施工措施方案施工或违背有关平安和施工技术规程、、环境和劳动保护或未按规定的道路、区域出碴、弃碴或出现重大平安、质量事故等监理工程师有权分别采取口头违规警告、书面违规警告、监理直至指返工、停工整顿等方式予以制止。由此而造成的经济损失和施工延误由承建承当合同责任。
6.3.12 开挖过程中承建应做好开挖、支护原始记录并按合同规定于次月5日前向监理部报送下述内容的当月施工记录:
〔1〕施工。
〔2〕循环时间、进尺与钻爆效率。
〔3〕投入劳动力、设备和材料消耗量。
〔4〕主要机械设备消费效率。
〔5〕施行的支护详图〔包括锚杆、预应力锚索及钢筋网喷混凝土、喷钢纤维混凝土厚度和范围钢支撑的形式和间距等〕。
〔6〕围岩变形监测成果。
〔7〕塌方和其他事故处理。
〔8〕地下水引排措施及效果。
〔9〕其他重大问题和处理措施。
〔10〕已完成单元工程质量检验情况。
〔11〕合同支付情况。
〔12〕施工过程中违规、违约情况。
6.3.13 灌浆作业间承建应作好原始记录、成果资料和质量检查情况的整理并于次月5日前报送监理部。
6.3.14 除非另行报经监理部〔处〕批准否那么应在上一工序以监理工程师质量检验合格后方可进展下一工序施工。监理工程师的质量检验均应在承建的三级自检合格根底上进展且不减轻承建应承当的任何合同责任。
6.4 施工质量控制
6.4.1 承建应坚持平安消费、的方针健全质量保证体系加强质量理。地下洞室施工过程中坚持四员〔质检员、施工员、平安员、调度员〕至位和三级自检制度确保工程质量。对出现的施工质量与平安事故应及时向监理部并本着“三不放过〞的原那么认真处理。
6.4.2 洞口开挖中要注意以下事项:
〔1〕削坡应自上而下进展严禁上、下层垂直作业。
〔2〕做好危石清理、坡面支护、防护和排水工作。
〔3〕进洞前须注意对洞脸岩体进展鉴定确认稳定并采取有效防范措施报监理部批准前方可开挖洞口。
6.4.3 开挖过程中应严格控制隧洞方向、中心线和高程。每次爆破后均应进展断面规格检查发现不符合设计要求应及时处理。
除非设计另有规定否那么规格检查应符合以下精度要求:
〔1〕开挖放样误差一般不大于10cm。
〔2〕开挖断面测量相对于中线的误差不大于5cm。
〔3〕施测断面间距一般不大于5m对起伏差或线型以及设计构造变化较大的部位应适当加测断面。
〔4〕一般地质条件下洞室径向超挖值应不大于20cm也不应有欠挖。
6.4.4 在不良地质地段中开挖应在地质预报根底上坚持预防为主的方针在确保平安的前提下制订实在可行的施工方案。其中包括应遵守以下原那么:
〔1〕查清地质构造做好锁口和排水。
〔2〕对围岩进展预加固处理。
〔3〕浅钻孔、多循环、弱爆破、减少对围岩的振动影响。
〔4〕及时支护、加强支护必要时或允许时尽早进展混凝土衬砌。
〔5〕加强平安检查、围岩变形监测与分析及时采取防范措施。
6.4.5 在混凝土衬砌中经设计同意、监理部批准可允许钢支撑侵入设计图纸确定的构造衬砌混凝土内。但钢支撑及其埋入附件均应采用钢件制成并且就位准确、焊接结实。
6.4.6 喷混凝土和锚杆注浆材料、配合比及施工工艺必须严格按设计或有关规程执行确保施工质量。
6.4.7 隧洞的灌浆一般按回填、接触、固结顺序进展。作业必须严格按报经监理部批准的施工作业措施方案进展。在钻孔冲洗和灌浆过程中应注意衬砌变形的监测。发生异常情况应及时采取措施作出详细记录并同监理部〔处〕。
6.4.8 其他未列工程的质量控制及检验均按有关设计、合同技术、施工技术规程和SDJ249-88?水利水电根本建立工程单元工程质量等级评定〔一〕?执行。
6.5 质量检验与工程验收
6.5.1 隧洞土建工程质量检验与单元工程开工〔仓〕签证监理按?土建工程施工质量监理工作规程?有关要求执行。
6.5.2 隧洞工程开挖或阶段开挖完成后承建应及时申请中间〔或阶段〕验收以利合同支付及下序工程的顺利进展。
申请验收应包括以下资料:
〔1〕施工详图图、设计变更文及监理审签。
〔2〕洞内导线及高程的实测成果和说明。
〔3〕贯穿误差的实测成果和说明。
〔4〕开挖开工图〔平面图比例为1∶2000纵剖面图比例为1∶1000横剖面图比例为1∶500~1∶100〕及开工工程量。
〔5〕由施工地质工程师提供的地质素描图〔或其完成记录〕及地质水文资料。
〔6〕施工记录资料。
〔7〕技术总结。
〔8〕按合同规定应提供的其他资料。
6.5.3 隧洞工程开工验收应提供下述资料:
〔1〕工程开工。应包括:
1〕工程概述;
2〕合同工程开工、完工日与实际开工、完工日;
3〕合同工程量与实际完成工程量;
4〕已完分部、分项工程工程未完尾工工程及后续完工方案。
〔2〕工程施工。应包括:
1〕工程简况;
2〕合同工目的;
3〕施工过程设计、地质、施工条件的重要变更情况及其处理方案;
4〕分部、分项工程实际施工时段、与过程;
5〕合同履行过程中违规、违约情况。
〔3〕开工图纸。包括图纸、施工图纸、设计技术要求及设计和工程变更。
〔4〕开工合同支付结算。应包括:
1〕分部、分项工程的合同报价工程量与合同报价、支付结算工程量、支付单价与支付总价。
2〕已结算的合同索赔支付。
〔5〕质量检验。应包括:
1〕工程开工;
2〕按分部、分项工程整理的工程施工质量检验和监理签证、认证;
3〕监理工程师签发的现场、指和施工违规、违约。
〔6〕施工原始记录资料。应包括:
1〕记录资料;
2〕工程承建施工质量检测与试验资料;
3〕工程承建施工施工测量记录;
4〕混凝土浇筑、灌浆及金结安装等主要施工作业记录;
5〕工程质量与平安消费活动记录;
6〕施工平安监测记录;
7〕其他重要活动与事项记录。
〔7〕工程施工大事记。
〔8〕按合同规定必须采集的岩芯或岩样。
〔9〕其他按合同规定应报送或提供的资料。
6.6 工程计量与支付结算
6.6.1 已按设计要求完成报经监理工程师质量检验合格按合同规定应予以支付的工程量才予以计量支付。
6.6.2 喷混凝土厚度的计量量测可采用钻孔或施喷前安设的注塞尺或短插筋等。注塞尺和短插筋的安设应事先报监理工程师检查并获得书面认可后方为有效。
6.6.3洞口明挖、洞挖、锚喷支护、砌体、排水孔、水泥灌浆、止水安设、永久混凝土衬砌等按合同规定必须支付的收方计量均以施工详图确定或经设计变更修改、或由监理工程师变更并有文字根据的设计边线、或实际合格进尺、或有效材料安装量、或实际耗用量计算。
6.6.4 工程支付计量与量测及价款结算申报按合同规定和有关监理工作规程要求进展。
