技术交底记录
表C2-1
编号
工程名称
新城悦府2、3、5、7、8#楼
交底日期
年 月 日
施工单位
锦州北山建筑工程有限责任公司
分项工程名称
卫生间防水工程
交底提要
高分子复合防水卷材的相关资料、机具准备、质量要求和施工工艺
交底内容:
施工部位 :卫生间 200g/m2高分子复合防水卷材两道。
1、技术准备
①、熟悉设计图纸及相关施工验收规范,掌握卷材防水的具体设计和构造要求。图纸卫生间地面做法:
a.现浇钢筋混凝土楼板;
b.最薄处20厚C20细石混凝土从门口处向地漏找坡1%,随打随抹光;
c. 200g/m2高分子复合防水卷材两道并沿四周墙面上返300高,地漏周边150范围内先做一布二涂加强层,门口处做至墙外沿;
d.20厚1:2.5水泥砂浆保护层基层清理;
e.装饰面层(用户自理)。
②、卷材防水基层已经完工,并通过验收。结构基层表面平整、牢固、洁净干燥、不得有起砂、疏松、空鼓等缺陷,基层表面的泥土、浮尘、油污、砂粒疙瘩等必须清除干净。阴阳角、预埋件、穿墙管等部位施工前进行密封或加强处理到位,阴阳角做成圆弧形,半径应控制在2cm左右。墙面基层已用水泥界面剂砂浆修补平整。
③、依据建筑+500mm水平控制线好卫生间墙面涂防水层的标高线,地面的基层、防水层、找平层等坡向地漏的标志线
2、工艺流程:
基层清理→素水泥浆一道→20厚细石混凝土→刷界面处理剂→高分子复合防水卷材2道→蓄水试验→20厚水泥砂浆保护层。
3、高分子复合防水卷材施工:
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

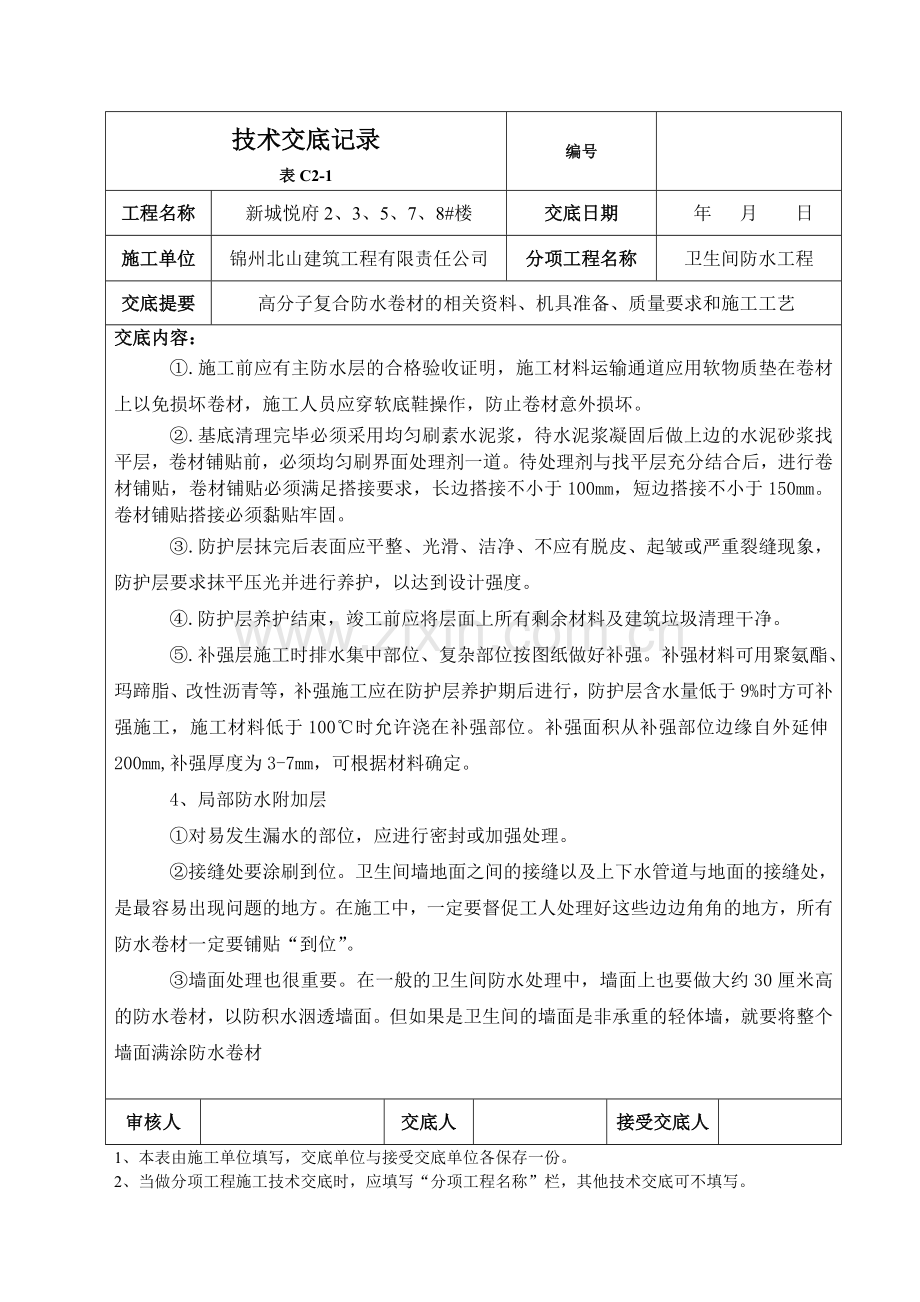

技术交底记录
表C2-1
编号
工程名称
新城悦府2、3、5、7、8#楼
交底日期
年 月 日
施工单位
锦州北山建筑工程有限责任公司
分项工程名称
卫生间防水工程
交底提要
高分子复合防水卷材的相关资料、机具准备、质量要求和施工工艺
交底内容:
①.施工前应有主防水层的合格验收证明,施工材料运输通道应用软物质垫在卷材上以免损坏卷材,施工人员应穿软底鞋操作,防止卷材意外损坏。
②.基底清理完毕必须采用均匀刷素水泥浆,待水泥浆凝固后做上边的水泥砂浆找平层,卷材铺贴前,必须均匀刷界面处理剂一道。待处理剂与找平层充分结合后,进行卷材铺贴,卷材铺贴必须满足搭接要求,长边搭接不小于100mm,短边搭接不小于150mm。卷材铺贴搭接必须黏贴牢固。
③.防护层抹完后表面应平整、光滑、洁净、不应有脱皮、起皱或严重裂缝现象,防护层要求抹平压光并进行养护,以达到设计强度。
④.防护层养护结束,竣工前应将层面上所有剩余材料及建筑垃圾清理干净。
⑤.补强层施工时排水集中部位、复杂部位按图纸做好补强。补强材料可用聚氨酯、玛蹄脂、改性沥青等,补强施工应在防护层养护期后进行,防护层含水量低于9%时方可补强施工,施工材料低于100℃时允许浇在补强部位。补强面积从补强部位边缘自外延伸200mm,补强厚度为3-7mm,可根据材料确定。
4、局部防水附加层
①对易发生漏水的部位,应进行密封或加强处理。
②接缝处要涂刷到位。卫生间墙地面之间的接缝以及上下水管道与地面的接缝处,是最容易出现问题的地方。在施工中,一定要督促工人处理好这些边边角角的地方,所有防水卷材一定要铺贴“到位”。
③墙面处理也很重要。在一般的卫生间防水处理中,墙面上也要做大约30厘米高的防水卷材,以防积水洇透墙面。但如果是卫生间的墙面是非承重的轻体墙,就要将整个墙面满涂防水卷材
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
