施工成品及半成品保护措施
成品保护在施工过程和竣工阶段尤为重要。是保证工期和降低工程成本的重要环节。根据质量保证体系的要求,将其具体落实到工程项目中,施工项目的质量控制是从工序质量到分项工程、分部工程质量、单位工程质量的系统控制过程;也是一个由对投入原材料的质量控制开始,直到完成工程质量检验为止的全过程的系统过程。
成品保护流程图
一、编制成品保护计划
项目经理部应编制各阶段成品保护计划:进场施工及基础施工阶段;主体施工阶段;装修阶段;竣工阶段。对各个阶段的各个工序制定详细的成品保护细则和严厉的成品保护奖罚制度,并分楼层指定成品保护负责人,明确责任范围。
成品保护负责人应加强对工人的成品保护教育,依据成品保护细则对操作者和成品、半成品进行施工过程中的跟踪检查,并根据奖罚制度进行处理。工人受奖罚制度的约束,并依据成品保护细则在施工过程中实施对成品、半成品的保护。
落实自检、互检、交接检制度、定期检查制度、巡查制度、交叉作业安排制度、考核与奖罚责任制度,由项目经理组织检查与考核。
二、土建分项工程成品保护细则

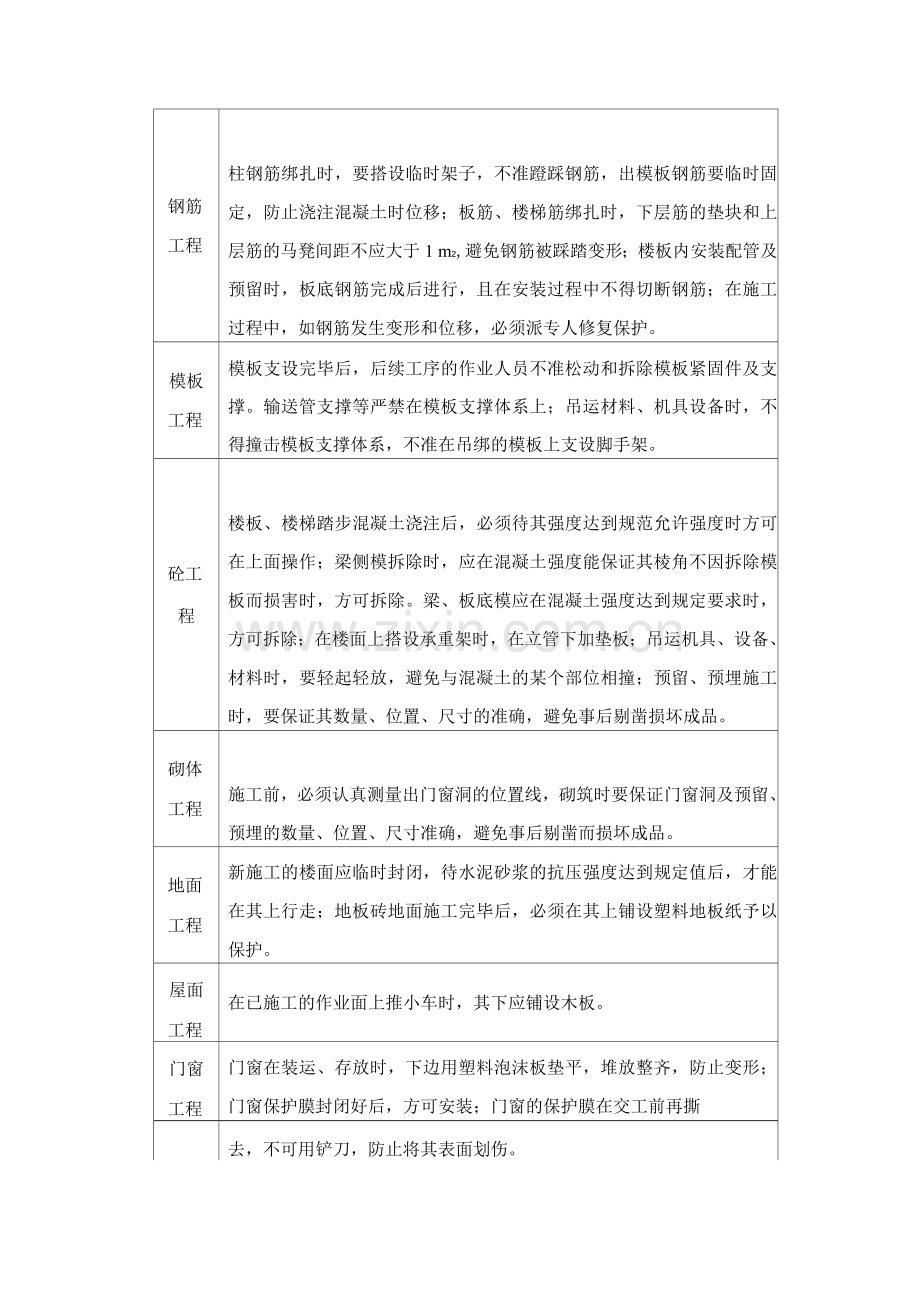

分项
成品保护细则
名称
钢筋
工程
柱钢筋绑扎时,要搭设临时架子,不准蹬踩钢筋,出模板钢筋要临时固定,防止浇注混凝土时位移;板筋、楼梯筋绑扎时,下层筋的垫块和上层筋的马凳间距不应大于1 m2,避免钢筋被踩踏变形;楼板内安装配管及预留时,板底钢筋完成后进行,且在安装过程中不得切断钢筋;在施工过程中,如钢筋发生变形和位移,必须派专人修复保护。
模板
工程
模板支设完毕后,后续工序的作业人员不准松动和拆除模板紧固件及支撑。输送管支撑等严禁在模板支撑体系上;吊运材料、机具设备时,不得撞击模板支撑体系,不准在吊绑的模板上支设脚手架。
砼工
程
楼板、楼梯踏步混凝土浇注后,必须待其强度达到规范允许强度时方可在上面操作;梁侧模拆除时,应在混凝土强度能保证其棱角不因拆除模板而损害时,方可拆除。梁、板底模应在混凝土强度达到规定要求时,方可拆除;在楼面上搭设承重架时,在立管下加垫板;吊运机具、设备、材料时,要轻起轻放,避免与混凝土的某个部位相撞;预留、预埋施工时,要保证其数量、位置、尺寸的准确,避免事后剔凿损坏成品。
砌体
工程
施工前,必须认真测量出门窗洞的位置线,砌筑时要保证门窗洞及预留、预埋的数量、位置、尺寸准确,避免事后剔凿而损坏成品。
地面
工程
新施工的楼面应临时封闭,待水泥砂浆的抗压强度达到规定值后,才能在其上行走;地板砖地面施工完毕后,必须在其上铺设塑料地板纸予以保护。
屋面
工程
在已施工的作业面上推小车时,其下应铺设木板。
门窗
工程
门窗在装运、存放时,下边用塑料泡沫板垫平,堆放整齐,防止变形;门窗保护膜封闭好后,方可安装;门窗的保护膜在交工前再撕
去,不可用铲刀,防止将其表面划伤。
装饰
工程
对所有面层的阳角及时用木板保护;涂料施工时,墙、柱表面未干时,室内不得打扫,以免尘土污染墙面,干燥后也不得往上泼水;墙、柱表面涂料完成后,要妥善保护,不得碰撞、沾污;涂刷墙、柱面时,不得沾污地面、门窗、玻璃等已完工程。
三、水电安装成品保护措施
1、给排水系统
1.1、配合阶段保护措施:将预制好的防水套管、复用套管及其它套管统一保存好,放在防水的地方以备用,各种套管按标高、坐标位置放好后,设专人看护,以免在土建打混凝土时被错动而位置不准确。套管就位后,塞编织袋或废纸于管内,以免混凝土进入其中而被堵塞。在混凝土凝固24小时后,及时将复用套管拔出,清理干净。
1.2、上水管道保护措施:已安装就位的管道不得用作支撑或放脚手板,不得踏压,其支托架不得作为其它用途的受力点。管道在喷浆前加以保护,防止浆污染管道,各种阀门的手轮在安装时卸下,交工前统一安装。各种高级水嘴、水表也在交工前统一安装。
1.3、下水管道保护措施:预留管的临时丝堵不得随意打开,以免掉进杂物,造成管道堵塞。填土时,已铺管道上部先用细土覆盖,并逐层夯实,不许在管道上部用机械夯土。不许在安装的托、吊管道上搭设架子或拴吊物品,竖井内管道在每层楼板处做型钢支架固定。
1.4、卫生洁具保护措施:洁具搬运和安装时防止磕碰,稳装后洁具排水用防护用品封堵,镀铬零件用纸包裹,以免堵塞或损坏。在釉面砖等墙面剔洞时,宜用手电钻或先用小錾子轻剔掉釉面,待剔至砖底灰层处方可用力,但不得过猛,以免将面层剔碎或震成空鼓。洁具稳装后,为防止配件丢失或损坏,如拉链、堵链等材料配件在竣工前统一安装。安装的洁具加以保护,防止洁具瓷面受损和整个洁具损坏。通水试验前检查地漏是否畅通,分户阀门是否关好,然后按阶段分房间逐一进行通水试验,以免漏水使装修工程受损。
1.5、保温材料保护措施:保温材料放在干燥处妥善保管,露天堆放有防潮、防雨、雪措施,防止挤压损伤变形。施工时严格遵循先上后下、先里后外的施工原则,已确保施工完的保温层不被损坏。操作人员在施工中不得脚踏挤压或将工具放在已施工的绝热层上。拆移脚手架时不得碰坏保温层,由于脚手架或其它因素影响当时不能施工的地方及时补漏。与其他工种交叉作业时注意共同保护成品,已装门窗的场所下班后关窗锁门。
2、电气专业成品保护措施
2.1、电缆敷设成品保护
直埋电缆施工不宜过早,一般在其它室外工程基本完工后进行,防止其它地下工程施工时损伤电缆。如已提前将电缆敷设完,其它地下工程施工时,应加强巡视。
直埋电缆敷设完后,立即铺砂、盖板或砖及回填夯实,防止其它重物损伤电缆。并及时画出竣工图,标明电缆的实际走向方位坐标及敷设深度。
室内沿电缆沟敷设的电缆施工完毕后,立即盖沟盖板。
室内沿桥架或托盘敷设电缆,宜在管道及空调工程基本施工完毕后进行,防止其它专业施工时损伤电缆。
2.2、低压电缆头制作安装成品保护
加强保卫措施,防止电缆丢失或损坏。
电缆头制作完毕以后,立即与设备联接好,不得乱放,以防损伤成品。
在电缆头附近用火时,注意将电缆头保护好,防止烧坏或烤伤电缆头。
电缆头系塑料制品,注意不可受机械损伤。
2.3、成套配电柜(盘)及动力开关柜安装成品保护
设备送到现场后,暂不安装就位,及时用苫布盖好,并把苫布绑扎牢固,防止设备风吹、日晒或雨淋。
设备搬运过程中,不许将设备倒立,防止设备油漆、电器元件损坏。
设备安装完毕后,暂时不能送电运行,变配电室门、窗要封闭,设人看守。
未经允许不得拆卸设备零件及仪表等,防止损坏或丢失。
2.4、钢管敷设成品保护
剔槽不得过大、过深或过宽,预制梁柱和预应力楼板均不得随意剔槽打洞。
混凝土楼板、墙等均不得私自断筋。
浇混凝土楼板上配管时,注意不要踩坏钢筋,土建浇柱混凝土时电工留人看守,以免振捣时损坏配管及盒、箱移位。遇有管路损坏时,及时修复。
明配管路及安装电气器具时,保持顶棚、墙面及地面的清洁完整。搬运材料和使用高凳机具时,不得碰坏门窗、墙面等。电气照明器具安装完后,不再喷浆,必须喷浆时,电气设备及器具保护后喷浆。
其它专业施工时,注意电气配管,严禁私自改动电线管及电气设备。
2.5、管内穿绝缘导线成品保护
穿线时不得污染设备和建筑物品,保持周围环境。
使用高凳及其它工具时,注意其它设备和门窗、墙面、地面等。
在接、焊、包全部完成后,将导线的接头盘入盒、箱内,并用纸封堵平实,以防污染。同时防止盒、箱内进水。
穿线时带护线套管或护。
2.6、塑料护套线配线成品保护
配线时保持顶棚、墙面整洁,找木砖不得损坏墙体。
配线完成后,不得喷浆和刷油,以防污染导线及电气器具,搬运物件时不要碰松导线。
2.7、金属线槽配线安装成品保护
安装金属线槽及槽内配线时,保持墙面的清洁。
接、焊、包完成后,接线盒盖,线槽盖板齐全平实,不得遗漏,导线不允许裸露在线槽之外,并防止损坏和污染线槽。
配线完成后,不得再进行喷浆和刷油,以防止导线和电气器具具受到污染。
使用高凳时,注意建筑物的墙面及门窗等。
2.8、灯具安装成品保护
灯具进入现场后码放整齐、稳固。注意防潮、搬运时轻拿、轻放,以免破坏表面的镀锌层、油漆及玻璃罩。
安装灯具时不要碰坏建筑物的门窗及墙面。
灯具安装完毕后不得再次喷浆,以防止器具污染。
2.9、开关、插座安装成品保护
安装开关、插座时不得碰坏墙面,保持墙面的清洁。
开关、插座安装完毕后,不得再次进行喷浆,以保持面板的清洁。
其它工种在施工时,不要碰坏和碰歪开关、插座。
2.10、配电箱(盘)安装成品保护
配电箱(盘)安装后,采取保护措施,避免碰坏、弄脏电具、仪表。
安装箱(盘)面板时(或贴脸),注意保持墙面整洁。
2.11、配电柜安装成品保护
安装配电柜时,保持地面及墙面的清洁、完整。
配电柜安装后,不得再次喷浆,如果必须修补时,包裹柜体。
配电柜安装后,关门窗、上锁,以防止设备损坏、丢失。
2.12、防雷及接地安装成品保护
接地体:挖土方时,不要损坏接地体。安装接地体时,不得破坏散水和外墙装修。不得随意移动已经绑好的结构钢筋。
支架:剔洞时,不可损坏建筑物的结构。支架就位后,不得碰撞松动。
防雷引下线敷设:安装保护管时,注意保护土建结构及装修面。拆架子时不可磕碰引下线。
避雷网敷设:不得损坏外檐装修。避雷网敷设后避免砸碰。
避雷带与均压环预甩扁铁或圆钢不得超过30cm。
避雷针:拆除脚手架时注意不要碰坏避雷针。注意保护土建装修。
接地干线安装:电气施工时,不得磕碰及弄脏墙面。喷浆前,必须预先将接地干线用纸包好。拆除脚手架或搬运物件时,不得碰坏接地干线。焊接时注意保护墙面措施。
四、经济与合同措施
1、对外采购材料时,均签订书面协议,约定材料、设备、物品的成品保护
责任,以防相互推诿,事后纠纷,造成不必要损失。
2、对施工队伍,明确约定成品保护责任与范围,并承担损坏其它分项工程成品的责任。
3、与平行发包单位签订书面的成品保护协议书,互利互惠,确保相互配合,顺利完成施工任务。
4、由项目部组织定期和不定期检查,各专业工长、质检员每日巡查,发现问题,及时解决。并对有关责任人予以处罚,包括赔偿损失,返修至合格恢复原状等。
