收藏 分销(赏)

沥青路面维修方案及安全保证措施.doc

上传人:丰**** 文档编号:10200783 上传时间:2025-04-26 格式:DOC 页数:3 大小:13.54KB
下载 相关 举报
沥青路面维修方案及安全保证措施.doc_第1页
第1页 / 共3页
沥青路面维修方案及安全保证措施.doc_第2页
第2页 / 共3页
点击查看更多>>
资源描述

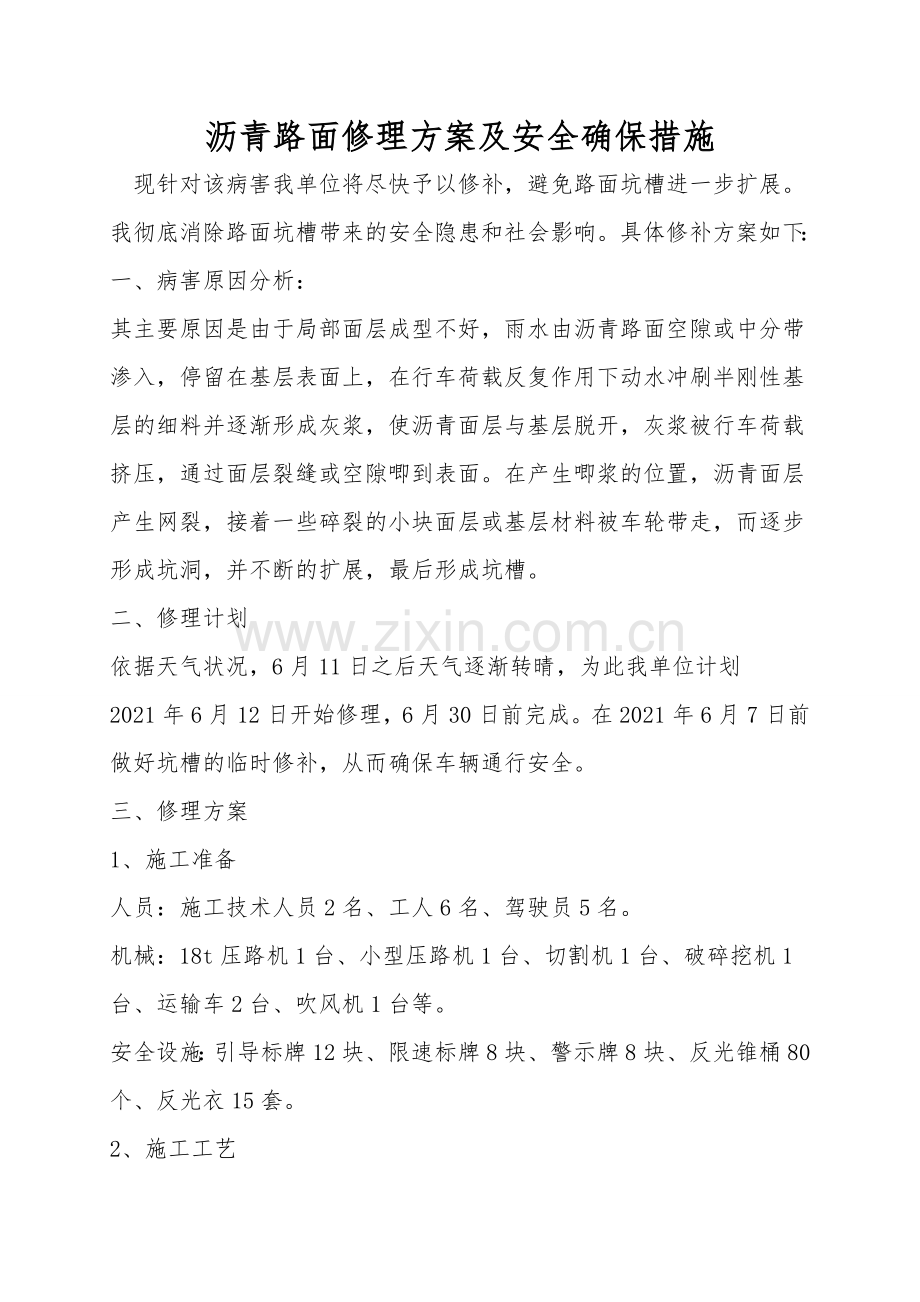

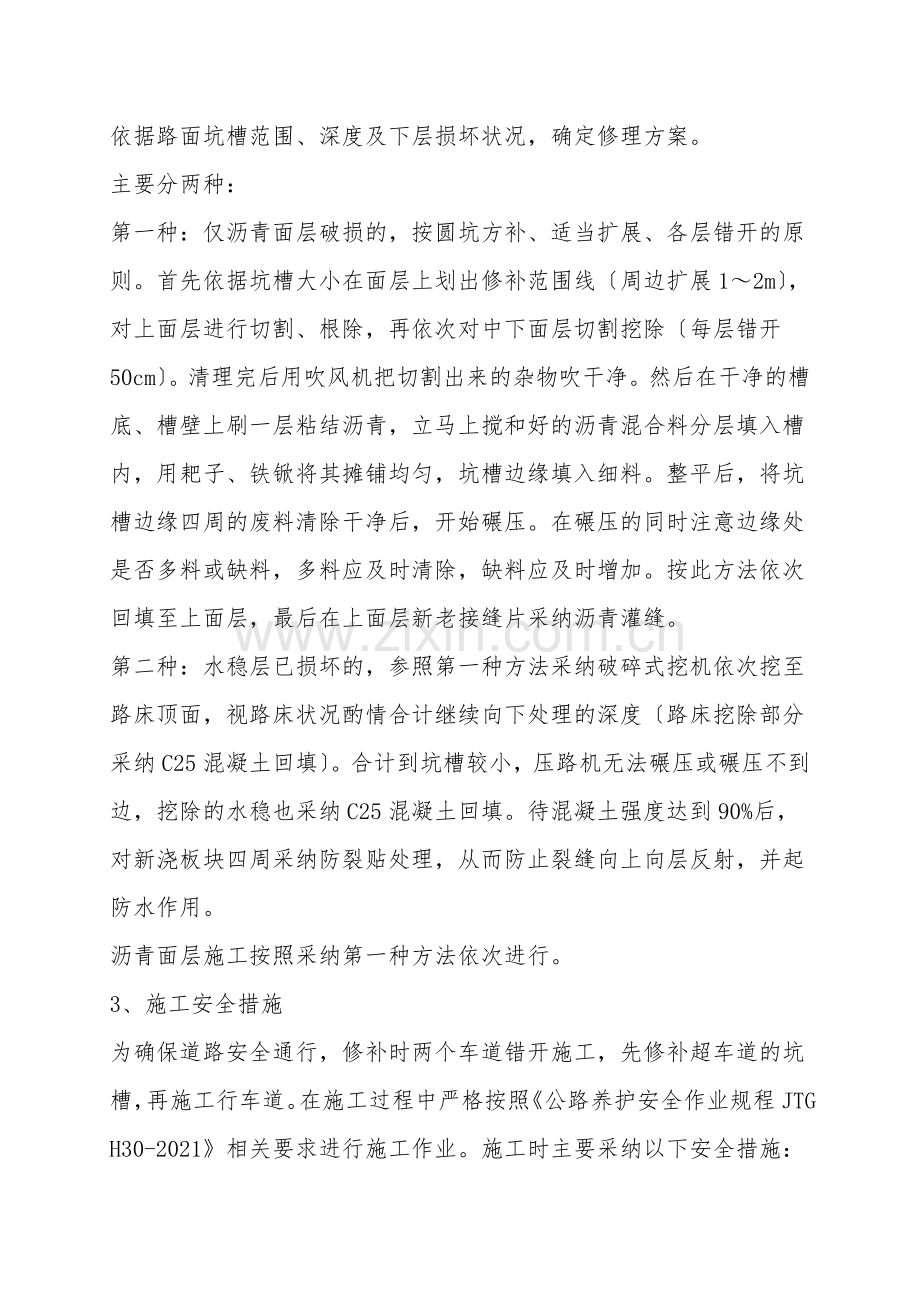

沥青路面修理方案及安全确保措施 现针对该病害我单位将尽快予以修补,避免路面坑槽进一步扩展。我彻底消除路面坑槽带来的安全隐患和社会影响。具体修补方案如下: 一、病害原因分析: 其主要原因是由于局部面层成型不好,雨水由沥青路面空隙或中分带渗入,停留在基层表面上,在行车荷载反复作用下动水冲刷半刚性基层的细料并逐渐形成灰浆,使沥青面层与基层脱开,灰浆被行车荷载挤压,通过面层裂缝或空隙唧到表面。在产生唧浆的位置,沥青面层产生网裂,接着一些碎裂的小块面层或基层材料被车轮带走,而逐步形成坑洞,并不断的扩展,最后形成坑槽。 二、修理计划 依据天气状况,6月11日之后天气逐渐转晴,为此我单位计划 2021年6月12日开始修理,6月30日前完成。在2021年6月7日前做好坑槽的临时修补,从而确保车辆通行安全。 三、修理方案 1、施工准备 人员:施工技术人员2名、工人6名、驾驶员5名。 机械:18t压路机1台、小型压路机1台、切割机1台、破碎挖机1台、运输车2台、吹风机1台等。 安全设施:引导标牌12块、限速标牌8块、警示牌8块、反光锥桶80个、反光衣15套。 2、施工工艺 依据路面坑槽范围、深度及下层损坏状况,确定修理方案。 主要分两种: 第一种:仅沥青面层破损的,按圆坑方补、适当扩展、各层错开的原则。首先依据坑槽大小在面层上划出修补范围线〔周边扩展1~2m〕,对上面层进行切割、根除,再依次对中下面层切割挖除〔每层错开50cm〕。清理完后用吹风机把切割出来的杂物吹干净。然后在干净的槽底、槽壁上刷一层粘结沥青,立马上搅和好的沥青混合料分层填入槽内,用耙子、铁锨将其摊铺均匀,坑槽边缘填入细料。整平后,将坑槽边缘四周的废料清除干净后,开始碾压。在碾压的同时注意边缘处是否多料或缺料,多料应及时清除,缺料应及时增加。按此方法依次回填至上面层,最后在上面层新老接缝片采纳沥青灌缝。 第二种:水稳层已损坏的,参照第一种方法采纳破碎式挖机依次挖至路床顶面,视路床状况酌情合计继续向下处理的深度〔路床挖除部分采纳C25混凝土回填〕。合计到坑槽较小,压路机无法碾压或碾压不到边,挖除的水稳也采纳C25混凝土回填。待混凝土强度达到90%后,对新浇板块四周采纳防裂贴处理,从而防止裂缝向上向层反射,并起防水作用。 沥青面层施工按照采纳第一种方法依次进行。 3、施工安全措施 为确保道路安全通行,修补时两个车道错开施工,先修补超车道的坑槽,再施工行车道。在施工过程中严格按照《公路养护安全作业规程JTG H30-2021》相关要求进行施工作业。施工时主要采纳以下安全措施: ①、所有现场作业人员必必须戴安全帽、着反光衣。 ②、采纳半幅分车道封闭施工,主要采纳安全标牌、锥桶进行临时封闭、限行。交通标志的摆放包括上行警告区、缓冲区、作业区、下游过渡区。 警告区:在作业区上游500米处,设置限速40与前方500米施工的标牌。 上游缓冲区:在距作业区上游200米处,设置向左〔或向右〕改道标牌及施工警告灯。 作业区:设置红白相间的锥桶、通行箭头标志、施工警告灯。锥桶间距为5米,长度不少于50米。 下游过渡区:下行区采纳锥桶过渡,并设置解除限速的标志。 ③、安排专人指挥、疏导交通及夜间值守。 ④、施工机械设备不作业时,停放在路面以外区域。 ⑤、施工结束后做好现场的清理工作。 中国四冶亚行贷款项目S105三标项目部 2021年6月2日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
