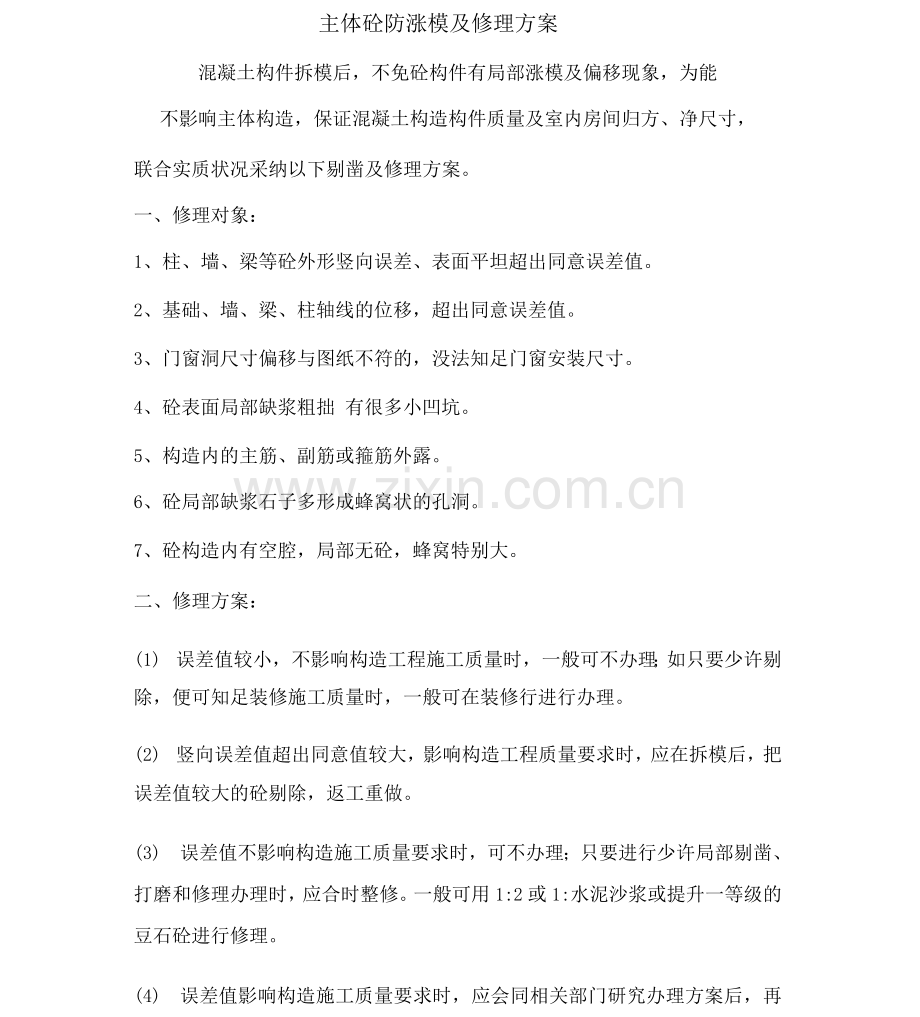

主体砼防涨模及修理方案
混凝土构件拆模后,不免砼构件有局部涨模及偏移现象,为能
不影响主体构造,保证混凝土构造构件质量及室内房间归方、净尺寸,
联合实质状况采纳以下剔凿及修理方案。
一、修理对象:
1、柱、墙、梁等砼外形竖向误差、表面平坦超出同意误差值。
2、基础、墙、梁、柱轴线的位移,超出同意误差值。
3、门窗洞尺寸偏移与图纸不符的,没法知足门窗安装尺寸。
4、砼表面局部缺浆粗拙 有很多小凹坑。
5、构造内的主筋、副筋或箍筋外露。
6、砼局部缺浆石子多形成蜂窝状的孔洞。
7、砼构造内有空腔,局部无砼,蜂窝特别大。
二、修理方案:
(1) 误差值较小,不影响构造工程施工质量时,一般可不办理;如只要少许剔除,便可知足装修施工质量时,一般可在装修行进行办理。
(2) 竖向误差值超出同意值较大,影响构造工程质量要求时,应在拆模后,把误差值较大的砼剔除,返工重做。
(3) 误差值不影响构造施工质量要求时,可不办理;只要进行少许局部剔凿、打磨和修理办理时,应合时整修。一般可用1:2或1:水泥沙浆或提升一等级的豆石砼进行修理。
(4) 误差值影响构造施工质量要求时,应会同相关部门研究办理方案后,再进行办理。

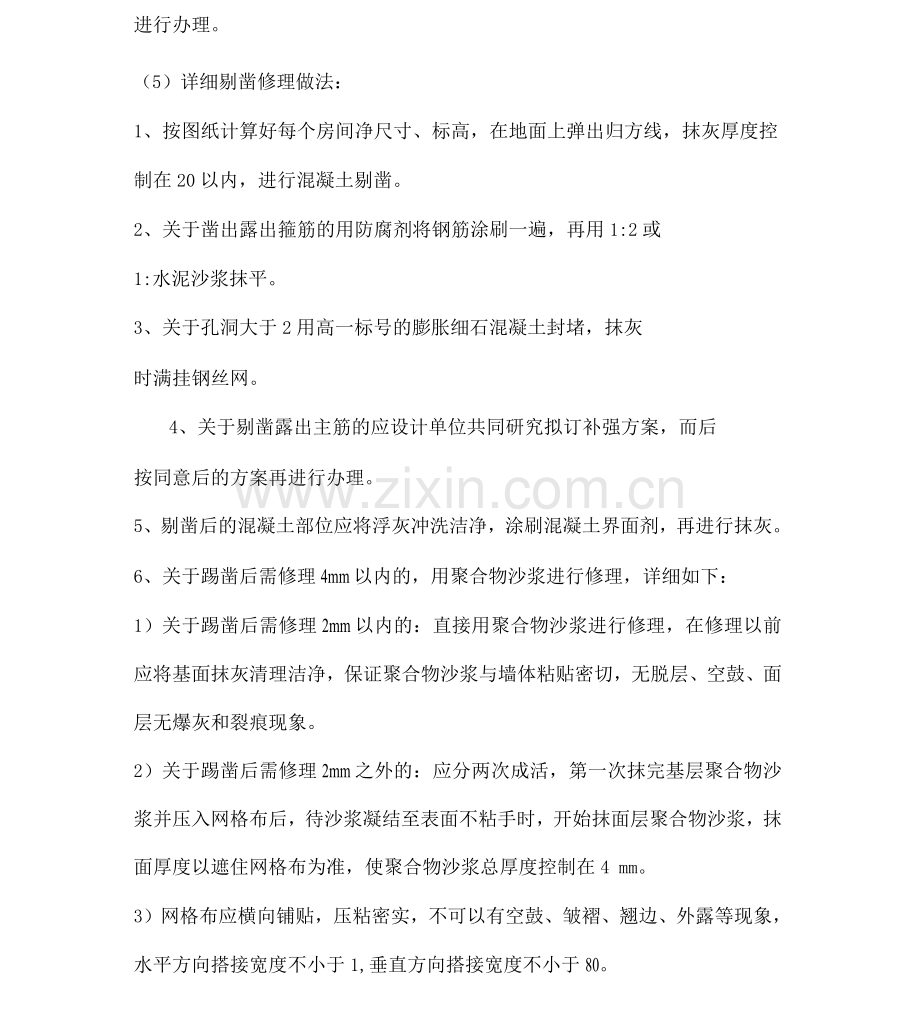

(5)详细剔凿修理做法:
1、按图纸计算好每个房间净尺寸、标高,在地面上弹出归方线,抹灰厚度控制在20以内,进行混凝土剔凿。
2、关于凿出露出箍筋的用防腐剂将钢筋涂刷一遍,再用1:2或
1:水泥沙浆抹平。
3、关于孔洞大于2用高一标号的膨胀细石混凝土封堵,抹灰
时满挂钢丝网。
4、关于剔凿露出主筋的应设计单位共同研究拟订补强方案,而后
按同意后的方案再进行办理。
5、剔凿后的混凝土部位应将浮灰冲洗洁净,涂刷混凝土界面剂,再进行抹灰。
6、关于踢凿后需修理4mm以内的,用聚合物沙浆进行修理,详细如下:
1)关于踢凿后需修理2mm以内的:直接用聚合物沙浆进行修理,在修理以前应将基面抹灰清理洁净,保证聚合物沙浆与墙体粘贴密切,无脱层、空鼓、面层无爆灰和裂痕现象。
2)关于踢凿后需修理2mm之外的:应分两次成活,第一次抹完基层聚合物沙浆并压入网格布后,待沙浆凝结至表面不粘手时,开始抹面层聚合物沙浆,抹面厚度以遮住网格布为准,使聚合物沙浆总厚度控制在4 mm。
3)网格布应横向铺贴,压粘密实,不可以有空鼓、皱褶、翘边、外露等现象,水平方向搭接宽度不小于1,垂直方向搭接宽度不小于80。
4)聚合物沙浆与墙体一定粘贴密切,无脱层、空鼓、面层无爆灰和裂痕。
7、关于门窗尺寸、标高对应图纸进行复核,并按剔凿方案进行办理。
8、麻面部位用清水洗刷,充足润湿后用水泥浆或水泥沙浆抹平。
9、将外露钢筋上的砼和铁锈冲洗洁净,再用水泥沙浆(1:2比率)抹压平坦。如露筋较深,应将单薄砼剔除,清理洁净,用高一级的豆石砼捣实,仔细保养。
10、小蜂窝可先用水冲洗洁净,用1:2水泥沙浆修理;大蜂窝,先将松动的石子和突出颗粒剔除,并剔成喇叭,而后用清水冲洗洁净湿透,
再用高一级豆石砼捣实,仔细保养。
11、需要与设计单位共同研究拟订补强方案,而后按同意后的方案进行办理。在办理梁中孔洞时,应在梁底用支撑支牢而后再将孔洞处的
不密实的砼凿掉,要凿成斜形,以便浇筑砼。用清水冲洗洁净,并保持润湿72小时,而后用高一等级的豆石砼浇筑。在豆石砼中掺万分之一用量的铝粉。浇筑后增强保养。有时因孔洞大需支模板后才浇筑砼。
三、质量预控举措
1. 柱墙模板夹具采纳双排①48钢管加对拉螺栓固定柱墙全高,但其下部的1/2处以下部位螺栓及夹具的间距要密为3MM,上部压力小的部位采纳双排钢管加对拉螺栓间距可大一些为4MM加固。
2. 校订柱模板、剪力墙模板应检查每个对拉螺栓能否到位、坚固,校订后要对对拉螺栓进行检查,能否有松动的现象,实时办理。
3. 增强模板安装施工管理,检查发现问题实时整顿,将问题办理在三
检制(自检、交接检、专检)中。
4. 混凝土浇筑时严格依据技术交底的内容施工,禁止振捣工在一处重复振捣。
5. 剪力墙浇筑时,应采纳螺旋浇注法,将混凝土灌溉在模板内高度有
1米高度时,沿墙水平长度浇注一圈,这样循环浇注到墙顶部。此方法涨模率较低。
四、安全举措:
1、在高处搭设操作平台,保证施工时安全、坚固。
2、一定带安全帽、系好安全带。
3、禁止喝酒后从事施工现场作业。
4、注意剔凿时不同意有交错作业。
5、剔凿时下面应有人进行保护,免得工人误入现场伤人。
