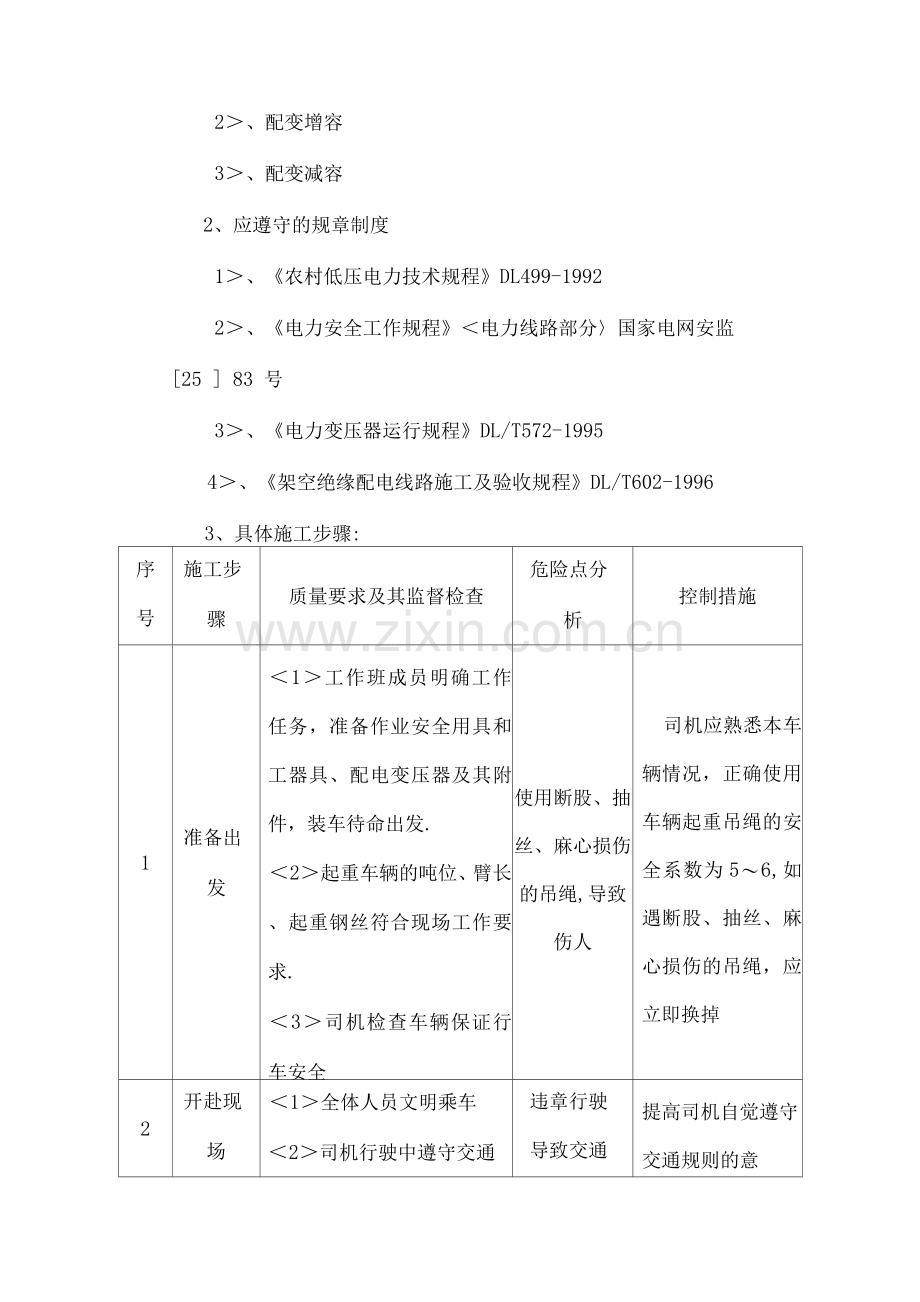

更换配电变压器施工方案 更换变压器施工方案教材 一、配电变压器停、送电的操作 1、操作跌落式熔断器〕保险〔,应使用合格的绝缘棒进行操作,雨天操作应使用有防雨罩的绝缘棒,并戴绝缘手套. 2、在配电变压器台架上进行工作,不论线路是否停电,应先拉开低压侧刀闸,后拉开高压侧隔离开关〕刀闸〔或跌落式熔断器〕保险 〔,在停电的高、低压引线上验电、接地.上述操作在工作负责人监护下进行时,可不用操作票. 3、高压跌落式熔断器的操作方法 <1>、操作跌落式熔断器时要选好位置,使用足够长度的绝缘杆在地面操作与带电部位保持足够距离,严禁上变台操作. <2>、在操作中,拉闸先断中间相,后断两边相;合闸先合两边相,后合中间相. <3>、如遇到风天操作,拉闸应先断中间相,次下风相,最后断上风相;合闸应先合上风相,次合下风相,最后合中间相. <4>、带刀闸的低压出线停电时,先拉开空气开关,再拉出线侧刀闸,最后拉母线侧刀闸;送电时,先合母线侧刀闸,再合出线侧刀闸,最后合空气开关. 二、施工过程 1、调换配电变压器的依据 1>、配变故障 2>、配变增容 3>、配变减容 2、应遵守的规章制度 1>、《农村低压电力技术规程》DL499-1992 2>、《电力安全工作规程》<电力线路部分〉国家电网安监 [25 ] 83 号 3>、《电力变压器运行规程》DL/T572-1995 4>、《架空绝缘配电线路施工及验收规程》DL/T602-1996 3、具体施工步骤: 序 号 施工步 骤 质量要求及其监督检查 危险点分 析 控制措施 1 准备出 发 <1>工作班成员明确工作任务,准备作业安全用具和工器具、配电变压器及其附件,装车待命出发. <2>起重车辆的吨位、臂长、起重钢丝符合现场工作要求. <3>司机检查车辆保证行车安全 使用断股、抽丝、麻心损伤的吊绳,导致伤人 司机应熟悉本车辆情况,正确使用车辆起重吊绳的安全系数为5〜6,如遇断股、抽丝、麻心损伤的吊绳,应立即换掉 2 开赴现 场 <1>全体人员文明乘车 <2>司机行驶中遵守交通 违章行驶 导致交通 提高司机自觉遵守交通规则的意 规则,安全文明行驶,保 证安全 事故 识 3 办理许 可手续 工作负责人通过向调度 部门办理许可手续 不履行许 可手续或 不认真履 行许可手 续 严格按照规定办 理许可手续 4 工作现 场的准 备 准备安全工具,如绝缘手套、验电器、脚扣<或三角板>、安全带、绝缘杆、吊绳、围栏、接地线等,并检查安全工具是否完好 安全工器具不作安全检查,导致安全事故发生 个人安全工器具,配套工具应在做好试验后方可使用 5 列队宣读工作票,交待危险点和须 知 <1>开工前,工作负责人应严格检查安全措施的实施情况,并向工作人员讲解工作任务分配、安全措施及危险点. <2>工作班成员应认真听取工作票作业内容,注意安全措施、技术措施是否完备,如有建议或不同意 工作负责人不向工作班成员交待工作任务,安全措施不清 交待内容应清晰,注意有无带电设备及相邻带电线路. 见应及时提出. 6 登杆前 的检查 <1>上杆前应检查杆根、拉线、杆塔埋深是否符合要求,对登杆工具进行冲击试验. <2>线杆外观检查 错误!表面光洁平整,壁厚均匀、无偏心、露筋、跑浆、蜂窝等现象. 错误!杆身不得有纵向裂缝;横向裂缝宽度不超过0.1mm,长度不超过1/3周长,且1m内横向裂纹不得超过三处. 错误!杆身弯曲度不超过1/5 对线杆埋 深不进行 检查.导致 事故发生. 登杆前应认真检查杆根及埋深,不攀登有疑问的电杆 7 验电 <1>验电人员应全面检查核对现场设备名称、调度编号,确认高压跌落式熔断器和低压刀闸的位置全部在断开位置. <2>对工作配电变压器进 高低压感 应电伤人 高空摔跌 物体伤人 作业前,杆塔上方高低压电源必须全部停电.在作业杆塔两侧高低压线验电<包括路灯线>,需装 行验电,先验低压侧,后验高压侧 <3>验电笔在检测合格期内,低压验电笔使用前先在确知有电设备上检测校验. 设接地线.上杆前应检查杆根和登杆工具,工作人员必需使用安全带并戴好安全帽,安全带应系在电杆或牢固的物体上,防止被锋利物割伤. 8 按照工作票要求做安措 <1>在高压跌落式熔断器引下线与配电变压器高压侧之间做可靠接地线<2>在低压侧做可靠接地线. <3>挂接地线时,应先接接地端,后接导线端.接地要连接可靠,不准缠绕.工作人员应戴绝缘手套. <4>严禁使用其他导线做接地线 <5>接地棒埋深不小于 <1>低压返 送电伤人 <2>接地线 安装不牢 固,地线脱 落 <1>开工前,工作负责人应组织全班人员学习安全施工措施,在高压侧做地线,低压侧应有明显断开点,防止低压返送电 <2>接地线安装要牢固可靠,禁止缠绕连接. 0.6m. 9 拆除旧 配电变 压器 <1>将变压器高低压端子的护罩拆除,再将与之相连的设备线夹、表计接线拆除,拆除变压器外壳接地线 <2>使用工具拆卸螺栓时,工具卡紧螺母,使螺母与螺栓不能同时转动.保护配电变压器接线柱,使之不受损坏. <3>工作人员应先将与配电变压器连接的设备脱离开,然后用钢丝绳将配电变压器两侧对角处连接牢固.吊车钩住钢丝绳后并稍微使上力,台架上的作业人员把配电变压器与台架的连接螺栓拆掉<或固定配电的铁丝剪断〉,听从吊车指挥人的指挥,吊车将旧配电变压 <1>高空坠 物、高空坠 落伤人 <2>人身触 电伤人 <3>变压器 脱落或移 动变压器 时挤压伤 人 <4>吊车臂 或吊件触 碰带电部 位 <1>工作班成员进入工作现场应戴安全帽,有必要的登高作业时,事前应准备安全带,按规定着装.使用脚扣上下杆时要采取防滑措施.杆上工作使用的材料、工具应有绳索传递.杆上人员应防止掉东西,拆下的金具禁止抛扔. <2>在工作过程中,严格控制活动范围始终在预定区域内,及在地线的包围中.<3>吊放变压器 器吊下台架. <4>注意防止高空坠落. 前,应对钢丝绳套进行外观检查,无断股、烧伤、挤压伤等明显缺陷,其强度满足设备荷重要求;应对受力点进行检查,检查变压器是否确已挂好,检查变压器吊环有无裂纹;吊臂下严禁有人逗留,防止配电变压器在吊放过程中挤伤或坠落伤人.配电变压器在起吊时,应注意平衡,不可倾斜.监护人不得兼做其他工作. <4>吊放变压器 10 安装新 配电变 压器 <1>对新配电变压器进行外观检查,确认型号无误. <2>做好记录,且新配电变压器应有出厂检验证明. <3>听从吊车指挥人的指挥,吊车吊起新配电变压器并放在台架上. <4>两侧各设一名工作人员站在配电变压器台架上,并打好安全带,其安全带长度适宜. <5>固定配电变压器. <6>吊车松臂,拆除钢丝绳. <7>用绝缘摇表测量配变的绝缘是否良好. <8>设备连接完好.配电变压器接线柱应使用工 具连接紧密.三相出线距离适中,工艺美观;外壳地线连接可靠 <9>注意防止高空坠落. 安装过程中注意各部位结合良好,安装牢固,整齐水平 <10>工作监护人始终将作业人员的活动范围纳入自己的视线. 工作应设专人指 挥和监护,吊臂 和变压器距跌落 式熔断器以以上 带电部位保持 2m以上安全距 离. 11 工作后 检查工 作 <1>检查所有螺栓应紧固,外壳接地良好. <2>变压器分接开关位置到位正确. <3>变压器引线对地和相间距离合格,各部位接触良好. <5>变压器上无遗留物. 变压器分 接开关不 到位,造成 变压器烧 毁或电压 不正常. 工作完成后应仔细检查,确保分接开关到位正确. 12 工作成 员全部 撤离 工作接受后,清理现场, 工作人员撤离,准备恢复送电. 有遗留物 要认真检查. 13 拆除安 拆除所做接地线,经查无 对照地线数量, 全措施 误后,拆除工作班组设置 的安全围栏 检查所有接地线 拆除情况 14 结束工 作 工作负责人通过向调度值班人员办理工作票终结手续 15 恢复送 电 <1>先送高压,后送低压 <2>跌落式熔断器送电时,先送与中相同侧的边相,再送与中线不同侧的边相,最后送中相. <3>送上变压器低压刀闸或开关,顺序与跌落式熔断器操作一致. <4>送电操作后,应检查变压器声音是否正常 跌落式熔 断器熔管 脱落伤人 操作人员在摘挂熔管时,禁止跌落式熔断器下方有人 16 总计 当天班后会总结. 三、编写施工的三措方案 <一〉、组织措施 1、明确调换配电变压器的工作班并确定工作负责人 工作班:xx供电公司配电工区检修二班 工作负责人:张三,必须具有市公司安监部发文确认. 2、明确工作负责人和工作班人员的职权和职责 工作负责人的职权和职责: 组织并合理分配工作,进行安全教育、督促、监护工作人员遵守安全规程,检查安全措施是否正确完备,安全措施是否符合现场实际条件.一般情况下,工作前对工作人员交待安全事项,对整个工程的安全、技术等负责,工作结束后总结经验与不足之处,工作负责人不得兼做其他工作. 工作班人员的职权和职责: 1>明确工作内容、工作流程、安全措施、工作中的危险点,并履行确认手续; 2>严格遵守安全规章制度、技术规程和劳动纪律,正确使用安全工器具和劳动保护用品; 3>相互关心工作安全,并监督《安规》的执行和现场安全措施的实施. 3、明确调换配电变压器的主要工作量和具体分工 主要工作量:具体分工 1>、工作票的办理工作负责人 2>、配电停电操作两人操作,一人 监护,一人操作 3>、验电接地两人进行, 一人监护,一人操作 4>、拆除旧变压器工作负责人监 护,两名工作人员杆上 更换,一名人员负责起重指挥 5>、安装新变压器工作负责人监 护,两名工作人员杆上更换,一名人员负责起重指挥 6>、工作后检查工作负责人 <二>、技术措施 1、根据项目要求和现场实际选择合理的施工方案 是否需要高压线路停电;吊装配变采用吊车还是绑扎大梁用手拉葫芦吊装;如采用吊车需用多少吨位的吊车;如地形复杂,变压器如何到达现场,采用人工还是机械,需要的多少人工和工器具; 2、施工中应配备的主要工器具和材料 10kV操作杆一套,10kV、4V验电器各一个,10kV绝缘鞋一双,10kV绝缘手套一双,高压接地线一组,低压短路线一组,安全围栏两套,钢丝绳一根,吊绳一根,安全带两副,脚扣2副,25V、5V绝缘摇表各一只. 8#铁丝5公斤. <三>、安全措施 1、配电变压器、工器具、材料运输的安全事项 1>、装运电杆、变压器和线盘时应绑扎牢固,并用绳索绞紧混凝土水泥杆、线盘的周围应塞牢,防止滚动、移动伤人.运载超长、超高或重大物件时,物件重心、应与车厢承重中心、基本一致,超长物件尾部应设标志.严禁客货混装. 2>、装卸电杆等笨重物件应采取措施,防止散堆伤人.分散卸车时,每卸一根之前,应防止其余杆件滚动每卸完一处,应将车上其余的杆件绑扎牢固后,方可继续运送. 3>、人力运输的道路应事先清除障碍物,山区抬运笨重的物件应事先制定运输方案,采取必要的安全措施. 4>、多人抬杠电杆时应同肩,步调一致,起放电杆时应相互呼应协调.重大物件不得直接用肩扛运,雨、雪后抬运物件时应有防滑措施. 2、停送电联系程序 停送电联系程序 调度中心配调调度员 调度中心配调值班长 配电操作人员 段阶令发预 段阶作操场现 操作结束 段阶结终作操 3、现场安全技术措施的落实 1>、停电.停电操作的程序要正确,要使用合格的绝缘棒,戴绝 缘手套. 2>、验电.验电器要试验,验电的顺序、方法要正确. 3>、装设接地线.高低压侧都要做接地. 4>、悬挂标示牌和装设遮拦.在工作地段的要设置围栏,特别是吊车起吊配变时,起重臂下要重点围挡.并要悬挂明显的标示牌,防止无关人员进入施工现场. 4、工器具检查和试验的要求 检查要求: 1>、安全工器具使用前的外观检查应包括绝缘部分有无裂纹、老化、绝缘层脱落、严重伤痕,固定连接部分有无松动、锈蚀、断裂等现象.对其绝缘部分的外观有疑问时应 进行绝缘试验合格后方可使用. 2>、绝缘操作杆、验电器:允许使用电压应与设备电压等级相符.使用时,作业人员手不得越过:手持部分的界限.雨天在户外操作电气设备时,操作杆的绝缘部分应有防雨罩或使用带绝缘子的操作杆.使用时,人体应与带电设备保持安全距离,并注意防止绝缘杆被人体或设备短接,以保持有效的绝缘长度. 3>、携带型短路接地线的两端夹具应保证接地线与导体和接地装置都能接触良好、拆装方便,有足够的机械强度,并在大短路电流通过时不致松脱.携带型接地线使用前应检查是否完好,如发现绞线松股、断股、护套严重破损、夹具断裂松动等均不得使用. 4>、安全帽:安全帽使用前,应检查帽壳、帽衬、帽箍、顶衬、下颜带等附件完好无损.使用时,应将下颏带系好,防止工作中前倾后仰或其他原因造成滑落. 5>、安全带:其腰带和保险带、绳应有足够的机械强度,材质应有耐磨性,卡环〕钩〔应具有保险装置,操作应灵活.保险带、绳使用长度在3m以上的应加缓冲器. 6>、脚扣和登高板:金属部分变形和绳〕带〔损伤者禁止使用.特殊天气使用脚扣和登高板应采取防滑措施. 试验要求: 1>、各类安全工器具应经过国家规定的型式试验、出厂试验和使用中的周期性试验,并做好记录. 2>、安全工器具经试验合格后,应在不妨碍绝缘性能且醒目的部位粘贴合格证. 3>、安全工器具的电气试验和机械试验可由各使用单位根据试验标准和周期进行,也可委托有资质的试验研究机构试验. 4>、安全工具的试验要求 序 号 器 具 项目 周 期 要求 说 明 1 验 电 器 工频耐 压试验 1 年 额定 电压 <kV> 试验 长度 <m> 工频耐压 <kV> 1min 5min 10 0.7 45 _ 2 绝 缘 杆 工频耐 压试验 1 年 额定 电压 <kV> 试验 长度 <m> 工频耐压 <kV> 1min 5min 10 O.7 45 _ 3 绝 缘 靴 工频耐 压试验 半 年 工频 耐压 <kV> 持续 时间 <min> 泄漏电流 <mA> 15 1 <7.5 4 绝 缘 手 套 工频耐 压试验 半 年 电压 等级 工频 耐压 <kV> 持续 时间 <min> 泄漏 电流 <mA> 高压 8 1 <9 5>、登高工器具试验标准表 序 号 名 称 项目 周期 要求 说明 1 安 全 带 静负荷 试验 1年 种类 试验静拉 力<N> 载荷时 间<min> 牛皮带试 验 周期 为半年 围杆 带 2205 5 围杆 绳 2205 5 护腰 带 1470 5 安全 绳 2205 5 2 安 全 帽 冲击性 能试验 按规定 期限 受冲击力小于49N 使用寿命:从制造之日起,塑料帽 < 2.5年,玻璃钢帽<3.5年 耐穿 刺性能 试验 按规定 期限 钢锥不接触头模表面 3 脚 扣 静负 荷试验 1年 施加1176N静压力,持续 时间5min 6>、起重工具的试验要求. 编号 具* 检查与试验质量标准 检查与预防 性试验周期 tl L 人 + 1 白棕绳 检查:绳子光滑、干燥无磨损现象 每月检查一次 延静验试宏不容许说作荷显翻龄 每年试验一次 2 钢丝绳 <起重用〉 钢检查:严重接扣损现象无松动现象启根数在规程规定限度以内 每月检查一次在的的钢常查〉进仃检 铁链 葫芦 <绳子滑 车〉 钟试验现象携应有作裂及进行1驮 试验:<2国安装的或大修后,以L” 后就,荷许行荷!1静1 够 一般有定期恳著盈延"作荷 重进行10min药静力试验 每年试验一 次 每月检查一 次 每年试验一 次 次月检查一 每年试验一 次 夹头、 5卡环等 检查:丝扣良好,表面无裂纹 江试验:以人2 倍容许工作荷重进行10min的静力试验 每年检查一 次 每年试验一 次 5、登高作业的安全须知 1>、凡在离地面<坠落高度基准面>2m及以上的地点进行的工作,都 应视为做高处作业. 2>、高处作业时,安全带<绳>应挂在牢固的构架上或专为挂安全带用的钢架或钢丝绳上,并不得低挂高用,禁止系挂在移动或不牢固的物件上[如避雷器、断路器<开关〉、隔离开<刀闸〉、互感器等支持不牢固的物件]•系安全带后应检查扣环是否扣牢. 3>、上杆塔作业前,应检查根部、基础和拉线是否牢固.新立杆塔在杆基未完全牢固或做好临时拉线前,严禁攀登.遇有冲刷、起土、上拔或导地线、拉线松动的杆塔,应先培土加固,打好临时拉线或支好杆架后,在行登杆. 4>、登杆塔前,应先检查登高工具和设施,如脚扣、升降板、安全带、梯子和脚钉、爬梯、防坠装置等是否完整牢靠.禁止携带器材登杆或在杆塔上移位.严禁利用绳索、拉线上杆塔或顺杆下滑. 上横担进行工作前,应检查横担连接是否牢固和腐蚀情况、检查时安全带<绳>应系在主杆或牢固的构架上. 5>、在杆塔高空作业时,应使用有后备绳的双保险安全带和保护绳应分别挂在杆塔不同部位的牢固构架上,应防止安全带从杆顶脱出或被锋利物损坏.人员在转位时,手扶的构架应牢固,且不得失去后备绳的保护. 6>、高处作业应使用工具袋,较大的工具应固定在牢固的构件上,不准随便乱放.上下传递物件应用绳索栓牢传递,严禁上下抛掷. 在高处作业现场,工作人员不得站在作业处的垂直下方,高空落物区不得有无关人员通行或逗留.在行人道或入密集区从事高处作业,工作点下方应设围栏或其他保护措施. 杆塔上下无法避免垂直交叉作业时,应做好防落物伤人的措施,作业时要相互照应,密切配合. 7>、在气温低于零下10°C时,不宜进行高处作业.确因工作需要进行作业时,作业人员应采取保暖措施,施工场所附近设置临时取暖休息所,并注意防火.高处连续工作时间不宜超过lh. 在冰雪、霜冻、雨雾天气进行高处作业,应采取防滑措施. 6、施工中指挥、信号及工作人员的相互配合事宜 7. 拆旧及更换配电变压器的安全须知 四、更换配电变压器的工作票填写 单位 <1>在本公司进行的工作,填写工作负责人所在的单位名称. <2>外单位来本公司进行的工作,填写施工单位名称. 停电申请单编号 填写运行管理单位向调度报送的停电申请单编号. 编号 <1>工作票的编号,同一单位<部门〉同一类型的工作票应统一编号,不得重号. <2>微机开票时,单位和编号由系统自动生成. <3>当工作票打印有续页时,在每张续页右上方填写工作票编号. 1. 工作负责人〕监护人〔 工作负责人名单应由工区<所、公司>书面批准.非本企业的工作负责人应预先经设备运行管理单位安监部门审核确认. 班组 应填写工作负责人<监护人〉所在班组名称.而不能写工作人员所在的班组名称. 2. 工作班人员<不包括工作负责人〉 <1>工作班人员在10人及以下时,应将工作班人员全部填写,然后注明"共X人". <2>工作班人员在10人以上时,至少应填写10名主要工作人员的**,然后注明”共X人”. <3>工作负责人〕监护人〔不包括在"共X人"之内. 3. 工作的线路或设备双重名称<多回路应注明双重称号、色标〉 (1) 线路或设备应填写电压等级、双重名称;多回路还应填 写位置称号、色标. (2 ) 线路停电范围:一是全线停电<主线和支线都停电>,应写明全线停电;二是主线部分停电,应写明停电范围的起止杆塔号;三是主线不停电,支线停电,应写明支线名称和支线的起止杆号. 4. 工作任务 工作地点或工作地段 与工作线路名称栏相对应.并按要求注明分支线的名称、线路的起止杆号、配电设备的名称、地点等. 工作内容 工作内容应填写明确,术语规范.内容:更换变压器; 5. 计划工作时间 填写已批准的检修期限.时间必须用阿拉伯数字填写. 6. 安全措施: 6.1应改为检修状态的线路名称和应拉开的断路器<开关〉、隔 离开关<刀闸>、熔断器<保险><包括分支线、用户线路和配合停电线路:> (1)填写拉开发电厂、变电站、开闭所、配电站<所>、环网设备<包括用户设备〉等线路开关、刀闸和熔断器; (2)填写拉开需要工作班操作的线路各端<含分支〉开关、刀闸和熔断器; (3)填写拉开危及该线路停电作业,且不能采取相应安全措施的交叉跨越、平行和同杆架设线路<包括用户线路〉的断路器〕开关 〔、隔离开关〕刀闸〔和熔断器〕保险〔; (4)填写拉开有可能返回低压电源的开关、刀闸和熔断器. (5)停电设备的各端,应有明显的断开点<对无法观察到明显断开点的设备除外〉.跌落式熔断器的熔管应摘下. (6)填写解开线路搭头. 6.2保留或邻近的带电线路、设备 应填写双重名称和带电线路、设备的电压等级.主要填写以下内容: (1)同杆架设未停电的线路、设备名称<双重称号〉; (2)发电厂、变电站出停电线路两侧的邻近带电线路; (3)与工作地段邻近、平行或交叉且有可能误登误触的带电线路及设备; (4)拉开后一侧有电、一侧无电的配电设备.如柱上开关、闸刀、跌落保险等. 6.3其他安全措施和须知 根据工作现场的具体情况而采取的一些安全措施或有关安全须知.如:装设个人保安接地线;在杆下装设临时围栏;起重、运输安全事项;在道路上放置提醒来往车辆和行人注意安全的交通警示牌等. 6.4应挂接地线栏 由工作票签发人填写电压等级、线路双重名称及装设接地线的具体杆号;接地线编号栏在挂好接地线后由工作负责人在现场填写.填写接地杆号,必要时应标明大号侧或小号侧. (1)各工作班工作地段两端和有可能送电到停电线路的分支线<包括用户〉都要挂接地线. (2)配合停电线路上的接地线,可以只在停电检修线路工作地点附近安装一组;在需要升降线时应挂两组接地线. 工作票签发人签名 单签发时签发人复查后签上**时间;双签发时会签人审核后签上**时间. 工作负责人签名 负责人收到工作票审核无误后签上**时间. 线路工作票中示意图画法 示意图由工作票签发人绘图并用虚线标出工作范围.图中应标明各侧变电站名称、作业范围地段的杆塔、所挂接地线的杆塔号及接地线编号;带电线路、同杆架设多回路、交叉跨越,带电部位应用红笔标出. 7. 确认本工作票1-6项,许可工作开始 许可方式分当面通知、下达、派人送达三种.若停电线路作业还涉及其他单位配合停电的线路时,工作负责人应在得到指定的配合停电设备运行管理单位联系人通知这些线路已停电和接地,并履行工作许可书面手续后,才可开始工作. 工作线路许可人的许可签在〕记录在〔本栏;配合停电线路的签名应签在备注栏. 8. 本次工作危险点分析及防范措施 <由工作负责人填写〉 工作负责人应根据现场具体情况,填写工作过程中存在的主要危险点和防范措施.危险点及防范措施要具体明确.只填写在工作负责人收执的工作票上. 9. 确认工作负责人布置的工作任务、安全措施和危险点防范措施 工作班组人员签名 工作班成员在明确了工作负责人、专责监护人交待的工作内容、人员分工、带电部位、现场布置的安全措施和工作的危险点及防范措施后,每个工作班成员在工作负责人所持工作票上签名,不得代签.多班组工作,可由各小组负责人在总票上签名,其他小组成员分别在分票或开工会记录上签名. 10. 工作负责人、工作人员变动情况 (1) 工作负责人变动:经工作票签发人同意,在工作票上填写离去和变更的工作负责人**及变动时间,同时通知工作许可人.工作负责人的变更应告知全体工作班成员.变更的工作负责人应做好交接手续. (2) 工作人员变动:应经工作负责人同意签名,并在工作票上写明变动人员**、变动日期及时间.新增加的工作人员在明确了工作内容、人员分工、带电部位、现场安全措施和工作的危险点及防范措施,在工作负责人所持工作票上第9项确认栏签名后方可参加工作. 11. 工作票延期 工作票需办理延期手续,应在有效时间尚未结束以前由工作负责人向当值调度员或工作许可人提出申请,并将同意延期时间、延期期限记入本栏,同时工作负责人、工作许可人签名〕或代签〔.工作票只能延期一次. 12. 每日开工和收工时间 填用数日内工作有效的第一种工作票,每日收工时如果将工作地点所装的接地线拆除,次日恢复工作前应重新验电挂接地线. 如果经调度允许的连续停电、夜间不送电的线路,工作地点的接地线可以不拆除,但次日恢复工作前应派人检查. 每日开工在完成对安全措施的检查、开好开工会后,由工作负责人将开工时间填入表内.收工时工作负责人应得到小组负责人或全部工作班成员当日工作结束的报告,开好收工会后将收工时间填入表内. 13. 工作票终结 完工后,工作负责人< 包括小组负责人〉应检查线路检修地段的状况,确认在杆塔上、导线上、绝缘子串上及其他辅助设备上没有遗留的个人保安线、工具、材料等,查明全部工作人员确由杆塔上撤下后,再命令拆除工作地段所挂的接地线.接地线拆除后,应即认为线路带电,不准任何人再登杆进行工作. 多个小组工作,工作负责人应得到所有小组负责人工作结束的汇报. 13. 1现场所挂的接地线编号共组,已全部拆除、带回. 工作负责人应将现场所拆的接地线编号和数量填写齐全,不得遗漏. 13. 2工作终结报告 (1 ) 工作终结后,工作负责人应及时报告工作许可人,若有其他单位配合停电线路,还应及时通知指定的配合停电设备运行管理单位联系人.报告方法有当面报告和报告. (2 ) 工作终结的报告应简明扼要,并包括以下内容:工作负责人**,某线路上某处〈说明起止杆塔号、分支线名称等〉工作已经完工,设备改动情况,工作地点所挂的接地线、个人保安线已全部拆除,线路上已无本班组工作人员和遗留物,可以送电. (3) 报告结束后填写报告方式、时间,工作负责人、许可人 签名〕报告时代签〔. 14. 备注 (1 )注明指定专责监护人及负责监护地点及具体工作; (2) 记录配合停电的许可情况; (3 ) 其他需要交代或需要记录的事项. 注:电力线路工作票中以下五项不得涂改: <1>工作地段; <2>线路或设备名称编号、位置称号、色标; <3>接地线装设地点、编号; <4>计划工作时间、许可开始工作时间、工作延期时间、工作终结时间; <5>操作"动词”. 填写工作票时,所有栏目不得空白,若没有内容应填"无". 五、现场更换配电变压器的安全须知 序号 防氾类型 危险点 预控措施 1 触电 1. 直接触 电 2. 感应电触电 1.施工前应拉开送往变压器台的所有电源<包括路灯电源〉,并在变压器低压负荷开关和高压令克验电确认无电挂接地线后方可工作. 2.验电时要使用合格的相应电压等级的专用验电器,验电人员、应戴绝缘手套,并有专人监护:.一、 3.雨天操作应使用有防雨罩的绝缘杆,操作人员应戴安全帽并设专人监护. 4.严禁徒手摘挂跌落式熔断器,雷电时严禁操作跌落式熔断器. 5.施工中要与高压带电部位保持安全距离:10KV ,0.7米并设专人监护. 6.做好防止路灯线触电的措施. 7.吊臂和变压器距跌落式熔断器及以上带电部位应保持2米以上安全距离. 8.在捆绑变压器时,应彳盘,并用绳索传递,使用 将铁丝在配变台1、圈成小时要保证安全距离. 2 高处坠落 1.登高工器具有缺陷 1.上杆前应先检查杆根和登杆工具及脚钉.、, 2.施工人员要啤带,安全带应系上,防止被锋利 乂好安全帽,登杆人员应系好安全在牢固的构件物割伤. 3.用脚扣上下杆 T时要采取防滑措施. 2 -上下杆< 塔〉及_转移. 上下杆过程中不塔上转移过程中 、得失去安全带的围杆带的保护,杆n不得失去安全带的保险绳的保护. 3.装置不牢固 使用梯子时应有人扶持或绑牢. 3 物体打击 1.高空落物 1.施工人员应戴安全帽使用的工具、材料应用逗留. — ,杆上人员应防止掉东西,绳索传递,杆下应防止行人 2.作业现场应装设明显的遮拦、警告标志等. 3.劝说行人和站闲人员远离安全距离以外. 2.引线反弹 做好防止引线反弹的措施. 六、汽车吊车施工的安全须知 工作前,工作负责人应对起重工作和工器具进行全面的检查. 1、汽车吊车只限于熟悉使用方法并经考试合格后,取得合格证的人员使用. 2、起吊重物时不准让其长期悬在空中,有重物悬在空中时,禁止 驾驶员离开驾驶室. 3、吊装前应全面检查起重工具,钢丝绳和吊钩不得损伤,吊钩应有防止脱钩的保险装置,确保吊装安全. 4、吊装时应保持平稳、速度均匀,发现异常应立即停止作业. 5、起重工作应由有经验且取得起重指挥作业证的人统一指挥,指挥信号应简明、统一、畅通,分工应明确.参加起重工作的人员应熟悉起重搬运方案和安全措施. 6、汽车吊应安置平稳牢固,并应设有制动和逆止装置.制动装置失灵或不灵敏的起重机械禁止使用. 7、起重机械和起重工具的工作荷重应有铭牌牌规定,使用时不得超出.工作前应按说明书的要求平整停机场地,牢固可靠地打好支腿. 8、当重物吊离地面后,工作负责人应再检查各受力部位和被吊物品,无异常情况后方可正式起吊. 9、在起吊、牵引过程中,受力钢丝绳的周围、上下方、内角侧和起吊物的下面,严禁有人逗留和通过.吊运重物不得从人头顶通过,吊臂下严禁站人. 10、起重工作时,臂架、吊具、辅具、钢丝绳及重物等与带电体的最小距离不得小于下表的规定: 起重机械与带电体的最小安全距离 线路电压<KV> <1 1-20 与线路最大风偏时的安 全距离<m> 1.5 2 11、在吊起或放落变压器前,应检查台、构架结构是否牢固. 12、对于汽车吊驾驶员的管理要求. 电力线路第一种工作票格式 电力线路第一种工作票 单位停电申请单编号编号 1. 工作负责人<监护人〉班组 2. 工作班人员<不包括工作负责人〉 共人. 3. 工作的线路或设备双重名称<多回路应注明双重称号、色标〉 自年月日时分 至年月日时分 6.安全措施<必要时可附页绘图说明,红色表示有电> 6. 1应改为检修状态的线路间隔名称和应拉开的断路器<开关〉、隔离开关<刀闸>、熔断器<保险><包括分支线、用户线路和配合停电线路〉: 6. 2保留或邻近的带电线路、设备: 6. 3其他安全措施和须知: 6. 4应挂的接地线,共组 线路名称 杆号 接地线编号 工作票签发人签名年月日时分 工作票会签人签名年月日时分 工作负责人签名年月曰时分收到工作票 7.确认本工作票16项,许可工作开始 许可方式 许可人 许可开始工作时间 工作负责人签名 — — 年 月 日 时 分 8.本次工作危险点分析及防范措施<由工作负责人填写〉 工作中存在的危险点: 防范措施: 9.确认工作负责人布置的工作任务、安全措施和危险点及防范措施工作班组人员签名 10. 工作负责人变动情况 原工作负责人离去,变更为工作负责人 工作票签发人年月日时分 工作人员变动情况<变动人员**、变动日期及时间〉: 工作负责人 签名 11. 工作票延期 有效期延长到年月日时分 工作负责人签名年月日时分 工作许可人年月日时分 12. 每日开工和收工时间<使用一天的工作票不必填写〉 收工时间 工作 负责人 开工时间 工作 负责人 月 日 时 分 旦 日 时 分 13.工作票终结 13. 1现场所挂的接地线编号共组,已全部拆除、带回. 13. 2工作终结报告 终结报告的方式 工作负责人签名 终结报告时间 许可人 年 月 日 时 分 14.备注 <1>指定专责监护人及负责监护地点及具体工作: <2>其他事项目: 七、配电变压器验收主要项目 1、配电变压器的验收 <1>检查产品说明书,交接试验报告及试验合格证. <2>变压器整体及附件无缺陷,油箱及套管无渗油现象. <3>变压器顶盖上无遗留物,外壳表面油漆完整,颜色标志正确. <4>接地可靠,器身固定牢靠. <5>储油柜的油温正常. <6>分接开关操作灵活,并指在运行要求位置. <7>温度计指示正常. 2、变压器台<室〉验收项目 <1>变压器<室>所装的母线、隔离开关、熔断起等设备,分别根据该设备的验收内容及标准验收. <2>变压器台安装尺寸必须符合图纸要求,横担等铁件应平衡,螺丝应紧固,穿入方向正确,丝扣露出螺帽3〜5扣,不的过长或过短. <3>高低压引线、母线安装应平整,各部之间距离符合要求. <4>变压器台接地引下线符合接地规程要求.
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
