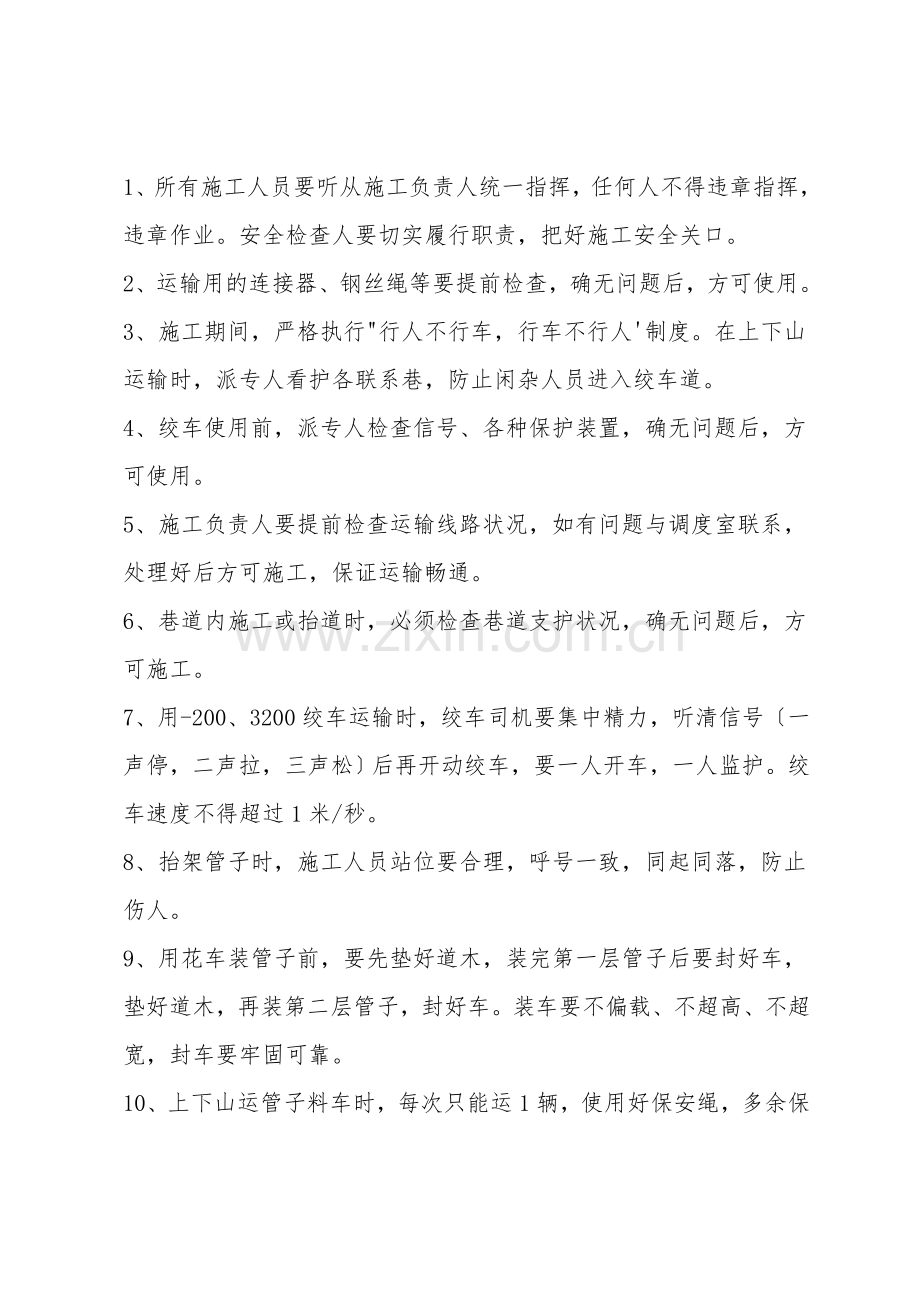

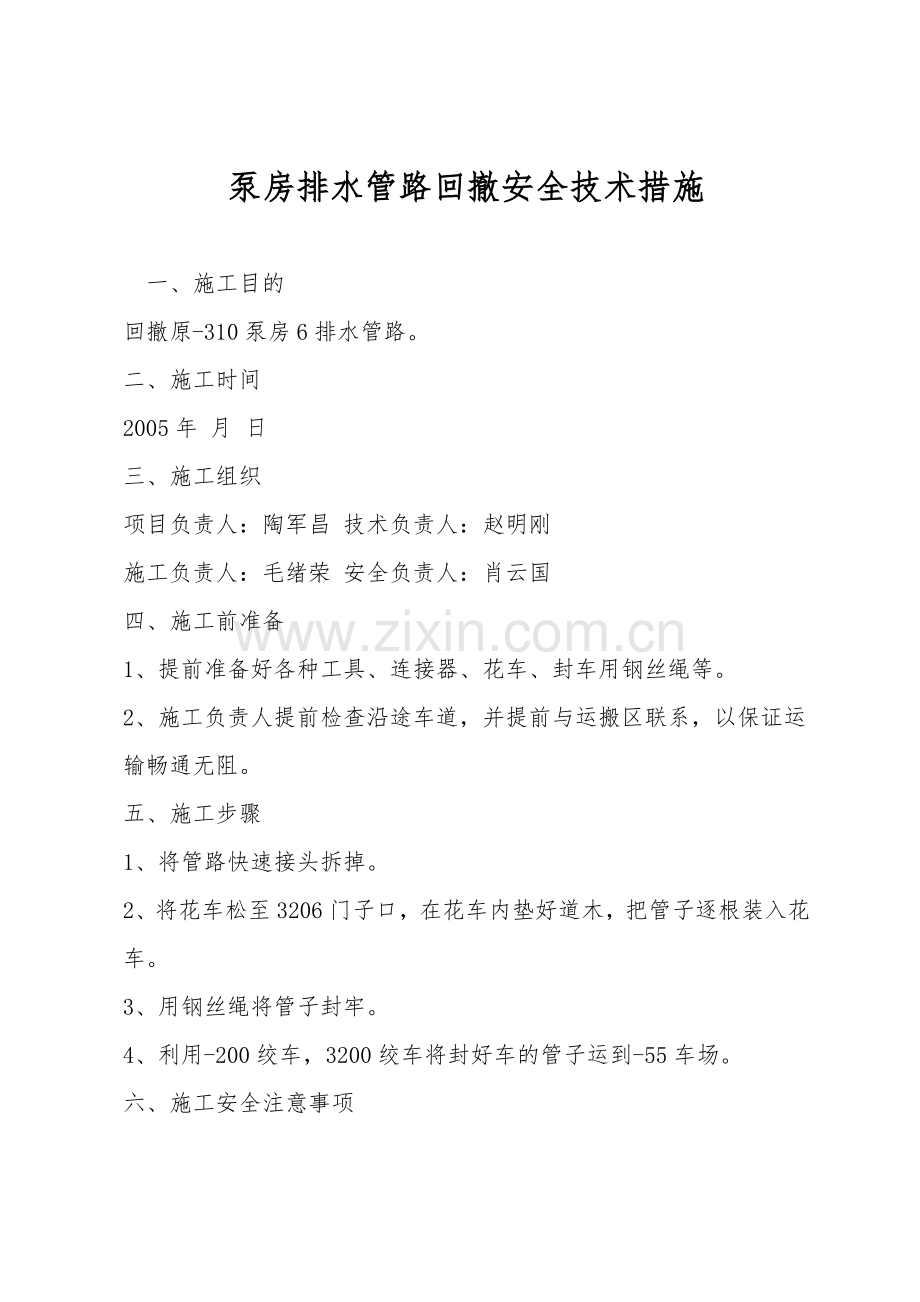

泵房排水管路回撤安全技术措施 一、施工目的 回撤原-310泵房6排水管路。 二、施工时间 2005年 月 日 三、施工组织 项目负责人:陶军昌 技术负责人:赵明刚 施工负责人:毛绪荣 安全负责人:肖云国 四、施工前准备 1、提前准备好各种工具、连接器、花车、封车用钢丝绳等。 2、施工负责人提前检查沿途车道,并提前与运搬区联系,以保证运输畅通无阻。 五、施工步骤 1、将管路快速接头拆掉。 2、将花车松至3206门子口,在花车内垫好道木,把管子逐根装入花车。 3、用钢丝绳将管子封牢。 4、利用-200绞车,3200绞车将封好车的管子运到-55车场。 六、施工安全注意事项 1、所有施工人员要听从施工负责人统一指挥,任何人不得违章指挥,违章作业。安全检查人要切实履行职责,把好施工安全关口。 2、运输用的连接器、钢丝绳等要提前检查,确无问题后,方可使用。 3、施工期间,严格执行"行人不行车,行车不行人'制度。在上下山运输时,派专人看护各联系巷,防止闲杂人员进入绞车道。 4、绞车使用前,派专人检查信号、各种保护装置,确无问题后,方可使用。 5、施工负责人要提前检查运输线路状况,如有问题与调度室联系,处理好后方可施工,保证运输畅通。 6、巷道内施工或抬道时,必须检查巷道支护状况,确无问题后,方可施工。 7、用-200、3200绞车运输时,绞车司机要集中精力,听清信号〔一声停,二声拉,三声松〕后再开动绞车,要一人开车,一人监护。绞车速度不得超过1米/秒。 8、抬架管子时,施工人员站位要合理,呼号一致,同起同落,防止伤人。 9、用花车装管子前,要先垫好道木,装完第一层管子后要封好车,垫好道木,再装第二层管子,封好车。装车要不偏载、不超高、不超宽,封车要牢固可靠。 10、上下山运管子料车时,每次只能运1辆,使用好保安绳,多余保安绳用卡子卡好,严禁超挂车。运输时,所有人员要进入躲避硐。 11、施工人员要认真学习本措施,签字后方可施工。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
