收藏 分销(赏)

工作面二部带式输送机撤除安全技术措施.doc

上传人:人****来 文档编号:10175965 上传时间:2025-04-25 格式:DOC 页数:7 大小:18.04KB
下载 相关 举报
工作面二部带式输送机撤除安全技术措施.doc_第1页
第1页 / 共7页
工作面二部带式输送机撤除安全技术措施.doc_第2页
第2页 / 共7页
点击查看更多>>
资源描述

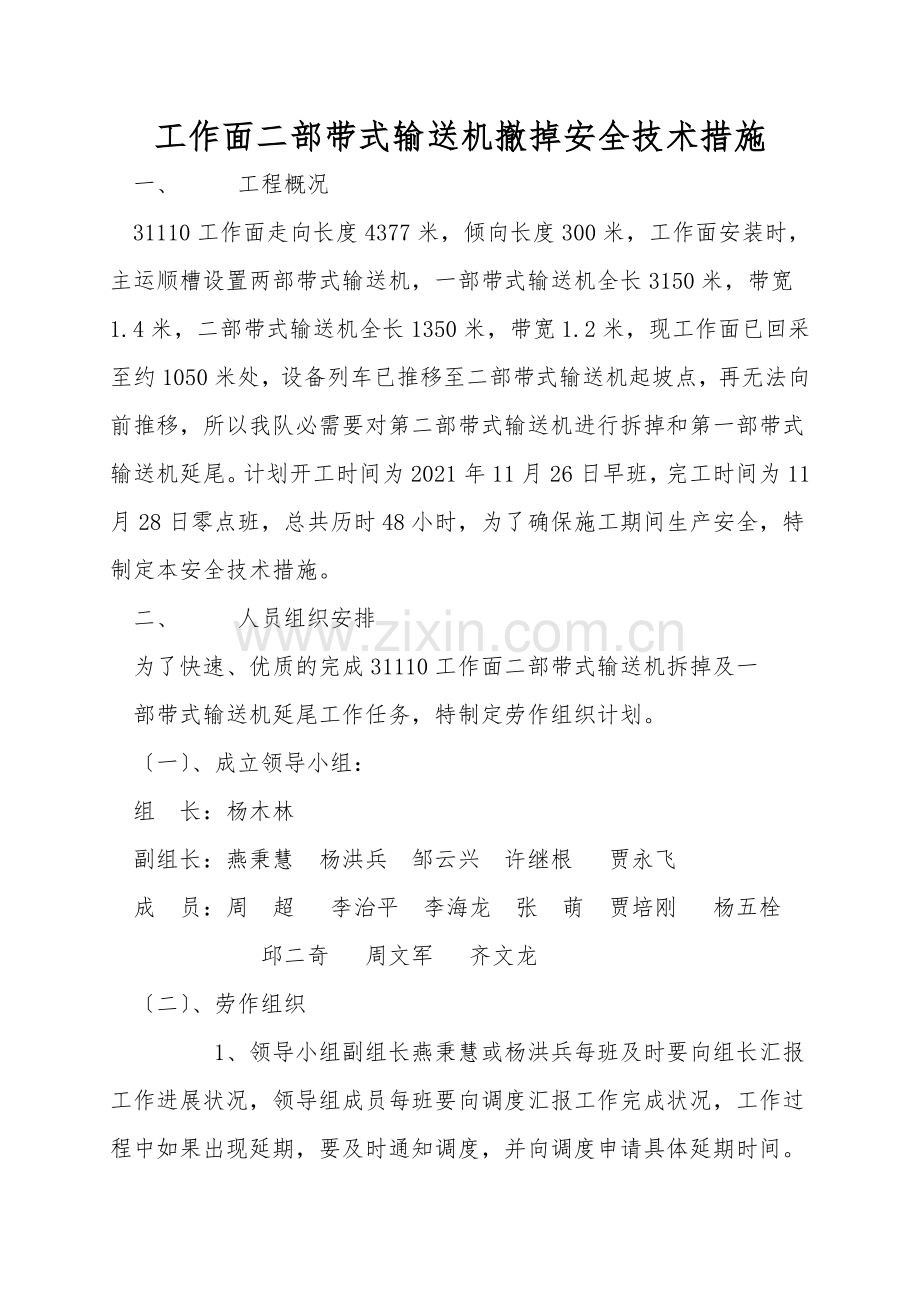

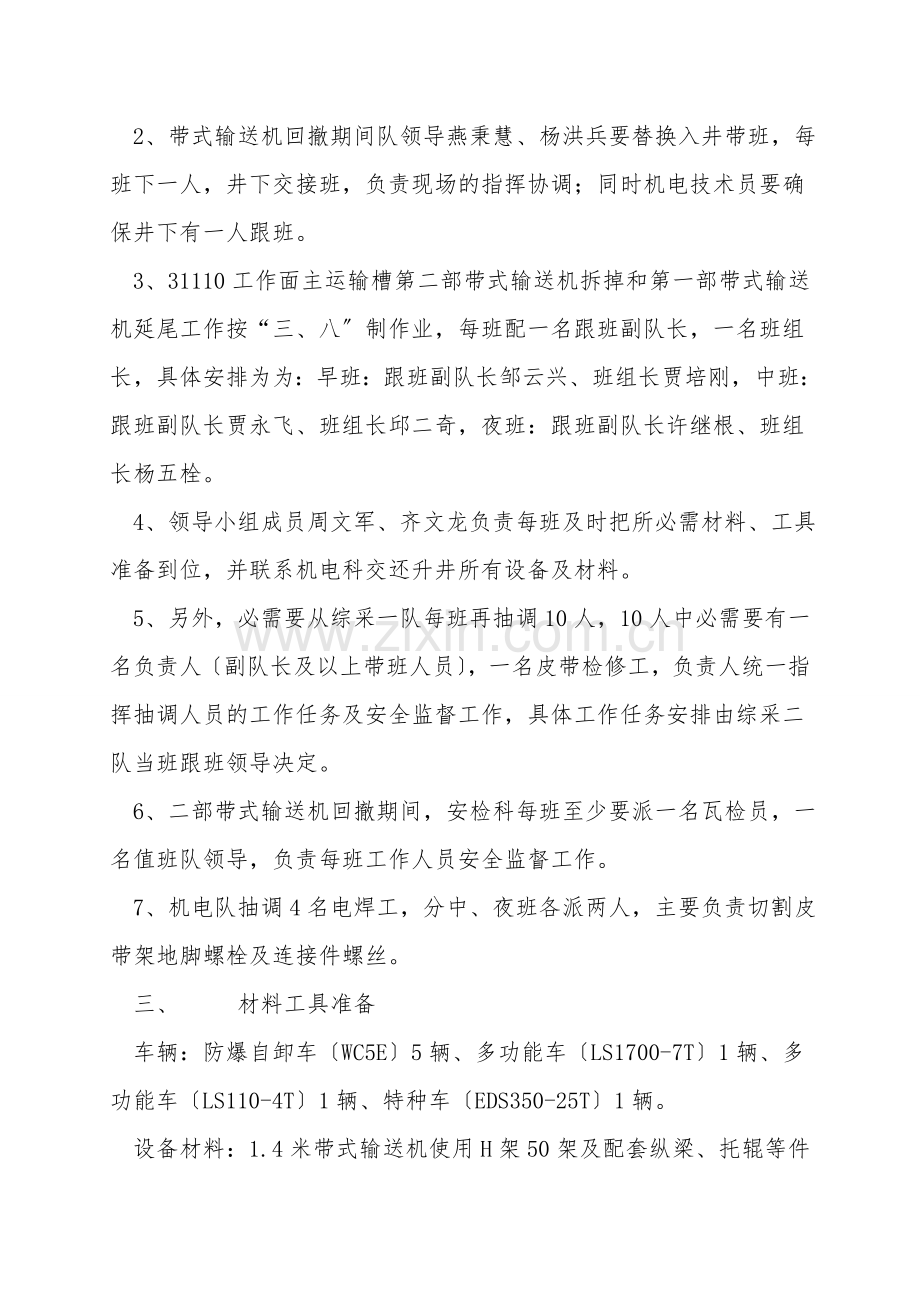

工作面二部带式输送机撤掉安全技术措施 一、   工程概况 31110工作面走向长度4377米,倾向长度300米,工作面安装时,主运顺槽设置两部带式输送机,一部带式输送机全长3150米,带宽1.4米,二部带式输送机全长1350米,带宽1.2米,现工作面已回采至约1050米处,设备列车已推移至二部带式输送机起坡点,再无法向前推移,所以我队必需要对第二部带式输送机进行拆掉和第一部带式输送机延尾。计划开工时间为2021年11月26日早班,完工时间为11月28日零点班,总共历时48小时,为了确保施工期间生产安全,特制定本安全技术措施。 二、   人员组织安排 为了快速、优质的完成31110工作面二部带式输送机拆掉及一 部带式输送机延尾工作任务,特制定劳作组织计划。 〔一〕、成立领导小组: 组 长:杨木林 副组长:燕秉慧 杨洪兵 邹云兴 许继根  贾永飞 成 员:周 超  李治平 李海龙 张 萌 贾培刚  杨五栓       邱二奇  周文军  齐文龙 〔二〕、劳作组织     1、领导小组副组长燕秉慧或杨洪兵每班及时要向组长汇报工作进展状况,领导组成员每班要向调度汇报工作完成状况,工作过程中如果出现延期,要及时通知调度,并向调度申请具体延期时间。 2、带式输送机回撤期间队领导燕秉慧、杨洪兵要替换入井带班,每班下一人,井下交接班,负责现场的指挥协调;同时机电技术员要确保井下有一人跟班。 3、31110工作面主运输槽第二部带式输送机拆掉和第一部带式输送机延尾工作按“三、八〞制作业,每班配一名跟班副队长,一名班组长,具体安排为为:早班:跟班副队长邹云兴、班组长贾培刚,中班:跟班副队长贾永飞、班组长邱二奇,夜班:跟班副队长许继根、班组长杨五栓。 4、领导小组成员周文军、齐文龙负责每班及时把所必需材料、工具准备到位,并联系机电科交还升井所有设备及材料。 5、另外,必需要从综采一队每班再抽调10人,10人中必需要有一名负责人〔副队长及以上带班人员〕,一名皮带检修工,负责人统一指挥抽调人员的工作任务及安全监督工作,具体工作任务安排由综采二队当班跟班领导决定。 6、二部带式输送机回撤期间,安检科每班至少要派一名瓦检员,一名值班队领导,负责每班工作人员安全监督工作。 7、机电队抽调4名电焊工,分中、夜班各派两人,主要负责切割皮带架地脚螺栓及连接件螺丝。 三、   材料工具准备 车辆:防爆自卸车〔WC5E〕5辆、多功能车〔LS1700-7T〕1辆、多功能车〔LS110-4T〕1辆、特种车〔EDS350-25T〕1辆。 设备材料:1.4米带式输送机使用H架50架及配套纵梁、托辊等件〔在撤掉工作开始前提前运送至31110工作面17联巷至18联巷辅运大巷,并靠正帮码放整齐〕。1.4米胶带6卷〔提前运送至一部带式输送机机头〕,电气焊4套。 工器具:钉扣机一台,皮带扣8盒,5T手拉葫芦 4台, 3 T手拉葫芦 3台,2 T手拉葫芦 3台,100米Φ22钢丝绳一根,防倒绳假设干,40T链子10条,配套马蹄环M20螺栓螺帽, 重型套筒扳手一套,大锤3把,撬杠5根,50T千斤顶2台,长、短单体各2根。 四、工序步骤 拆掉工作开始前,所有施工人员必必需佩戴齐全安全防护用品,检查所必需施工器具,将前期工作准备到位。 1、二部带式输送机选一皮带接头运行到机头卸载滚筒下5米处,停机并停电闭锁后,将张紧绞车松到最大行程,然后在接头处断开皮带。将卸载滚筒至储带仓尾部段上带用吊链吊挂在顶板上,用二部带式输送机卷带装置将机头驱动部底带及储带仓内胶带全部卷起。 2、从井下中央变电所停17联巷配电点电源,并由专人挂牌上锁,拆掉二部带式输送机所有负荷线,解除移变电源线、移变与组合开关、启动器连接线、地线,将闲置喇叭嘴用挡板堵好,并把所有电气设备、电缆升井,运送至机电科指定地点。 3、从设备列车前绞车馈电给二部带式输送机张紧装置取660V电源〔该工作可提前安排实施〕。  4、安排人员从上至下依次拆掉二部带式输送机上托辊、下托辊、纵梁、H架等活动小件,并升井运至地面。 5、依次拆掉电机与耦合器、耦合器与减速机之间联轴器,及带式输送机机头驱动部、储带仓部等大件地脚螺栓。 6、用防爆多功能车从17联巷将储带仓、驱动电机、耦合器、减速机、机头架、机头溜槽等依次运出,为了节省时间,先运送至四周联巷内,待机头大架全部运出后,再一同升井运送至机电科指定地点,并码放整齐。 7、松一部带式输送机机头张紧装置,从一部带式输送机机尾处断开一部输送机胶带,拆掉机尾螺栓,移除一部胶带机机尾。 8、放下顶板吊挂二部带式输送机上带,与一部带式输送机上带对接;松二部带式输送机卷带装置,将卷带装置上胶带拉移至一部胶带输送机机尾,并与一部胶带机底带对接。 9、撤掉二部输送机卷带装置、张紧装置,并拆掉张紧绞车混凝土基础〔混凝土基础由通风队负责拆掉〕。 10、从一部带式输送机机尾至二部带式输送机机头段补齐提前准备好1.4米带宽输送机使用的H架、纵梁、托辊等。 11、张紧一部带式输送机张紧绞车,试车调偏运转后,将二部带式输送机1.2米宽胶带带至一部机头储带仓处,利用一部带式输送机卷带装置依次用1.4米胶带替换二部带式输送机1.2米胶带。 12、把替换下1.2米胶带升井,运送至机电科指定地点,并码放整齐。 13、一部带式输送机整机试车,并调偏。 五、安全技术措施    〔一〕、电气焊安全技术措施 1、作业人员必必需经过专业培训,并且持证上岗。 2、现场作业人员必必需具备一定消防安全知识,能熟练使用消防灭火器材。 3、作业时跟班领导一定要进行现场统一指挥,在现场将措施落实到位,并指定专人在场检查和监督,发现问题及时汇报。 4、焊、割等设备的运输执行有关运输安全措施。氧气瓶、乙炔瓶在装卸、运输时不得同油脂、易燃、易爆物品同车,必必需轻装轻放、绑扎牢固,防止滚动。氧气瓶上应装设防震胶圈,搬运前检查安全帽是否拧紧。 5、工作场所必必需选择在安全地点,顶板鳞皮、片帮必必需处理彻底,必要时设临时支护,在综采工作面作业必必需将护帮打出去。 6、电焊、气割和喷灯焊接等工作地点的前后两端各10m的井巷范围内,不能有液压油、机油、棉纱、风筒等易燃易爆物品,应是不燃性材料支护,并应有供水管路,有专人负责喷水。上述工作地点应至少备有2个干粉灭火器和0.2m3灭火砂。 7、作业之前利用清水对作业地点10米内煤尘、浮煤进行冲洗清理,气割、焊接结束后再次冲洗。 8、进行电焊、气割和喷灯焊接等工作时,必必需在工作地点的下方用不燃性材料设施接受火星。 9、电焊、气割和喷灯焊接等工作地点,作业过程中要求安监员和瓦检员在现场监督检查,并且瓦检员每隔一小时测一次瓦斯浓度,作业地点风流中瓦斯浓度大于0.5%时不得作业。 10、瓦斯浓度不得超过0.5%,只有在检查证实作业地点四周20m范围内巷道顶部和支护背板后无瓦斯积存时,方可进行作业。 11、电焊和气割操作人员必必需佩带专用手套、焊帽或专用防护眼镜,衣领袖口必必需全部扎紧。 12、所有使用电焊设备必必需完好,接线符合完好标准。气割用具必必需完好,气带接头连接处使用专用卡子固定可靠,不得用铁丝代替。 13、气割使用的氧气、乙炔瓶,间距必必需保持在5米以上,乙炔瓶在下风侧。 14、使用电焊、气割时一定注意不得损坏设备其它部分,电缆管线等易燃物品,要用不燃性材料保护好。 15、在设备上焊接时,必必需当心注意,防止损坏轴承、衬套、齿轮箱、铰接点和电机等。 16、在设备、开关等物体上焊接时必必需停电后方可焊接。 17、在皮带机上方焊接时,带面必必需用不燃性材料进行保护。 18、焊接时一定要把轴承或齿轮在焊接中产生电弧,从而点焊在一起。 19、焊机接地点绝对不要接在液压油缸的活塞杆上,因为电弧会在活塞杆上造成点蚀坑。 20、电焊、气割和喷灯焊接等工作完毕后,工作地点应再次用水喷洒,并应有专人在工作地点检查1h,发现异状,马上处理。 21、电焊、气割和喷灯焊接等工作完毕后,相关设备、工具等不得存放在施工现场,必必需全部回收。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
