生产调度制度
一、生产调度程序
1、本厂所有工艺参数调整、设备故障维修、断送电以及化验项目、化验量的确定、变更,应以调度单形式通知相关部门。执行部门按照调度单内容进行操作,无调度单不能进行上述作业。
2、调度单应有回执。回执一式两份,第一份在送交调度单时由接收人签字后,由送交调度单者带回调度室存档;第二份由执行部门主管在执行事由完成之后填写,并签字后送交调度室。第二份回执内容应为调度单执行情况。
3、调度单应由总调度主任签字并加盖调度章。调度单在送达执行部门值班负责人时生效。
4、各部门每季度将执行完毕的调度单整理后送交调度室存档。
5、各部门应按照制度,将收集到的运行数据、设备状况等生产运行情况上报调度室。各部门发现运行中存在的异常状况时,应在第一时间内上报生产调度,等候调度单并依调度单处理。如有以下情况之一存在,可先停止设备运行再行上报,但必须随后向调度室及厂长说明情况:
⑴ 继续运行可能导致人员人身伤害;
⑵ 继续运行会对设备、设施、工艺运行造成重大损害。

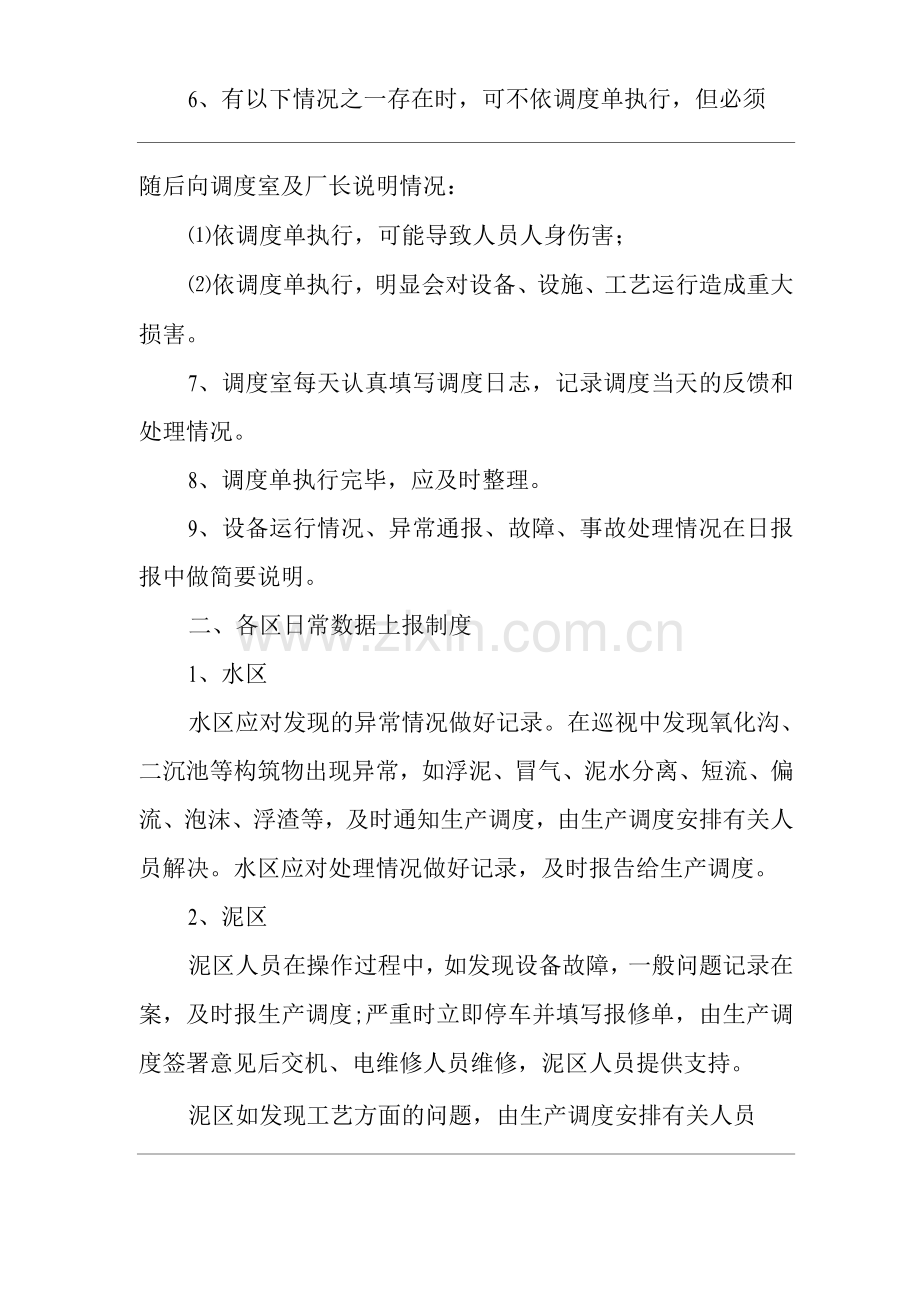

6、有以下情况之一存在时,可不依调度单执行,但必须
随后向调度室及厂长说明情况:
⑴依调度单执行,可能导致人员人身伤害;
⑵依调度单执行,明显会对设备、设施、工艺运行造成重大损害。
7、调度室每天认真填写调度日志,记录调度当天的反馈和处理情况。
8、调度单执行完毕,应及时整理。
9、设备运行情况、异常通报、故障、事故处理情况在日报报中做简要说明。
二、各区日常数据上报制度
1、水区
水区应对发现的异常情况做好记录。在巡视中发现氧化沟、二沉池等构筑物出现异常,如浮泥、冒气、泥水分离、短流、偏流、泡沫、浮渣等,及时通知生产调度,由生产调度安排有关人员解决。水区应对处理情况做好记录,及时报告给生产调度。
2、泥区
泥区人员在操作过程中,如发现设备故障,一般问题记录在案,及时报生产调度;严重时立即停车并填写报修单,由生产调度签署意见后交机、电维修人员维修,泥区人员提供支持。
泥区如发现工艺方面的问题,由生产调度安排有关人员
解决,水区要对处理情况做好记录,及时报告到生产调度。
3、变配电室
停、供电动作应由调度室下发调度单方可执行。
配电室电气设备故障报生产调度,由生产调度安排机电维修人员维修。
4、化验室
化验室每天以报表形式将实验数据整理后报调度,如发现数据异常,应通知调度,对可能出现的问题提前预防。
生产调度根据生产需要,以调度通知单形式,确定化验项目、化验量。
如遇停电,生产调度应及时通知化验室保护好设备、仪器。
附:化验室项目检测频率安排一览表
化验室项目检测频率一览表
- 一 一 频率取样名称f *一一
日检测项目
周检测项目
月检测项目
进水
COD , BOD5 , SS
PH,水温
COD , BOD5 , SS
PH ,水温,
NH3 -N
COD , BOD5 , SS PH,水温,NH3 -N, TP,TN, LAS,动植物油类,石油类
出水
COD , BOD5 , SS
PH,水温
COD , BOD5 , SS
PH ,水温,
NH3 -N
COD , BOD5 , SS PH,水温,NH3 -N, TP,TN, LAS,动植物油类,石油类,色度
氧化沟
SV30, MLSS ,镜检,DO
备注:
选择控制项目的检测,进水的检测项目根据生产运行的需要临时安排;出水的检测项目根据环保局对我们的要求确定项目检测。
用于中水回用,例如:景观用水,农田灌溉用水,杂用水,电厂冷却循环水和冲灰水根据使用者要求确定相应的检测项目。
氧化沟需增其他项目的检测由生产部门安排后检测。
5、生产调度与机、电维修班
生产调度根据设备故障情况,及时通知机、电维修班按程序现场修复故障设备。维修班应做维修记录,报生产调度。
6、中控室
中控室每天按时将值班记录情况,控制系统运行情况和计算机报表报调度室。
