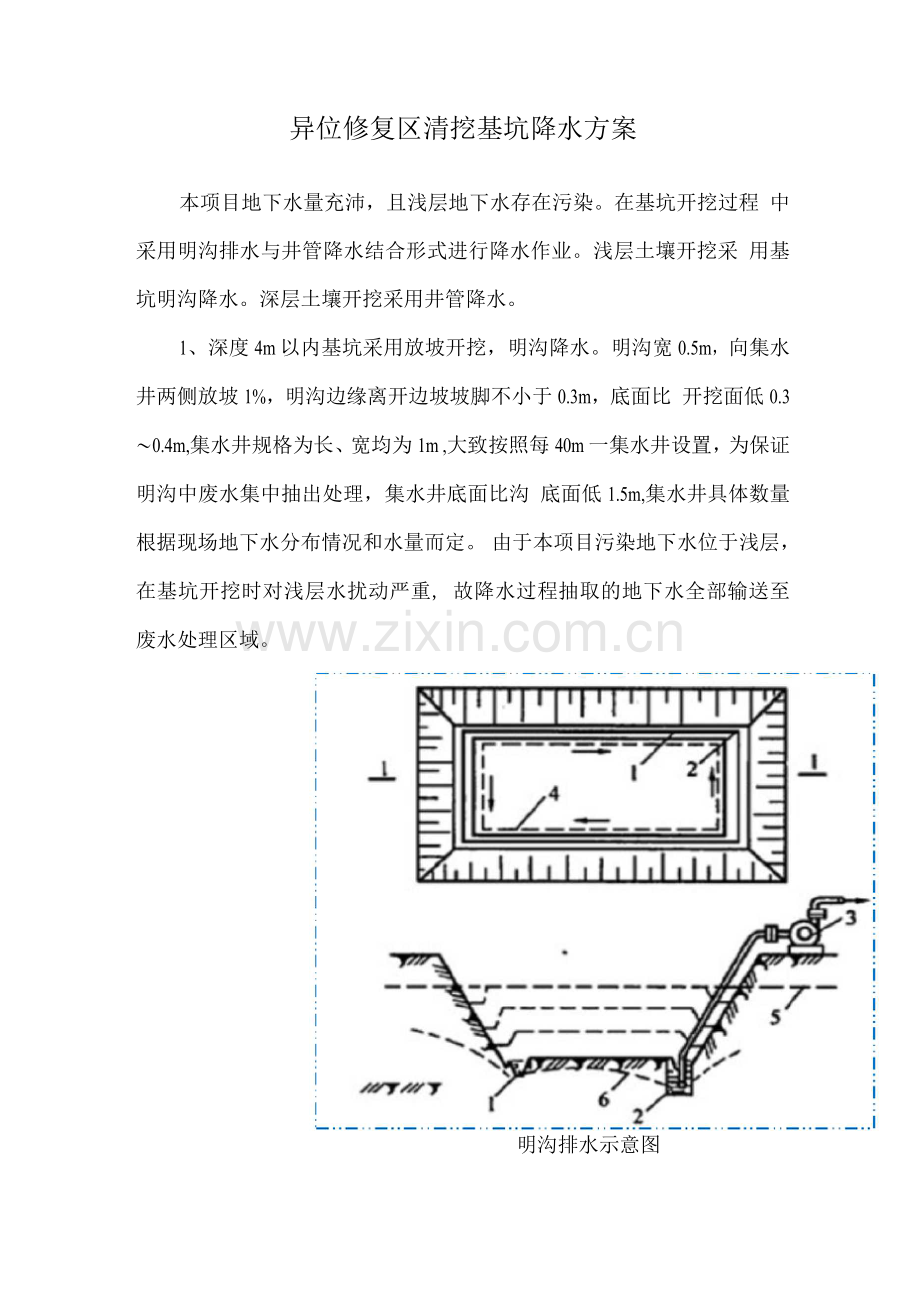

异位修复区清挖基坑降水方案 本项目地下水量充沛,且浅层地下水存在污染。在基坑开挖过程 中采用明沟排水与井管降水结合形式进行降水作业。浅层土壤开挖采 用基坑明沟降水。深层土壤开挖采用井管降水。 1、深度4m以内基坑采用放坡开挖,明沟降水。明沟宽0.5m,向集水井两侧放坡1%,明沟边缘离开边坡坡脚不小于0.3m,底面比 开挖面低0.3〜0.4m,集水井规格为长、宽均为1m ,大致按照每40m 一集水井设置,为保证明沟中废水集中抽出处理,集水井底面比沟 底面低1.5m,集水井具体数量根据现场地下水分布情况和水量而定。 由于本项目污染地下水位于浅层,在基坑开挖时对浅层水扰动严重, 故降水过程抽取的地下水全部输送至废水处理区域。 明沟排水示意图 (1-排水明沟;2-集水井;3沐泵;4-设备基础或建筑物基础边 线;5原地下水水位;6降低后地下水水位) 2、本场地底层透水性较好,,若大面积明沟排水可能会出现涌水 现象,存在安全隐患,故采用管井降水与明沟排水结合方式进行基坑 减税。超过4m深的基坑,采用钢板桩、SMW工法桩支护,基坑支 护措施具备一定的止水效果。在基坑支护桩外建设降水井,进行水位 控制。降水井可选用波纹管,井间距20〜30m。在基坑支护内部,开 挖时进行明沟排水。浅层地下水排入水处理设施进行处置,深层地下 水需要在排放前进行进一步检测,若最终确定未收到污染,可直接排 放或场地内回灌地下。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
