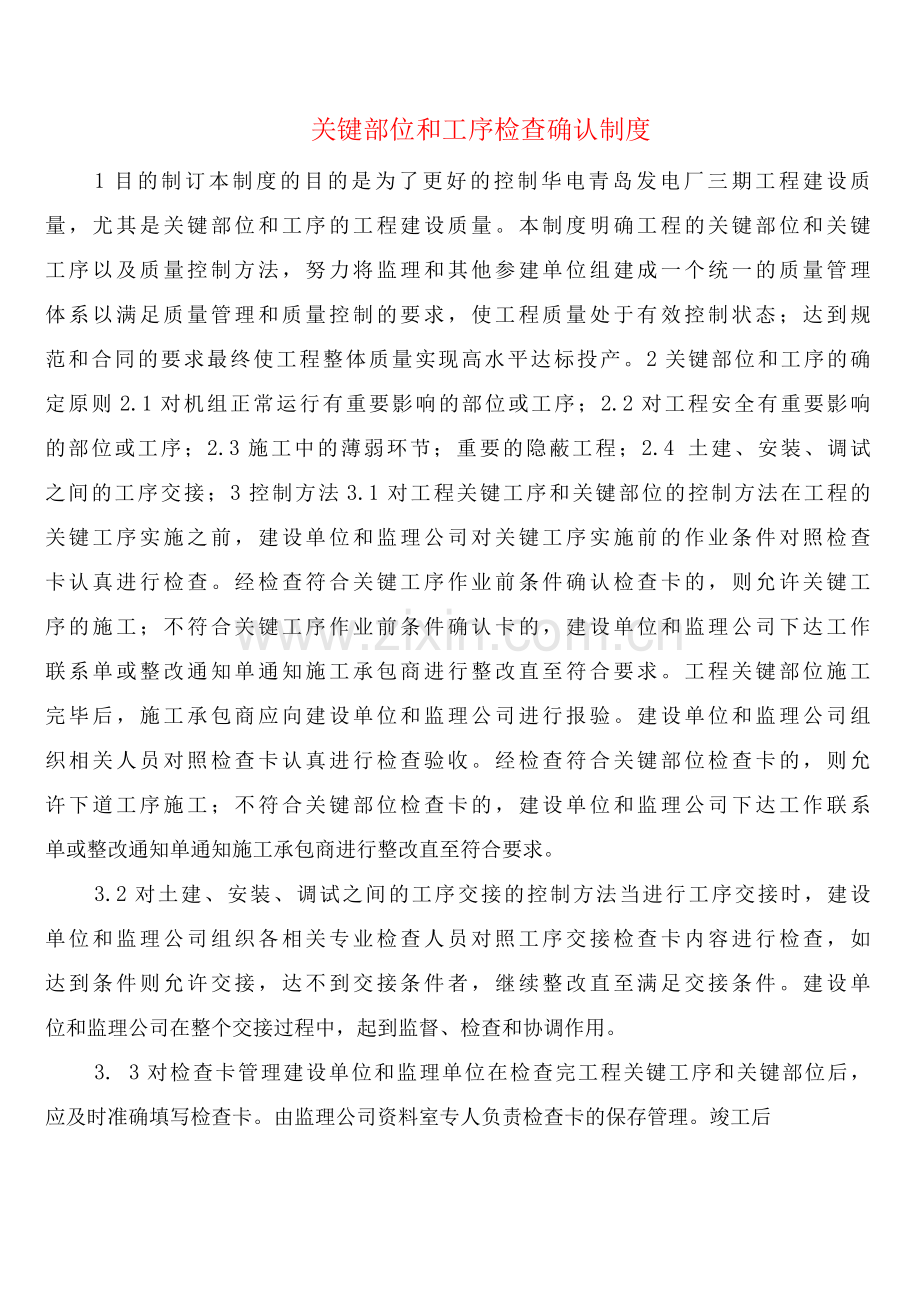

1、关键部位和工序检查确认制度1目的制订本制度的目的是为了更好的控制华电青岛发电厂三期工程建设质量,尤其是关键部位和工序的工程建设质量。本制度明确工程的关键部位和关键工序以及质量控制方法,努力将监理和其他参建单位组建成一个统一的质量管理体系以满足质量管理和质量控制的要求,使工程质量处于有效控制状态;达到规范和合同的要求最终使工程整体质量实现高水平达标投产。2关键部位和工序的确定原则2.1对机组正常运行有重要影响的部位或工序;2.2对工程安全有重要影响的部位或工序;2.3施工中的薄弱环节;重要的隐蔽工程;2.4 土建、安装、调试之间的工序交接;3控制方法3.1对工程关键工序和关键部位的控制方法在工程

2、的关键工序实施之前,建设单位和监理公司对关键工序实施前的作业条件对照检查卡认真进行检查。经检查符合关键工序作业前条件确认检查卡的,则允许关键工序的施工;不符合关键工序作业前条件确认卡的,建设单位和监理公司下达工作联系单或整改通知单通知施工承包商进行整改直至符合要求。工程关键部位施工完毕后,施工承包商应向建设单位和监理公司进行报验。建设单位和监理公司组织相关人员对照检查卡认真进行检查验收。经检查符合关键部位检查卡的,则允许下道工序施工;不符合关键部位检查卡的,建设单位和监理公司下达工作联系单或整改通知单通知施工承包商进行整改直至符合要求。3.2对土建、安装、调试之间的工序交接的控制方法当进行工序

3、交接时,建设单位和监理公司组织各相关专业检查人员对照工序交接检查卡内容进行检查,如达到条件则允许交接,达不到交接条件者,继续整改直至满足交接条件。建设单位和监理公司在整个交接过程中,起到监督、检查和协调作用。3. 3对检查卡管理建设单位和监理单位在检查完工程关键工序和关键部位后,应及时准确填写检查卡。由监理公司资料室专人负责检查卡的保存管理。竣工后作为工程施工过程控制资料移交监理公司长期保存。4责任4.1建设单位对各参建单位进行协调管理;组织参加关键部位和关键工序的检查验收。4. 2监理公司协助建设单位组织关键部位和关键工序的检查验收;4.2. 2参加关键部位和关键工序的检查验收,提出监理意见

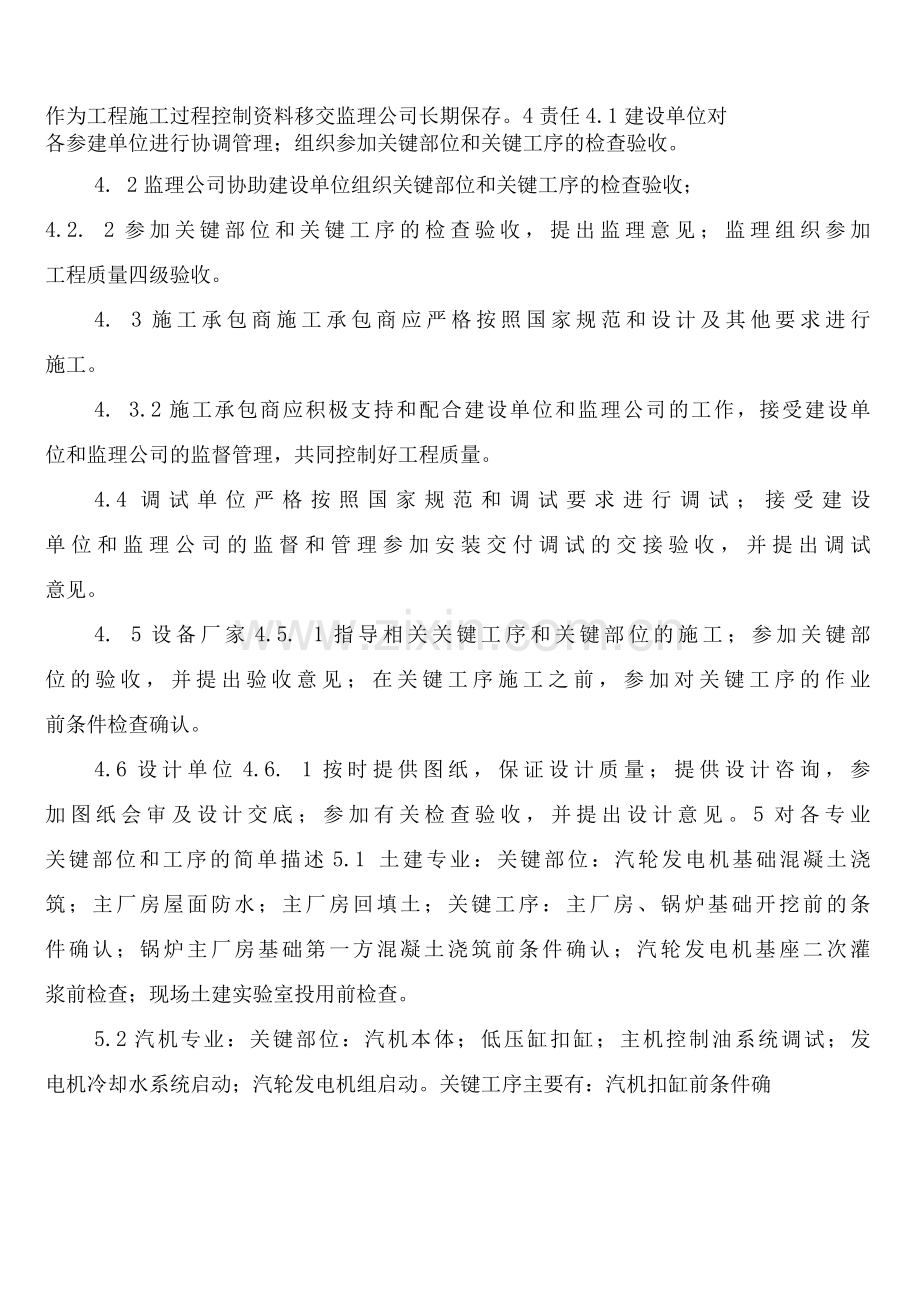

4、监理组织参加工程质量四级验收。4. 3施工承包商施工承包商应严格按照国家规范和设计及其他要求进行施工。4. 3.2施工承包商应积极支持和配合建设单位和监理公司的工作,接受建设单位和监理公司的监督管理,共同控制好工程质量。4.4调试单位严格按照国家规范和调试要求进行调试;接受建设单位和监理公司的监督和管理参加安装交付调试的交接验收,并提出调试意见。4. 5设备厂家4.5. 1指导相关关键工序和关键部位的施工;参加关键部位的验收,并提出验收意见;在关键工序施工之前,参加对关键工序的作业前条件检查确认。4.6设计单位4.6. 1按时提供图纸,保证设计质量;提供设计咨询,参加图纸会审及设计交底;参加

5、有关检查验收,并提出设计意见。5对各专业关键部位和工序的简单描述5.1 土建专业:关键部位:汽轮发电机基础混凝土浇筑;主厂房屋面防水;主厂房回填土;关键工序:主厂房、锅炉基础开挖前的条件确认;锅炉主厂房基础第一方混凝土浇筑前条件确认;汽轮发电机基座二次灌浆前检查;现场土建实验室投用前检查。5.2汽机专业:关键部位:汽机本体;低压缸扣缸;主机控制油系统调试;发电机冷却水系统启动;汽轮发电机组启动。关键工序主要有:汽机扣缸前条件确认、发电机定子就位前检查、凝汽器封闭前检查、锅炉电动给水泵启动试运前检查。5.3锅炉专业:关键工序:锅炉钢架安装前条件确认;汽包就位前条件确认;受热面吊装前条件确任;锅炉

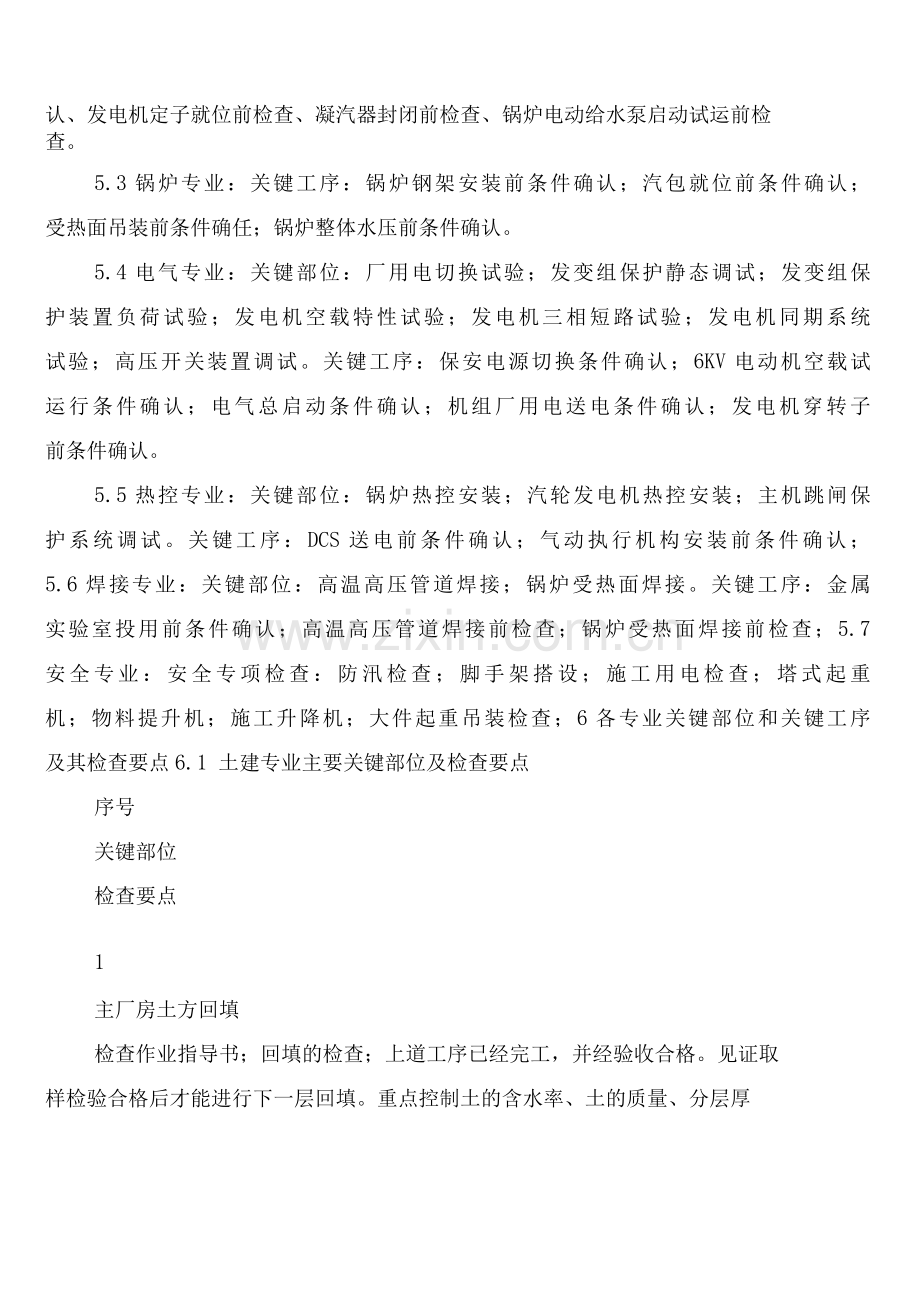

6、整体水压前条件确认。5.4电气专业:关键部位:厂用电切换试验;发变组保护静态调试;发变组保护装置负荷试验;发电机空载特性试验;发电机三相短路试验;发电机同期系统试验;高压开关装置调试。关键工序:保安电源切换条件确认;6KV电动机空载试运行条件确认;电气总启动条件确认;机组厂用电送电条件确认;发电机穿转子前条件确认。5.5热控专业:关键部位:锅炉热控安装;汽轮发电机热控安装;主机跳闸保护系统调试。关键工序:DCS送电前条件确认;气动执行机构安装前条件确认;5.6焊接专业:关键部位:高温高压管道焊接;锅炉受热面焊接。关键工序:金属实验室投用前条件确认;高温高压管道焊接前检查;锅炉受热面焊接前检查;

7、5.7安全专业:安全专项检查:防汛检查;脚手架搭设;施工用电检查;塔式起重机;物料提升机;施工升降机;大件起重吊装检查;6各专业关键部位和关键工序及其检查要点6.1 土建专业主要关键部位及检查要点序号关键部位检查要点1主厂房土方回填检查作业指导书;回填的检查;上道工序已经完工,并经验收合格。见证取样检验合格后才能进行下一层回填。重点控制土的含水率、土的质量、分层厚度、碾压质量。雨期施工时,应有防雨措施;填方施工结束后,应检查标高、边坡坡度、压实程度等。施工用电安全;安全交底;防雨、防塌方、排水措施。2主厂房屋面防水检查上道工序施工质量及各道工序交接等;屋面的管道、设备、预埋件应在防水层施工前安

8、设完毕;防水卷材铺贴方向、防水卷材搭接宽度应符合要求;卷材热熔法施工时,检查卷材下面的空气是否排尽,粘贴是否牢固;卷材收是否塞入预留凹槽内,检查密封情况;卷材施工完后应进行淋水或蓄水试验;要做好成品保护工作。3汽轮发电机基础混凝土浇筑管理人员到位情况;混凝土运至现场后是否及时浇筑;检查浇筑混凝土分层浇筑厚度和浇筑顺序;检查混凝土浇筑间歇时间;抽查混凝土塌落度;见证混凝土试块的制作;检查混凝土的温控措施和养护措施;6. 2 土建专业主要关键工序及检查要点序号关键工序检查要点1主厂房基础开挖前条件确认作业指导书;仪器合格证及年审记录;测量人员证件、操作人员证件;现场条件;高程及定位坐标已验收合格;

9、施工机具具备施工条件;技术及安全交底已完成。锅炉基础开挖前条件确认作业指导书;仪器合格证及年审记录;测量人员证件、操作人员证件;现场条件;高程及定位坐标已验收合格;施工机具具备施工条件;技术及安全交底已完成。3主厂房基础第一方混凝土浇筑前条件确认钢筋加工安装合格;模板验收合格;汽轮机预埋件(洞)验收合格;脚手架验收合格;混凝土浇筑施工方案;混凝土配合比报告符合要求;混凝土原材料报审合格;搅拌站备料齐全;技术及安全交底、人员配备情况、混凝土搅拌运输机械准备情况;夜间照明;现场条件具备。4汽轮发电机基座二次灌浆前条件确认作业指导书;汽轮发电机基座就位验收合格;模板验收合格;技术交底及工人签字已完成

10、灌浆料复检合格;灌浆料数量充足;现场安全文明条件。5现场实验室投用前条件确认现场实验室质量管理体系;质量管理制度;实验室资质;实验室检测人员资质;主要计量器具、检测仪表已调试合格;安全文明施工管理制度。6. 3汽机专业主要关键部位及检查要点序号关键部位检查要点1汽机本体土建交安完成;汽机间隙检查;低压缸负荷分配;汽缸水平;转子扬度;转子外观检查;叶片外观检查;隔板外观检查2低压缸扣缸内外下缸清扫;内下缸垫片清扫检查;轴瓦进、回油及顶轴油孔吹扫检查;内下缸隔板底销清理检查;下进汽室清扫检查;抽汽封堵物取出检查;半实缸转子定位值核定。3主机控制油系统调试联锁保护及信号;热工仪表校验;控制油压;控

11、制油温;EH油泵;冷却油泵;4发电机冷却水系统启动联锁保护及信号;热工仪表校验;定子冷却水;定冷水泵;管道系统;5汽轮发电机组启动系统启动前资料检查;调试人员配备;设备阀门;冷却水系统;集控室LCD监测;油动机;EH油泵;主汽调节门;真空系统;励磁机;发电机各种试验;发电机定子冷却系统;6.4汽机专业主要关键工序及检查要点序号关键工序检查要点1汽机扣缸前条件确认检查质保体系是否建立健全,各项管理制度是否齐全,各类人员有效证件是否齐全;图纸会审;施工方案;技术、安全、设计交底工作已完成;开工报告审批;主要计量、检测器具经法定单位检验合格并设立台帐,按规定的周期定期校验;主要机械、人力、工器具能否

12、满足施工要求。2发电机定子就位前条件确认吊车验收合格;各类人员有效证件是否齐全;图纸会审;施工方案;技术、安全、设计交底工作已完成;检查质保体系是否建立健全,各项管理制度是否齐全,开工报告审批;主要计量、检测器具经法定单位检验合格并设立台帐,按规定的周期是否定期校验;主要机械、人力、工器具能否满足施工要求。3凝汽器封闭前条件确认检查质保体系是否建立健全,各项管理制度是否齐全,各类人员有效证件是否齐全;图纸会审;施工方案;技术、安全、设计交底工作已完成;开工报告审批;主要计量、检测器具经法定单位检验合格并设立台帐,按规定的周期定期校验;主要机械、人力、工器具能否满足施工要求。4锅炉电动给水泵启动

13、试运前条件确认试运前全面检查落实启动条件,检查现场文明施工,照明充足,消防设备齐全,安全措施得当。特种作业人员个人防护用品是否齐备、是否合格施工人员安全技术交底关键部位和工序检查确认制度(二)1目的为规范关键设施、重点部位的安全管理,保证关键装置、重点部位安全、稳定运行,特制定本制度。2适用范围适用于对本采厂关键设施、重点部位的安全管理。3职责与分工安全科:负责监督、考核本制度的执行情况。各部门、班组:按照本制度对责任范围内的关键装置、重点部位的安全管理负责。4内容与要求4.1安全科对关键设施、重点部位进行挂牌标识。4.2安全科在关键设施、重点部位结合其性能、用途配置监测、防爆、自动控制等相应

14、安全设施;监督、配合使用部门做好保养、维护工作,确保关键设施、重点部位处于良好运行状态。4.3安全设施不准随意毁坏、拆除、挪用或弃置不用,因检修拆除的,检修完毕后应立即复原。确保其始终处于监控状态。4.4当班操作工和班组长要定时巡回检查,不得擅自离岗,发现异常情况及时汇报,及时处理紧急情况。4.5安全科要建立关键设施、重点部位档案、台帐和安全检查书面报告制度,每月巡回检查一次,做好相应记录。4.6各部门应明确关键装置、重点部位的安全负责人;并对各级操作人员进行培训,保证持证上岗。4. 7对爆破等关键岗位施工要进行专门安全作业设计,或进行安全作业审批,安全作业设计经厂长批准或施工人员取得安全作业证后方可施工作业。4. 8安全科组织制定重点部位应急预案,每年进行一次演练。5相关记录设备巡回检查记录安全作业证

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
