收藏 分销(赏)

地基处理及桩基工程施工方案.docx

上传人:精*** 文档编号:10162508 上传时间:2025-04-24 格式:DOCX 页数:7 大小:113.04KB
下载 相关 举报
地基处理及桩基工程施工方案.docx_第1页
第1页 / 共7页
地基处理及桩基工程施工方案.docx_第2页
第2页 / 共7页
点击查看更多>>
资源描述

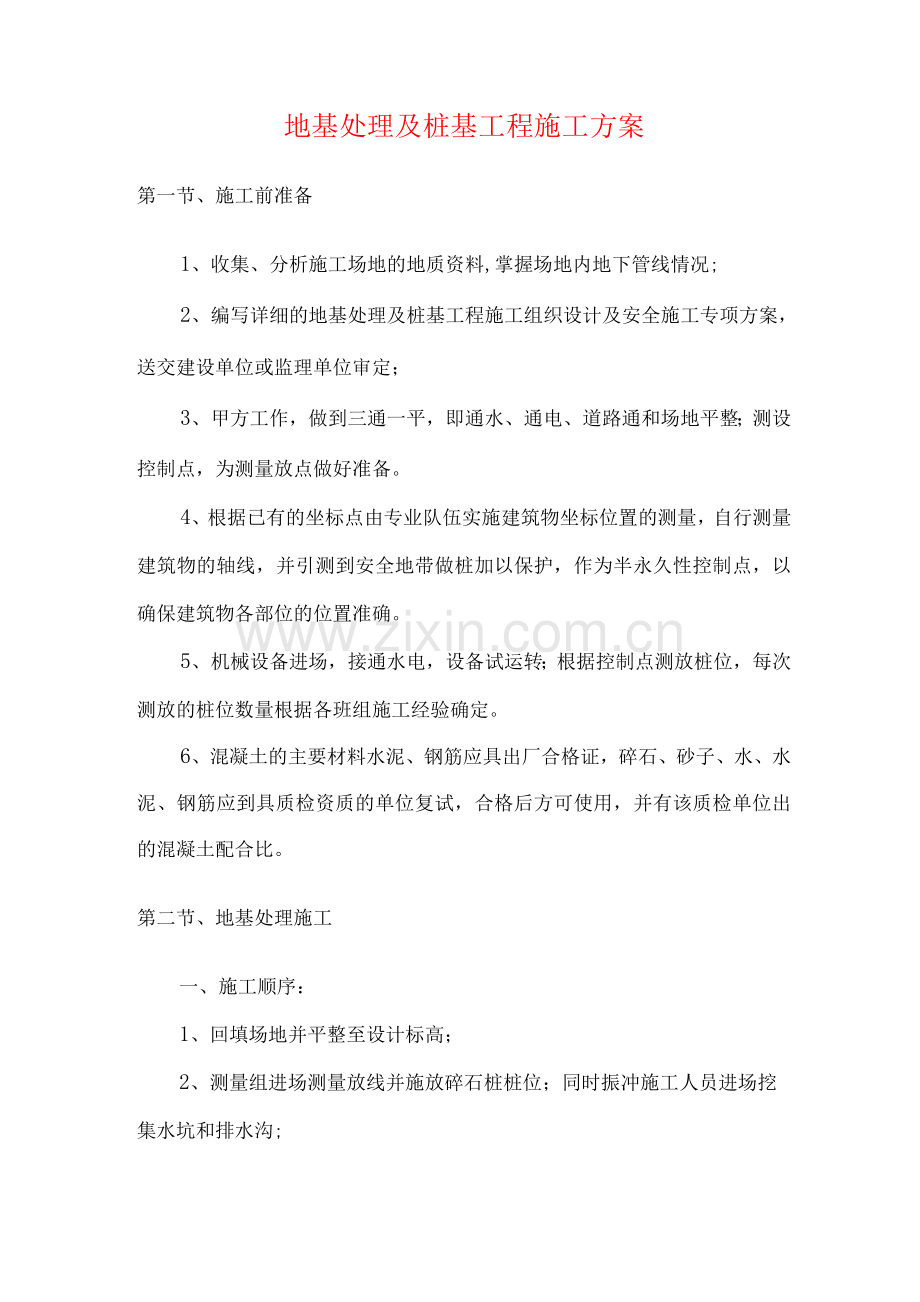

地基处理及桩基工程施工方案 第一节、施工前准备 1、收集、分析施工场地的地质资料,掌握场地内地下管线情况; 2、编写详细的地基处理及桩基工程施工组织设计及安全施工专项方案,送交建设单位或监理单位审定; 3、甲方工作,做到三通一平,即通水、通电、道路通和场地平整;测设控制点,为测量放点做好准备。 4、根据已有的坐标点由专业队伍实施建筑物坐标位置的测量,自行测量建筑物的轴线,并引测到安全地带做桩加以保护,作为半永久性控制点,以确保建筑物各部位的位置准确。 5、机械设备进场,接通水电,设备试运转;根据控制点测放桩位,每次测放的桩位数量根据各班组施工经验确定。 6、混凝土的主要材料水泥、钢筋应具出厂合格证,碎石、砂子、水、水泥、钢筋应到具质检资质的单位复试,合格后方可使用,并有该质检单位出的混凝土配合比。 第二节、地基处理施工 一、施工顺序: 1、回填场地并平整至设计标高; 2、测量组进场测量放线并施放碎石桩桩位;同时振冲施工人员进场挖集水坑和排水沟; 3、振冲队进场施工; 4、振冲施工完成后,测量组再次进场测量施放强夯点位; 5、各强夯班组根据设计要求强夯施工,施工中遇特殊情况及时向监理单位及设计单位反映; 二、碎石桩施工: 1、清理场地,测放桩位 2、接通电源、水源; 3、施工机具就位,起吊振冲器对准桩位; 4、造孔:开动高压水泵冲水,启动动力箱,待振冲器运行正常以后,使振冲器徐徐贯入土中,直至设计深度。 5、清孔:将振冲器提出孔,再较快地从原孔贯入,使桩孔畅通,为了有利于填料加密,可将振冲器提升1〜2次。 6、填料加密:向孔内倾倒一部分填料,下沉振冲器将回填石料送到孔底进行挤密,此时振冲器加密电流增大,当达到设计规定的加密电流80A和留振时间6S后,将振冲器上提继续进行下一个段加密,每段加密长度5应符合设计要求; 7、重复上一步骤工作,自下而上,直至孔; 8、成桩后,再加一车石料,用振冲器复压3次,其深度不少于8mm,铃响即可; 9、关闭振冲器,关水,制桩结束。 三、强夯施工 1、满夯:该场地单击夯击能10KN・m,夯印搭接不小于1/4, 夯击遍数1遍。 第三节、桩基工程施工 一、灌注桩施工 1、施工准备 平整场地,开挖循环泥浆坑,泥浆池应设至距桩位2米以外的空地为宜,尺寸为长2.5mx宽2.5mx深2.5m,如漏水则铺塑料布。泥浆池施工完毕,应从桩位至泥浆池施工一条排浆循环沟,断面尺寸为宽x高=1mx1m,以便泥浆循环使用。沿泥浆池边铺设水管线,组织设备进场及设备安装。组织材料进场,并经检测合格后方可使用,开始钢筋加工。 2、测量放线 根据设计图纸,确定每根桩的位置。灌注桩的中心位置采用全站仪施放,细部用钢尺量出,并打设木桩做为标志。 3、钢护筒施工 护筒顶标高应高于地面约3~4mm,施工作业面高程不低于设计桩顶标高以上的0.5m。孔护筒长度为1.0m。设计桩径为6mm和8 ,护筒壁厚5mm。 钢护筒用平板拖车运至现场。用吊车吊打拨锤施工,由测量人员利用两台经纬仪对准钢护筒边线,进行位置校核。先靠锤头自重将钢护筒压入土中,启动打拨锤观测护筒沉入尺寸(在护筒顶3m范围内上画有刻度尺),同时进行护筒顶标高控制。如下护筒中因探头石阻挡使护筒无法下去时,先用小于护筒内径的钻头击碎阻挡物,再用30mm厚钢板垫到护筒上部,用冲击锤强力击穿,施打过程中随时用两台经纬仪横纵向观测护筒的垂直度,要求控制在1%以内,超出需将护筒拔出重新沉入。 在施打过程中按要求做以详细的记录(填写锤击沉桩综合记录表),准确测定垂直度、顶标高及桩位,顶标高允许偏位50mm。若不符合要求,则拔出钢护筒重新下沉。 4、泥浆配制 灌注桩泥浆采用水化快,制浆能力强,粘度大的高塑性粘土。泥浆比重、粘度、胶体率、含砂率等技术指标根据现场钻进的地质情况经试验确定;泥浆成孔比重小于1.15,粘度应为18〜22pa・s,胶体率应>95%,含砂率应<4%,失水率应< 30ml/30min,泥皮厚应1〜3mm/30min,静切力应为1min20 〜30mg/cm、210min50 〜1mg/cm,酸碱度应为 7 〜9PH。在泥浆搅拌机里注入清水,投放粘土块,搅拌成泥浆。泥浆由泥浆池通过泥浆泵输送到孔内辅助成孔。 泥浆循环顺序为: 制浆T泥浆池T井孔T弃泥区 5、钻机就位、钻孔 钻机使用25t汽车吊辅助就位,并使钻机四角标高一致,对钻机的各个部件进行检查,尤其底座要平稳,在钻进过程中不应发生位移或沉陷。 冲击钻机成孔开孔时应低锤密击,待钻孔达到一定深度后方可正常冲击。冲击时在钢丝绳上作记号控制冲程,防止放绳过多或过少,冲程0.5〜0.8m,粘性土、淤泥质粉质粘土时,冲程0.3〜0.6m。成孔过程中采用泥浆泵循环,将孔内的沉渣带出孔外。成孔过程中应严格控制孔的垂直度,量测孔的垂直度使用探孔器,探孔器为6米长的钢筋笼,直径等于孔径12mm,用钻机自身的卷扬系统起吊探孔器并下放至孔中,并事先在孔做一十字交叉线,线绳贴紧钢丝绳,下放探孔器,观察孔处线绳有无摆动,若发现较大摆动说明孔的垂直度不满足规范要求(< 1%),应使用外围带冲切刃板的钻头重新成孔,直到孔的垂直度满足规范要求。 在钻孔过程中,应检测泥浆性能指标,每工班检测不得少于一次。当土层发生变化时,应相应增加检测次数。 6. 钢筋笼制作与安装 钢筋笼按设计图要求制作,箍筋与主筋应采取点焊连接,*8箍筋上部为@1、下部为@2。将制作好的钢筋笼用20t吊车吊入钻孔内,下到指定的标高处,用经纬仪校正,使钢筋笼在钻孔中心。 7. 清孔及灌注混凝土 下入直径为250mm的混凝土导管,分2〜4m —节将其连接,下至孔底以上3〜5mm停止。然后采用泥浆泵循环泥浆,将孔内沉渣返至孔外。清孔后接上料斗,料斗的容量必须保证孔底的混凝土的埋深为0.5m以上。然后在管内下入直径为280mm的混凝土柱,柱的上部用大于导管内径20mm胶板封死,混凝土柱用钢筋连接到料斗孔,当下至钻孔底部以上10m处时,剪断混凝土柱的连接钢筋,从而使上部混凝土有足够的冲击力,并冲出孔底沉渣。继续灌注混凝土并提升导管,提升时应保证导管埋入混凝土中2〜6m,决不许导管拔离混凝土面。直至设计标高以上0.5m处。 二、管桩施工 1、施工顺序 按设计要求的桩长预制,成桩后起吊运输至施工现场。 根据设计图将预计桩长的桩运至相应承台的桩位。用吊车将预制桩吊至桩锤下,桩尖对准桩位后采用大型扳手将桩边调至平行轴线,利用桩塔两侧的垂直指针调直桩架,再用线锤检验桩两侧,桩身垂直后进行单桩实打,桩身垂直及桩边平行轴线由每台桩机的指挥负责。每台预制桩机按轴线方向分承台进行施工。 2、管桩沉桩 施工前对施工人员作安全和技术交底,并对施工现场指挥及记录员进行岗前技术培训,告知相关施工人员工程概况、技术要求和安全隐患。根据地勘报告和采用的设备、桩型,并结合近年来在附近打桩的施工经验确定基本数据:锤重2.5t,落距2m,最后10击贯入度控制在小于3cm,桩头加4mm厚木垫保证桩头砼表面不破坏。桩直径为6 ,长度按设计要求选购。 根据甲方给定的标高,位置控制点,计算、引测出桩位点和设计要求的桩顶标高。经监理等有关人员检验无误后进行下一步工作。桩施工严格按照勘察点显示的岩土层深度对桩身标记,详细记录每一米的锤击数、贯入度、沉桩时间等,达到设计深度严格控制贯入度,直至满足设计要求。沉桩时严格控制四度,即:桩身位移不大于5cm,桩身垂直度不大于0.5%,最后10击贯入度小于3cm。桩帽与桩间隙应适宜,以保证打桩锤与桩身同心、度;桩与桩帽之间必要时应加硬木锤垫,以防桩头打碎;当桩立直后在两互相垂直面利用钻塔上的吊坠控制垂直度。先用冷锤施打2~3锤,然后再次调整垂直度之后再施工打桩。沉桩过程中经常观测桩身垂直度,若桩身垂直度偏差大于1%。时,应找出原因并设法纠正。在桩侧面设置标尺,以观察确定贯入度。选择正确合理的打桩机行走路线,合理设置预制桩。尽可能减少二次倒运发生,以加快施工速度。具体参见施工平面布置图。当打桩时出现突然下沉、断裂、歪斜、跳桩、移位较大等情况,马上停止施工,立即会同监理、甲方或设计人员研究解决并书面出具方案,再继续施工。施工期间施工员及档案必须随同打桩同时做好施工纪录和施工日志,以备形成档案、备查。

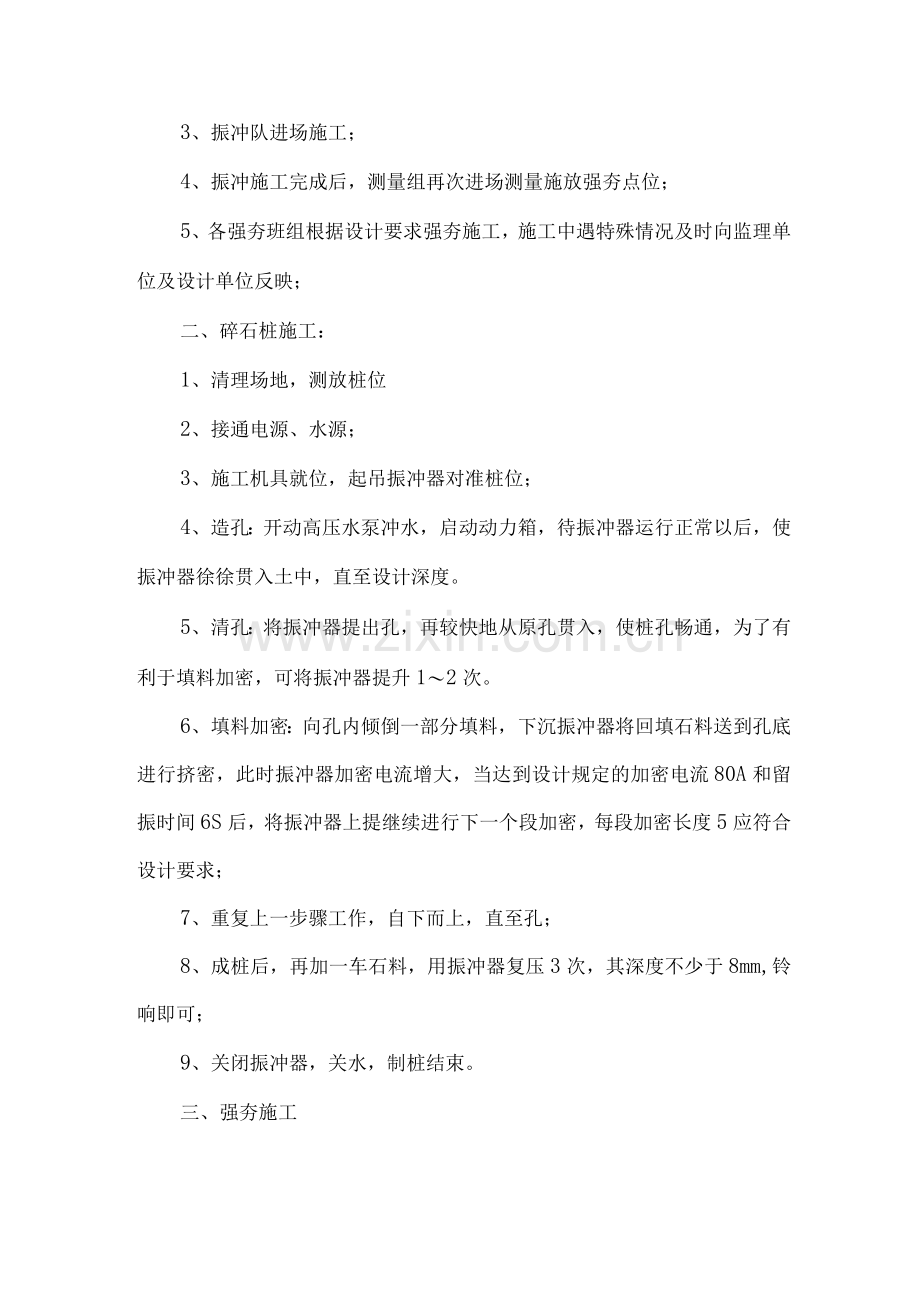

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
