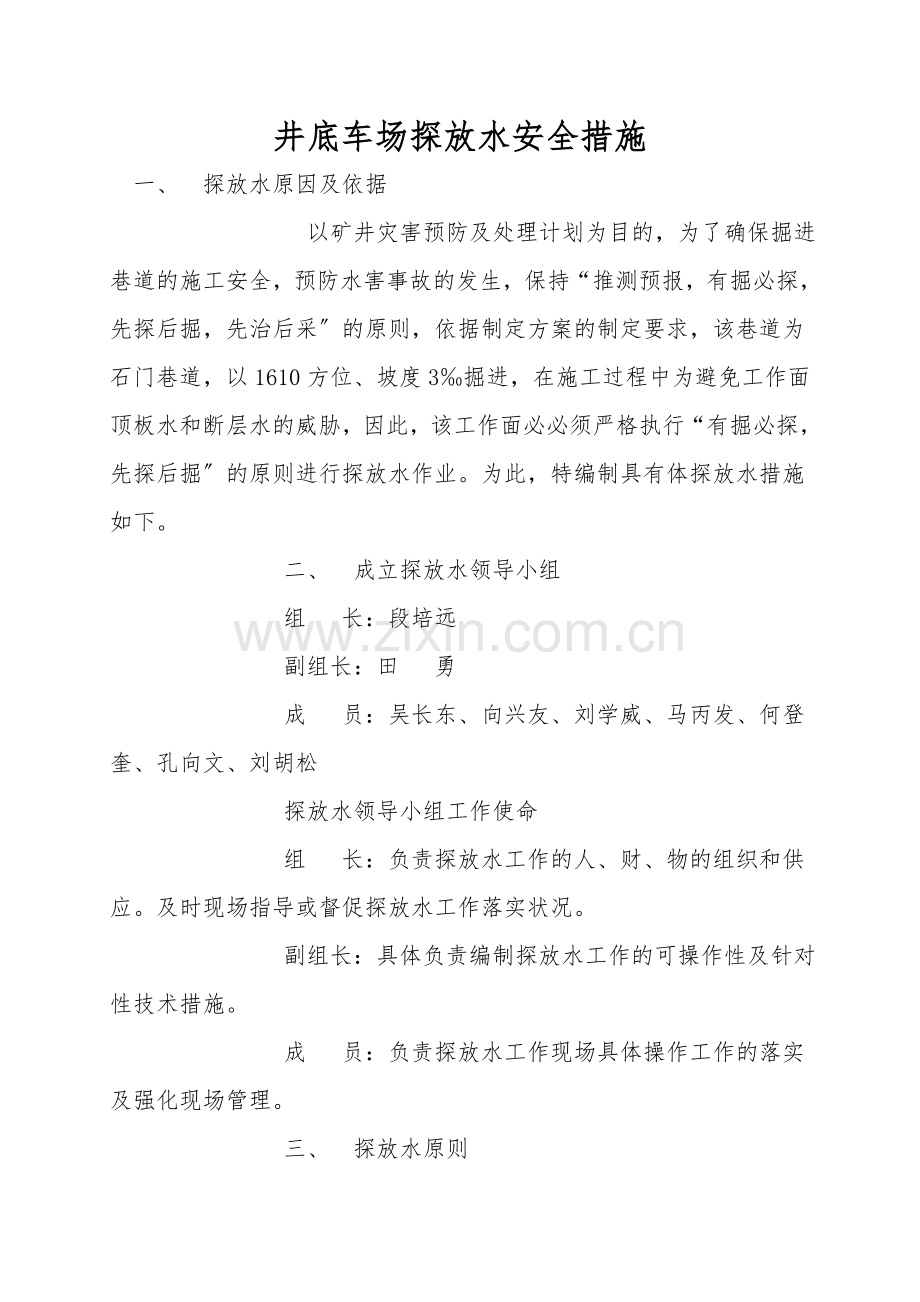

井底车场探放水安全措施
一、 探放水原因及依据
以矿井灾害预防及处理计划为目的,为了确保掘进巷道的施工安全,预防水害事故的发生,保持“推测预报,有掘必探,先探后掘,先治后采〞的原则,依据制定方案的制定要求,该巷道为石门巷道,以1610方位、坡度3‰掘进,在施工过程中为避免工作面顶板水和断层水的威胁,因此,该工作面必必须严格执行“有掘必探,先探后掘〞的原则进行探放水作业。为此,特编制具有体探放水措施如下。
二、 成立探放水领导小组
组 长:段培远
副组长:田 勇
成 员:吴长东、向兴友、刘学威、马丙发、何登奎、孔向文、刘胡松
探放水领导小组工作使命
组 长:负责探放水工作的人、财、物的组织和供应。及时现场指导或督促探放水工作落实状况。
副组长:具体负责编制探放水工作的可操作性及针对性技术措施。
成 员:负责探放水工作现场具体操作工作的落实及强化现场管理。
三、 探放水原则

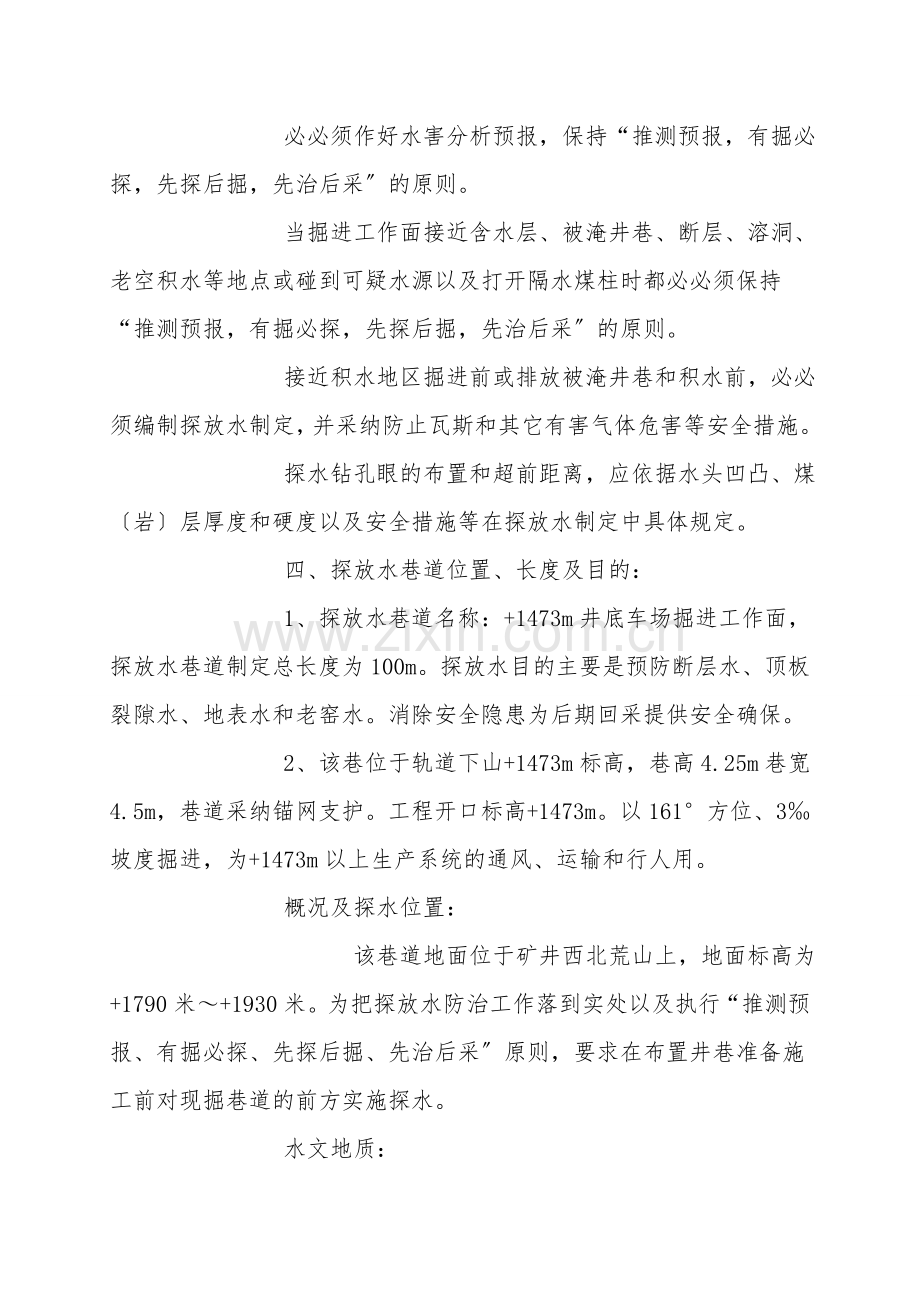

必必须作好水害分析预报,保持“推测预报,有掘必探,先探后掘,先治后采〞的原则。
当掘进工作面接近含水层、被淹井巷、断层、溶洞、老空积水等地点或碰到可疑水源以及打开隔水煤柱时都必必须保持“推测预报,有掘必探,先探后掘,先治后采〞的原则。
接近积水地区掘进前或排放被淹井巷和积水前,必必须编制探放水制定,并采纳防止瓦斯和其它有害气体危害等安全措施。
探水钻孔眼的布置和超前距离,应依据水头凹凸、煤〔岩〕层厚度和硬度以及安全措施等在探放水制定中具体规定。
四、探放水巷道位置、长度及目的:
1、探放水巷道名称:+1473m井底车场掘进工作面,探放水巷道制定总长度为100m。探放水目的主要是预防断层水、顶板裂隙水、地表水和老窑水。消除安全隐患为后期回采提供安全确保。
2、该巷位于轨道下山+1473m标高,巷高4.25m巷宽4.5m,巷道采纳锚网支护。工程开口标高+1473m。以161°方位、3‰坡度掘进,为+1473m以上生产系统的通风、运输和行人用。
概况及探水位置:
该巷道地面位于矿井西北荒山上,地面标高为+1790米~+1930米。为把探放水防治工作落到实处以及执行“推测预报、有掘必探、先探后掘、先治后采〞原则,要求在布置井巷准备施工前对现掘巷道的前方实施探水。
水文地质:
本巷道掘进过程中地质构造简单,估计无大断层及地质构造影响,掘进过程中估计局部地段受小断层影响,顶板破碎易风化掉顶,但无落差大于1.0米以上的断层影响。 矿区发育的地下水类型有松散岩类孔隙水、基岩裂隙水和 碳酸盐岩类岩溶水,即以构造与风化裂隙为主,顶板直接进水,水文地质条件中等的裂隙充水矿床。
矿区内没有正规的生产矿井,而小煤窑的分布特别多。这些小煤窑多为当地村民季节性开采,规模不大,深度仅露头下30m左右。 “关井压产、治理整顿〞后,全区小煤窑均已炸毁关闭。不会对矿山的开采造成大的威胁,但对一些硐口被覆盖尚未查明的老窖,应引起注意,防止开采时发生突水事故。
老空水:主要为煤系上覆含水层的岩溶水,受采动影响,沿采动裂隙进入采空区,是矿井主要充水因素,水量较大,随大气降雨呈季节性变化。
依据《贵州省纳雍煤矿区高原煤矿详查地质报告》,估计高源煤矿矿井正常涌水量为55 m3/h,最大涌水量为105m3/h。
钻探方式:
采纳钻探推测,边探边掘相循环。
施工方法:
1、钻探点眼位置布置在巷道前方、左右,定眼时要严格安制定给定的方向倾角进行定钻。
2、要严格掌握钻进的长度,记录清楚,假设出现钻顶或钻底打不到制定长度时,依据状况由技术工程人员重新另定,重新开钻。
3、钻探完毕经验收后,方可撤钻;同时交钻探成果,报矿长及相关科室。
五、探水钻孔施工技术要求:
1、每次钻探前方控制:60m
2、探水钻机设备型号:ZY-750型钻机,最大钻进深度75m。
超前距
为探水钻孔终孔位置应始终超前掘进工作面的一段距离般采纳20m,在厚度<2m的薄煤层中超前距可缩短,但不得小于18m。本制定取20m。
同意掘进距离
经探水证实无水害威胁,可安全掘进的长度为最短钻孔的长度减去超前距离。
5、帮距
为使巷道两帮与可能存在的水体之间保持一定的安全距离,即呈扇形布置的最外侧探水孔所控制的范围与巷道帮的距离,其值一般与超前距相同,有时可略比超前距小1~2m,本制定取18m。
6、钻孔孔径
本制定配备ZY-750型探水钻机,最大钻进深度75m,孔直径75mm。
7、探放水钻孔布置:
钻孔布置在巷道前方,布置5个钻孔,分别控制工作面前方,巷道顶部和底部、巷道左右两帮各20m。制定有效孔深(工作面前方)60m,掘40米,保留20米超前保护距离。后附探放水钻孔布置示意图及钻孔施工参数:
8、钻孔结构
钻孔直径:75mm;钻杆直径:65mm;选用760mm长的钻杆进行钻探。
止水伐开孔:直径50mm,孔深6m。
止水套管:直径73mm,缝钢管,长6.5m,采纳水泥沙浆、速凝剂固定。
泥浆池:布置在副平硐运输大巷车场临时水仓处〔长5m宽3m高2m〕。
六、探水制定
探水起点确实定
为保正掘进工作和人员安全,防止误穿积水区,将水淹区积水范围、水位标高、积水量等资料填绘在采掘工程平面图上,经过分析划出三条界线:即积水线、探水线、警戒线。探水线距积水线距离为60m,警戒线沿探水线外推50~150m。
探水起点:如积水范围不可能掌握,因此必必须在距离可疑点100m设钻场。
探水点重新设在1301运输顺槽掘进工作面20m的位置。
1、冲洗钻孔液:使用清水
2、钻场工程质量检查
a、开孔点的巷道煤岩、顶板要完整。
b、巷道腰线、断面规格、支护形式等符合作业规程规定。c、巷道支护牢固,并有较强的抗冲击力。
d、清挖水沟,确保畅通。
e、钻机固定在坚硬的底板上,底梁两端深入到坚硬的岩层中。
