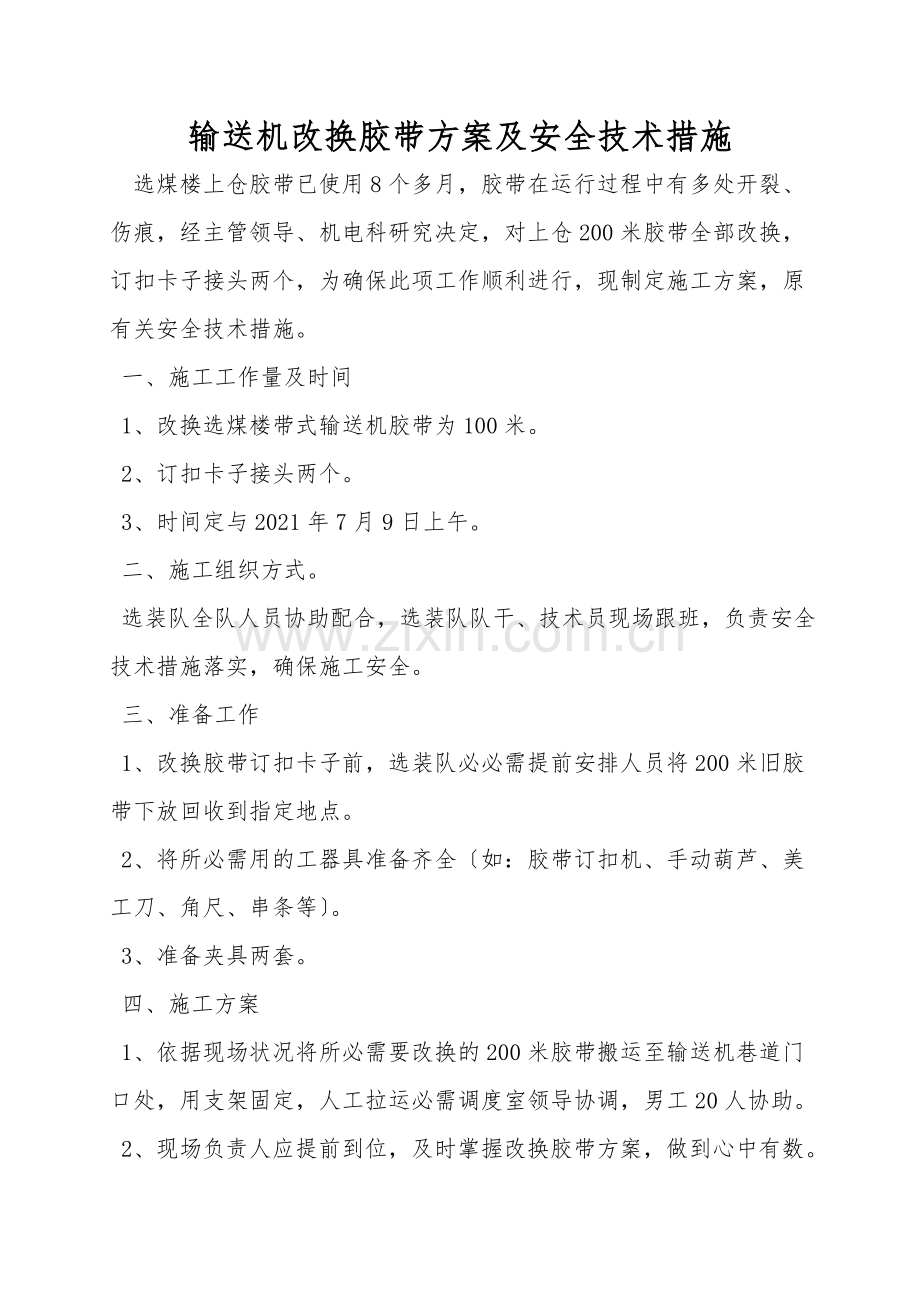

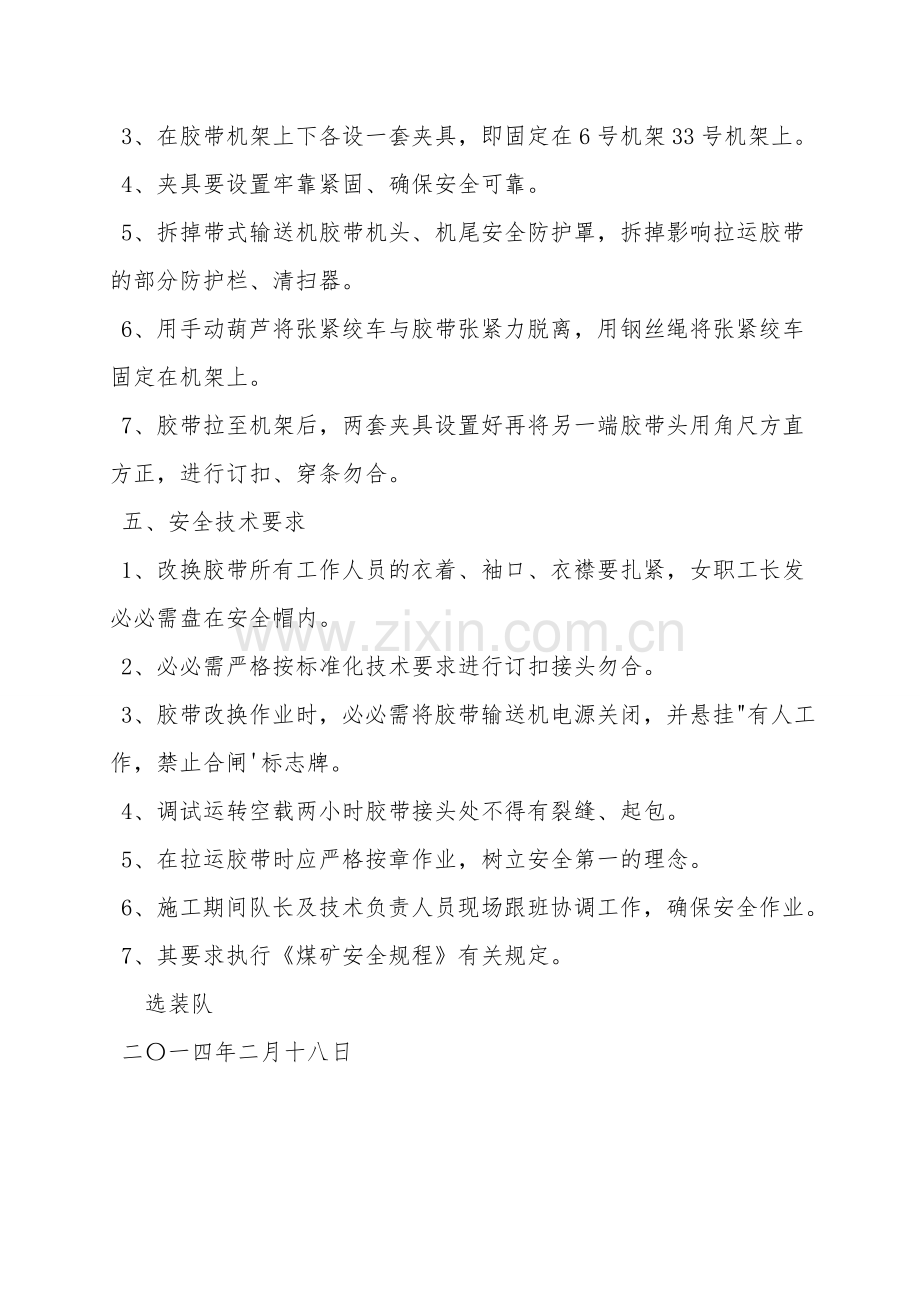

输送机改换胶带方案及安全技术措施 选煤楼上仓胶带已使用8个多月,胶带在运行过程中有多处开裂、伤痕,经主管领导、机电科研究决定,对上仓200米胶带全部改换,订扣卡子接头两个,为确保此项工作顺利进行,现制定施工方案,原有关安全技术措施。 一、施工工作量及时间 1、改换选煤楼带式输送机胶带为100米。 2、订扣卡子接头两个。 3、时间定与2021年7月9日上午。 二、施工组织方式。 选装队全队人员协助配合,选装队队干、技术员现场跟班,负责安全技术措施落实,确保施工安全。 三、准备工作 1、改换胶带订扣卡子前,选装队必必需提前安排人员将200米旧胶带下放回收到指定地点。 2、将所必需用的工器具准备齐全〔如:胶带订扣机、手动葫芦、美工刀、角尺、串条等〕。 3、准备夹具两套。 四、施工方案 1、依据现场状况将所必需要改换的200米胶带搬运至输送机巷道门口处,用支架固定,人工拉运必需调度室领导协调,男工20人协助。 2、现场负责人应提前到位,及时掌握改换胶带方案,做到心中有数。 3、在胶带机架上下各设一套夹具,即固定在6号机架33号机架上。 4、夹具要设置牢靠紧固、确保安全可靠。 5、拆掉带式输送机胶带机头、机尾安全防护罩,拆掉影响拉运胶带的部分防护栏、清扫器。 6、用手动葫芦将张紧绞车与胶带张紧力脱离,用钢丝绳将张紧绞车固定在机架上。 7、胶带拉至机架后,两套夹具设置好再将另一端胶带头用角尺方直方正,进行订扣、穿条勿合。 五、安全技术要求 1、改换胶带所有工作人员的衣着、袖口、衣襟要扎紧,女职工长发必必需盘在安全帽内。 2、必必需严格按标准化技术要求进行订扣接头勿合。 3、胶带改换作业时,必必需将胶带输送机电源关闭,并悬挂"有人工作,禁止合闸'标志牌。 4、调试运转空载两小时胶带接头处不得有裂缝、起包。 5、在拉运胶带时应严格按章作业,树立安全第一的理念。 6、施工期间队长及技术负责人员现场跟班协调工作,确保安全作业。 7、其要求执行《煤矿安全规程》有关规定。 选装队 二〇一四年二月十八日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
