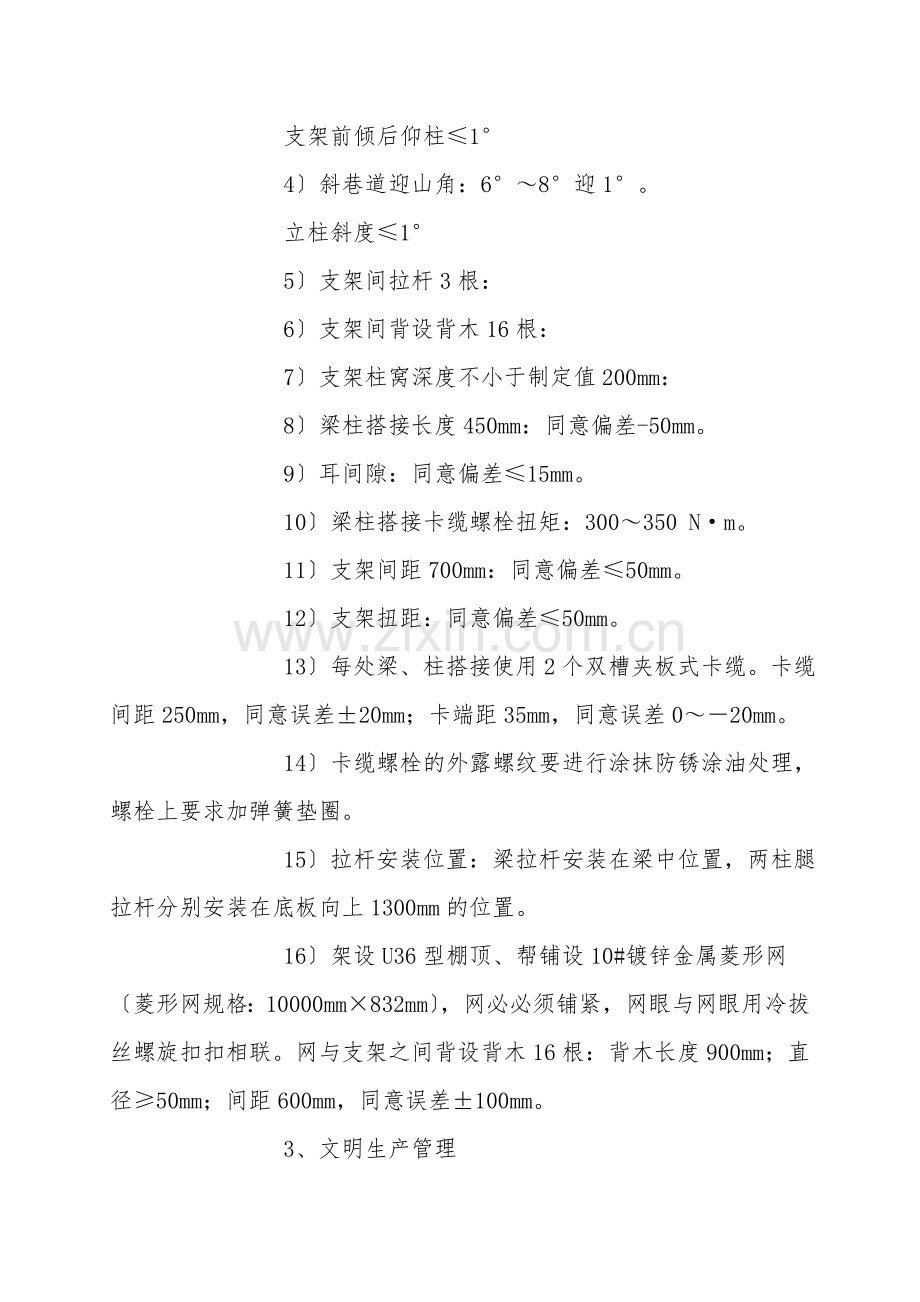

下顺槽挑顶扩修安全技术措施 一、概述        ××3.3m的U36型近似半圆拱钢棚。巷道将用于3010工作面回采期间运煤线路、通风及行人。         附图1:3010工作面下顺槽平面示意图。         2、巷压已稳定,本工程主要防范爆破、顶板等安全隐患。         3、无水火隐患。         二、施工顺序、方法及支护要求:         1、3010工作面下顺槽采纳分段扩修。顶板为煤顶,底板为岩,施工时以挑顶为主,巷道两帮刷帮使用风镐、手镐为主,爆破为辅。拆掉原支护后扩刷至制定断面,然后使用超前支护架设新支架。扩刷断面使用爆破作业严格执行本措施中第四项第4条的规定。         2、在拆掉U型棚支架顶梁时,先在拱顶下垂直打两根临时立柱,将顶梁支撑住,确认牢靠后,施工人员站在支架一侧松开搭接处的U型棚卡缆,严禁面对卡缆以防螺母突然崩开伤人;卡缆及拉杆拆掉后,去掉点柱将顶梁卸下,然后将两帮老柱腿拔出。         3、装运方法:煤矸人工装入皮带输送机内,运至三水平卸载仓。         4、施工前地点必必须准备好所架设的U型棚、背木、卡缆、拉杆、网、四根内注式单体柱、力矩扳手等材料,并放置在施工地点20m以内备用。        ×3.3m近似半圆拱可缩性U36型钢棚支护,下净宽4.8m,净高3.3m,棚距700mm,搭接长450mm,每处梁柱搭接处使用2个双槽夹板式卡缆。帮顶铺设10#镀锌菱形网,菱形网边用冷拔丝螺旋扣扣相联;背木规格:选用直径60~80mm,长度为900mm。背棚采纳叉背法:即架棚后棚上背背木〔背木与背木之间的距离600mm〕,空帮空顶大的地方及时用煤袋或板料充填,然后用半木背实背牢。        ×         三、质量管理及文明生产         1、强化质量管理:施工单位设队长、支部书记、技术员、分管工程质量的副队长、各班验收员、班长组成的质量管理体系,逐级对工程质量全面考核验收。严格按《煤矿安全质量标准化标准及考核评级办法〔试行〕》施工,使作业地点规范化、标准化。施工人员要认真学习质量标准,搞好质量达标,按标准施工,验收员验收时要动尺、动线、动仪器,做到凡不合格的工程必必须重新返工,做到不合格不验收。施工时严格按地测科给定中腰线施工。         2、工程质量验收标准         1〕中线至任何一帮下净宽2400mm:    0~+100mm。                           2〕净高3300mm:                   -30~+100mm。                       3〕水平巷道前倾后仰质量要求:         支架前倾后仰柱≤1°         4〕斜巷道迎山角:6°~8°迎1°。         立柱斜度≤1°         5〕支架间拉杆3根:         6〕支架间背设背木16根:         7〕支架柱窝深度不小于制定值200mm:         8〕梁柱搭接长度450mm:同意偏差-50mm。         9〕耳间隙:同意偏差≤15mm。         10〕梁柱搭接卡缆螺栓扭矩:300~350 N·m。         11〕支架间距700mm:同意偏差≤50mm。         12〕支架扭距:同意偏差≤50mm。         13〕每处梁、柱搭接使用2个双槽夹板式卡缆。卡缆间距250mm,同意误差±20mm;卡端距35mm,同意误差0~-20mm。         14〕卡缆螺栓的外露螺纹要进行涂抹防锈涂油处理,螺栓上要求加弹簧垫圈。         15〕拉杆安装位置:梁拉杆安装在梁中位置,两柱腿拉杆分别安装在底板向上1300mm的位置。         16〕架设U36型棚顶、帮铺设10#镀锌金属菱形网〔菱形网规格:10000mm×832mm〕,网必必须铺紧,网眼与网眼用冷拔丝螺旋扣扣相联。网与支架之间背设背木16根:背木长度900mm;直径≥50mm;间距600mm,同意误差±100mm。         3、文明生产管理         1〕班组长、跟班干部要现场指挥安全生产,现场处理安全隐患,每班施工完毕必必须把施工地点的浮矸清净,保证巷道整洁,物料分类码放整齐并挂牌管理。         2〕综合防尘:         ○1作业人员佩带防尘口罩。         ○2爆破使用水泡泥。         ○3采纳湿式打眼。         ○4回风侧设置防尘水幕,距施工地点不大于15m。         四、安全措施         1、防瓦斯措施         1〕通风区要强化对整修地点的瓦斯、一氧化碳、二氧化碳等有毒有害气体的检查力度,瓦斯浓度不得超过0.4%,一氧化碳浓度在0.0024%以下,二氧化碳浓度不得超过0.5%。         2〕检查发现有毒有害气体任何一项超过规定,通知所有施工人员撤离到三水平南大巷新鲜风流中,并及时向矿调度、队值班汇报。         3〕跟班工长、班〔组〕长、机电修理工必必须佩带便携式甲烷检测仪。         2、强化顶板管理和防止、处理冒顶措施         1〕扩修段防止煤体垮落引起特别安全措施         〔1〕扩修的帮煤质松软时,必必须在紧靠扩修处已架的棚腿上打木穿杆,以防帮流煤。         〔2〕爆破前在爆破处向扩修方向10m外必必须检查支护及联网状况,如老支护有联网隔扣及时用铁丝或螺旋进行连接;如顶板出现离层、U型棚支护梁柱搭接卡缆螺栓断裂及时在支护下补打铁〔木〕点柱强化支护。         2〕其它顶板管理         〔1〕距施工地点20m以内必必须有四根内注式单体柱和扭矩扳手。         〔2〕班组长进班后,必必须首先对施工地点安全状况进行全面检查,发现问题及时处理,只有确认安全后,方可安排各项工作。         〔3〕必必须坚持“敲帮问顶〞制度,正确使用超前支护,严禁空顶作业;施工中注意观察帮顶、支护等状况,发现隐患及时处理。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
