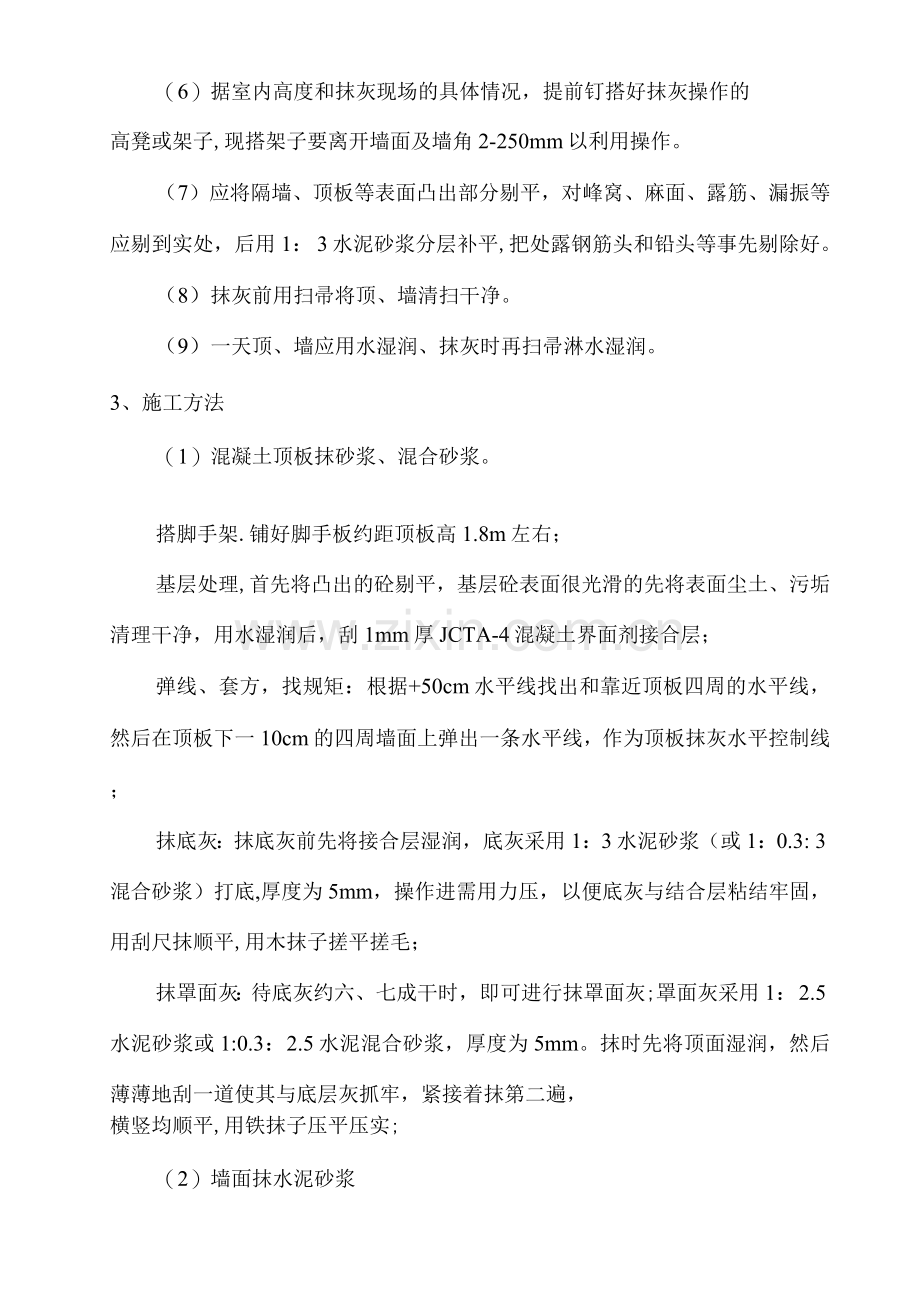

某装修工程墙面粉刷施工工艺 质量标准:优质 施工说明: 1、材料准备 (1 ) 425号普通硅酸盐水泥。 (2) 砂,使用前过5 mm孔径筛子。 (3) 煤灰。 (4) 醇甲醛:即107胶等。 2、作业条件 (1) 过有关部进行结构工程验收,合格后方可进行抹灰工程。并弹好+50CM水平线。 (2 )抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固,连接处缝隙较大时应在砂浆中掺少量麻刀嵌密实。门钉设板条式铁上以保护。铝合金门窗框边缝材料应符合设计要求,且塞堵密实,并要先粘贴好保护膜。 (3)墙、顶抹灰前应先做完上一层地面。 (4 )管道穿越的墙洞和楼板洞,应及时安放套管并用1: 3水泥砂浆或细石砼填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。 (5) 壁柜门框及其他木制配件或埋件木砖安装完毕;窗帘钩、挂镜线、吊柜及其他预埋铁活位置和标高应准确无误,并做好防腐、防锈处理。 (6)据室内高度和抹灰现场的具体情况,提前钉搭好抹灰操作的 高凳或架子,现搭架子要离开墙面及墙角2-250mm以利用操作。 (7)应将隔墙、顶板等表面凸出部分剔平,对峰窝、麻面、露筋、漏振等应剔到实处,后用1: 3水泥砂浆分层补平,把处露钢筋头和铅头等事先剔除好。 (8)抹灰前用扫帚将顶、墙清扫干净。 (9)一天顶、墙应用水湿润、抹灰时再扫帚淋水湿润。 3、施工方法 (1)混凝土顶板抹砂浆、混合砂浆。 搭脚手架.铺好脚手板约距顶板高1.8m左右; 基层处理,首先将凸出的砼剔平,基层砼表面很光滑的先将表面尘土、污垢清理干净,用水湿润后,刮1mm厚JCTA-4混凝土界面剂接合层; 弹线、套方,找规矩:根据+50cm水平线找出和靠近顶板四周的水平线,然后在顶板下一10cm的四周墙面上弹出一条水平线,作为顶板抹灰水平控制线; 抹底灰:抹底灰前先将接合层湿润,底灰采用1:3水泥砂浆(或1:0.3: 3混合砂浆)打底,厚度为5mm,操作进需用力压,以便底灰与结合层粘结牢固,用刮尺抹顺平,用木抹子搓平搓毛; 抹罩面灰:待底灰约六、七成干时,即可进行抹罩面灰;罩面灰采用1: 2.5水泥砂浆或1:0.3:2.5水泥混合砂浆,厚度为5mm。抹时先将顶面湿润,然后薄薄地刮一道使其与底层灰抓牢,紧接着抹第二遍, 横竖均顺平,用铁抹子压平压实; (2)墙面抹水泥砂浆 基层处理(同混凝土顶板抹水泥砂浆); 吊直、套方、找规矩贴灰饼:根据基层表面平整垂直情况,经检查后确定抹灰层厚度,但最少不小于7mm。墙面凹度比较大时要分层操作并加钢丝网。用线锤、方尺、拉通线等方法灰饼,先在1.8m高处做上灰饼,踢脚板上做下灰饼,用托线板找正垂直下灰饼也作为踢脚板依据。灰饼宜用1:3水泥砂浆做成5 cm见方,水平距离约为1.2: 1.5m左右; 墙面冲筋(设置标筋),根据灰饼用与抹灰层相同的1:3水泥砂浆冲筋(标筋),冲筋的根数应根据房间的高度来决定,高度约为5cm左右; 做护角:根据灰饼和冲筋首先应把门窗角和墙面、柱面阳角抹出水泥护角;用1: 3水泥砂浆打底,待砂浆稍干后再用素水泥膏抹成小圆角。也可用1: 2水泥砂浆或1: 3: 2.5水泥混合砂浆做明护角,其高度不应低于2m每例宽度不小于50mm。在抹水泥护角的同时,用1: 3水泥砂浆或1: 1: 6水泥砂浆分两遍抹好门窗边。如门窗边宽度小于1mm时,也可有做水泥护角时一次完成。 抹水泥窗台板:先将窗台基层清理干净,把碰坏的和松动的砖重新修复好,用水泥抹,然于后用1: 2: 3细石混凝土铺实,厚度不薄于2.5cm。次日再刷掺水10%的107胶水泥浆一道,紧跟抹1: 2.5水泥砂浆面层,压实压光,浇养护2-3D。下要求平直,不得有毛 抹底灰一般应在抹灰前一天用水把墙面浇透,然后在混凝土墙面 湿润地情况找底,底灰采用1: 3水泥砂浆(或1:0.3: 3混合砂浆)找底,厚度为13mm,每遍厚度宜有5-7mm,在分层分遍与所冲筋抹平,用木扫刮平找直,木抹子搓平搓毛; 抹水泥砂浆罩面灰:底层灰抹好后第二天,先将墙面湿润后,即可进行抹罩面工作。罩面灰采用l: 2.5水泥砂浆或1: 0.3: 2.5水泥混合砂浆,厚度为5-8mm,抹时先薄薄地刮一道使其与底层灰抓牢,紧跟抹第二遍,用大杠刮平找直,用铁抹子压实压光。踢脚板抹1: 3水泥砂浆底层,表面用木抹子搓毛,面层用1: 2.5水泥砂浆压光,凸出抹灰墙面5-7mm(要注意出墙厚度一致,上平直、光滑);质量要求: 1、保证项目 (1)室内墙面、顶抹灰所用的材料品种、质量必须符合设计要求和现行材料标准的规定。 (2)各抹灰层之间及抹灰层与基体之间必须粘结牢固无脱层、空鼓,面层无煤灰和灰缝(风裂除外)等缺陷。 2、基本项目 (1)表面: 中级抹灰:表面光滑、洁净,接搓平整,线角顺直清晰,毛面纹路均匀一致。 高级抹灰:表面光滑、洁净,颜色均匀,无抹纹,线角的灰线平直方正,淆晰美观。 (2)护角,门窗框与墙体之间缝隙:护角符合施工规范规定,表面 光滑平顺;门窗框与墙体间缝隙填塞密实,表面平整。 (3)孔洞、槽、盒和管道后面的抹灰表面:尺寸正确,边缘整齐、 光滑;管道后面平整。 3、允许偏差项目(见下表) 墙面、顶面抹灰允许偏差 序号 项目 允许偏差(mm) 检验方法 大理石 磨光花岗石 1 立面垂直 5 3 用2m托线板检查 2 表面平整 4 2 用20cm方尺和楔形塞尺检查 3 阴阳角垂直 4 3 用2m托线板检查 4 阴阳角方正 4 2 用2m方尺和楔形塞尺检查 成品保护 1、抹灰前必须先把门窗框与墙边接处的缝隙用水泥砂浆嵌塞密 实,(铝合金门窗框嵌缝材料由设计确定,并事先粘贴好防护膜),门应钉设铁皮或木板保护。 2、推小车或搬运东西时要注意不要碰坏角和墙面。抹灰用的木杠和铁锹把不要靠放在墙上,严禁蹬踩窗台板,防止损坏其棱角。 3、拆除手架时要轻拆轻放,拆后材料要码放整齐,不要损坏门窗,墙面和角等。 4、要保护好墙上的预埋件、窗帘钩、电线槽盒、水暖设备和预留孔洞等,不要随意抹死。 5、抹灰层凝结硬化前应防止快干、水冲、撞击、振动和挤压。 6、要保护好地面、地漏、禁止在地面上拦灰。 质量问题的预防措施 1、门窗洞、墙面、踢脚板、墙裙上等抹灰空鼓裂缝。 其主要原因有: (1) 门窗框两边塞灰不严,墙体预埋木砖间距过大或木砖松动,经常开关振动,在门窗框周边处产生空鼓裂缝。应重视门窗框塞缝工序,设专人负责塞堵密实。 (2) 基层清理不干净或处理不当,墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘结力,应认真清理和提前浇水。 (3) 基层偏差较大,一次抹灰层过厚,干缩比较大,应分层赶平,每遍厚度宜为7-9mm。 (4) 配制砂浆,同时要加强对材料和使用部位的管理工作。 2、抹灰面层起泡、有抹纹、开花: (1)抹完罩面灰后,压光工作跟的太紧,灰浆没有收水,故压光后产生起泡现象。 ⑵底灰过分干燥,又没有浇透水,抹罩面灰后,水分很快被底灰吸走,故压光容易出现抹纹或漏压。 3、抹灰表面不平、阴阳角不垂直、不方正: 主要是抹灰前吊垂直、套方、找规矩以及做灰饼和冲筋不认真或冲筋时间过短或过长,造成上缩不同而出现高低不平、阴阳角落垂-直、不方正。 4、门窗洞、墙面、踢脚板、墙裙等抹罩面灰接搓明显或颜色不一致: 其主要原因是操作时随意留、甩施工缝造成。应尽量留在阴角处和门窗框边部;室内如退施工洞时,可采用甩整面墙的方法来解决。 5、踢脚板、水泥墙裙和窗台板上出墙厚度不一致、上毛刺和角不方等; 主要是操作不细,不按规矩去吊垂直、套方、拉线找直,抹完灰后不反尺把上抹平、压光。 6、管道后抹灰不平、不光、管根空裂等: 主要是没按规矩安放过墙套管,管后抹灰不按规程分层找平、压光、吊直、找方所致。 7、水泥面层无强度表面不实:水泥早期脱水,使用过夜灰造成。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
