主提绞车制动盘整形车削安全技术措施
一、概况
123煤矿中央一号风井由我单位施工,提升系统采纳的是双系统系统,主提为箕斗提升,副提为罐笼提升,但因主提绞车制动盘端面跳动过大,为了确保主提绞车运行安全,特请绞车厂家对我单位的主提绞车制动盘现场整形车削,在施工之前必需要将箕斗放置在封口盘上,在制动整形之后又必需要将箕斗重新挂起,为了确保这一施工过程的安全,特编制此专项安全技术措施。
主提升机型号为:
提升钢丝绳的型号为:187-1870-40mm
箕斗的型号参数为:
外形尺寸为:长宽高:202116006430mm
二、编制依据
本安全技术措施依据123风井施工组织制定资料、123风井临时改绞施工组织制定和2021版《煤矿安全规程》、《操作规程》、《煤矿安装工程质量检验评定标准》MT 5010-95版。
三、施工准备
1、事前卡好悬吊钢丝绳绳环187-1670-18mm两根。
2、提前准备好将箕斗放置到封口盘上的的材料、工具、备足配件及安全防护用品,如:工字钢、绳卡、棕绳、扳手、手拉葫芦。

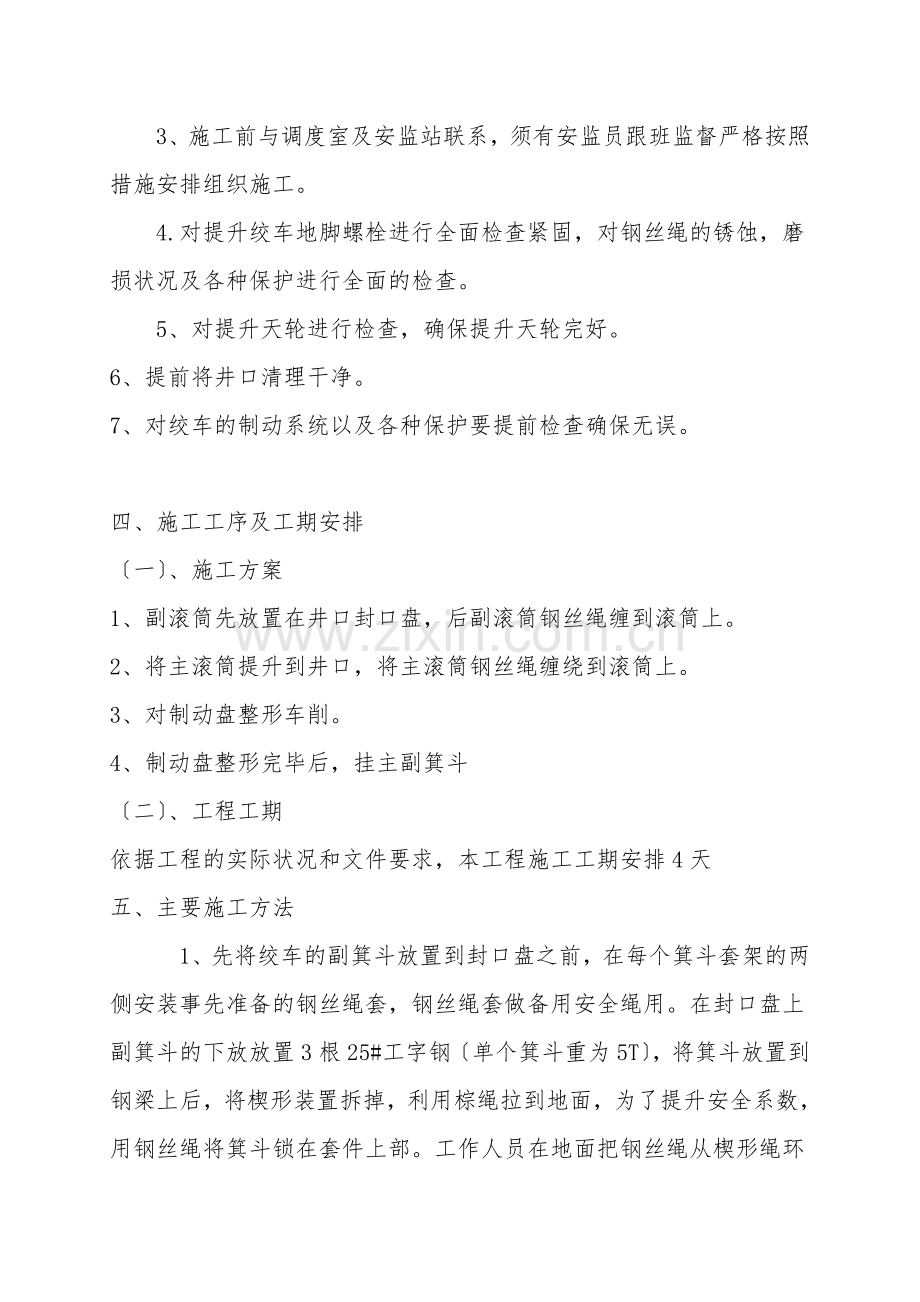

3、施工前与调度室及安监站联系,须有安监员跟班监督严格按照措施安排组织施工。
4.对提升绞车地脚螺栓进行全面检查紧固,对钢丝绳的锈蚀,磨损状况及各种保护进行全面的检查。
5、对提升天轮进行检查,确保提升天轮完好。
6、提前将井口清理干净。
7、对绞车的制动系统以及各种保护要提前检查确保无误。
四、施工工序及工期安排
〔一〕、施工方案
1、副滚筒先放置在井口封口盘,后副滚筒钢丝绳缠到滚筒上。
2、将主滚筒提升到井口,将主滚筒钢丝绳缠绕到滚筒上。
3、对制动盘整形车削。
4、制动盘整形完毕后,挂主副箕斗
〔二〕、工程工期
依据工程的实际状况和文件要求,本工程施工工期安排4天
五、主要施工方法

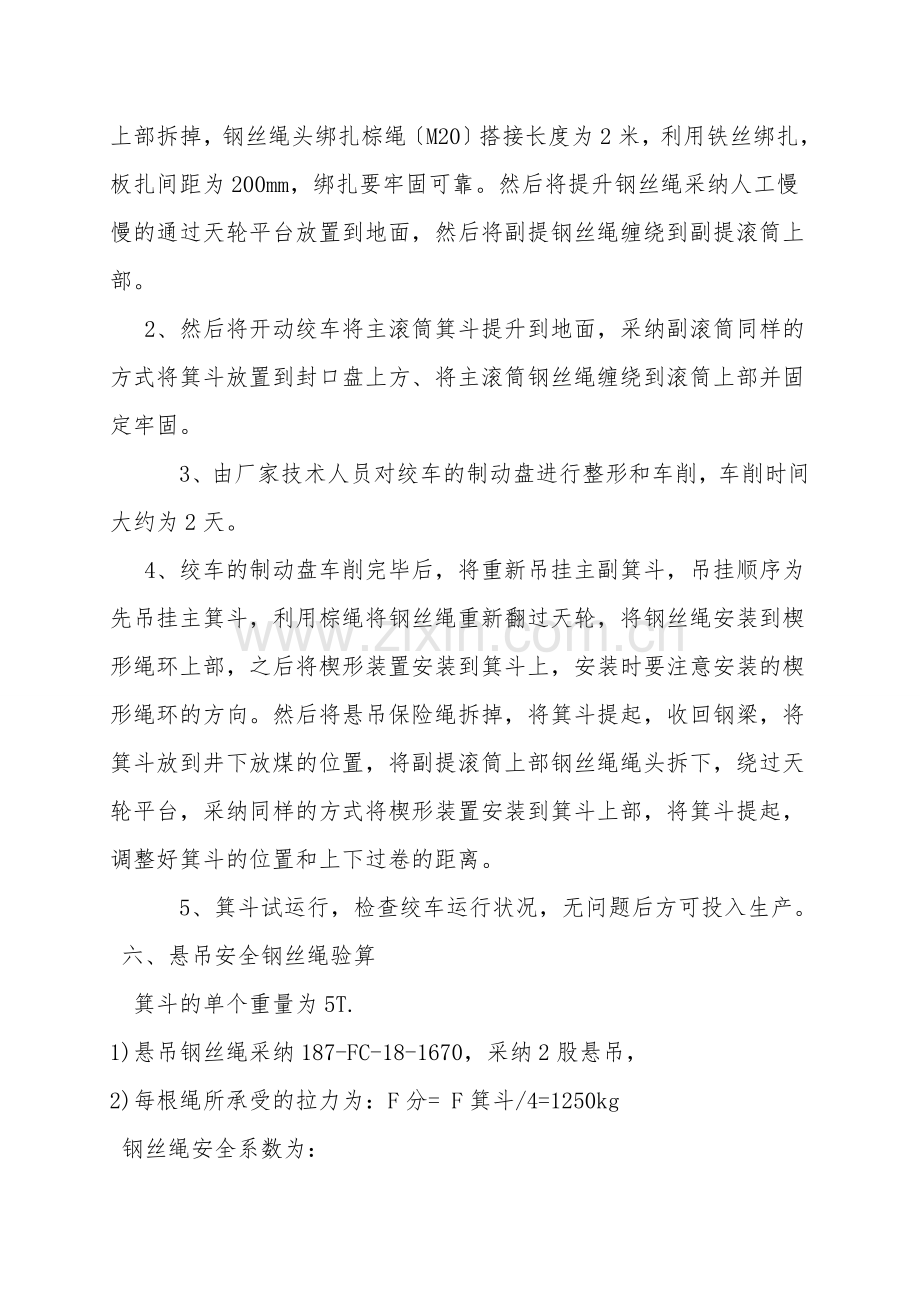

1、先将绞车的副箕斗放置到封口盘之前,在每个箕斗套架的两侧安装事先准备的钢丝绳套,钢丝绳套做备用安全绳用。在封口盘上副箕斗的下放放置3根25#工字钢〔单个箕斗重为5T〕,将箕斗放置到钢梁上后,将楔形装置拆掉,利用棕绳拉到地面,为了提升安全系数,用钢丝绳将箕斗锁在套件上部。工作人员在地面把钢丝绳从楔形绳环上部拆掉,钢丝绳头绑扎棕绳〔M20〕搭接长度为2米,利用铁丝绑扎,板扎间距为200mm,绑扎要牢固可靠。然后将提升钢丝绳采纳人工慢慢的通过天轮平台放置到地面,然后将副提钢丝绳缠绕到副提滚筒上部。
2、然后将开动绞车将主滚筒箕斗提升到地面,采纳副滚筒同样的方式将箕斗放置到封口盘上方、将主滚筒钢丝绳缠绕到滚筒上部并固定牢固。
3、由厂家技术人员对绞车的制动盘进行整形和车削,车削时间大约为2天。
4、绞车的制动盘车削完毕后,将重新吊挂主副箕斗,吊挂顺序为先吊挂主箕斗,利用棕绳将钢丝绳重新翻过天轮,将钢丝绳安装到楔形绳环上部,之后将楔形装置安装到箕斗上,安装时要注意安装的楔形绳环的方向。然后将悬吊保险绳拆掉,将箕斗提起,收回钢梁,将箕斗放到井下放煤的位置,将副提滚筒上部钢丝绳绳头拆下,绕过天轮平台,采纳同样的方式将楔形装置安装到箕斗上部,将箕斗提起,调整好箕斗的位置和上下过卷的距离。
5、箕斗试运行,检查绞车运行状况,无问题后方可投入生产。
六、悬吊安全钢丝绳验算
箕斗的单个重量为5T.
1)悬吊钢丝绳采纳187-FC-18-1670,采纳2股悬吊,
2)每根绳所承受的拉力为:F分= F箕斗/4=1250kg
钢丝绳安全系数为:
M=Qd/F分=18.5>6
因此此种187-FC-18-1670钢丝绳作为安全悬吊绳符合要。可以使用
七、安全技术措施
1、悬吊使用的钢丝绳选择必必需满足制定要求。
2、采纳的绳卡使用之前要提前检查,发现问题后严禁使用。
3、在井口工作的人员必必需佩带安全带,工作时安全带必必需生根。
4、绞车在启动之前,要对各种保护进行试验,确保每项保护能灵敏动作。
5、采纳的棕绳不能有断股,绑扎时绑扎要牢固可靠,绑扎间距不能大于200mm。
6、非工作人员严禁在井口内停留,工作人员安全防护用具必必需佩带齐全。
7、在施工的整个过程中,副提严禁提升,井下马头门两侧严禁站人。
8、钢丝绳固定在滚筒上部时要牢固可靠。
9、整形车削制动盘的整个过程中,厂家技术人员要随时监视制动盘车削状况。
10、在用棕绳放钢丝绳时,棕绳的末端必必需要固定。
