总承包与电梯工程/自动扶梯工程的配合措施
配合工作名称
总承包配合服务措施
施工准备期间的配合

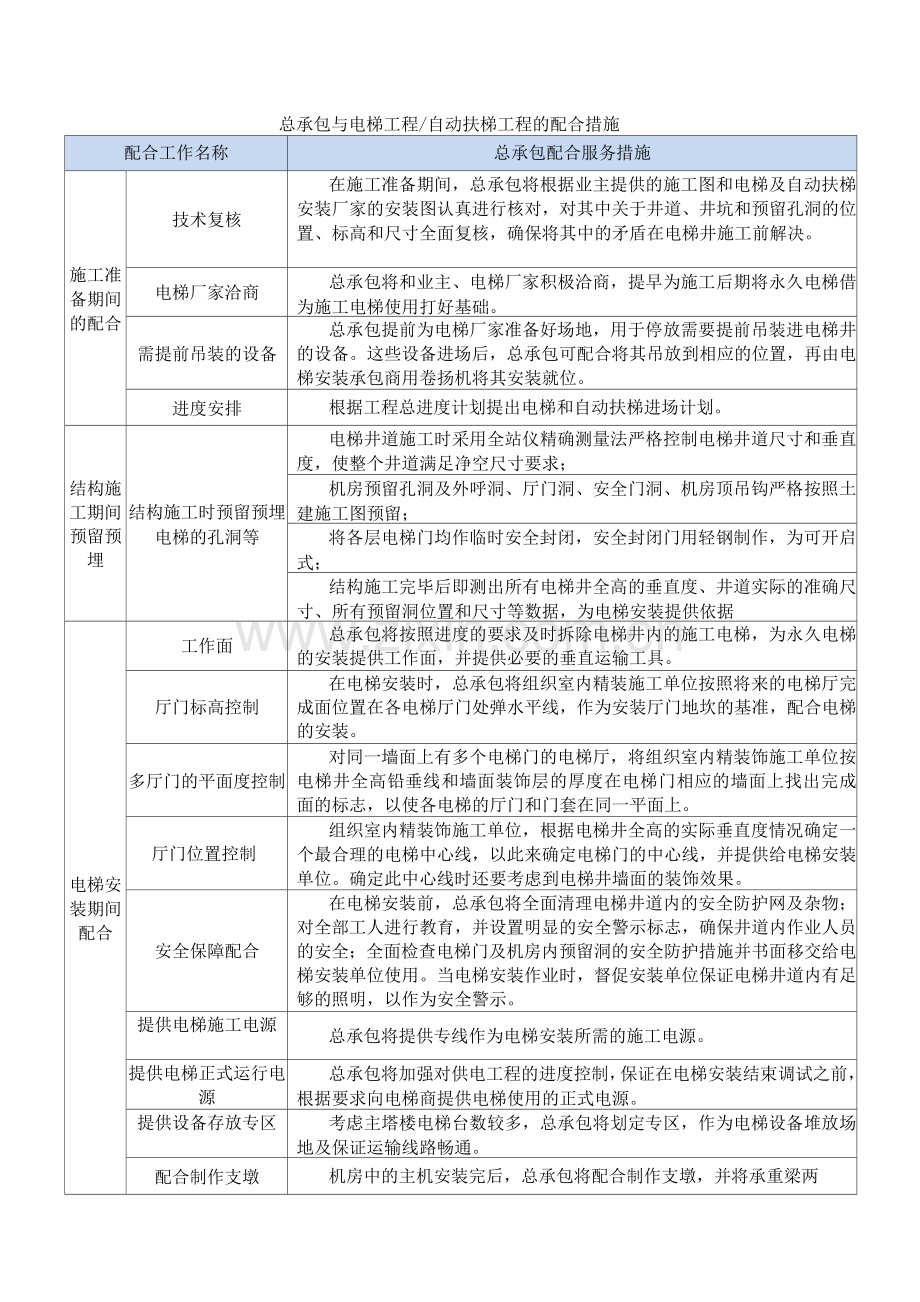

技术复核
在施工准备期间,总承包将根据业主提供的施工图和电梯及自动扶梯安装厂家的安装图认真进行核对,对其中关于井道、井坑和预留孔洞的位置、标高和尺寸全面复核,确保将其中的矛盾在电梯井施工前解决。
电梯厂家洽商
总承包将和业主、电梯厂家积极洽商,提早为施工后期将永久电梯借为施工电梯使用打好基础。
需提前吊装的设备
总承包提前为电梯厂家准备好场地,用于停放需要提前吊装进电梯井的设备。这些设备进场后,总承包可配合将其吊放到相应的位置,再由电梯安装承包商用卷扬机将其安装就位。
进度安排
根据工程总进度计划提出电梯和自动扶梯进场计划。
结构施工期间预留预埋
结构施工时预留预埋电梯的孔洞等
电梯井道施工时采用全站仪精确测量法严格控制电梯井道尺寸和垂直度,使整个井道满足净空尺寸要求;
机房预留孔洞及外呼洞、厅门洞、安全门洞、机房顶吊钩严格按照土建施工图预留;
将各层电梯门均作临时安全封闭,安全封闭门用轻钢制作,为可开启式;
结构施工完毕后即测出所有电梯井全高的垂直度、井道实际的准确尺寸、所有预留洞位置和尺寸等数据,为电梯安装提供依据
电梯安装期间配合
工作面
总承包将按照进度的要求及时拆除电梯井内的施工电梯,为永久电梯的安装提供工作面,并提供必要的垂直运输工具。
厅门标高控制
在电梯安装时,总承包将组织室内精装施工单位按照将来的电梯厅完成面位置在各电梯厅门处弹水平线,作为安装厅门地坎的基准,配合电梯的安装。
多厅门的平面度控制
对同一墙面上有多个电梯门的电梯厅,将组织室内精装饰施工单位按电梯井全高铅垂线和墙面装饰层的厚度在电梯门相应的墙面上找出完成面的标志,以使各电梯的厅门和门套在同一平面上。
厅门位置控制
组织室内精装饰施工单位,根据电梯井全高的实际垂直度情况确定一个最合理的电梯中心线,以此来确定电梯门的中心线,并提供给电梯安装单位。确定此中心线时还要考虑到电梯井墙面的装饰效果。
安全保障配合
在电梯安装前,总承包将全面清理电梯井道内的安全防护网及杂物;对全部工人进行教育,并设置明显的安全警示标志,确保井道内作业人员的安全;全面检查电梯门及机房内预留洞的安全防护措施并书面移交给电梯安装单位使用。当电梯安装作业时,督促安装单位保证电梯井道内有足够的照明,以作为安全警示。
提供电梯施工电源
总承包将提供专线作为电梯安装所需的施工电源。
提供电梯正式运行电源
总承包将加强对供电工程的进度控制,保证在电梯安装结束调试之前,根据要求向电梯商提供电梯使用的正式电源。
提供设备存放专区
考虑主塔楼电梯台数较多,总承包将划定专区,作为电梯设备堆放场地及保证运输线路畅通。
配合制作支墩
机房中的主机安装完后,总承包将配合制作支墩,并将承重梁两
配合工作名称
总承包配合服务措施
端封闭。

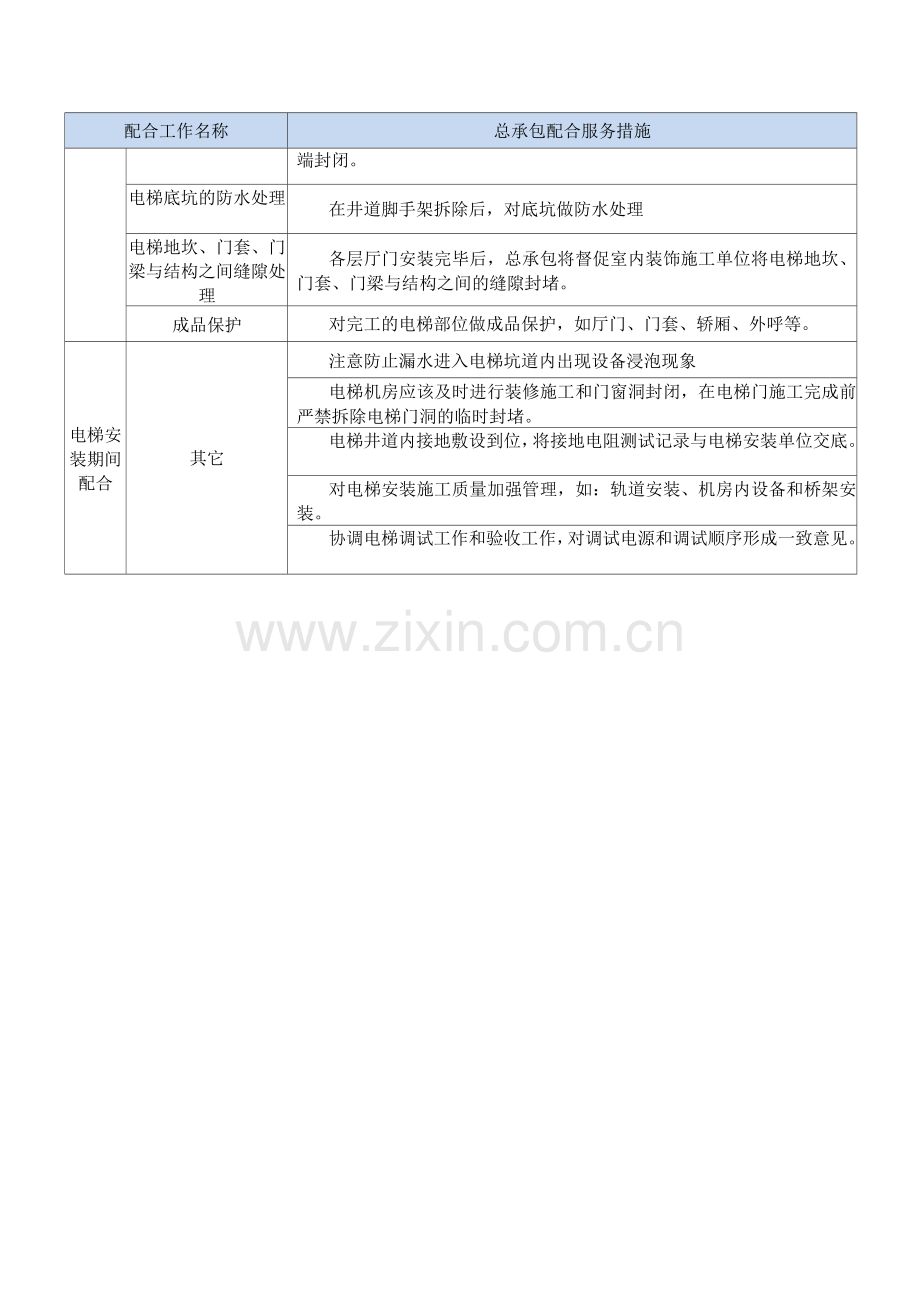

电梯底坑的防水处理
在井道脚手架拆除后,对底坑做防水处理
电梯地坎、门套、门梁与结构之间缝隙处理
各层厅门安装完毕后,总承包将督促室内装饰施工单位将电梯地坎、门套、门梁与结构之间的缝隙封堵。
成品保护
对完工的电梯部位做成品保护,如厅门、门套、轿厢、外呼等。
电梯安装期间配合
其它
注意防止漏水进入电梯坑道内出现设备浸泡现象
电梯机房应该及时进行装修施工和门窗洞封闭,在电梯门施工完成前严禁拆除电梯门洞的临时封堵。
电梯井道内接地敷设到位,将接地电阻测试记录与电梯安装单位交底。
对电梯安装施工质量加强管理,如:轨道安装、机房内设备和桥架安装。
协调电梯调试工作和验收工作,对调试电源和调试顺序形成一致意见。
