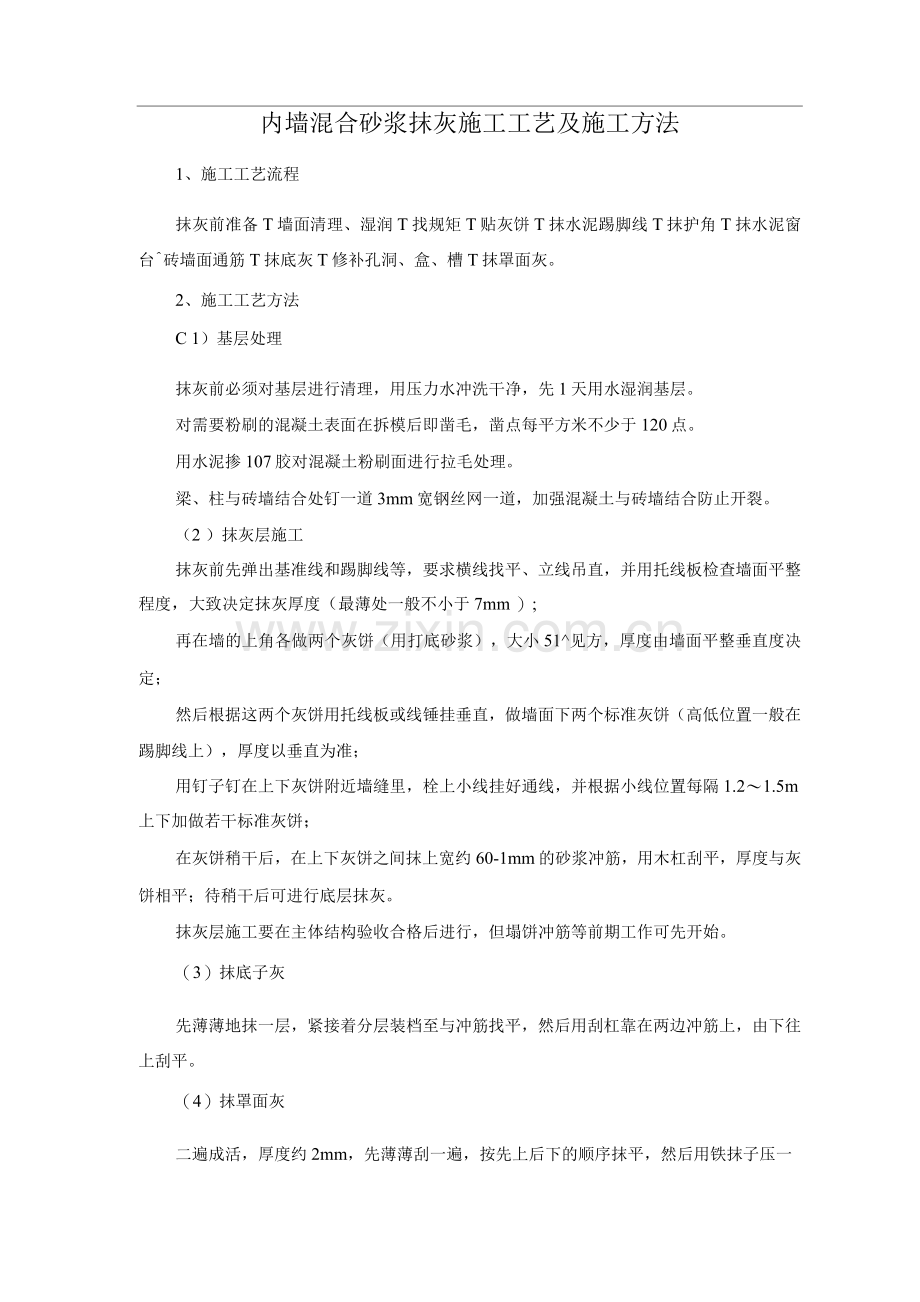

内墙混合砂浆抹灰施工工艺及施工方法
1、施工工艺流程
抹灰前准备T墙面清理、湿润T找规矩T贴灰饼T抹水泥踢脚线T抹护角T抹水泥窗台^砖墙面通筋T抹底灰T修补孔洞、盒、槽T抹罩面灰。
2、施工工艺方法
C 1)基层处理
抹灰前必须对基层进行清理,用压力水冲洗干净,先1天用水湿润基层。
对需要粉刷的混凝土表面在拆模后即凿毛,凿点每平方米不少于120点。
用水泥掺107胶对混凝土粉刷面进行拉毛处理。
梁、柱与砖墙结合处钉一道3mm宽钢丝网一道,加强混凝土与砖墙结合防止开裂。
(2 )抹灰层施工
抹灰前先弹出基准线和踢脚线等,要求横线找平、立线吊直,并用托线板检查墙面平整程度,大致决定抹灰厚度(最薄处一般不小于7mm );
再在墙的上角各做两个灰饼(用打底砂浆),大小51^见方,厚度由墙面平整垂直度决定;
然后根据这两个灰饼用托线板或线锤挂垂直,做墙面下两个标准灰饼(高低位置一般在踢脚线上),厚度以垂直为准;
用钉子钉在上下灰饼附近墙缝里,栓上小线挂好通线,并根据小线位置每隔1.2〜1.5m上下加做若干标准灰饼;
在灰饼稍干后,在上下灰饼之间抹上宽约60-1mm的砂浆冲筋,用木杠刮平,厚度与灰饼相平;待稍干后可进行底层抹灰。
抹灰层施工要在主体结构验收合格后进行,但塌饼冲筋等前期工作可先开始。
(3)抹底子灰
先薄薄地抹一层,紧接着分层装档至与冲筋找平,然后用刮杠靠在两边冲筋上,由下往上刮平。
(4)抹罩面灰
二遍成活,厚度约2mm,先薄薄刮一遍,按先上后下的顺序抹平,然后用铁抹子压一遍。
