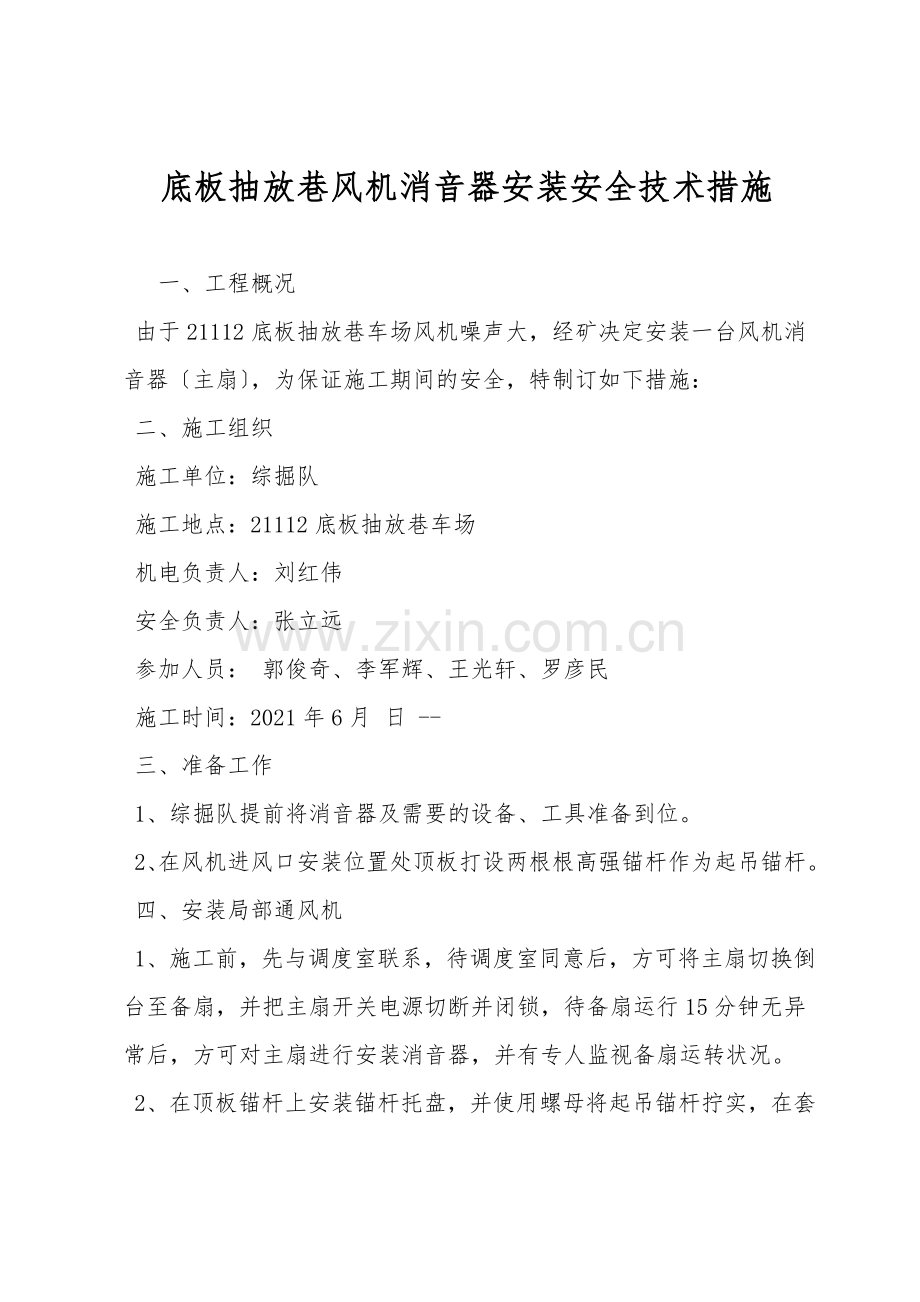

底板抽放巷风机消音器安装安全技术措施
一、工程概况
由于21112底板抽放巷车场风机噪声大,经矿决定安装一台风机消音器〔主扇〕,为保证施工期间的安全,特制订如下措施:
二、施工组织
施工单位:综掘队
施工地点:21112底板抽放巷车场
机电负责人:刘红伟
安全负责人:张立远
参加人员: 郭俊奇、李军辉、王光轩、罗彦民
施工时间:2021年6月 日 --
三、准备工作
1、综掘队提前将消音器及需要的设备、工具准备到位。
2、在风机进风口安装位置处顶板打设两根根高强锚杆作为起吊锚杆。
四、安装局部通风机
1、施工前,先与调度室联系,待调度室同意后,方可将主扇切换倒台至备扇,并把主扇开关电源切断并闭锁,待备扇运行15分钟无异常后,方可对主扇进行安装消音器,并有专人监视备扇运转状况。
2、在顶板锚杆上安装锚杆托盘,并使用螺母将起吊锚杆拧实,在套头内悬挂3t手拉葫芦。按下述措施进行起吊安装消音器,现场由专人负责统一指挥。

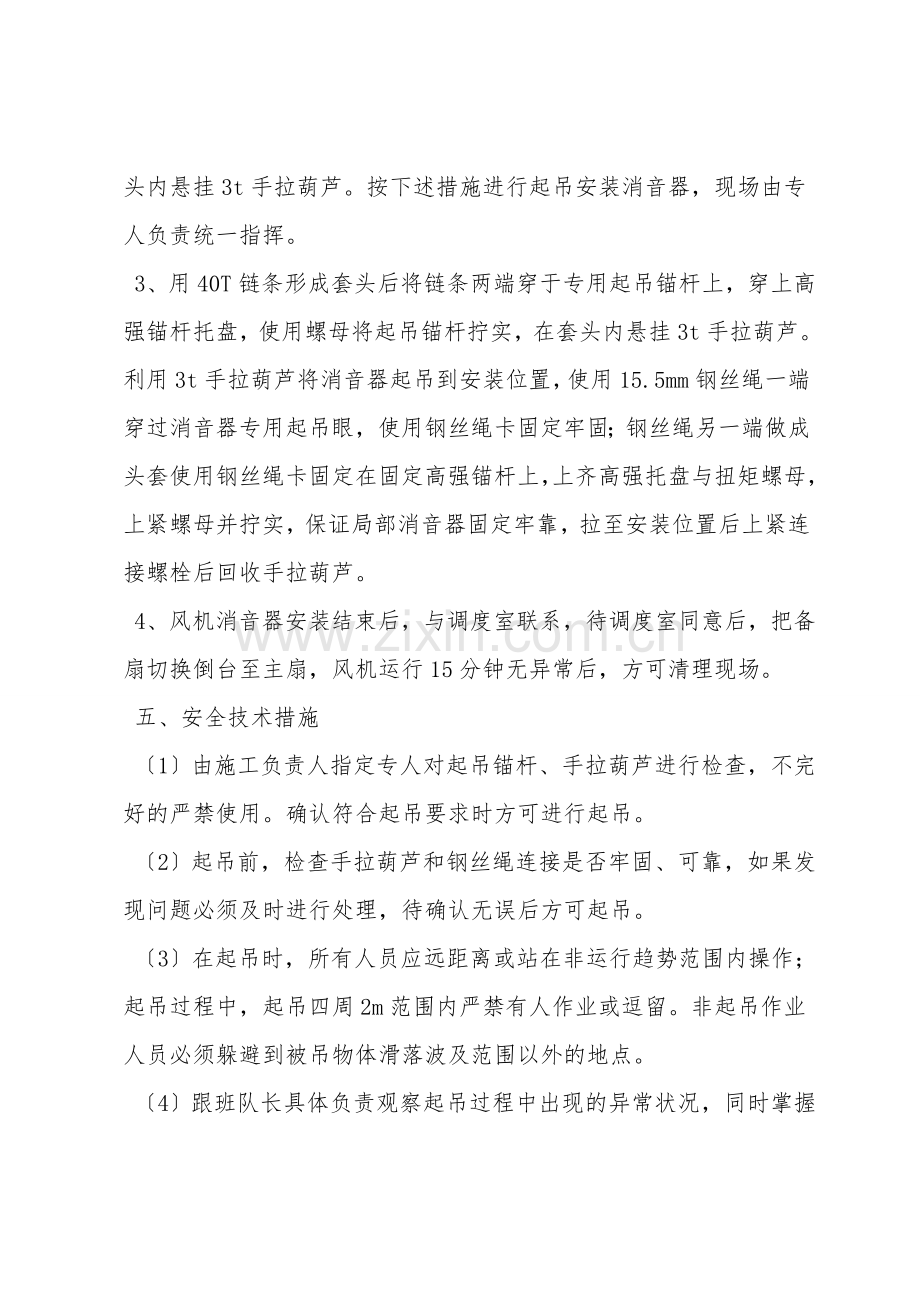

3、用40T链条形成套头后将链条两端穿于专用起吊锚杆上,穿上高强锚杆托盘,使用螺母将起吊锚杆拧实,在套头内悬挂3t手拉葫芦。利用3t手拉葫芦将消音器起吊到安装位置,使用15.5mm钢丝绳一端穿过消音器专用起吊眼,使用钢丝绳卡固定牢固;钢丝绳另一端做成头套使用钢丝绳卡固定在固定高强锚杆上,上齐高强托盘与扭矩螺母,上紧螺母并拧实,保证局部消音器固定牢靠,拉至安装位置后上紧连接螺栓后回收手拉葫芦。
4、风机消音器安装结束后,与调度室联系,待调度室同意后,把备扇切换倒台至主扇,风机运行15分钟无异常后,方可清理现场。
五、安全技术措施
〔1〕由施工负责人指定专人对起吊锚杆、手拉葫芦进行检查,不完好的严禁使用。确认符合起吊要求时方可进行起吊。
〔2〕起吊前,检查手拉葫芦和钢丝绳连接是否牢固、可靠,如果发现问题必须及时进行处理,待确认无误后方可起吊。
〔3〕在起吊时,所有人员应远距离或站在非运行趋势范围内操作;起吊过程中,起吊四周2m范围内严禁有人作业或逗留。非起吊作业人员必须躲避到被吊物体滑落波及范围以外的地点。
〔4〕跟班队长具体负责观察起吊过程中出现的异常状况,同时掌握安全起吊的作业程序和安全监护工作,其它人员必须服从命令,听从指挥。
〔5〕起吊工作开始,首先进行试吊,试吊高度为100mm,仔细检查物体是否平衡、绑捆有无松动、起吊设备和吊具有无异常,待经过试吊调整确认无误后,方可正式起吊。
〔6〕严禁超载起吊。起吊过程中发现受拉力大于正常拉力时,应马上停止作业进行检查,不可猛拉,更不能硬拉。
〔7〕起吊中严禁用手、脚直接推拉起吊物等。
〔8〕起吊时设专人观察起吊状况,发现特别状况马上停止作业,待处理好后方可持续起吊。
〔9〕起吊中对起吊物要稳起稳放,操作平稳。
〔10〕安装完成后经验收合格后方可进行运转。
〔11〕施工前作业人员必须学习本措施。
〔12〕其它方面严格执行《煤矿安全规程》《各工种操作规程》的有关规定。
