资源描述

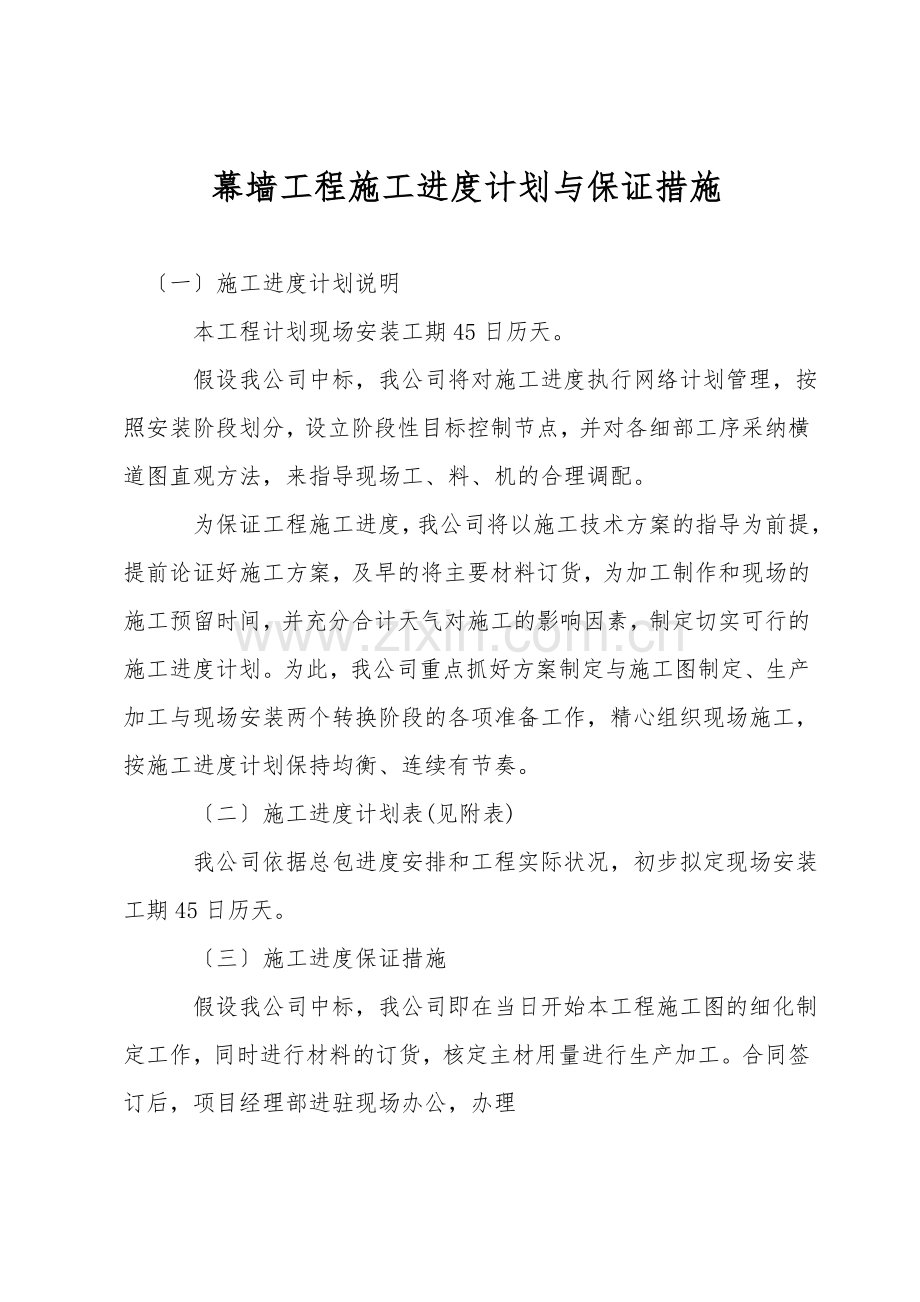

幕墙工程施工进度计划与保证措施
〔一〕施工进度计划说明
本工程计划现场安装工期45日历天。
假设我公司中标,我公司将对施工进度执行网络计划管理,按照安装阶段划分,设立阶段性目标控制节点,并对各细部工序采纳横道图直观方法,来指导现场工、料、机的合理调配。
为保证工程施工进度,我公司将以施工技术方案的指导为前提,提前论证好施工方案,及早的将主要材料订货,为加工制作和现场的施工预留时间,并充分合计天气对施工的影响因素,制定切实可行的施工进度计划。为此,我公司重点抓好方案制定与施工图制定、生产加工与现场安装两个转换阶段的各项准备工作,精心组织现场施工,按施工进度计划保持均衡、连续有节奏。
〔二〕施工进度计划表(见附表)
我公司依据总包进度安排和工程实际状况,初步拟定现场安装工期45日历天。
〔三〕施工进度保证措施
假设我公司中标,我公司即在当日开始本工程施工图的细化制定工作,同时进行材料的订货,核定主材用量进行生产加工。合同签订后,项目经理部进驻现场办公,办理

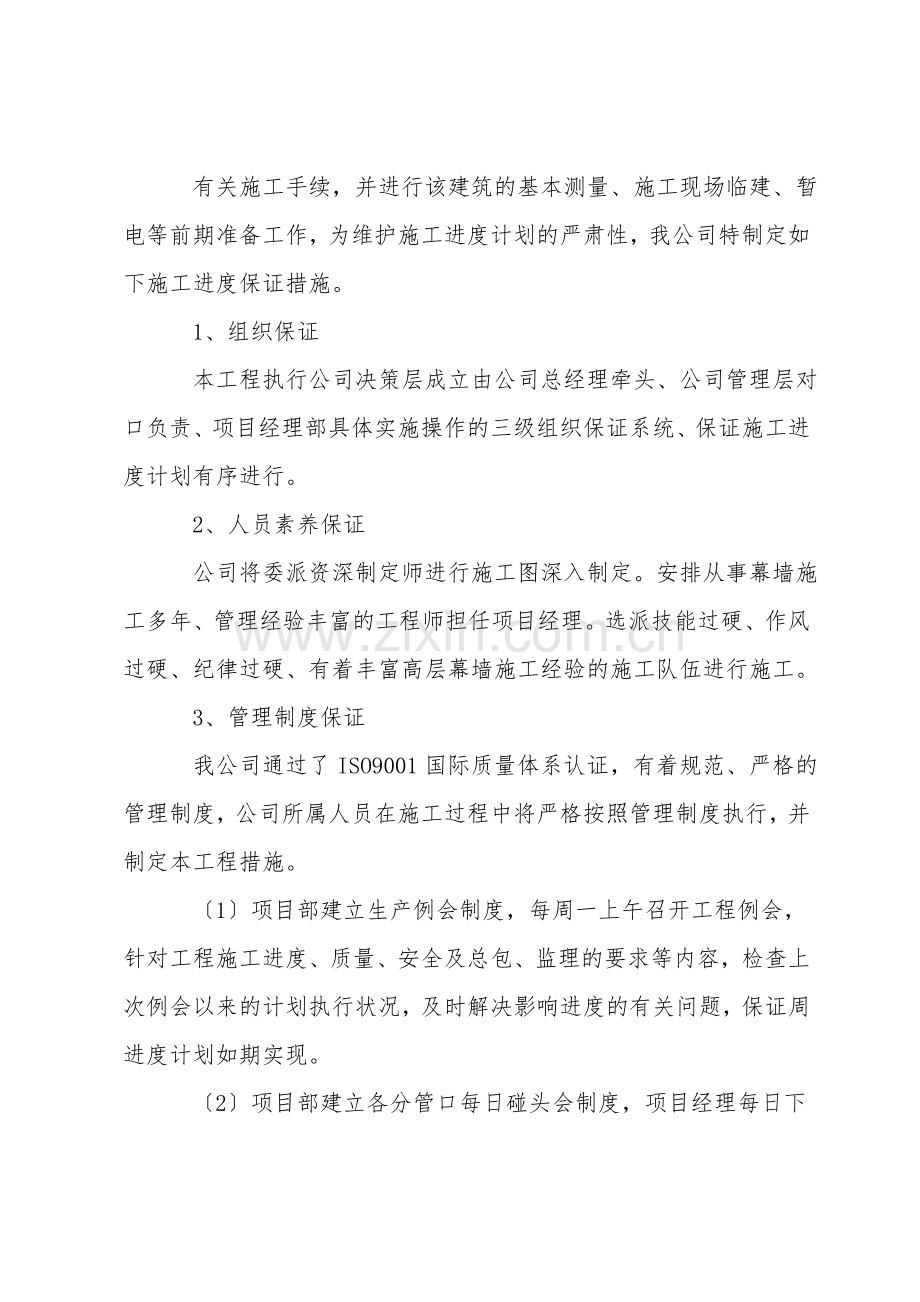

有关施工手续,并进行该建筑的基本测量、施工现场临建、暂电等前期准备工作,为维护施工进度计划的严肃性,我公司特制定如下施工进度保证措施。
1、组织保证
本工程执行公司决策层成立由公司总经理牵头、公司管理层对口负责、项目经理部具体实施操作的三级组织保证系统、保证施工进度计划有序进行。
2、人员素养保证
公司将委派资深制定师进行施工图深入制定。安排从事幕墙施工多年、管理经验丰富的工程师担任项目经理。选派技能过硬、作风过硬、纪律过硬、有着丰富高层幕墙施工经验的施工队伍进行施工。
3、管理制度保证
我公司通过了ISO9001国际质量体系认证,有着规范、严格的管理制度,公司所属人员在施工过程中将严格按照管理制度执行,并制定本工程措施。
〔1〕项目部建立生产例会制度,每周一上午召开工程例会,针对工程施工进度、质量、安全及总包、监理的要求等内容,检查上次例会以来的计划执行状况,及时解决影响进度的有关问题,保证周进度计划如期实现。
〔2〕项目部建立各分管口每日碰头会制度,项目经理每日下班后组织召开项目部各分管口及安装队长参加的碰头会,对一天来进度计划执行状况进行落实,协调解决各环节上出现的问题,必要时安排加班,保证日进度计划的完成,并布置第二天的人员调整方案。
4、技术保证
〔1〕公司组织以制定、技术、工艺等职能部门为主的技术保证班子,负责解决施工中的图纸问题、交叉施工问题、交接槎口问题等,保证施工顺利进行。
〔2〕采纳新技术、新工艺、新材料、新设备,保证雨天施工顺利进行。
〔3〕进驻现场,抓好测量校核及制定分格调整,保证加工与安装准确无误,保证施工进度计划落实。
5、质量保证
〔1〕在质量控制方面,首先按照ISO9001国际质量认证体系的要求制定质量控制措施。
〔2〕在施工全过程中,采纳"样板引路"的方法。项目部进场后,首先学习监理规划要点,同总包、监理共同制定关键工序,关键部位质量控制点、监理"旁站点"和"停滞点"。从进场材料样板到成品保护样板,施工全过程中的每一道工序、每一个环节全部执行"样板"制。
样板完成后,必须申报监理、制定、总包代表,经联检通过后,再全面展开施工。
〔3〕施工中各小组、各工种要认真开展检查上道工序,保证本道工序,服务下道工序的"三工序"活动。
〔4〕强化"三检"制,要牢牢把握施工质量,事前、事中、事后的三阶段控制,保证大面积展开施工同样板施工质量上一个样,以质量保进度。
6、材料进场保证
〔1〕总体材料进场计划,依据现场实际条件编制月、周、日材料进场计划,计划要求准确无误,并依据施工形象进度随时进行调整。
〔2〕施工现场保证合理数量的材料储备。
7、机具设备保证
〔1〕本工程采纳先进的安装设备,以提升安装效率,为保证施工机具设备在施工过程中运行的可靠性,我们采用以下措施:
〔2〕强化对机具设备的修理保养,对机具、设备易损件有合理数量的备存。
〔3〕强化对机具设备的使用管理,保证机具设备使用完好。
〔4〕配备充足的机具设备,并保持每日检查制度。
8、劳作力保证
按劳作力组织配备,我公司共安排3个安装队和2个搬运队,按工艺流程有序进场施工。按目前进度计划足以满足需求,如果劳作力出现紧缺,我公司将马上从在施的项目部中调配劳作力,以保证施工进度计划顺利进行。
9、加工能力保证
本公司有专门的加工中心,加工中心面积8000多平方米,配备有先进的生产加工设备,拥有一批具有丰富幕墙加工制作经验的技术人员和工人。能够及时满足现场材料的需要,保证施工的顺利进行。
10、安全保证
在施工中保持全员、全过程、全方位、全天候的动态安全管理,抓好"三保"、"四口"、"五临边"的检查落实工作,以完全保进度,实现安全事故为零的目标,在消防工作方面,保持抓生产必管安全,有项目就有措施,有交底就有检查,有问题就有解决的手段,发现隐患及时排除。
11、后勤保证
切实做好员工的思想工作,积极搞好后勤保证工作,解决好员工的吃、住、行及生活福利,使员工无后顾之忧,发挥员工的生产潜能。
12、特别保证措施
〔1〕首先从制定上:制定过程中强化初级阶段的工作量,保证下料、组织等阶段完成整体工作量的大部分,必要时在异地分解、编号。
〔2〕生产采购期对初加工提前一定时间,以减少生产流程环节过程中的堆叠,缩短周期,为现场争取时间。
〔3〕在车间备有一定量的备品、备件,保证有问题的材料可以及时改换,减少管理失误浪费的时间。
〔4〕在技术上采双套协调的量规、夹具、保证加工制作的质量。以减少由于处理技术问题而延误的工期,同时采纳迅捷的联系手段以便发现问题及时解决。
13、当施工条件发生变化时的保证措施
〔1〕如遇雨天时,按照季节性施工措施执行,当风力超过六级时吊蓝停止作业,待风停后采用抢工措施,把延误的工期找回来,完成施工计划。
〔2〕在制定施工计划时合理安排各工序最早、最晚开始和结束时间。工作面提前时,要重点抓好材料单的制定和材料的组织工作以满足施工需求。工作面延后时,调整材料的发货计划,减轻现场材料储存、防护、搬运压力,同时安排好已发到现场材料的存储和防护工作,合理安排劳作力。
〔3〕当发生制定变更时,及时调整施工周计划工作安排,并书面报告业主、监理和总包确认并通知有关供货单位。
〔4〕施工条件无论如何变化,保证本工程在合理的阶段工期内,在保证质量的条件下完成施工任务。
展开阅读全文
