1、纪念馆高支模工程施工工艺技术纪念馆高支模工程施工工艺技术(一)技术参数1、基本参数根据本工程特点,确定高支模部位梁、板采用18mm 厚多层板,支撑体系上层龙骨采用50X1木方,下层龙骨 采用1X1方木(或48X3.2mm焊接钢管),内部支架 采用48X3.2mm焊接钢管搭设满堂架,立柱顶端采用U型 顶托进行高度调节(顶托螺杆高度不能超过150mm)。根据梁 截面积数据及楼板厚度,确定如下支撑体系:(1)、梁模板A、截面HW15mm的梁,立杆横向间距6mm,纵向 间距6mm,步距W15mm,横向龙骨(第一层龙骨,50X 1,平行于梁截面)间距不大于250mm,方木搁置在下部支 撑体系的二层龙骨上

2、二层龙骨间距不大于6mm,梁侧支 撑采用50X1方木,间距不大于3mm。B、截面HW9mm的梁,立杆横向间距6mm,纵向 间距9mm,步距15,横向龙骨(第一层龙骨,50X1mm, 平行于梁截面)间距不大于3mm,方木搁置在下部支撑体 系的二层龙骨上,二层龙骨间距不大于6mm,梁侧支撑采 用5*1方木,间距不大于3mm。C、对高度大于8mm的梁,设置对拉螺杆:按照首 排距离梁底2mm,顶排距板底小于3mm,沿高度及纵向 间距5mm设置。(2)板模板楼板模板支撑体系,采用48X3.2mm钢管,横向间 距9mm,纵向间距9mm,支架立杆的步距h二按实际高度 设置,不超过1.5m。(3)1#馆、4

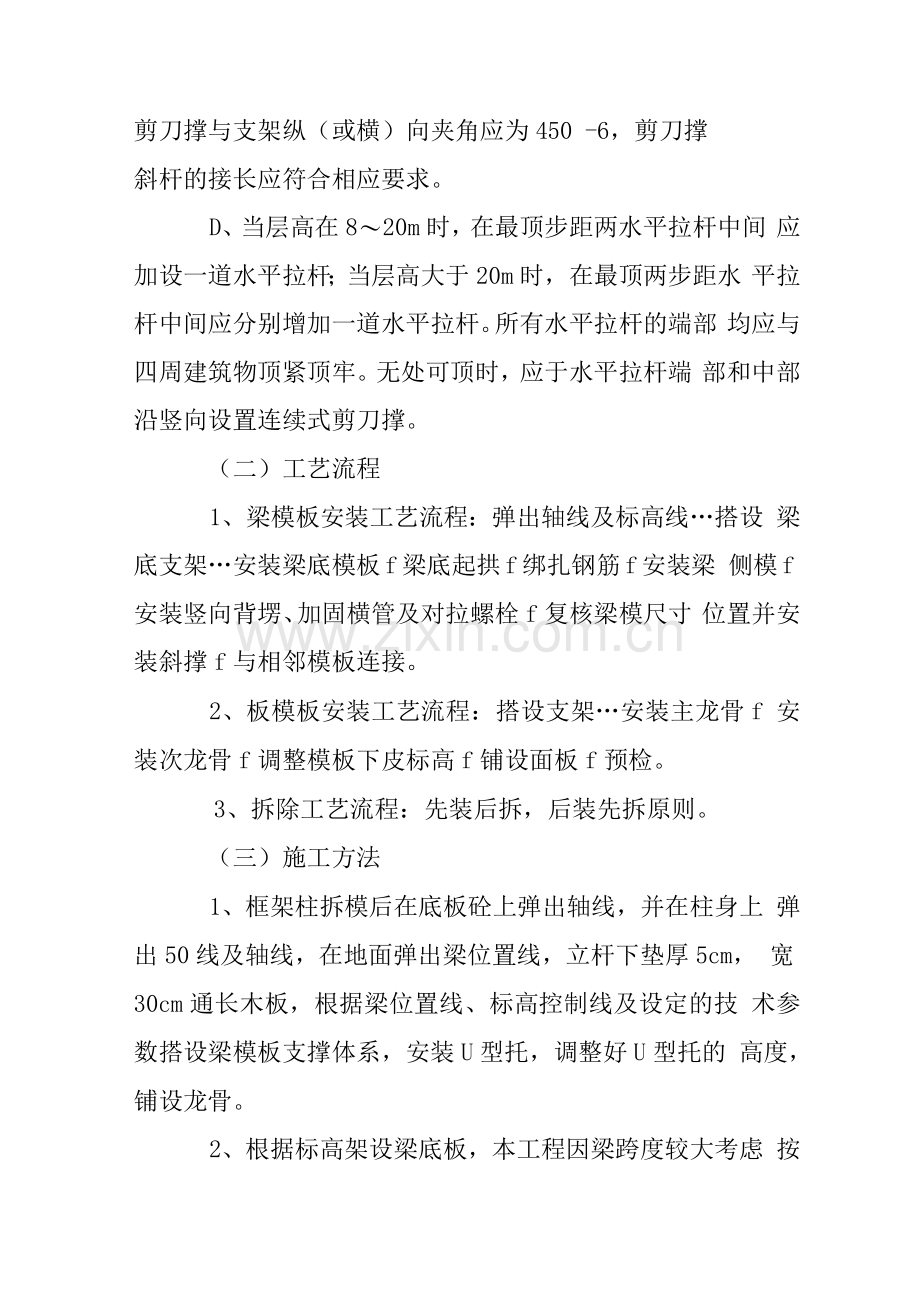

3、馆,支撑体系在地下室顶板上,地下 室顶板支撑不拆除。旅游接待中心高跨部分支撑体系基础需 平整夯实,C20混凝土硬化地面,厚150。2、其它构造要求A、梁底立杆上部扣件采用双扣件。B、板底、梁底及立杆底部纵横方向设置扫地杆(为 上下各第一道),高度不能超过2mm,立杆底部第二道水平 杆离底部不大于1.5m。C、剪刀撑设置:在架体外侧周边及内部纵、横向每4 跨(且不大于5m),由底至顶设置连续竖向剪刀撑,剪刀撑 宽度应为4跨。同时在竖向剪刀撑顶部交点平面应设置水平 剪刀撑,扫地杆的设置层也应设置水平剪刀撑,水平剪刀撑 至架体底平面距离与水平剪刀撑间距不宜超过6m,剪刀撑宽 度应为3m5m。竖向剪

4、刀撑斜杆与地面的倾角应为450 -6, 水平剪刀撑与支架纵(或横)向夹角应为450 -6,剪刀撑斜杆的接长应符合相应要求。D、当层高在820m时,在最顶步距两水平拉杆中间 应加设一道水平拉杆;当层高大于20m时,在最顶两步距水 平拉杆中间应分别增加一道水平拉杆。所有水平拉杆的端部 均应与四周建筑物顶紧顶牢。无处可顶时,应于水平拉杆端 部和中部沿竖向设置连续式剪刀撑。(二)工艺流程1、梁模板安装工艺流程:弹出轴线及标高线搭设 梁底支架安装梁底模板f梁底起拱f绑扎钢筋f安装梁 侧模f安装竖向背塄、加固横管及对拉螺栓f复核梁模尺寸 位置并安装斜撑f与相邻模板连接。2、板模板安装工艺流程:搭设支架安装

5、主龙骨f 安装次龙骨f调整模板下皮标高f铺设面板f预检。3、拆除工艺流程:先装后拆,后装先拆原则。(三)施工方法1、框架柱拆模后在底板砼上弹出轴线,并在柱身上 弹出50线及轴线,在地面弹出梁位置线,立杆下垫厚5cm, 宽30cm通长木板,根据梁位置线、标高控制线及设定的技 术参数搭设梁模板支撑体系,安装U型托,调整好U型托的 高度,铺设龙骨。2、根据标高架设梁底板,本工程因梁跨度较大考虑 按跨度的3/10起拱,楼板随梁,悬臂梁自由端上拱4/10mmo3、梁模板支撑体系确定后,根据设定的技术参数搭 设板支撑体系,安装U型托,调整好U型托的高度,铺设龙 骨,所有拼缝下面都必须有方木,板铺设时从一端

6、开始,板 缝间采用不干胶条粘贴。4、支撑立杆纵横向间距按计算书满足要求的前提下 加密加强。5、模板用过后,要及时清理,用时刷脱模剂,坏损 的模板不可再用在工程上,保证打出的砼成清水型。6、因本过程在施工过程中考虑竖向构件先浇筑,因 此考虑采用钢管连接使支撑体系与先浇筑砼柱进行可靠连 接。(四)检查验收1、主控项目(1)安装现浇结构的上层模板及其支撑时,下层楼 板尖具有承受上层荷载的承载能力,立柱铺设配套底座。(2)涂刷模板隔离剂时,不得沾污钢筋和混凝土接 槎处。(3)钢管、配件应有产品说明书及出厂合格证。(4)有弯曲、凹腔、裂缝、锈蚀严重和焊断裂的 钢管不得使用。2、一般项目(1)模板安装的一

7、般要求,观察检查。A、模板的接缝不应漏浆;在浇筑混凝土前,木模板 应浇水湿润,模板内无积水;B、模板与混凝土的接触面应清理干净并涂刷隔离剂, 但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;C、浇筑混凝土前,模板内的杂物应清理干净;(2)模板应平整光洁,不得产生影响混凝土表面质 量的,粗糙、麻面。观察检查。(3)本工程现浇钢筋混凝土梁、板,起拱高度为跨 度的3%o。水准仪、拉线和尺量检查。(4)固定在模板上的预埋件、预留孔和预留洞均不 得遗漏,且应安装牢固,其偏差符合规定。尺量检查。(5)现浇结构模板安装的偏差符合规定。经纬仪、 水准仪、2m靠尺和塞尺、拉线和尺量检查。(6)模板安装的允许偏

8、差应符合下表中规定。一般项目预埋件、预留孔偏差预埋钢板中心线位置(mm)3预埋管、预留孔中心线位置(mm) 3插筋中心线位置(mm) 5外露长度(mm) +10,0预埋螺栓中心线位置(mm) 2外露长度(mm) +10,0预留洞中心线位置(mm) 10尺寸(mm) +10, 0模板安装轴线位置(mm) 5允许偏差底模上表面标高(mm)5截面内部尺(mm)基础10柱、墙、梁+4, -5层高垂直度(mm)不大于5m6大于5m8相邻两扳表面高低差(mm)2表面平整度(mm)53、模板拆除(1)、主控项目A、底模及其支撑拆除时的混凝土强度应符合设计要 求。B、检验方法:检查同条件养护试件强度试验报告。 底模拆除时的混凝土强度要求达到1%。(2)、一般项目A、侧模拆除时的混凝土强度应能保证其表面及棱角 不受操作。B、模板拆除时,不应对楼层形成冲击荷载。拆除的 模板和支撑宜分散堆放并及时清运。按拆模方案观察检查。

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
