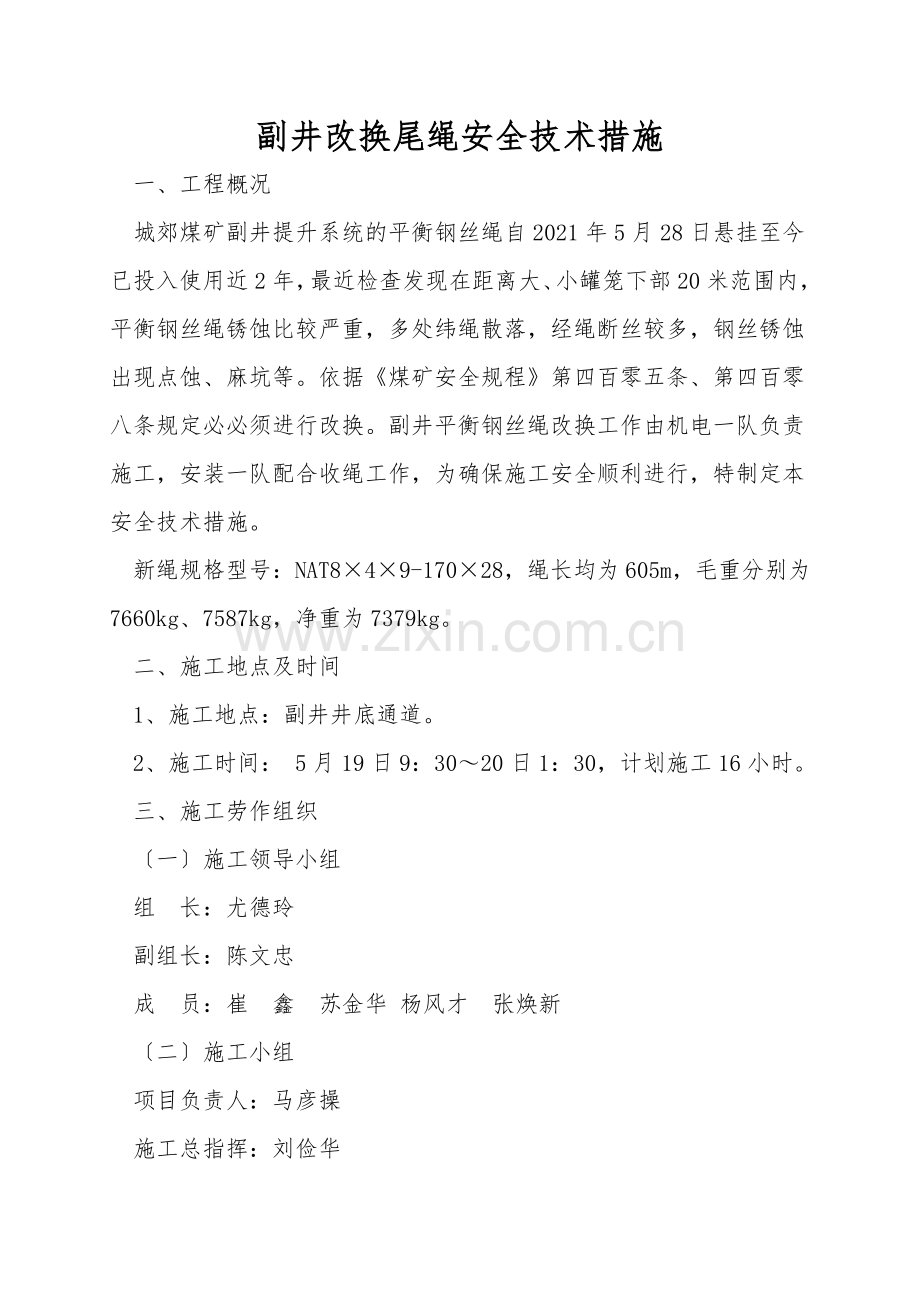

资源描述
副井改换尾绳安全技术措施
一、工程概况
城郊煤矿副井提升系统的平衡钢丝绳自2021年5月28日悬挂至今已投入使用近2年,最近检查发现在距离大、小罐笼下部20米范围内,平衡钢丝绳锈蚀比较严重,多处纬绳散落,经绳断丝较多,钢丝锈蚀出现点蚀、麻坑等。依据《煤矿安全规程》第四百零五条、第四百零八条规定必必须进行改换。副井平衡钢丝绳改换工作由机电一队负责施工,安装一队配合收绳工作,为确保施工安全顺利进行,特制定本安全技术措施。
新绳规格型号:NAT8×4×9-170×28,绳长均为605m,毛重分别为7660kg、7587kg,净重为7379kg。
二、施工地点及时间
1、施工地点:副井井底通道。
2、施工时间: 5月19日9:30~20日1:30,计划施工16小时。
三、施工劳作组织
〔一〕施工领导小组
组 长:尤德玲
副组长:陈文忠
成 员:崔 鑫 苏金华 杨风才 张焕新
〔二〕施工小组
项目负责人:马彦操
施工总指挥:刘俭华

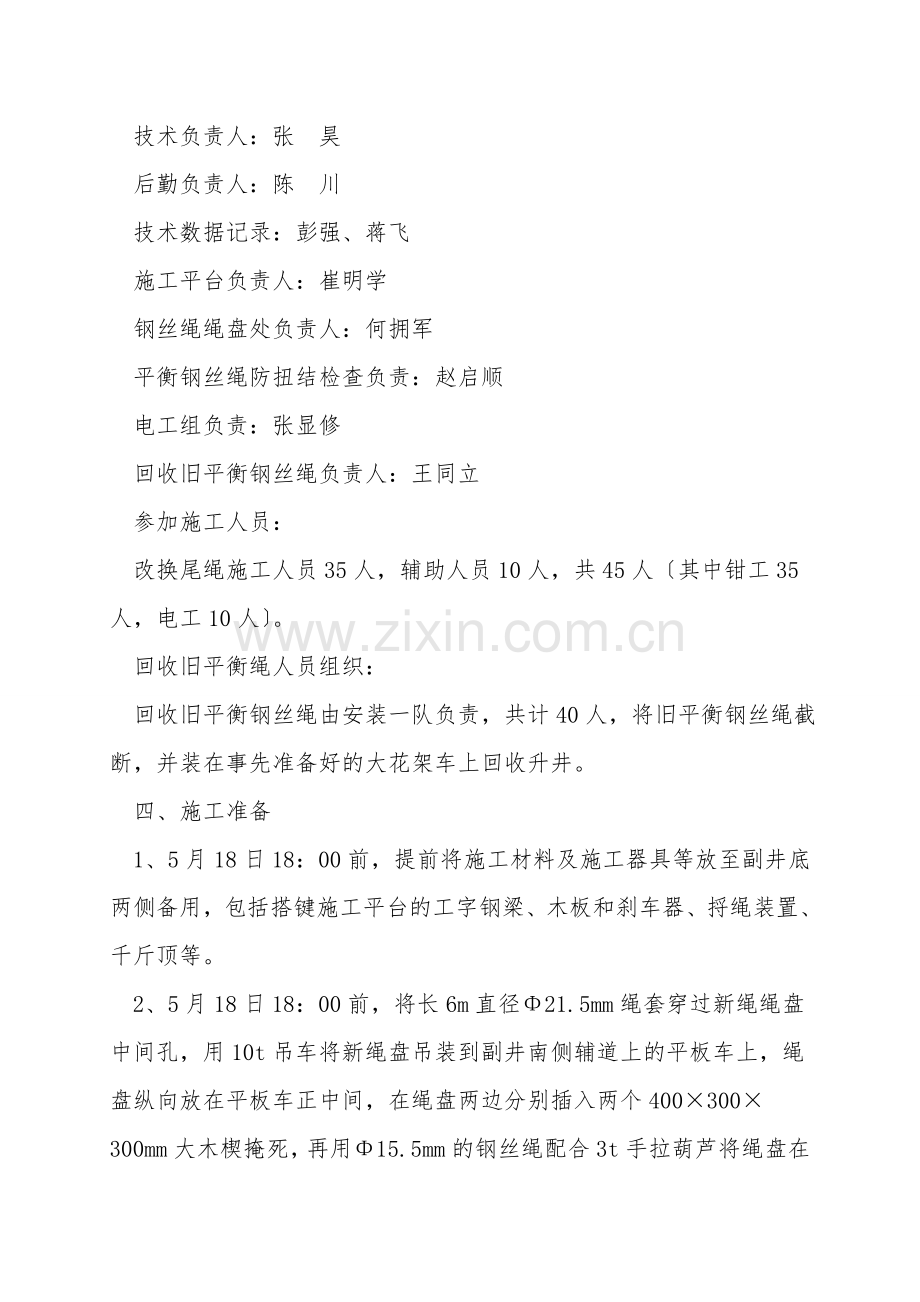

技术负责人:张 昊
后勤负责人:陈 川
技术数据记录:彭强、蒋飞
施工平台负责人:崔明学
钢丝绳绳盘处负责人:何拥军
平衡钢丝绳防扭结检查负责:赵启顺
电工组负责:张显修
回收旧平衡钢丝绳负责人:王同立
参加施工人员:
改换尾绳施工人员35人,辅助人员10人,共45人〔其中钳工35人,电工10人〕。
回收旧平衡绳人员组织:
回收旧平衡钢丝绳由安装一队负责,共计40人,将旧平衡钢丝绳截断,并装在事先准备好的大花架车上回收升井。
四、施工准备
1、5月18日18:00前,提前将施工材料及施工器具等放至副井底两侧备用,包括搭键施工平台的工字钢梁、木板和刹车器、捋绳装置、千斤顶等。
2、5月18日18:00前,将长6m直径Φ21.5mm绳套穿过新绳绳盘中间孔,用10t吊车将新绳盘吊装到副井南侧辅道上的平板车上,绳盘纵向放在平板车正中间,在绳盘两边分别插入两个400×300×300mm大木楔掩死,再用Φ15.5mm的钢丝绳配合3t手拉葫芦将绳盘在平板车上捆绑固定牢靠。绳盘装车时应注意:一辆车按照出绳方向朝南,下方出绳方式装车;另一辆车按照出绳方向朝北,下方出绳方式装车。绳盘宽度不得超过1.45m,高度不大于2.6m。
3、提前在副井底气割截旧绳地点引消防水管以便割绳时洒水、降温。
4、5月19日下新绳盘车前,取下井上、下安全门传动链。
5、安排电工5月19日前,在副井底下平台安装一个射灯,以便观察井底新绳下放速度及防纽结状况。
6、5月19日施工前开始用10t吊车将两新绳盘车吊到副井南侧大罐侧轨道上,首先下放出绳方向朝南的绳盘,后下放出绳方向朝北的盘绳。下绳盘时,用5t电机车推至大罐下层,在罐笼内用木楔掩住平板车车轮,提升绞车以2米/秒速度下到井底,然后取掉平板车车轮下木楔,分别用停在北侧、南侧的5t电机车慢慢将绳盘车拉出,稳放在距井筒套架约10m处,并用两个木楔掩住车轮。
7、5月19日在下放钢丝绳盘板车前,运输队要清空井底大罐进车侧和出车侧前后30m范围内的所有车辆,并安排两台5t电机车分别在井底大罐南北两侧待命。
8、联系信号设施准备:①提前在井底、防扭结梁处调试泄露通讯讲机;②施工平台与副井底或防扭结梁处用对讲机联系;副井绞车房与副井口、副井底信号房用信号联系、 确认。
五、施工方法及步骤
〔一〕施工方法
1、采纳同时改换2根平衡钢丝绳的方法
2、在改换新平衡钢丝绳期间同时回收旧绳。
〔二〕施工步骤
1、在副井井底大罐进、出车侧距摇台约0.5m的井筒套架上分别装设捋绳器一组。
2、在南侧、北侧两侧距井筒套架约10m处安装千斤顶及其底架各2付,将新绳盘板车推至千斤顶处,并用2个木楔掩住车轮〔事先在绳盘内穿入φ108mm圆钢作为绳盘转轴用〕,托起绳盘转轴〔圆钢〕,升起千斤顶,将绳盘顶起大约1.5m时,将平板车推走,同时将绳盘固定支架置于绳盘转轴下方,落下千斤顶,使绳盘稳稳落在绳盘固定支架上,用钢丝绳将绳盘支架固定在轨道上,防止窜动或翘起。
3、分别在2绳盘前3m左右安装刹绳器,用于绳速过快时刹绳,刹绳器要固定牢靠。
4、搭建施工平台:将小罐停在距井底摇台水平2m位置,在井底摇台水平位置东西方向穿4根11#矿用工字钢〔工字钢两端用8#铁丝绑扎固定〕,使两根平衡钢丝绳位于两根矿用工字钢之间〔工字钢离绳较近一些〕,用木板在矿用工字钢上搭设工作平台〔木板用绳子绑扎固定〕。
5、将2根新绳绳头分别从刹绳器、捋绳器之间穿过,在绳头处各用3付临时锁绳板卡卡在大罐侧旧绳上,新绳卡在旧绳外侧〔即偏离井筒中心的方向〕。
6、安排2名钳工在副井底泄水巷观察新绳状态,提升机以0.3~0.5m/s的速度上提小罐,当2根新绳的绳头从小罐侧上提至距离井底施工平台约6~7m时停止提升,用2付座卡将2根新绳锁紧在矿用工字钢上。
7、用红漆分别在2根新绳绳头上做标记以识别绳头是否拧劲。
8、拆掉临时锁绳板卡使新绳与旧绳脱离。
9、在小罐侧井底防撞梁处割断旧绳。
10、提升机以0.5m/s的速度上提小罐,当小罐底部旧平衡钢丝绳头提到施工平台处时,停止上提。用棕绳绑好2根旧绳头,然后人工牵引棕绳。
11、提升机以0.5m/s的速度下放小罐,与此同时,人工牵引棕绳将小罐下的旧绳拉出井筒范围,直到小罐底距离工作平台约2m时停止下放。
12、首先利用一个小绳套拉紧旧平衡钢丝绳,然后用氧气在鸡心环处割断旧绳,从连接装置中抽出旧绳,同时牵引该段旧绳离开井底;安排人员拆卸旧绳的板卡。
13、将新平衡钢丝绳头自井壁侧向井筒中心方向穿过连接装置〔鸡心环〕,并卡紧2个永久锁绳板卡;拆开新绳座卡,在小罐下方的工作平台的钢梁上安设一组捋绳装置,作为新平衡钢丝绳防纽结装置,确保新平衡钢丝绳不能在此处旋转。
14、提升机以0.5m/s的速度上提小罐,看护绳盘人员要掌握好绳盘的放绳速度,做到放绳速度随提升机速度的。同时,必必须安排人员看好新绳在井底的状况,确保新绳不能拖地,也不能摩擦防扭结梁。
15、新平衡钢丝绳展放时,回收旧绳组人员向两边拉绳,并将割下的旧绳放在巷道一侧,不得影响人员行走。
16、当大罐下放到距离井底平台约2m时停止下放,将新绳用座卡固定在大罐侧工字钢上。采纳和小罐侧相同的方法,拆掉大罐底部连接装置上的旧绳。至此,旧绳全部拆掉。
17、检查、测量新绳在防扭结梁下部的弧垂长度,留绳长度以绳环最低点距离防扭结梁高度3.5m为基准,把多余部分割掉。人工观察施工平台下部新平衡钢丝绳的扭结状况,如发生扭结,将其调顺,然后将新绳绳头穿过连接装置并卡紧永久锁绳板卡,拆掉新平衡钢丝绳的座卡。
18、开动提升机以2m/s速度运行,检查新平衡钢丝绳是否有拧劲、旋转等异常现象,如有异常马上处理。
19、最后拆掉施工平台及设施,清理施工现场,结束换绳施工。
展开阅读全文
