收藏 分销(赏)

10KV进线端配电点停电监测计划安全技术措施.docx

上传人:人****来 文档编号:10089783 上传时间:2025-04-21 格式:DOCX 页数:3 大小:11.82KB 下载积分:5 金币
下载 相关 举报
10KV进线端配电点停电监测计划安全技术措施.docx_第1页
第1页 / 共3页
10KV进线端配电点停电监测计划安全技术措施.docx_第2页
第2页 / 共3页


点击查看更多>>
资源描述

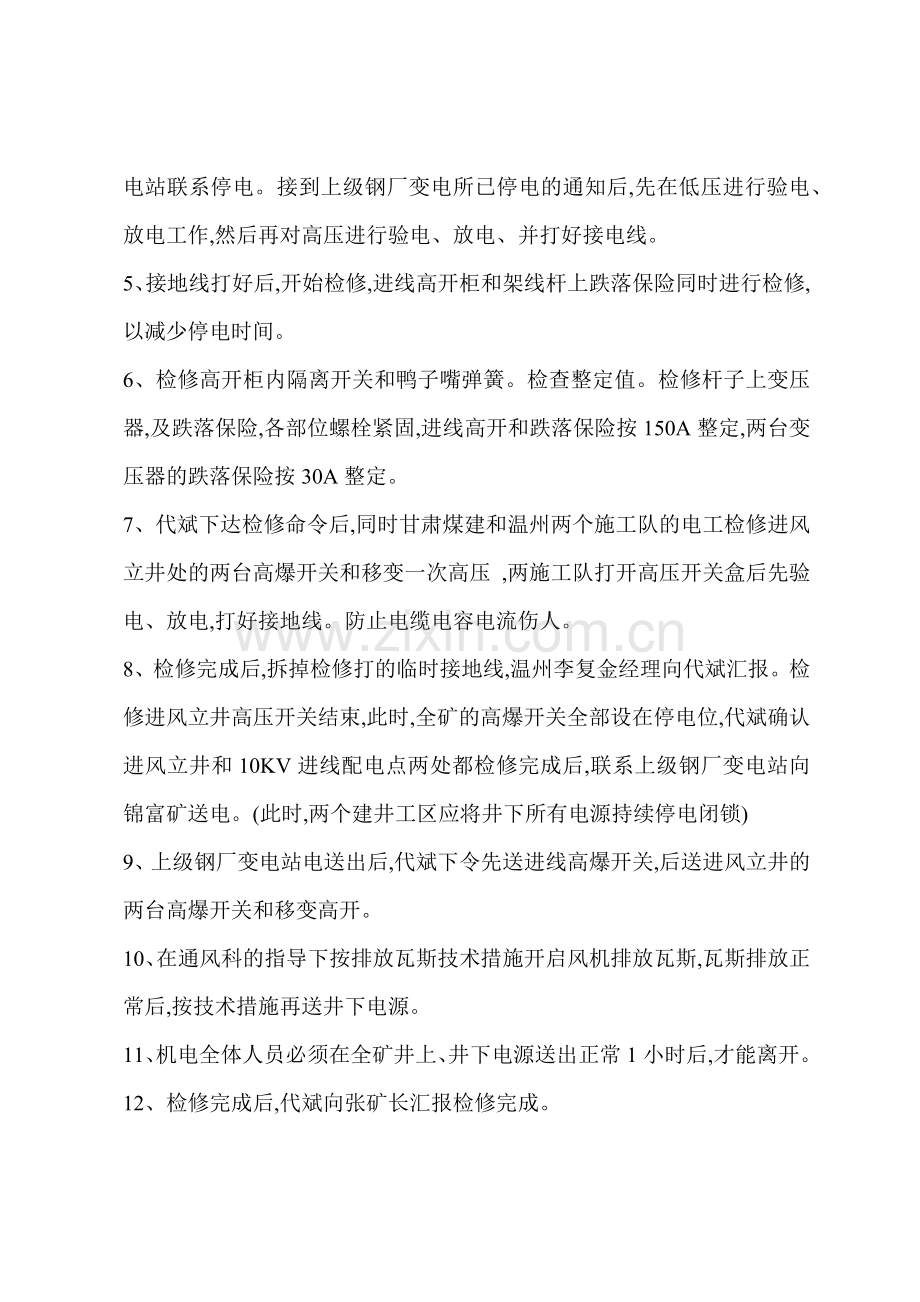

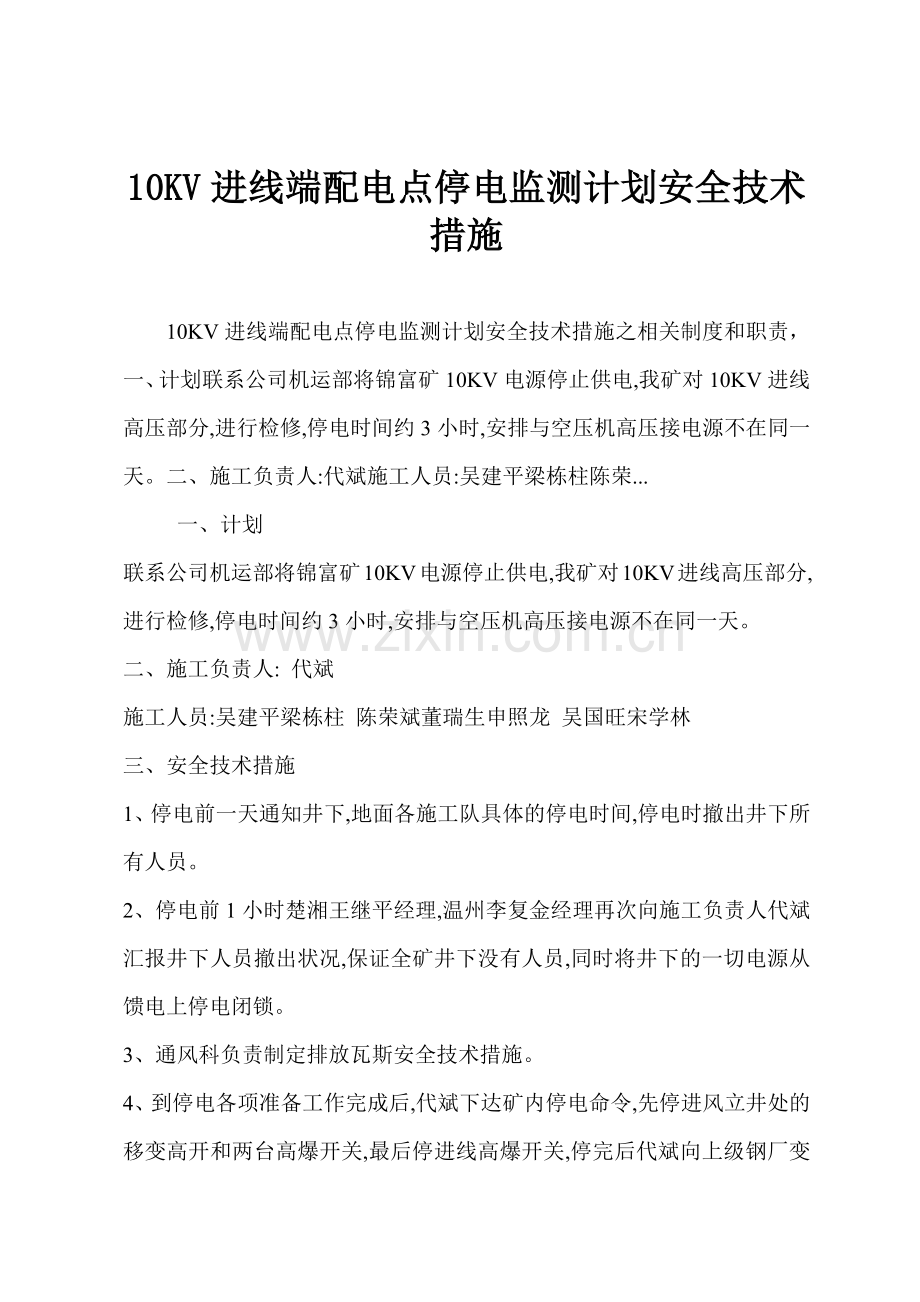

10KV进线端配电点停电监测计划安全技术措施 10KV进线端配电点停电监测计划安全技术措施之相关制度和职责,一、计划联系公司机运部将锦富矿10KV电源停止供电,我矿对10KV进线高压部分,进行检修,停电时间约3小时,安排与空压机高压接电源不在同一天。二、施工负责人:代斌施工人员:吴建平梁栋柱陈荣... 一、计划 联系公司机运部将锦富矿10KV电源停止供电,我矿对10KV进线高压部分,进行检修,停电时间约3小时,安排与空压机高压接电源不在同一天。 二、施工负责人: 代斌 施工人员:吴建平梁栋柱 陈荣斌董瑞生申照龙 吴国旺宋学林 三、安全技术措施 1、停电前一天通知井下,地面各施工队具体的停电时间,停电时撤出井下所有人员。 2、停电前1小时楚湘王继平经理,温州李复金经理再次向施工负责人代斌汇报井下人员撤出状况,保证全矿井下没有人员,同时将井下的一切电源从馈电上停电闭锁。 3、通风科负责制定排放瓦斯安全技术措施。 4、到停电各项准备工作完成后,代斌下达矿内停电命令,先停进风立井处的移变高开和两台高爆开关,最后停进线高爆开关,停完后代斌向上级钢厂变电站联系停电。接到上级钢厂变电所已停电的通知后,先在低压进行验电、放电工作,然后再对高压进行验电、放电、并打好接电线。 5、接地线打好后,开始检修,进线高开柜和架线杆上跌落保险同时进行检修,以减少停电时间。 6、检修高开柜内隔离开关和鸭子嘴弹簧。检查整定值。检修杆子上变压器,及跌落保险,各部位螺栓紧固,进线高开和跌落保险按150A整定,两台变压器的跌落保险按30A整定。 7、代斌下达检修命令后,同时甘肃煤建和温州两个施工队的电工检修进风立井处的两台高爆开关和移变一次高压 ,两施工队打开高压开关盒后先验电、放电,打好接地线。防止电缆电容电流伤人。 8、检修完成后,拆掉检修打的临时接地线,温州李复金经理向代斌汇报。检修进风立井高压开关结束,此时,全矿的高爆开关全部设在停电位,代斌确认进风立井和10KV进线配电点两处都检修完成后,联系上级钢厂变电站向锦富矿送电。(此时,两个建井工区应将井下所有电源持续停电闭锁) 9、上级钢厂变电站电送出后,代斌下令先送进线高爆开关,后送进风立井的两台高爆开关和移变高开。 10、在通风科的指导下按排放瓦斯技术措施开启风机排放瓦斯,瓦斯排放正常后,按技术措施再送井下电源。 11、机电全体人员必须在全矿井上、井下电源送出正常1小时后,才能离开。 12、检修完成后,代斌向张矿长汇报检修完成。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
