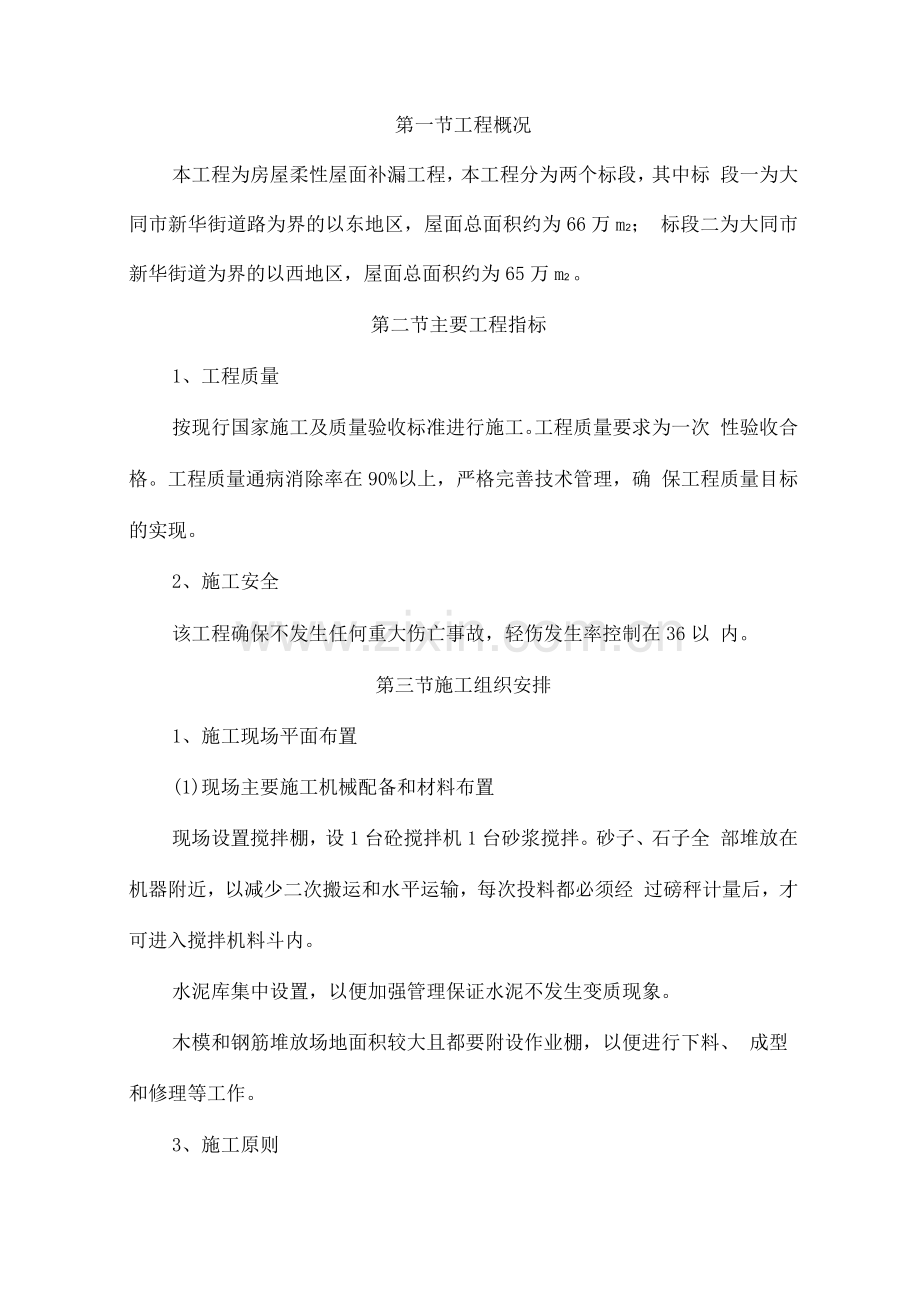

第一节工程概况
本工程为房屋柔性屋面补漏工程,本工程分为两个标段,其中标 段一为大同市新华街道路为界的以东地区,屋面总面积约为66万m2; 标段二为大同市新华街道为界的以西地区,屋面总面积约为65万m2 。
第二节主要工程指标
1、工程质量
按现行国家施工及质量验收标准进行施工。工程质量要求为一次 性验收合格。工程质量通病消除率在90%以上,严格完善技术管理,确 保工程质量目标的实现。
2、施工安全
该工程确保不发生任何重大伤亡事故,轻伤发生率控制在36以 内。
第三节施工组织安排
1、施工现场平面布置
(1)现场主要施工机械配备和材料布置
现场设置搅拌棚,设1台砼搅拌机1台砂浆搅拌。砂子、石子全 部堆放在机器附近,以减少二次搬运和水平运输,每次投料都必须经 过磅秤计量后,才可进入搅拌机料斗内。
水泥库集中设置,以便加强管理保证水泥不发生变质现象。
木模和钢筋堆放场地面积较大且都要附设作业棚,以便进行下料、 成型和修理等工作。
3、施工原则
屋面工程按拆除、清运、找平、防水顺序进行施工。
收尾竣工的各项零碎工作,要做好做细,作好成品保护。
第四节机械、机具安排计划(见附表)
第五节技术劳力安排
我单位选配了优良的项目经理班子,项目经理具有多年的施工经 验,并完成了多个市级优良项目工程,项目工程师技术经验丰富,质 量员、安全员、施工员、材料员等均具有本职岗位多年的施工经验。 本工程各工种用工数量,进出场日期安排合理。具体劳动力情况详见 技术劳力安排计划表。
第六节施工方案
一、屋面防水大修
1、施工部署
(1)准备工作
1)技术准备
A、审图
施工前仔细查阅图纸、方案、相关安全、质量规范,熟悉图纸内 容,找出施工中安全质量施工注意点,做到施工中重点突出、心中有 数。
B、材料准备
防水卷材SBS
防水卷材在施工前做好复试工作。
以同一生产厂家的同一品种、同一等级的产品,大于10卷抽5 卷,1〜499卷抽4卷,1卷以下抽2卷,进行规格尺寸和外观质 量检验。在外观质量检验合格的卷材中,任取一卷作物理性能检验; 将试样卷材切除距外层卷头25mm后,顺纵向切取8mm的全幅卷材
试样2块。
一块作物理性能用,另一块备用。
C、人员准备
序号
工种
人数 备注
1
壮工
15人
2
抹灰工
5人
3
防水工
10人
。、施工机具
汽油喷灯、匕纸刀、刮杠等
2、施工区域划分
根据本工程特点,按照自上向下的原则施工。
3、进度安排
房屋屋面补漏工程每年年初开工,雨季前保证补漏工作平推检查
补漏一次,全面监控、补漏。
4、施工方法
1)施工工艺
基层清理保温层找坡、找平层防水层
2)操作要点
A、基层清理
铲除突起物、砂浆疙瘩等异物,并将灰土及杂物彻底清扫干净, 使基层平整、干燥、干净;
穿结构的管根在保温层施工前,应用细石混凝土塞堵密实;
B、保温层
弹线:根据聚苯板的尺寸,弹出分格线。
铺设聚苯板。板块紧靠基层表面铺设,并铺平垫稳;
C、找坡及找平层
屋面找平层:屋面找平层应按地面做法来做,浇水、冲筋、压光。 浇水应适量,不能用水浇透,以达到找平层、找坡层能牢固结合。找 平层应每6米设一分格缝。找平层与突出屋面结构(女儿墙、管道 等)的连接处,均应做成圆弧,做圆弧时应弹线使半径大小保持一致。
3)防水层
A、施工工艺
防水卷材热熔法施工程序:基层检验、清理T (涂刷基层处理剂) T试铺、定位、弹基准线-加热卷材底部热熔胶滚铺卷材-辊压、排 气T加热烧去搭接面薄膜T加热搭接缝热熔胶T搭接缝粘合、辊压、 排气-搭接缝密封材料封边-收头固定、密封-(保护层施工)-清理、 检查、验收。
8、施工要点:
掌握好卷材热熔胶的加热程度:加热不足,卷材与基层粘结不牢: 过份加热,会使卷材烧穿、胎体老化、热熔胶焦化变脆,严重降低防 水层质量,所以要按规范要求使基层和卷材底面同时均匀加热,到热 熔胶熔融呈光亮黑色为度;
辊压、排气:应趁热用压辊滚压,排出卷材下面的空气,并使之 粘贴牢固,做到表面平展、无皱折现象;
保证搭接缝宽度:因为卷材是单层铺贴,为避免搭接缝开胶,必 须保证规范规定的搭接缝宽度;
刮、封边:卷材铺贴后,搭接缝溢出热熔胶,说明加热适中、 均匀,溢出热熔胶后应随时刮封接,再用密封材料封边,宽度不应 小于10mm;
卷材搭接缝处如有薄膜、铝膜、石屑时,应按搭接宽度,加热涂 去,以使搭接缝粘结可靠。
第七节雨季施工措施
安排好雨季施工项目,编制雨季施工技术措施,做好场地周围防 洪排泄设施,修通现场排水沟通,准备好排水机具及防雨材料。采取 有效的防护措施,砂石受雨淋含水过多时要调整搅拌用水量,建立现 场抗洪领导小组,做好安全防护检查,预防雨大路滑,检查现场电网, 防漏电、触电,做好脚手架防滑、加固等。
对雨季所进水泥应遵守“先收先发” “后收后发”的原则,避免水 泥受潮影响活性,水泥应堆放在施工现场的库房内,要做到绝对不用 受潮的水泥,雨季前要检查库房,防止渗漏,四周排水要好,水泥垛 台要适当加高。
施工现场的工棚、仓库、食堂等临设工程要在雨季前整修完毕, 要保证不塌、不漏和周围不积水,施工现场的机电设备都要有防雨设 施,施工用电线路无混线、漏电,保证安全,正常供电。
雨季施工期,高耸的结构要做好防雷设施,
第八节质量保证措施、质量体系
(1) 在公司质量合格证体系之中,总工程师直接领导安全质量检查 组,全面实施安全质量管理制度。
(2) 努力将质量通病消灭在萌芽状态。
(3 )奖优罚劣,实行质检人员一票否决制。
(4) 严格执行“土建60条”、“安装30条”。
(5) 严把材料质量关,择优选用,随时抽检,统一试验。
(6) 加强成品保护工作,杜绝不必要的返工。
(7) 合理安排屋面保温及找平层施工,应避开高温、多雨天气以防 引发屋面裂缝。
(8) 坚持样板制,在每道工序施工前做出样板,组织现场管理人员 及甲方监理代表评定,同意后进行正式施工。
(9) 坚持“三检制”和“挂牌制”要经常教育施工班组,操作人员 树立比技术、比速度的竞赛思想,把质量问题处理在初期。
质量通病的防治措施:
针对施工中经常出现的质量通病,精心施工,并采取一些措施具 体是:
做好成品保护工作,杜绝返工现象。
每项工程的施工要分工明确、责任明确,做到事前有目标、修补有 标准、工作有布置、事后有检查、事事有人管、监督有标准、尽量减 少交叉工序;进场的成品、半成品及时入库,避免丢失和损坏。
第九节工期保证措施
1、本工程限定工期完全能够满足要求,组织好原材料,成品及 半成品的供应,严格按施工组织设计要求配置人员及机械设备,按施 工规范进行施工,严把质量关,不返工,根据实际进度完成情况和计 划完成情况的不断比较,妥善调配机械配置数量和改革技术措施,不 断加快施工进度,确保工程按期完成。
2、由经验丰富的人员组建项目经理部,成员是生产指挥、经营、 技术、质量管理等方面的专业人才。
3、项目部根据工期要求,依据施工进度计划安排,分解各个分项 的工期指标,提前备料,材料进场及时,减少重复搬运,使材料的供 应在有计划、有序均衡中进行。
4、加强科学管理,在总进度控制下,公司每月检查月进度,项目 部每旬制定进度;工地每日进度,应认真统计执行,防止出现停工待 料的现象。
5、实行计件工资,鼓励多劳多得,调动操作人员的积极性,对未
完成计划任务的进行处罚。
6、保证现场机构正常运行,专人专责,机修工每周进行一次机械 的方位维修保养,对出现的问题要及时处理。
7、保护成品,减少收尾检修工作,加快施工进度。
8、根据实行进度和计划进度不断的比较分析,及时调整人员,机 械配置,改进技术措施,补充施工方案,不断加快施工进度。
9、科学合理的安排生产进度,组织好立体交叉作业,形成流水施 工,确保工期提前完成。
第十节 安全技术保证措施
1、在施工中要严格遵守国家各项安全技术规范和法规,建立健 全现场施工安全责任制,经常性地进行安全意识及纪律的教育。使进 入现场每一员工都懂得安全的重要性。
2、施工现场要设置醒目的安全标志,消防设施要设明显标记,消 防工具不得随意乱用。
3、施工人员进入现场要戴安全帽,
4、作业人员一律配带安全带。
5、要建立现场安全生产管理小组,配备专职安全员,严格执行安 全值班制度。
6、严格执行临时用电安全措施。
(1) 根据现场平面图架设线路并按有关规范验收。
(2) 设立总闸,对配电系统必须采用分线配电,做到一机一箱一闸 一保护,不能一箱多闸或一闸多用。电闸箱要坚固耐用,防风雨,设 专人管理,等机械停机后,要拉闸断电,箱门上锁。
(3) 独立配电应采用三相五线制的接零保护系统。各种电动机具的 外壳、金属支架底座等必须按规定采取可靠的接零和接地保护,并设 漏电保护装置,形成可靠的保护系统。
(4) 手持电动工具的电线用绝缘的橡皮软线,电源应设漏电保护 器。
7、施工机具的安全防护
(1) 搅拌机应搭防护棚,防雨防晒。卷扬机应埋设地锚,安装传动 防护罩。搅拌机应放平稳,使用前应仔细检查各部位装置是否完好, 试用安全可靠后,方可使用。
(2) 搅拌机安全操作规程应挂在操作台前,明确方法和责任。
第十一节文明施工、现场管理措施
1、贯彻文明施工要求,推选现代化管理方法,科学组织施工。 工地主要入要设大门,门旁必须设明显标牌标明工程名称、概况、 建设单位、施工单位、设计单位、监理单位和工程负责人的姓名、开 竣工日期、施工许可证批准文件号等。绘制施工平面布置图和立面效 果图。
2、建立文明施工责任制,明确目标,施工现场平面要按要求布置 材料、构件、机具和暂设,做到现场清洁整齐。
3、坚持正确,文明的施工顺序和操作步骤,把搞好文明施工的责 任制落实到班组及个人身上,并加强检查与评比,严禁职工在施工现 场随地大小便。
4、做好施工现场安全保卫工作,采取必要的防盗措施,现场周边 设立围墙,非施工人员不得擅自进入施工现场。
5、施工现场办公室要设置各级管理人员技术责任制和安全责任 制,施工总平面图,形象进度表,各种操作规程,安全教育制度。工 地食堂要设专人检查卫生,严格按照《职工食堂管理制度》执行。
6、经常清理场地,保持通道畅通。
第十二节环境保护措施
1、严格遵守国家有关环境保护法规,加强环保治理,噪音较大 的工序,尽量安排在白天施工,施工垃圾倒在指定地点。采取措施控 制施工现场的各种粉尘废弃物及噪音。
2、暂设工程及周围环境卫生,实行门前三包责任制。
3、针对施工现场情况,设置宣传标语和黑板报,随时更换内容。 切实起到鼓舞士气的宣传教育作用。
4、做到工完料尽场地清。
5、及时清除粉尘、污水和噪音的污染。
6、施工现场设置各类必要的生活设施,且应符合卫生、通风、 照明、消防等要求。
7、搭设简易的搅拌棚,下水道砌筑通入下水管网,加网且过滤。
第十三节 消防措施
1、严格依照《消防条例》的规定,在施工现场严格执行防火管理 制度,设置符合要求的消防设施。
2、现场建立健全消防制度,设立专(兼)职消防人员,建立责任制, 明确消防负责人,贯彻“预防为主,消防结合”的原则,把火灾隐患 消灭在萌芽状态。
3、组织定期和不定期的防火检查,发现危险隐患要立即消除。施 工现场要做到道路畅通,夜间要有照明设备,并要安排值班人员巡逻。
4、施工现场要严禁烟火,实行现场用火许可证制度,现场要配备 足够的消防器材,指定专人维护、管理,不得随意挪动,定期更换, 保证完好有效。
5、现场设立消火栓、消防器材工具,且有明显的标志,不得挪用。
6、现场人员不得随意抽烟,气、电焊要有专业监护。
7、伙房、木工棚等易引火的场所要勤检查,把火情隐患消灭在萌 芽状态。
劳动力需用量计划表
主要机具设备用量计划表
序号
名称
单位
备注
1
砂浆搅拌机
1台
2
卷扬机
1台
3
小平车
10辆
4
架板
50块
5
喷灯
10套
6
架杆
430根
7
消防器材
2套
8
130汽车
1辆
用于垃圾外运
质量体系结构
安全保证体系
第一节
工程概况
1
第二节
主要工程指标
1
第三节
施工组织安排
1
第四节
机械、机具安排计划
2
第五节
技术劳力安排
2
第六节
施工方案
2
第七节
雨季施工措施
5
第八节
质量保证措施、质保体系
6
第九节
工期保证措施
7
第十节
安全技术保证措施
8
第十一节
文明施工、现场管理措施
9
第十二节
环境保护措施
10
第十三节
消防措施
10
附: 劳动力需用量计划表
主要机具设备用量计划表
质量体系结构
安全保证体系....忽略此处
