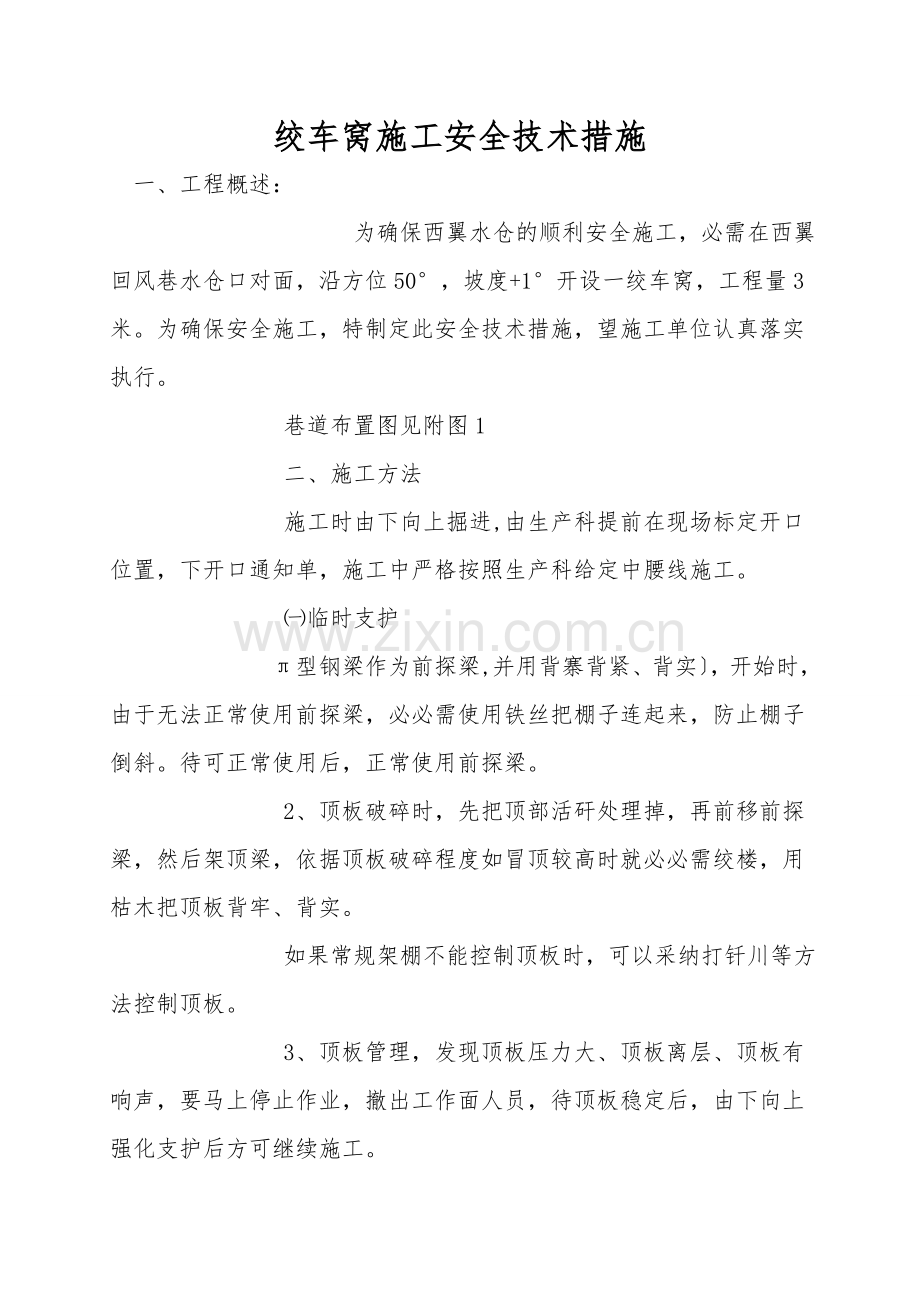

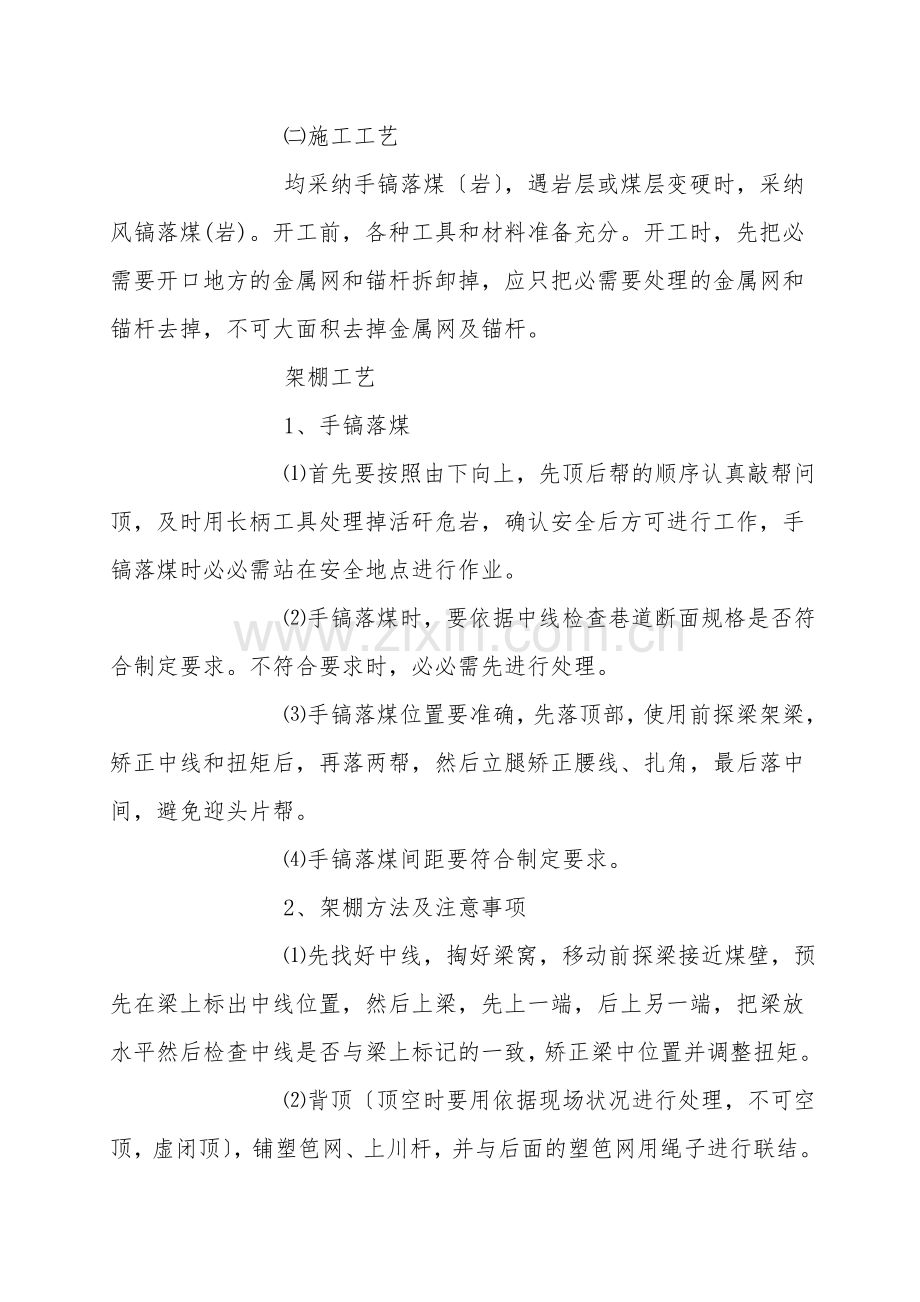

绞车窝施工安全技术措施 一、工程概述:            为确保西翼水仓的顺利安全施工,必需在西翼回风巷水仓口对面,沿方位50°,坡度+1°开设一绞车窝,工程量3米。为确保安全施工,特制定此安全技术措施,望施工单位认真落实执行。         巷道布置图见附图1         二、施工方法         施工时由下向上掘进,由生产科提前在现场标定开口位置,下开口通知单,施工中严格按照生产科给定中腰线施工。         ㈠临时支护        π型钢梁作为前探梁,并用背寨背紧、背实〕,开始时,由于无法正常使用前探梁,必必需使用铁丝把棚子连起来,防止棚子倒斜。待可正常使用后,正常使用前探梁。         2、顶板破碎时,先把顶部活矸处理掉,再前移前探梁,然后架顶梁,依据顶板破碎程度如冒顶较高时就必必需绞楼,用枯木把顶板背牢、背实。         如果常规架棚不能控制顶板时,可以采纳打钎川等方法控制顶板。         3、顶板管理,发现顶板压力大、顶板离层、顶板有响声,要马上停止作业,撤出工作面人员,待顶板稳定后,由下向上强化支护后方可继续施工。         ㈡施工工艺         均采纳手镐落煤〔岩〕,遇岩层或煤层变硬时,采纳风镐落煤(岩)。开工前,各种工具和材料准备充分。开工时,先把必需要开口地方的金属网和锚杆拆卸掉,应只把必需要处理的金属网和锚杆去掉,不可大面积去掉金属网及锚杆。         架棚工艺         1、手镐落煤         ⑴首先要按照由下向上,先顶后帮的顺序认真敲帮问顶,及时用长柄工具处理掉活矸危岩,确认安全后方可进行工作,手镐落煤时必必需站在安全地点进行作业。         ⑵手镐落煤时,要依据中线检查巷道断面规格是否符合制定要求。不符合要求时,必必需先进行处理。         ⑶手镐落煤位置要准确,先落顶部,使用前探梁架梁,矫正中线和扭矩后,再落两帮,然后立腿矫正腰线、扎角,最后落中间,避免迎头片帮。         ⑷手镐落煤间距要符合制定要求。         2、架棚方法及注意事项         ⑴先找好中线,掏好梁窝,移动前探梁接近煤壁,预先在梁上标出中线位置,然后上梁,先上一端,后上另一端,把梁放水平然后检查中线是否与梁上标记的一致,矫正梁中位置并调整扭矩。         ⑵背顶〔顶空时要用依据现场状况进行处理,不可空顶,虚闭顶〕,铺塑笆网、上川杆,并与后面的塑笆网用绳子进行联结。         ⑶依据梁口位置找出柱窝位置,开始刷帮,再依据腰线控制好柱窝深度,在柱窝里放好柱靴后,在工字钢腿上标出工字钢腿腰线位置,放入柱窝,矫正工字钢腿使腿上腰线和巷道腰线一致。         ⑷再次检查梁的扭矩,调整工字钢棚间距并确保工字钢棚迎山角符合制定要求。         ⑸在棚腿和棚梁接口处加木肩垫和口垫,调整梁水平。然后在棚腿下部内侧用木楔进行加固,背紧背实,以减轻巷道侧压影响。         ⑹再处理空顶和空帮时,所使用的背板必必需背紧背实。如帮部空帮面积过大,必需用编制袋装矸石进行填充。         ⑺支架间的撑杆和川杆要按要求及时打设、网与网的联结要规范符合制定要求,撑杆梁三根,帮各两根,川杆顶帮各9根。         三、巷道规格及技术要求         巷道规格:         巷道名称 上宽 下宽 中高 棚距 川杆 撑杆 扎脚         23022 切眼                 〔一〕制定断面:         断面形状为梯形。         23022切眼绞车窝断面:S =6.9m2,规格:〔上宽 下宽〕/2×高=(2.4 3.6)/2×2.3。         由施工现场探水管可知此处无水威胁,不必挖设水沟。         为方便成巷后绞车的顺利安装,必需要在距离绞车窝迎头1米处,向外做一个长2.5米、宽1米、深1米的基础坑,基础坑坑底要水平。                                          附图2:巷道断面图         〔二〕该工作地点巷道施工必必需严格按以上规格执行,顶、帮必必需用塑笆、川杆闭严,撑杆必必需及时打设。不同意出现空帮、空顶和虚闭顶、帮等现象。严格按照工字钢巷道质量标准化施工。         工字钢巷道支护质量要求:         ⑴巷道净宽、净高同意误差为0- 50mm、0- 50mm〔合格〕。         ⑵支架扭矩同意误差为≤80mm。         ⑶棚梁接口离合、错位≤5mm,肩垫口垫使用正确、齐全。         ⑷支架间距同意误差±50mm。         ⑸支架梁水平≤40mm。         ⑹°。         ⑺支架柱窝深度:柱窝应到实底,木靴使用正确合理,其深度应符合制定要求。         四、通风         采纳FBD№×11kw型压入式对旋轴流局部通风机。局部通风机安设在距开口位置不小于10m以内的进风流中〔由通防科找定位置,通防队安装〕。         1、通风系统符合煤矿安全规程中的〔第一百、一百零八、一百一十四、一百一十六、一百二十八、一百二十九〕规定。         2、局部通风机供电必必需执行“三专两闭锁〞。〔三专“专用变压器、专用开关、专用电缆〞、两闭锁“风电闭锁、瓦斯电闭锁〞〕。         3、风筒吊挂整齐,坚持逢环必挂,不漏风的原则,工作面风筒不落地,筒口距工作面不大于5m。工作期间要注意对风筒的保护。在掘进期间,瓦斯探头和便携式瓦斯报警仪要悬挂正确到位。不可悬挂在风筒迎头正前方,应挂在风筒头不在的另一侧,悬挂高度要求距顶部不超过300mm,距帮不低于200mm。         必必需有一台备用局部通风机,防止一台局部通风机有故障时,导致通风中断,威胁安全生产。         五、运输系统         1、运煤〔矸〕:工作地点→23022风巷→专用运输下山→主立井→地面。         2、运料:地面→副斜井→轨道暗斜→一西大巷→四石门→23022风巷→工作地点。         3、运输方式: 采纳架子车配合皮带和溜子。         在运输过程中要注意安全,推送架子车时,要注意喊话,必需要使用皮带和溜子时,要和开皮带和溜子人员及时联系,并打好信号。         六、安全技术措施         ㈠安全制度         ①工作面交接班制度:执行现场交接班制度,必必需做到手交手、口交口、你不来、我不走,并填写好交接班记录。         ②敲帮问顶制度:值班长接班后应先检查工作地点是否有不安全隐患及棚子是否合格,施工中要做到眼疾手快,及时除掉活矸、危岩,发现问题及时处理。         ③瓦斯管理制度:瓦斯检查员要严格执行瓦斯检查制度,对工作区域的瓦斯状况认真检查,每班至少检查3次,发现问题及时处理,严禁空班漏检。工作地点回风流下方5米处要吊挂便携式瓦斯报警器。         ㈡安全措施         1、施工中,作业人员要严格执行各项安全制度和各项安全规定。         2、施工地点不准任意停开风机,如遇其它原因停风时,巷头所有人员必必需撤离到新鲜风流中去,当风机四周瓦斯浓度超过0.5%时,严禁开风机,当作业地点瓦斯浓度达到1%时,必必需停止工作,查明原因进行处理,当瓦斯浓度超过1.5%时切断电源撤出人员,进行处理。         3、该工作地点的值班长、质检员、小组长、电工等必必需携带便携式瓦斯报警仪。瓦斯检查员要每班对此地点巡回检查至少三次。         4、必必需强化该区域“一通三防〞管理,煤〔岩〕堆放不能超过巷道断面面积的1/3。         5、要加大对电器设备的管理,严格按照《煤矿安全规程》规定,定期实验并填写记录,消灭失爆现象。         6、此工作地点的施工人员必必需熟悉避灾撤退路线,发生其它特别状况时,确保能按避灾路线撤离险区。         7、该区域要严格检查监督,发现不安隐患,马上报告调度室或有关部门并采纳措施,进行处理。         8、在施工过程中要严格执行敲帮问顶制度,并用长柄工具站在一旁及时处理掉顶板离层、开隙的活矸、危岩,并确保安全退路的畅通无阻。         9、施工过程中严禁空顶作业,掘一棚架一棚。架棚时,要先架顶梁,使用前探梁作为临时腿,待刷帮宽度达到制定要求后,开始架腿,按照此施工顺序循环作业施工,架一棚,必必需打一棚川杆和撑杆。         10、施工中,该工作面掘一棚架一棚,不准大采大放,严禁空顶、空帮作业,如碰到煤质松软时,要先掘两帮留中间,等棚架好后方可掘中间煤柱。煤层特别松软时,预先煤层注水,常规架棚不能控制时可采纳打钎川等特别方法,进行前探梁超前支护顶板,严防片帮、冒顶事故发生。         10、施工过程中,必必需使用前探梁,且不少于2组,棚腿使用防倒器,每组不少于6个,对迎头后面5米的棚子进行加固,假设必需要使用单体柱打托棚则使用的单体柱必必需有防倒绳。         11、施工时,每组不少于5人,要分工明确,在架棚时,要有一人观察顶板,防止矸石滑落伤人。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
