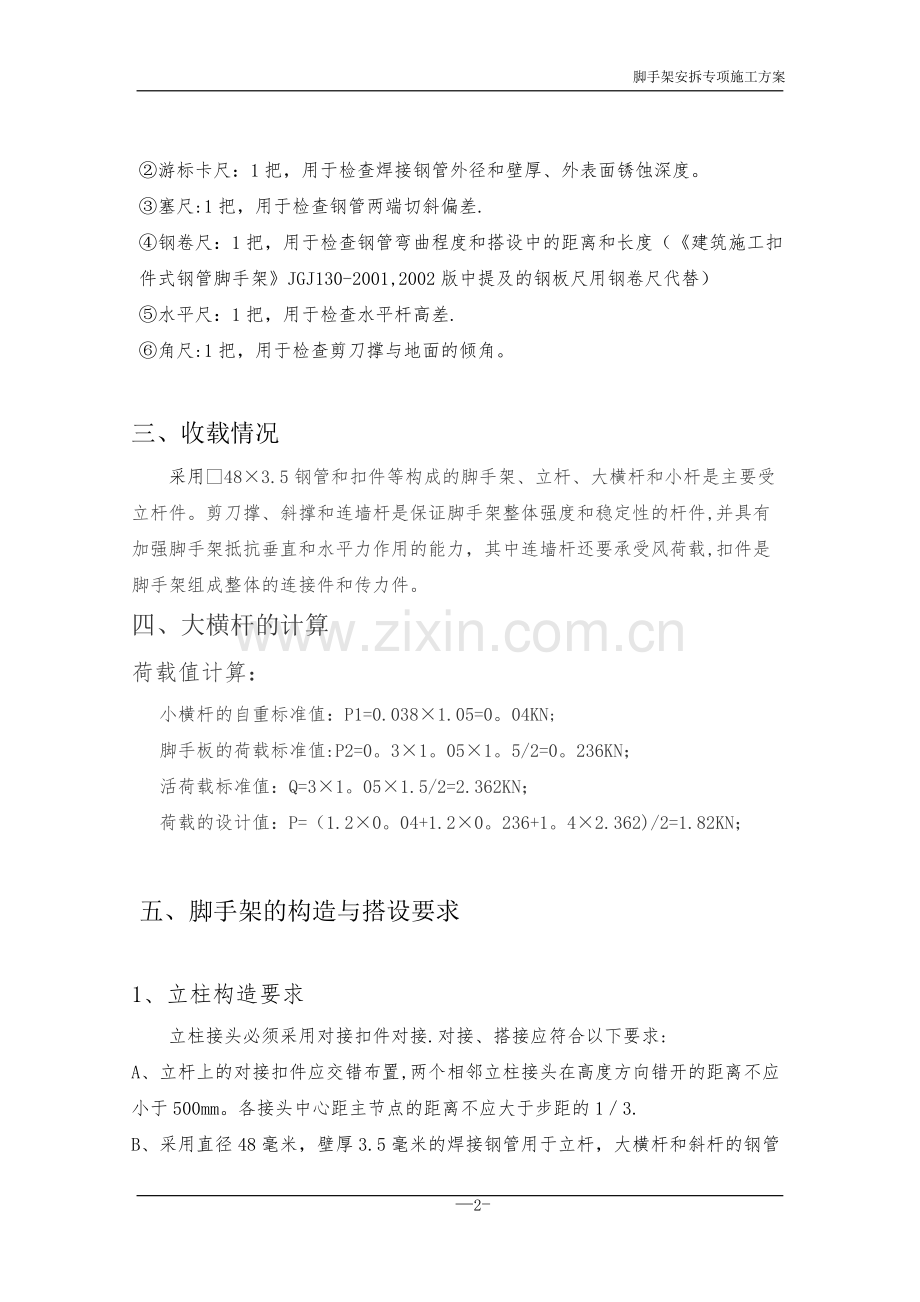

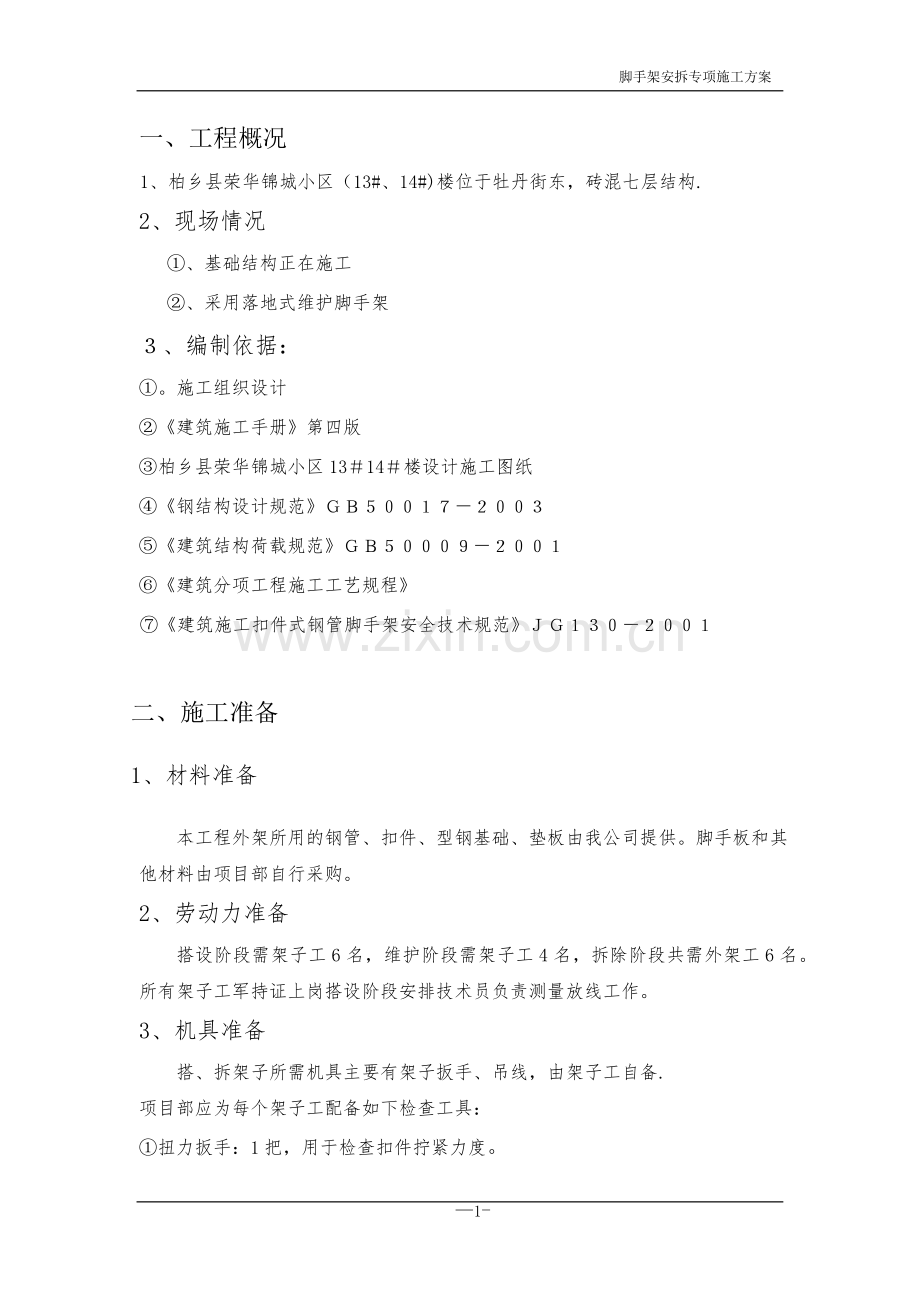

脚手架安拆专项施工方案 一、工程概况 1、柏乡县荣华锦城小区(13#、14#)楼位于牡丹街东,砖混七层结构. 2、现场情况 ①、基础结构正在施工 ②、采用落地式维护脚手架 3、编制依据: ①。施工组织设计 ②《建筑施工手册》第四版 ③柏乡县荣华锦城小区13#14#楼设计施工图纸 ④《钢结构设计规范》GB50017-2003 ⑤《建筑结构荷载规范》GB50009-2001 ⑥《建筑分项工程施工工艺规程》 ⑦《建筑施工扣件式钢管脚手架安全技术规范》JG130-2001 二、施工准备 1、材料准备 本工程外架所用的钢管、扣件、型钢基础、垫板由我公司提供。脚手板和其他材料由项目部自行采购。 2、劳动力准备 搭设阶段需架子工6名,维护阶段需架子工4名,拆除阶段共需外架工6名。所有架子工军持证上岗搭设阶段安排技术员负责测量放线工作。 3、机具准备 搭、拆架子所需机具主要有架子扳手、吊线,由架子工自备. 项目部应为每个架子工配备如下检查工具: ①扭力扳手:1把,用于检查扣件拧紧力度。 —1- 脚手架安拆专项施工方案 ②游标卡尺:1把,用于检查焊接钢管外径和壁厚、外表面锈蚀深度。 ③塞尺:1把,用于检查钢管两端切斜偏差. ④钢卷尺:1把,用于检查钢管弯曲程度和搭设中的距离和长度(《建筑施工扣件式钢管脚手架》JGJ130-2001,2002版中提及的钢板尺用钢卷尺代替) ⑤水平尺:1把,用于检查水平杆高差. ⑥角尺:1把,用于检查剪刀撑与地面的倾角。 三、收载情况 采用48×3.5钢管和扣件等构成的脚手架、立杆、大横杆和小杆是主要受立杆件。剪刀撑、斜撑和连墙杆是保证脚手架整体强度和稳定性的杆件,并具有加强脚手架抵抗垂直和水平力作用的能力,其中连墙杆还要承受风荷载,扣件是脚手架组成整体的连接件和传力件。 四、大横杆的计算 荷载值计算: 小横杆的自重标准值:P1=0.038×1.05=0。04KN; 脚手板的荷载标准值:P2=0。3×1。05×1。5/2=0。236KN; 活荷载标准值:Q=3×1。05×1.5/2=2.362KN; 荷载的设计值:P=(1.2×0。04+1.2×0。236+1。4×2.362)/2=1.82KN; 五、脚手架的构造与搭设要求 1、立柱构造要求 立柱接头必须采用对接扣件对接.对接、搭接应符合以下要求: A、立杆上的对接扣件应交错布置,两个相邻立柱接头在高度方向错开的距离不应小于500mm。各接头中心距主节点的距离不应大于步距的1/3. B、采用直径48毫米,壁厚3.5毫米的焊接钢管用于立杆,大横杆和斜杆的钢管 —2- 脚手架安拆专项施工方案 长度以4—6。5米为好,这样长度一般重25公斤以内,适合人工操作。用于小横杆的钢管长度以1。5-2.0米为宜,以适应脚手架的宽度。 2、纵向水平杆构造要求 A、纵向水平杆设置在横向水平杆之上,并以直角扣件扣紧在横向水平杆上。纵向水平杆与操作层的间距不宜大于300mm。 B、纵向水平杆的长度一般不宜小于3跨,并不小于4.5m。 C、纵向水平杆一般宜采用对接扣件连接,也可采用搭接,对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm,并应避免设在纵向水平杆的跨中。搭接接头长度不应小于1m,并应等距设置三个旋转扣件固定,端部扣件盖板边缘至杆端的距离不应小于100mm。 3、横向水平杆的构造要求: 横向水平杆两端采用直角扣件固定在立柱上,靠墙一侧的外伸长度不应大于500mm。 4、竹笆脚手板的构造要求: A、竹笆板主筋应垂直与纵向水平杆方向铺设,应采用对接平铺,四个脚应用直径为1.2m的镀锌钢丝固定在纵向水平杆上。 六、脚手架的安装: 1、按脚手架的柱距、排距要求进行放线、定位。 2、脚手件搭设工艺流程为:场地平整、夯实→基础承载力试验、材料配备→定位设置通长脚手板、底部→纵向扫地杆→立柱→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚板→扎防护栏杆→扎安全网 七、脚手架的安装; 1、垫板、底部应准确地方在定位线上,垫板必须铺放平稳,不得悬空。 —3- 脚手架安拆专项施工方案 2、搭设立柱时,外径不同的钢管严禁混用,相邻立柱的对接扣件不得在同一高度内,错开距离应付和构造要求。 3、开始搭设立柱时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。 4、当搭至有连墙件的构造层时,搭设完该处的立柱、纵向水平杆、横向水平杆后,应立即设置连墙件。 5、封闭脚手架的同一步纵向水平杆必须四周交圈,用直角扣件与内、外角柱固定。 6、剪刀撑横向对撑应随立柱、纵横向水平杆等同步搭设,剪刀撑、横向支撑等扣件的中心线距主节点的距离不应大于150mm。 7、对接扣件的开口应朝内。各杆件端头伸出扣件盖板边缘的长度不庆小于100mm. 8、铺设脚手板,应满铺、铺稳,靠铺一侧立墙面距离不应大于150mm,脚手板的探头应采用直径3。2m的镀锌钢丝固定在支撑杆上,在拐角、斜道平口处的脚手板,应与横向水平杆可靠连接,以防止滑动. 9、小横杆伸出外力杆连接外15—20cm,离外墙墙面10cm脚手架小横杆,上下步应交叉设置于离住的不同侧面,使立柱受荷载是偏心减 10、脚手架搭设完毕后,必须经验收后,方可投入使用。 八、脚手架的使用 1、架子在主体施工时可铺三层脚手板,主体施工时同时作业的施工步层不得超过两层,每层作业荷载不得大于3KN/㎡。 2、安全网、脚手板要扎牢,不准随意拆动。如需要动必须经技术负责人批准有架子工负责处理。 3、架子上的施工人数,堆入材料,按设计要求控制,不得将结构施工荷载传递到架上,不得将短小横板、钢筋、钢管、扣件放在架上,不准在架上另设 物体。 -4— 脚手架安拆专项施工方案 4、未经允许,严禁他人破坏架子结构或擅自拆除脚手架各杆件. 5、脚手架必须经验收合格后方可使用. 6、正常情况下,每月检查一次,如遇暂停工程复工、台风、暴雨等天气后,必须对脚手架重新进行详细的检查,并做好检查记录,方可使用. 九、脚手架的安全保证措施 1、脚手架的搭设、拆除必须经安全教育持岗位证的架子工承担,凡有高血压、心脏病不得上脚手架操作. 2、搭设脚手架时,工人必须带好安全帽,配好安全带,工具及零配件要放在工具袋内,穿防滑鞋工作,袖口、裤品要扎紧。 3、脚手架与主体结构连墙杆采用钢管,其一端与主体结构的预埋铁电焊,另一端用扣件同立杆连接,连墙杆设置点为二步三跨. 4、严禁在脚手架上堆放钢模板,木料及施工多余的物料等以确保脚手架畅通和防止超载。 5、吊运脚手板,脚手管等需用专用保险吊钩,严禁单点起吊,要堆放平稳,并严格控制脚手架上的施工荷载。 6、脚手架四角应有接地保护及避雷装置。 7、搭、拆脚手架人员必须戴安全帽、安全带、穿防滑鞋。 十、脚手架的质量保证措施 1、由项目部组织架子工长、安全员对使用架子的有关工种、班组长、工人骨干进行使用标准安全防护,日常检查维护的技术交底,让人人都知道,时刻注意遵守。 2、脚手架搭设、拆除前必须给作业人员下达安全技术交底。 -5— 脚手架安拆专项施工方案 3、脚手架严格依照本施工组织设计进行施工。 4、每段脚手架搭设完毕,依据施工组织设计与单项作业验收表对脚手架进行验算。 十一、脚手架的拆除施工方案 1、脚手架的拆除要砸脚手架的施工均已完毕并经工程负责人认为不再需要脚手架时才可拆除. 2、脚手架顶部开始拆除,先自脚手架一端开始拆除顶部的扶手<与栏杆柱,在拆除脚手板,依次拆除栏杆、剪刀撑,脚手架与建筑物间的联结杆不可提前拆除,拆除联接杆后,应立即组织人员将该处饰面修补完毕。 3、拆除脚手架应设置警戒区,并有专人负责警戒,拆除脚手架前应将脚手架上的留存材料、杂物等清理干净。 4、拆除时严禁碰撞脚手架附近的电源线,以防触电事故. 5、在拆架时不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开. 6、拆下的杆体与零配件,应按类分堆(扣件装入容器内),用吊车吊下严禁高空抛掷. 7、拆下的杆件与零配件运到地方时,应随时按品种分规格堆放整齐,妥善保管,有损坏者给予维修和保养。 —6-
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
