资源描述

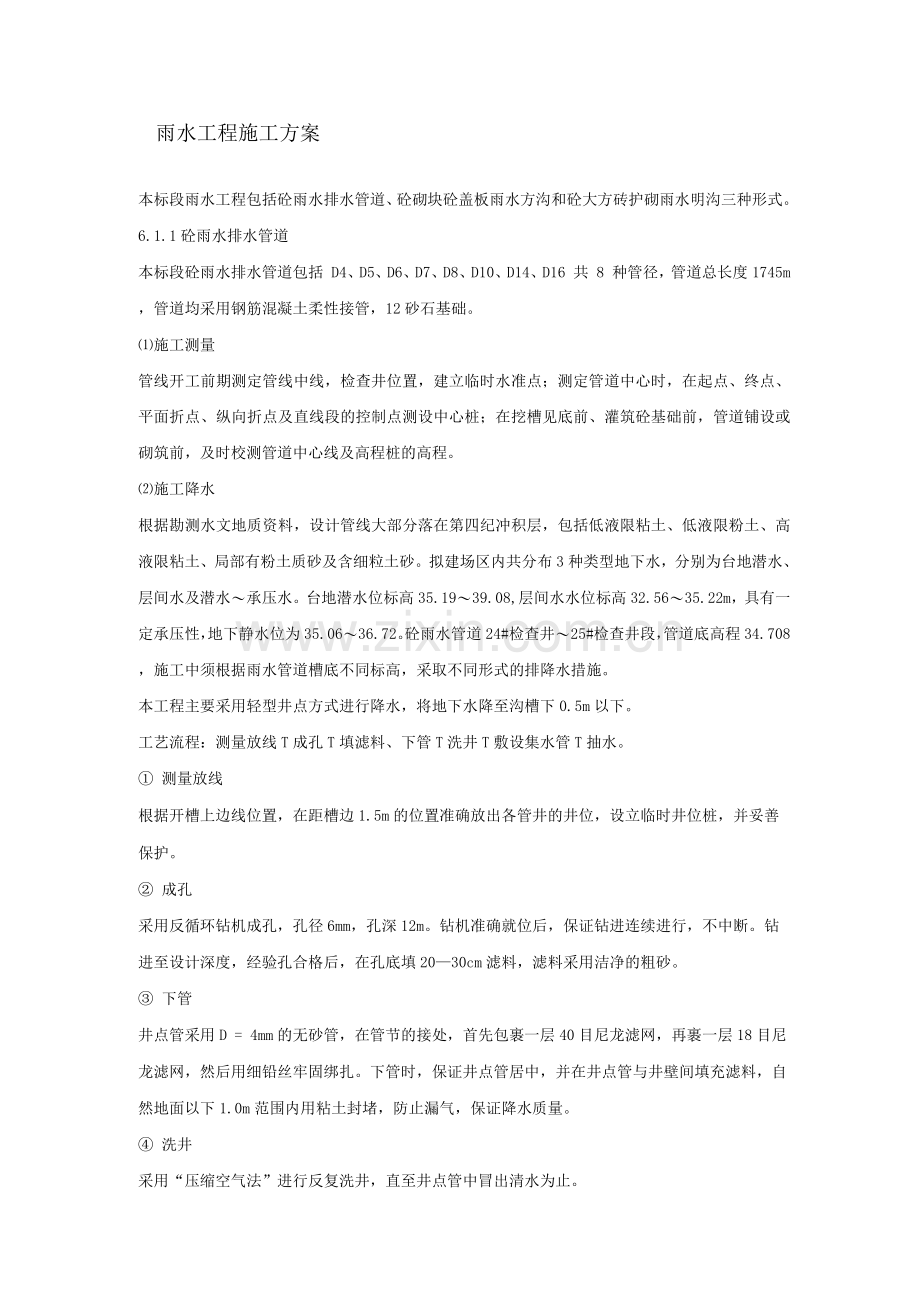

雨水工程施工方案
本标段雨水工程包括砼雨水排水管道、砼砌块砼盖板雨水方沟和砼大方砖护砌雨水明沟三种形式。
6.1.1砼雨水排水管道
本标段砼雨水排水管道包括 D4、D5、D6、D7、D8、D10、D14、D16 共 8 种管径,管道总长度1745m,管道均采用钢筋混凝土柔性接管,12砂石基础。
⑴施工测量
管线开工前期测定管线中线,检查井位置,建立临时水准点;测定管道中心时,在起点、终点、平面折点、纵向折点及直线段的控制点测设中心桩;在挖槽见底前、灌筑砼基础前,管道铺设或砌筑前,及时校测管道中心线及高程桩的高程。
⑵施工降水
根据勘测水文地质资料,设计管线大部分落在第四纪冲积层,包括低液限粘土、低液限粉土、高液限粘土、局部有粉土质砂及含细粒土砂。拟建场区内共分布3种类型地下水,分别为台地潜水、层间水及潜水〜承压水。台地潜水位标高35.19〜39.08,层间水水位标高32.56〜35.22m,具有一定承压性,地下静水位为35.06〜36.72。砼雨水管道24#检查井〜25#检查井段,管道底高程34.708,施工中须根据雨水管道槽底不同标高,采取不同形式的排降水措施。
本工程主要采用轻型井点方式进行降水,将地下水降至沟槽下0.5m以下。
工艺流程:测量放线T成孔T填滤料、下管T洗井T敷设集水管T抽水。
① 测量放线
根据开槽上边线位置,在距槽边1.5m的位置准确放出各管井的井位,设立临时井位桩,并妥善保护。
② 成孔
采用反循环钻机成孔,孔径6mm,孔深12m。钻机准确就位后,保证钻进连续进行,不中断。钻进至设计深度,经验孔合格后,在孔底填20—30cm滤料,滤料采用洁净的粗砂。
③ 下管
井点管采用D = 4mm的无砂管,在管节的接处,首先包裹一层40目尼龙滤网,再裹一层18目尼龙滤网,然后用细铅丝牢固绑扎。下管时,保证井点管居中,并在井点管与井壁间填充滤料,自然地面以下1.0m范围内用粘土封堵,防止漏气,保证降水质量。
④ 洗井
采用“压缩空气法”进行反复洗井,直至井点管中冒出清水为止。
⑤ 敷设集水管
集水管采用D = 159mm的钢管,集水管分段连接,然后用连接管将井点管与集水总管、水泵相连,形成管路系统。

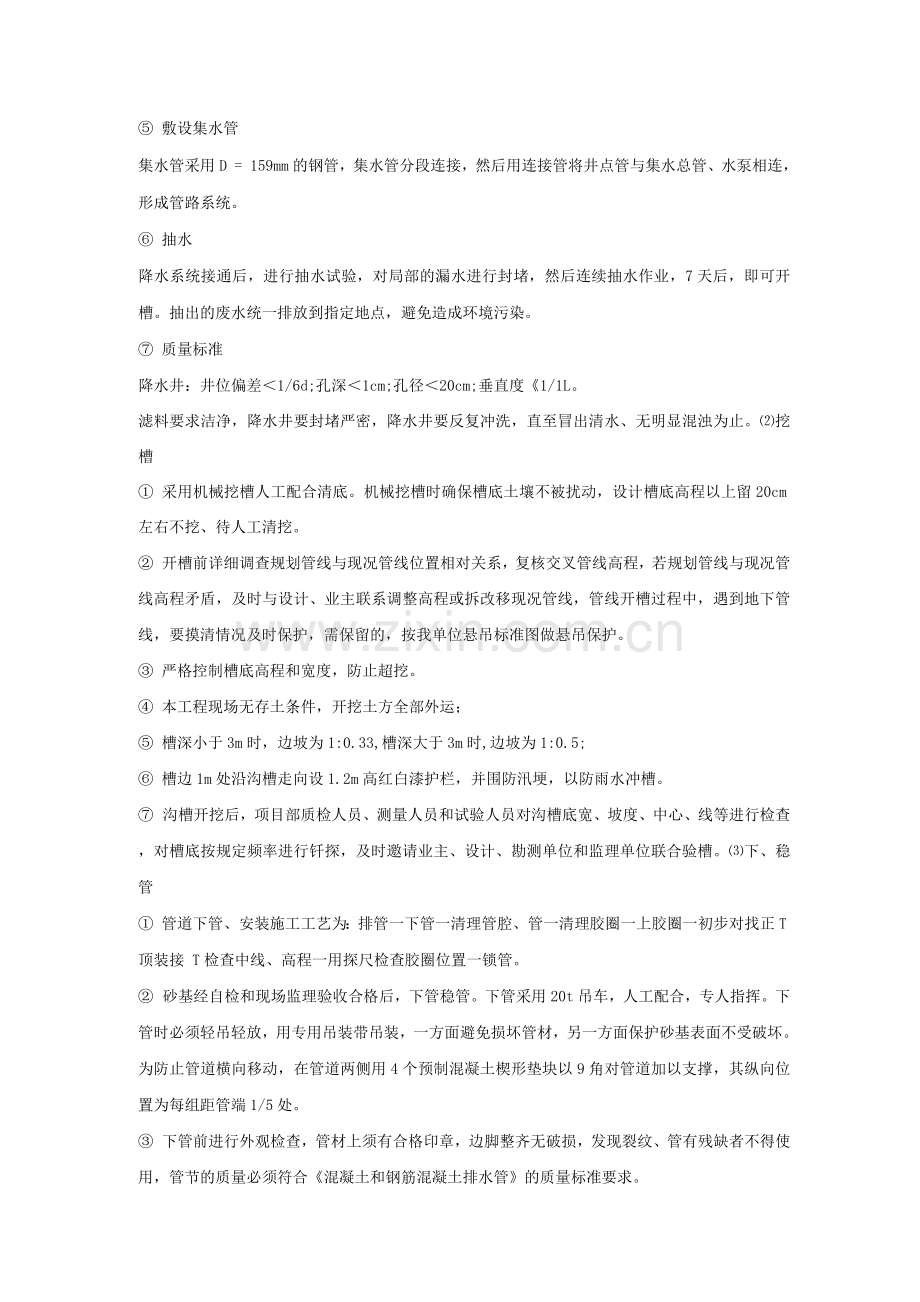

⑥ 抽水
降水系统接通后,进行抽水试验,对局部的漏水进行封堵,然后连续抽水作业,7天后,即可开槽。抽出的废水统一排放到指定地点,避免造成环境污染。
⑦ 质量标准
降水井:井位偏差<1/6d;孔深<1cm;孔径<20cm;垂直度《1/1L。
滤料要求洁净,降水井要封堵严密,降水井要反复冲洗,直至冒出清水、无明显混浊为止。⑵挖槽
① 采用机械挖槽人工配合清底。机械挖槽时确保槽底土壤不被扰动,设计槽底高程以上留20cm左右不挖、待人工清挖。
② 开槽前详细调查规划管线与现况管线位置相对关系,复核交叉管线高程,若规划管线与现况管线高程矛盾,及时与设计、业主联系调整高程或拆改移现况管线,管线开槽过程中,遇到地下管线,要摸清情况及时保护,需保留的,按我单位悬吊标准图做悬吊保护。
③ 严格控制槽底高程和宽度,防止超挖。
④ 本工程现场无存土条件,开挖土方全部外运;
⑤ 槽深小于3m时,边坡为1:0.33,槽深大于3m时,边坡为1:0.5;
⑥ 槽边1m处沿沟槽走向设1.2m高红白漆护栏,并围防汛埂,以防雨水冲槽。
⑦ 沟槽开挖后,项目部质检人员、测量人员和试验人员对沟槽底宽、坡度、中心、线等进行检查,对槽底按规定频率进行钎探,及时邀请业主、设计、勘测单位和监理单位联合验槽。⑶下、稳管
① 管道下管、安装施工工艺为:排管一下管一清理管腔、管一清理胶圈一上胶圈一初步对找正T顶装接 T检查中线、高程一用探尺检查胶圈位置一锁管。
② 砂基经自检和现场监理验收合格后,下管稳管。下管采用20t吊车,人工配合,专人指挥。下管时必须轻吊轻放,用专用吊装带吊装,一方面避免损坏管材,另一方面保护砂基表面不受破坏。为防止管道横向移动,在管道两侧用4个预制混凝土楔形垫块以9角对管道加以支撑,其纵向位置为每组距管端1/5处。
③ 下管前进行外观检查,管材上须有合格印章,边脚整齐无破损,发现裂纹、管有残缺者不得使用,管节的质量必须符合《混凝土和钢筋混凝土排水管》的质量标准要求。
④ 下管时使管节承迎向水流方向,钢筋砼管进井严禁采用承进井,管道与井相接时,采用长度不大于半管长度的管节与井室相接。
⑷稳管接
① 接的主要工具为:三脚架、20吨吊车、手拉葫芦(5t)、毛刷、钢丝绳和润滑剂(洗涤灵溶液)。
② 接时,首先将承和插清理干净,去除水泥渣等毛刺,然后在插上安装专用橡胶圈,橡胶圈必须到位,安好后的橡胶圈不得出现卷曲现象;橡胶圈在使用前逐个进行检查,对于有破损、气泡、割裂、飞边等现象的必须剔除。
③ 在插和承上均匀涂刷润滑剂(洗涤灵溶液),使管光滑便于滑进。
④ 对管时,采用边线法和中线法两种方法控制管道中心线及管内底高程。
⑥ 将两端管材用钢丝绳套紧,连接手拉葫芦,用手拉葫芦将插拉进承,与此同时,用三脚架(或吊车)将管部分适当吊起,以减少管身与管基的摩阻力。在插拉进承的过程中,必须保证插管与承管同心,保证管四周均匀拉进,橡胶圈顺利挤进,不得出现麻花、鼓包现象。
⑦ 下管由人工配合机械下管。平管材管要进行凿毛,宽度不小于抹带宽度。
⑧ 稳管前将管子内外清扫干净,稳管时根据高程线认真掌握高程。调整管子高程时,所垫石子石块必须稳固。
⑸检查井施工
检查井井室底板采用C15混凝土,井室采用240厚MU10小型砼砌块,Mb水泥砂浆砌筑,管径或管沟> 15时采用①8砼预制砌块井筒,否则采用①7图一砼预制砌块井筒,踏步采用经过热处理的球墨铸铁踏步或塑钢踏步,具体应用施工时根据管理单位要求而定。
① 砌筑排水检查井时,对接入的支管随砌随安,管伸入井内3cm。
② 严格控制井室的几何尺寸在允许偏差之内,流槽直顺、圆滑。井室内的踏步,安装前刷防锈漆,在砌砖时用砂浆埋固,随砌随安,不得事后凿洞补装,并及时检查踏步的上下,左右间距及外露尺寸,保证位置准确无误。
③ 砌圆井时随时掌握直径尺寸,收时每次收进尺寸,三面收的最大可收进4-5cm,不得出现通缝。
④ 砌块勾缝砂浆塞入灰缝中,压实拉平,深浅一致,横竖缝交接处应平整。
凹缝比墙面凹入3-4mm,勾完一段应及时将墙面清扫干净,灰缝不应有搭茬、毛刺、舌头灰等现象。
⑹管道回填施工
沟槽回填质量是市政工程施工质量控制的重点之一,业主为此专门下发了指导管道回填的技术文件:《城市道路工程各类地下管线回填技术标准》,在本工程的管道回填中,我单位将严格按照本规定,结合本项目实际,编制专项管线回填技术方案,报监理审批后,指导回填作业,确保回填质量和路基质量。
在业主下发的指导性文件的基础上,结合本工程的特点,制定以下管道回填质量保证措施。
① 一般控制措施:
沟槽的回填,严格执行《城市道路工程各类地下管线回填技术标准》,先填实管侧三角部分,再同时填管道两侧,然后回填至管顶以上0.5m处(未经检查的接要留出)。如沟内有积水,必须全部排尽后,再行回填。
道两侧及管顶以上0.5m内的回填土,不得含有碎石、砖块、垃圾等杂物。
距离管顶0.5m以上的回填土内允许有少量直径不大于0.1m的石块。
填土分层夯实或碾压,每层虚厚不大于0.2m,管道两侧及管顶以上0.5m内的填土必须采用小型机械夯实,当填土超出管顶0.5m时,小型压路机碾压,每层松土厚度不大于0.3m。
在管道回填过程中保护管道本身的安全,回填时管道两侧对称进行,高差不超过30 cm,保证管道不发生位移或损伤。
分段回填时,相邻段的接茬留台阶,每层台
阶宽度《厚度2倍。
回填密实度标准(见图)
A、胸腔(I区)>95% (轻型击实)。
B、管顶以上50 cm范围内(II区)>87% (轻
型击实)
C、管顶以上50 cm至路床(III区)按路床以下深度划分回填密度,执行《市政工程质量检验评定标准》(DBJ01-11-95 )重型击实标准。
② 路基范围内的管线回填措施
位于道路进出位置的管线沟槽,采用素土回填,槽壁开挖台阶后分层回填,在管顶以上60--1cm 用 9%灰土回填 40cm。
③ 道路路面范围内检查井周围的回填
检查井周围1cm范围内,在路面结构层以内部分采用二灰砂砾掺5%水泥回填。路面结构层以下至槽底采用9%灰土回填。
④ 道路范围内雨水支管和雨水的回填
雨水支管采用二灰砂砾掺水泥或全部采用C10混凝土回填,高度与二灰砂砾顶面相平。
雨水周围采用C10混凝土回填。
⑤ 回填质控工作的其它要求:
基槽清理完毕后,报监理工程师验收,严禁擅自回填。
回填作业现场配置质控试验人员,随时检验,层层报验,监理验收合格后,方可进行下一层回填作业。
6.1.2砼砌块砼盖板雨水方沟
本标段砼砌块砼盖板雨水方沟包括20 x 12砼盖板方沟50m,20 x 14砼盖板方沟373m,22 x 14 砼盖板方沟 680m,24 x 16 砼盖板方沟 639m,2-20 x 12 砼盖板方沟24m。砼砌块砼盖板雨水方沟底板采用钢筋混凝土,侧墙采用小型砼预制块砌筑,砌块强度MU10,Mb水泥砂浆砌筑,盖板采用钢筋混凝土盖板,采用①8砼预制砌块井筒,检查井井圈及井盖采用“五防”重型球墨铸铁井盖。
⑴沟槽开挖
砼砌块砼盖板雨水方沟局部沟槽较深,先进行降水,开槽后,邀请设计人员、业主、管理单位、监理单位和勘察部门联合验槽,根据验槽结果对沟槽基底进行处理。
⑵垫层、底板
沟槽经管理单位和监理单位验收合格后,采用10 x10cm方木支模,浇注C10砼垫层,保温养护,然后,绑扎底板钢筋,采用钢模板支模,浇注底板C25砼底板。
⑶侧墙砌筑
侧墙砌筑:侧墙采用小型砼预制块砌筑,砼预制块由业主、管理单位和监理单位认可的厂家集中加工,砌筑侧墙时,先将混凝土底板与墙体接触面进行剔凿和清扫,并用水冲洗干净。根据图纸墙体尺寸,在底板顶面上用墨线弹出墙体轴线和宽度线,待底板混凝土强度达到1.2N/mm2后进行墙体砌筑;墙体砌筑上下错缝,内外搭接,严禁有竖向通缝,砌筑采用五顺一丁砌法,最下和最上一层采用丁砖砌筑。砌筑时根据墙厚采用单面挂线或双面挂线,墙高超过1.2m时,立好皮数杆,控制好灰缝和各部位标高。
⑷砂浆抹面
墙体抹面:侧墙水泥砂浆分两道抹成,第一道砂浆抹成后,用杠尺刮平,并用木抹子搓平,然后用铁抹子分两遍压实赶光。
⑸盖板安装
钢筋混凝土盖板由业主、管理单位和监理工程师认可的厂家集中加工预制,进场时质检员检查盖板外观质量、出厂合格证及相应钢筋、混凝土原材料检验试验资料,符合设计规定方可使用。盖板安装前,将墙顶清扫干净,洒水润湿,抹找平砂浆,并放好安装位置线,再铺砂浆采用吊车安装盖板。盖板就位后相邻板底错台不许大于10mm,盖板端部压墙长度允许偏差为10mm,板缝及板端的三角灰采用水泥砂浆填抹密实。
6.1.3砼大方砖护砌雨水明沟
本标段京承高速路西侧雨水方沟现况过路涵排入现况明渠,由于现况明渠断面不够,本次施工须对现况明渠进行翻建和疏挖,明渠疏挖长度450m,然后采用混凝土方砖衬砌。
⑴沟槽开挖方式与砼盖板方沟相同,沟槽开挖后,邀请业主、管理单位、勘测单位、设计单位和建立单位验槽,验槽合格后,边坡必须修理平整、密实,边坡坡度经监理工程师检查合格后铺筑25cm厚砂砾垫层,采用平板夯或小型压路机碾压密实,密实度达到93%以上;⑵挂线铺砌混凝土大方砖,水泥砼预制块砖铺设由下向上施工,施工中在保证坡率的同时,整平、夯实边坡,保证边坡干燥密实;
⑶施工中要经常检查平整度,各种缝线对齐,宏观面平整、顺直、美观,各个砖下必须落实不得有悬空现象。
⑷砼大方砖、坡脚砖和坡顶砖均由业主、管理单位和监理单位认可的厂家集中预制。
⑸砼大方砖采用7.5号砂浆勾缝。
