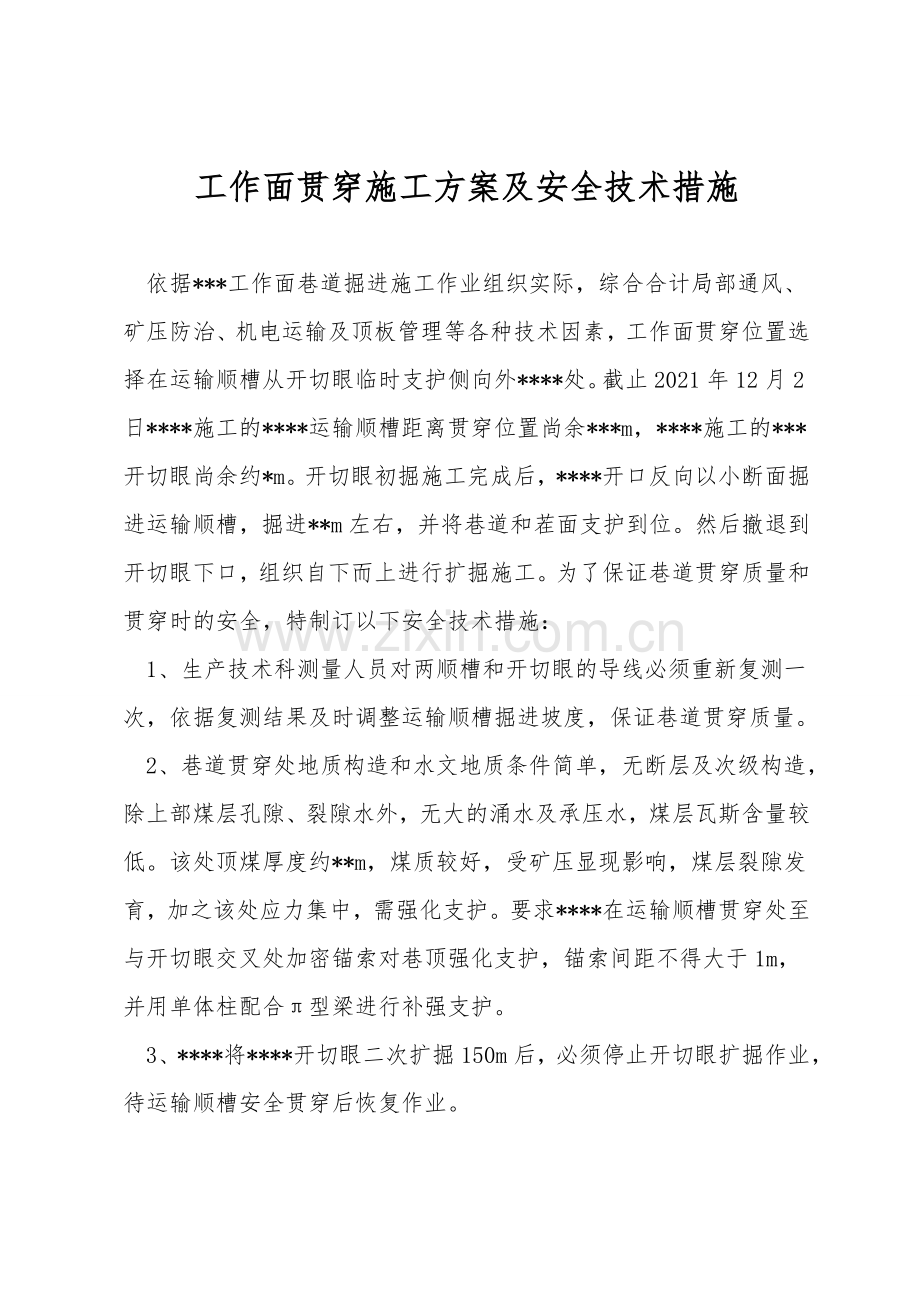

工作面贯穿施工方案及安全技术措施 依据***工作面巷道掘进施工作业组织实际,综合合计局部通风、矿压防治、机电运输及顶板管理等各种技术因素,工作面贯穿位置选择在运输顺槽从开切眼临时支护侧向外****处。截止2021年12月2日****施工的****运输顺槽距离贯穿位置尚余***m,****施工的***开切眼尚余约*m。开切眼初掘施工完成后,****开口反向以小断面掘进运输顺槽,掘进**m左右,并将巷道和茬面支护到位。然后撤退到开切眼下口,组织自下而上进行扩掘施工。为了保证巷道贯穿质量和贯穿时的安全,特制订以下安全技术措施: 1、生产技术科测量人员对两顺槽和开切眼的导线必须重新复测一次,依据复测结果及时调整运输顺槽掘进坡度,保证巷道贯穿质量。 2、巷道贯穿处地质构造和水文地质条件简单,无断层及次级构造,除上部煤层孔隙、裂隙水外,无大的涌水及承压水,煤层瓦斯含量较低。该处顶煤厚度约**m,煤质较好,受矿压显现影响,煤层裂隙发育,加之该处应力集中,需强化支护。要求****在运输顺槽贯穿处至与开切眼交叉处加密锚索对巷顶强化支护,锚索间距不得大于1m,并用单体柱配合π型梁进行补强支护。 3、****将****开切眼二次扩掘150m后,必须停止开切眼扩掘作业,待运输顺槽安全贯穿后恢复作业。 4、****必须撤掉巷道贯穿处的所有缆线和管道,但风筒不得撤掉。 5、****必须保证局部通风机24小时正常运转。 6、****必须在贯穿处50m外用金属网和皮带管子或锚杆打设临时栅栏,并挂上“严禁入内〞的警示牌。 7、距贯穿点50m时,生产技术科必须在开切眼标定距贯穿点的准确距离,****依据标定的位置每班必须向调度室、生产技术科、安全检查科、通风管理科汇报掘进头距该贯穿点的准确距离和工作面的生产状况,调度室向主管矿长、总工程师和安全矿长汇报施工状况。 8、在距离贯穿点50m时,矿压防治办安排矿压防治队在****运输顺槽和****开切眼进行卸压并施工必要的导向孔。 9、****在距贯穿点30m时,必须减慢施工速度,打好超前锚杆,跟紧巷道顶、帮锚索,顶、帮锚索距迎头距离不得大于1.5m。 10、距贯穿点30m时,安全检查科每班必须派安检测员到生产现场跟班负责施工安全监督工作。 11、通灭队必须派瓦检员在生产现场跟班,随时检测施工地点瓦斯浓度,瓦斯浓度大于1%时,必须马上停止掘进,处理瓦斯,待瓦斯浓度正常时,方可持续掘进。 12、****在掘进过程中,必须开启掘进机喷雾,距贯穿3m时,必须将掘进机截割头切割速度切换至低速,尽量在运输顺槽上帮支护锚杆之间割煤,避免截割头切割到锚杆产生火花。在割煤时,掘进机司机必须集中注意力,严防支护锚杆缠绕到截割头上或截割头撬落锚杆伤人。 13、贯穿时,****必须先切割工作面中部煤层,再切割四周煤层,贯穿后,贯穿处顶、帮未完全支护好前,严禁任何人经过贯穿口。 14、贯穿时,调度室、安全检查科、生产技术科、通风管理科必须派相关人员到生产现场指导监督贯穿施工和安全工作。 15、通风管理科负责编制巷道贯穿后的通风系统调整方案。 16、其它未尽事宜严格按《煤矿安全规程》、《****运输顺槽掘进作业规程》和《****开切眼及组装硐室掘进施工作业规程》中的有关规定执行。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
