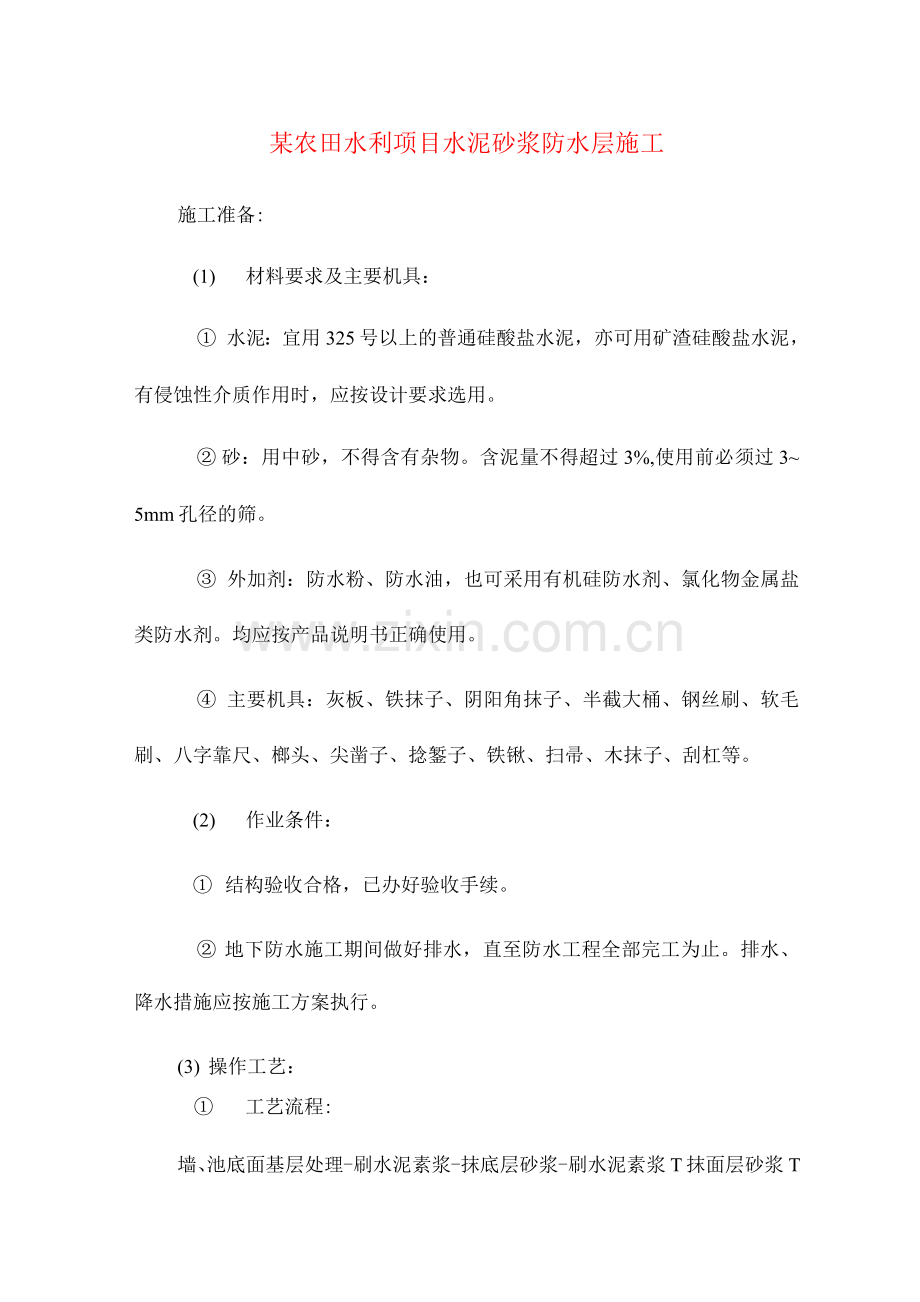

某农田水利项目水泥砂浆防水层施工 施工准备: (1) 材料要求及主要机具: ① 水泥:宜用325号以上的普通硅酸盐水泥,亦可用矿渣硅酸盐水泥,有侵蚀性介质作用时,应按设计要求选用。 ② 砂:用中砂,不得含有杂物。含泥量不得超过3%,使用前必须过3~ 5mm孔径的筛。 ③ 外加剂:防水粉、防水油,也可采用有机硅防水剂、氯化物金属盐类防水剂。均应按产品说明书正确使用。 ④ 主要机具:灰板、铁抹子、阴阳角抹子、半截大桶、钢丝刷、软毛刷、八字靠尺、榔头、尖凿子、捻錾子、铁锹、扫帚、木抹子、刮杠等。 (2) 作业条件: ① 结构验收合格,已办好验收手续。 ② 地下防水施工期间做好排水,直至防水工程全部完工为止。排水、降水措施应按施工方案执行。 (3) 操作工艺: ① 工艺流程: 墙、池底面基层处理-刷水泥素浆-抹底层砂浆-刷水泥素浆T抹面层砂浆T刷水泥砂浆T养护 ② 基层处理: a. 混凝土墙面如有蜂窝及松散的混凝土,要剔掉,用水冲刷干净,然后用1: 3水泥砂浆抹平或用1: 2干硬性水泥砂浆捻实。表面油污应用10%火碱水溶液刷洗干净,混凝土表面应凿毛。 b. 块石墙抹防水层时,必须在砌砖时划缝,深度为10~12mm。穿墙预埋管露出基层,在其周围剔成20~30mm宽,50〜60mm深的槽,用1:2干硬性水泥砂浆捻实。管道穿墙应按设计要求做好防水处理,并办理隐检手续。 ③ 混凝土抹水泥砂浆防水层 a. 刷水泥素浆:配合比为水泥:水:防水油=1:0.8:0.025(重量比),先将水泥与水拌合,然后再加入防水油搅拌均匀,再用 软毛刷在基层表面涂刷均匀,随即抹底层防水砂浆。 b. 底层砂浆,用1: 2.5水泥砂浆,加水泥重3%~5%的防水粉,水灰比为0.6~0.65,稠度为7〜8cm。先将防水粉和水泥、砂子拌匀后,再加水拌合。搅拌均匀后进行抹灰操作,底灰抹灰厚度为5~10mm, 在灰末凝固之前用扫帚扫毛。砂浆要随拌随用。拌合及使用砂浆时间不宜超过60min,严禁使用过夜砂浆。 c. 刷水泥素浆:在底灰抹完后,常温时隔1d,再刷水泥素浆,配合比及做法与第一层相同。 d. 抹面层砂浆:刷过素浆后,紧接着抹面层,配合比同底层砂浆,抹灰厚度在5〜10mm左右,凝固前要用木抹子搓平,用铁抹子压光。 f.刷水泥素浆:面层抹完后1d刷水泥素浆一道,配合比为水泥:水:防水油=1:1:0.03(重量比),做法和第一层相同。 ④ 池底抹水泥砂浆防水层: a. 清理基层:将垫层上松散的混凝土、砂浆等清洗干净,凸出的鼓包剔除。 b. 刷水泥素浆:配合比为水泥:防水油=1:0.03(重量比),加上适量水拌合成粥状,铺摊在地面上,用扫帚均匀扫一遍。 c. 抹底层砂浆:底层用1: 3水泥砂浆,掺入水泥重3%〜5%的防水粉。拌好的砂浆倒在地上,用杠尺刮平,木抹子顺平,铁抹子压一遍。 d. 刷水泥素浆:常温间隔1d后刷水泥素浆一道,配合比为水 泥:防水油=1:0.03(重量比)加适量水。 e. 抹面层砂浆:刷水泥素浆后,接着抹面层砂浆,配合比及做法用底层。 f. 刷水泥素浆:面层砂浆初凝后刷最后一遍素浆(不要太薄,以满足耐磨的要求),配合比为水泥:防水油=1: 0.01 (重量比),加适量水,使其与面层砂浆紧密结合在一起,并压光、压实。 g. 养护:待地面有一定强度后,表面盖麻袋或草袋经常浇水湿润,养护时间视气温条件决定,一般为7d,矿渣硅酸盐水泥不应少于14d,此期间不得受静水压作用。冬期养护环境温度不宜低于+5C。 ⑤ 抹灰程序,接槎及阴阳角做法:抹灰程序,一般先抹立墙后抹地面。槎子不应甩在阴阳角处,各层抹灰槎子不得留在一条线上,底层与面层塔槎在15〜20cm之间,接槎时要先刷水泥防水素浆。所有墙的阴角都要做半径50mm的圆角,阳角做成半径为10mm的圆角。地面上的阴角都要做成50mm以上的圆角,用阴角抹子压光、压实。 ⑥ 五层做法总厚度控制在20mm左右。多层做法宜连续施工,各层紧密结合,不留或不少留施工缝,如必须留时应留成阶梯槎,接槎要依照层次顺序操作,层层搭接紧密,接槎位置均需离开阴角处2mm。 (4) 质量标准 ① 保证项目: a. 原材料(水泥、砂)、外加剂、配合比及其做法,必须符合设计要求和施工规范的规定。 b. 水泥砂浆防水层与基层必须结合牢固,无空鼓。 ② 基本项目: a. 外观:表面平整、密实、无裂纹、起砂、麻面等缺陷。阴阳角呈圆弧形,尺寸符合要求。 b. 留槎位置正确,按层次顺序操作,层层搭接紧密。 (5 )成品保护 ① 抹灰架子要离开墙面15cm。拆架子时不得碰坏角及墙面。 ② 落地灰要及时清理使用,做到活完脚下清。 ③ 地面上人不能过早。 (6)应注意的质量问题 ①空鼓、裂缝:基层未处理好,刷素浆前混凝土表面未进行凿毛,油污处未用灰碱刷洗干净,以致出现空鼓、裂缝。另外,养护不好,养护期限不够,也是原因之一。 ②渗漏:各层抹灰时间掌握不当,跟得太紧,出现流坠。素浆干的太快,抹面层砂浆粘结不牢易造成渗水。接槎、穿墙管等细部处理不好,易造成局部渗漏。必须按规定认真操作。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
