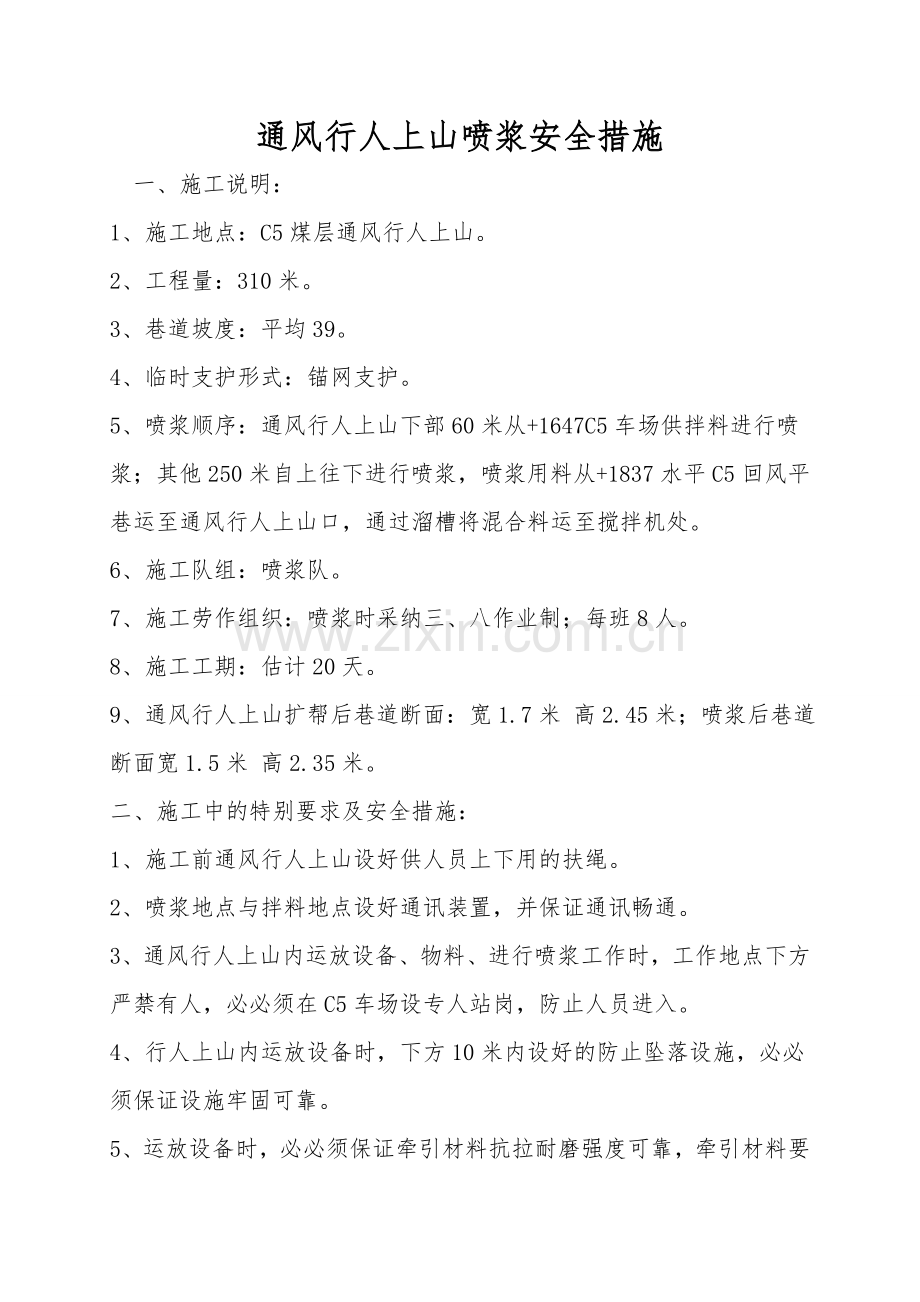

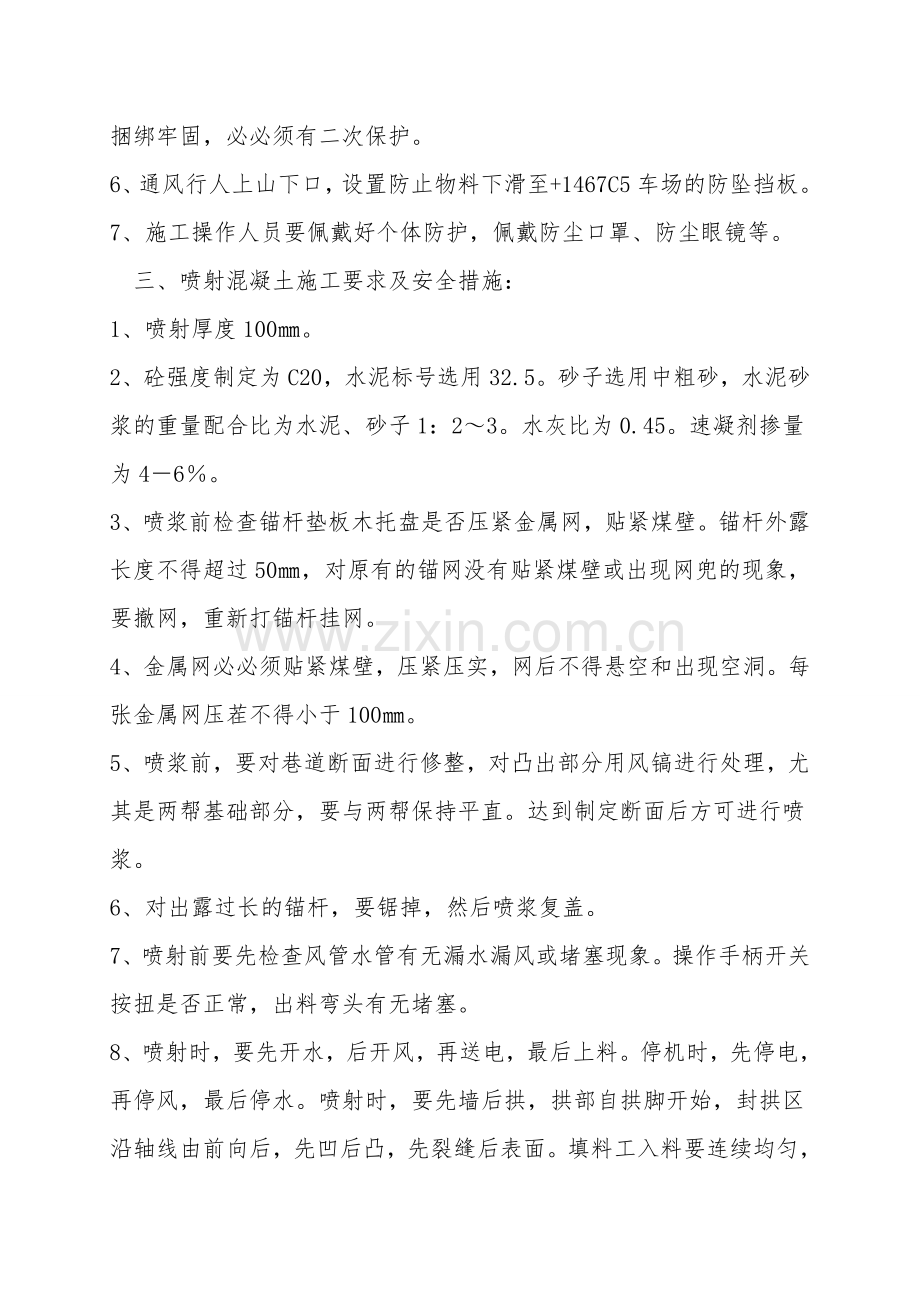

通风行人上山喷浆安全措施 一、施工说明: 1、施工地点:C5煤层通风行人上山。 2、工程量:310米。 3、巷道坡度:平均39。 4、临时支护形式:锚网支护。 5、喷浆顺序:通风行人上山下部60米从+1647C5车场供拌料进行喷浆;其他250米自上往下进行喷浆,喷浆用料从+1837水平C5回风平巷运至通风行人上山口,通过溜槽将混合料运至搅拌机处。 6、施工队组:喷浆队。 7、施工劳作组织:喷浆时采纳三、八作业制;每班8人。 8、施工工期:估计20天。 9、通风行人上山扩帮后巷道断面:宽1.7米 高2.45米;喷浆后巷道断面宽1.5米 高2.35米。 二、施工中的特别要求及安全措施: 1、施工前通风行人上山设好供人员上下用的扶绳。 2、喷浆地点与拌料地点设好通讯装置,并保证通讯畅通。 3、通风行人上山内运放设备、物料、进行喷浆工作时,工作地点下方严禁有人,必必须在C5车场设专人站岗,防止人员进入。 4、行人上山内运放设备时,下方10米内设好的防止坠落设施,必必须保证设施牢固可靠。 5、运放设备时,必必须保证牵引材料抗拉耐磨强度可靠,牵引材料要捆绑牢固,必必须有二次保护。 6、通风行人上山下口,设置防止物料下滑至+1467C5车场的防坠挡板。 7、施工操作人员要佩戴好个体防护,佩戴防尘口罩、防尘眼镜等。 三、喷射混凝土施工要求及安全措施: 1、喷射厚度100㎜。 2、砼强度制定为C20,水泥标号选用32.5。砂子选用中粗砂,水泥砂浆的重量配合比为水泥、砂子1:2~3。水灰比为0.45。速凝剂掺量为4-6%。 3、喷浆前检查锚杆垫板木托盘是否压紧金属网,贴紧煤壁。锚杆外露长度不得超过50㎜,对原有的锚网没有贴紧煤壁或出现网兜的现象,要撤网,重新打锚杆挂网。 4、金属网必必须贴紧煤壁,压紧压实,网后不得悬空和出现空洞。每张金属网压茬不得小于100㎜。 5、喷浆前,要对巷道断面进行修整,对凸出部分用风镐进行处理,尤其是两帮基础部分,要与两帮保持平直。达到制定断面后方可进行喷浆。 6、对出露过长的锚杆,要锯掉,然后喷浆复盖。 7、喷射前要先检查风管水管有无漏水漏风或堵塞现象。操作手柄开关按扭是否正常,出料弯头有无堵塞。 8、喷射时,要先开水,后开风,再送电,最后上料。停机时,先停电,再停风,最后停水。喷射时,要先墙后拱,拱部自拱脚开始,封拱区沿轴线由前向后,先凹后凸,先裂缝后表面。填料工入料要连续均匀,运行中严禁将手伸入弯管。发生机械故障进行处理时,必必须及时停风停电。开机送风送电时,必必须事先通知有关人员,以防发生事故。喷射手在作业时要随时观察围岩、喷层表面、回弹、粉尘状况,及时调整水灰比。水泥砂浆表面要湿润平滑无干斑,无流淌现象。平整度不超过50㎜。喷头与受喷面的垂线成10-15度夹角,喷枪旋转直径以300㎜旋转轨道,以一圈压半圈的水平横线运动,同时控制风压水压,减少回弹量。 9、依据输料距离合理选择风压,依据风压选择水压。 10、一次喷厚不小于最大骨粒料径的二倍。 11、分层喷射时,合理的间隙时间应是喷射混凝土达到终凝后再进行下一分层的喷射。 12、喷射水泥砂浆时对凹进处要先喷,凹进处找平后,在进行整体喷射以保证巷道的断面形状。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
