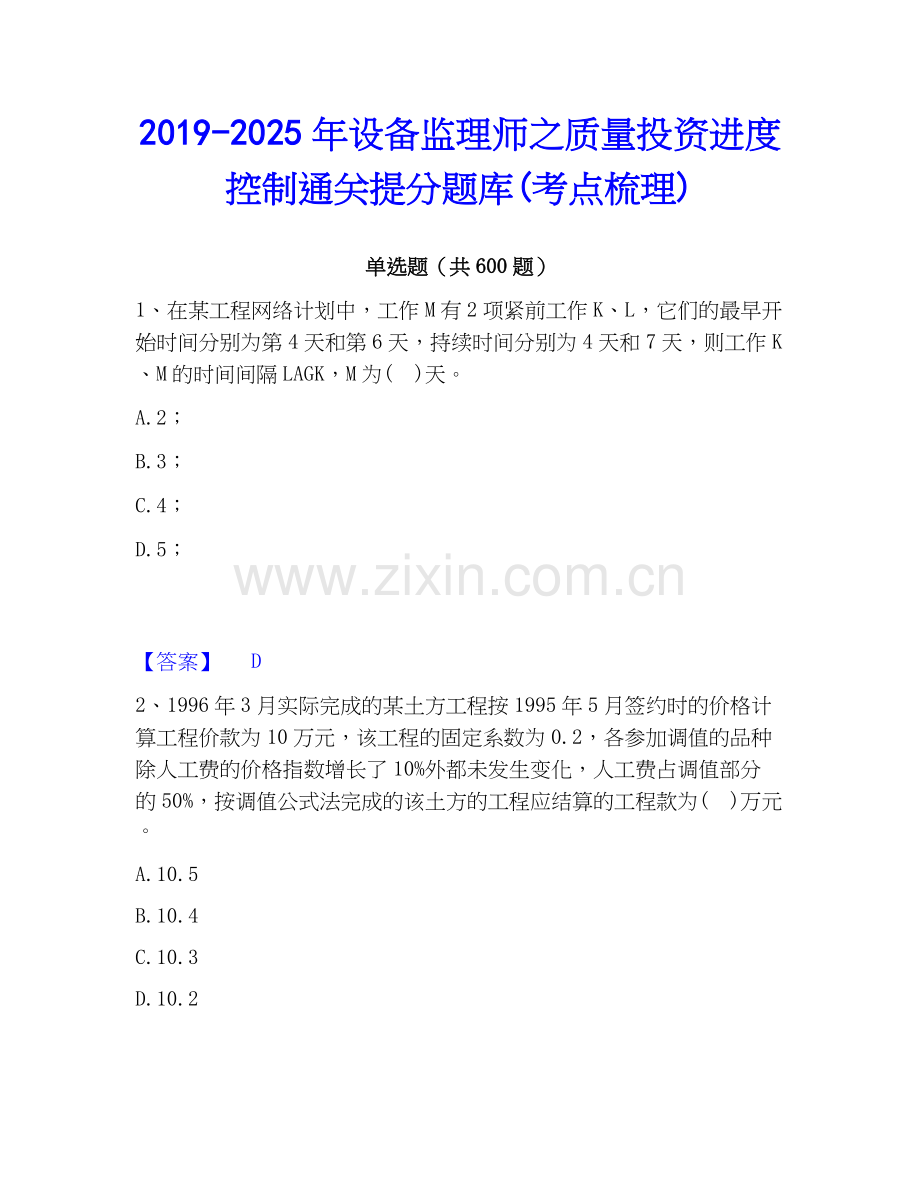

2019-2025年设备监理师之质量投资进度控制通关提分题库(考点梳理)
单选题(共600题)

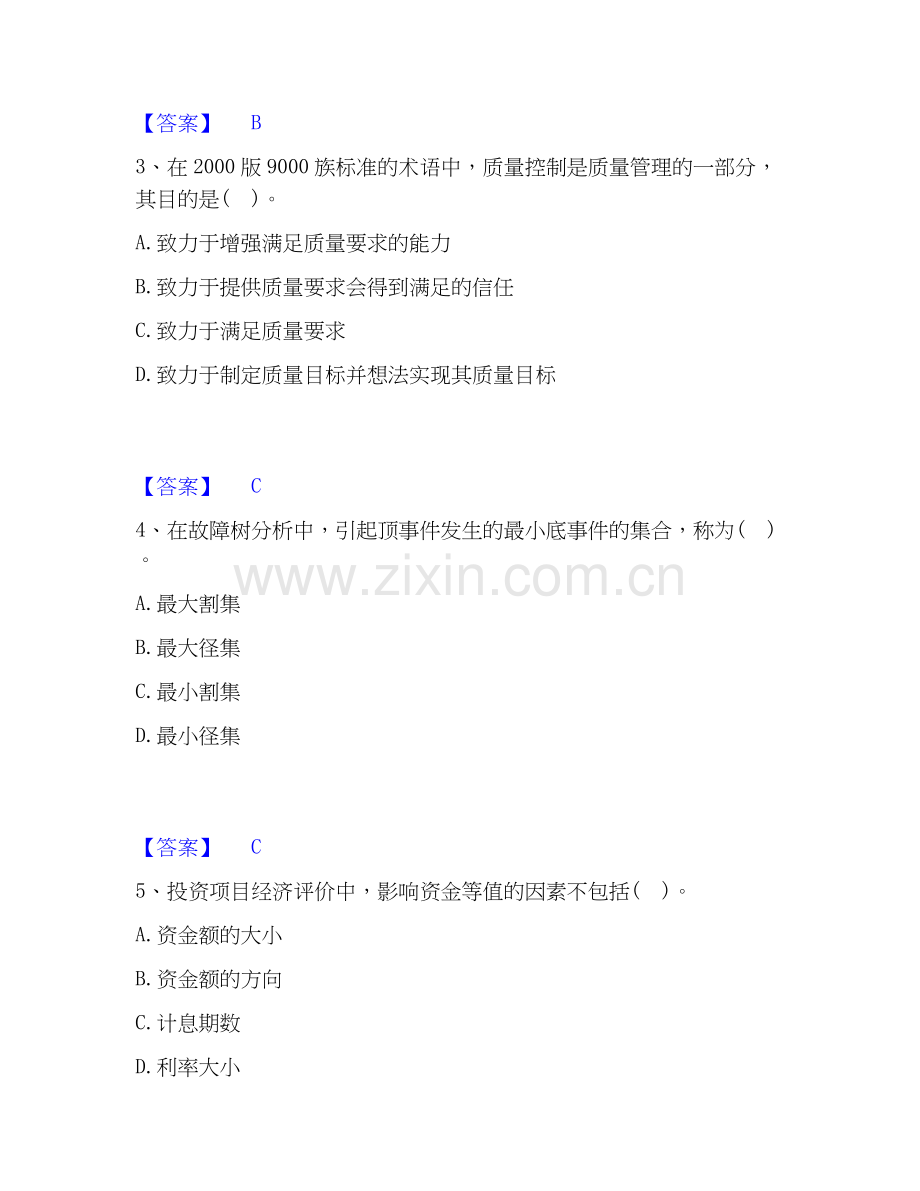

1、在某工程网络计划中,工作M有2项紧前工作K、L,它们的最早开始时间分别为第4天和第6天,持续时间分别为4天和7天,则工作K、M的时间间隔LAGK,M为( )天。
A.2;
B.3;
C.4;
D.5;
【答案】 D
2、1996年3月实际完成的某土方工程按1995年5月签约时的价格计算工程价款为10万元,该工程的固定系数为0.2,各参加调值的品种除人工费的价格指数增长了10%外都未发生变化,人工费占调值部分的50%,按调值公式法完成的该土方的工程应结算的工程款为( )万元。
A.10.5
B.10.4
C.10.3
D.10.2
【答案】 B
3、在2000版9000族标准的术语中,质量控制是质量管理的一部分,其目的是( )。
A.致力于增强满足质量要求的能力
B.致力于提供质量要求会得到满足的信任
C.致力于满足质量要求
D.致力于制定质量目标并想法实现其质量目标
【答案】 C
4、在故障树分析中,引起顶事件发生的最小底事件的集合,称为( )。
A.最大割集
B.最大径集
C.最小割集
D.最小径集
【答案】 C
5、投资项目经济评价中,影响资金等值的因素不包括( )。
A.资金额的大小
B.资金额的方向
C.计息期数
D.利率大小
【答案】 B
6、( )适用于计量值数据的调查,如零件尺寸、重量等质量特性的工序分布情况。
A.工序分类调查表
B.缺陷项目调查表
C.缺陷原因调查表
D.特性检查表
【答案】 A
7、财务净现值为零,表明项目盈利能力水平( )。
A.大于基准收益率
B.小于基准收益率
C.等于基准收益率
D.等于零
【答案】 C
8、FIDIC合同条件对不可抗力的定义不包括( )。
A.一方无法控制的
B.该方在签订合同前,不能对之进行合理准备
C.发生后该方没有采取合理措施进行避免或克服
D.不能主要归因他方的
【答案】 C
9、实行直接测量,还是实行间接测量,应在( )中进行明确。
A.取样方法
B.抽样方案
C.检验和试验文件
D.检验和试验方法
【答案】 D
10、影响设备质量的主要因素有人员、环境以及( )。
A.管理体系、工艺、系统
B.管理体系、工艺、方法
C.机器设备、材料、系统
D.机器设备、材料、方法
【答案】 D
11、由于出现了性能更优越的设备,使现有设备过时、经济效益相对降低,这种情况属于( )。
A.有形磨损
B.外力磨损
C.无形磨损
D.物质磨损
【答案】 C
12、价值工程的核心内容为( )。
A.思想方法的更新和技术管理
B.对功能进行系统分析
C.提高产品的价值
D.由多个领域协作而开展的活动
【答案】 B
13、某设备安装工程9月份拟完工程计划支出8万元,已完工程计划支出5万元,已完工程实际支出10万元,则该设备安装工程9月份的费用绝对偏差和相对偏差分别为( )。
A.2万元;40%
B.3万元:60%
C.5万元;100%
D.-3万元;-37.5%
【答案】 C
14、在设备工程进度监测系统中,对所收集的原始数据进行整理、统计和分析属于( )子系统的功能。
A.数据生成
B.数据处理
C.数据对比
D.数据调整
【答案】 B
15、正交试验设计的首要问题是( )。
A.明确试验目的
B.确定试验指标
C.选择合适的正交表
D.编制试验方案
【答案】 C
16、( )初步确定了设计方案,其后的研制开发工作就是不断完善、细化各项工作。
A.产品研发质量屋
B.产品策划质量屋
C.产品设计质量屋
D.产品分析质量屋
【答案】 B
17、正常生产情况下,产品质量特性的分布一般符合正态分布规律,质量特征在(μ-σ)~(μ+σ)区间的产品有( )。
A.50.25%
B.68.25%
C.95.45%
D.99.73%
【答案】 B
18、在确定设备制造合同价格时,不应考虑的费用是( )。
A.废品损失费
B.非标准设备设计费
C.包装费
D.预备费
【答案】 D
19、下列选项中,最适合作为寿命期不同的互斥方案选择的方法是( )。
A.净现值法
B.差额法
C.净年值法
D.净将来值法
【答案】 C
20、某一价值工程对象的整体功能成本为3000元,其中某部件的功能评价系数为0.2,其现实成本为800元,则该部件功能成本改进的期望值是( )元。
A.-160
B.-200
C.-400
D.-600
【答案】 B
21、在进行线性盈亏平衡分析时,若其他条件不变,仅产品售价提高,则盈亏平衡点会( )。
A.不变
B.上升
C.下降
D.无法确定
【答案】 C
22、采用成本加固定百分比酬金合同,酬金一般按( )的固定百分比计算。
A.实际发生的成本
B.估算工程成本
C.报价成本
D.限额成本
【答案】 A
23、当利用S曲线比较法将实际进展情况与计划S型曲线进行比较时,如果检查日期实际进展点落在计划S曲线的左侧,则该实际进展点与计划S型曲线的垂直距离表示( )。
A.工程实际进度拖后的时间
B.工程实际进度拖后的任务量
C.工程实际进度超前的任务量
D.工程实际进度超前的时间
【答案】 C
24、价值工程的核心内容为( )。
A.思想方法的更新和技术管理
B.对功能进行系统分析
C.提高产品的价值
D.由多个领域协作而开展的活动
【答案】 B
25、制定职业健康安全方针是组织在职业健康安全领域的( )。
A.最高纲领和行动指南
B.推动力
C.准则
D.前提
【答案】 A
26、在下列内容中,不属于监理工程师控制工程建设进度的合同措施是( )。
A.分段发包
B.分解项目并建立编码体系
C.提前施工
D.合同期与进度计划的协调
【答案】 B
27、ISO9000:2000标准质量管理八项原则,首要的原则是( )。
A.以顾客为关注焦点
B.领导作用
C.全员参与
D.过程方法
【答案】 A
28、当工程总报价确定后,通过调整工程量清单内某些项目的单价,使其不影响中标,但又能在结算时获得较好的经济效益的投标报价技巧称为( )。
A.多方案报价法
B.不平衡报价法
C.先亏后盈法
D.内部协调法
【答案】 B
29、下列关于可靠性设计的说法,错误的是( )。
A.为了达到产品的可靠性指标而进行的设计,称为可靠性设计
B.必须提高设计人员预测和预防故障的能力
C.只需考虑一般的设计特性
D.目的是尽可能降低产品在寿命周期内的总费用
【答案】 C
30、下列关于流通合格率(RTY)的说法,错误的是( )。
A.是指每个过程中首批生产合格产品的能力
B.流通合格率分析与劣质成本分析一样揭示劣质成本
C.评价结果易于量化
D.也称作企业中不增值的“隐蔽工厂”
【答案】 D
31、表示故障树名词“或门”的符号是( )。
A.
B.
C.
D.
【答案】 C
32、下列关于价值工程工作小组说法错误的是( )。
A.负责人应由能对项目负责的人员担任
B.成员应当仅包括专业设计人员
C.成员应该思想活跃,具有创造精神
D.成员一般在10人左右
【答案】 B
33、在设备制造过程中,通常不宜直接用作设备检验依据的是( )。
A.检验规范
B.质量计划
C.合同文件
D.检验工艺
【答案】 C
34、根据资金时间价值的原理,在年利率为i情况下,将发生在第2、3、4、5年年末的等额年金80万元折算到第1年年初的现值,其金额为( )万元。
A.80(P/A,i,4)
B.80(P/A,i,4)(P/F,i,1)
C.80(P/F,i,4)
D.80(P/F,i,4)(P/F,i,1)
【答案】 B
35、某分部工程组织无节奏流水施工,如果甲和乙、乙和丙施工过程之间流水步距分别为5天和3天,丙施工过程的作业时间为12天,则该分部工程的工期为( )天。
A.8
B.12
C.14
D.20
【答案】 D
36、某工程单代号网络计划的计算工期为130天。如果计划工期为135天,则关键线路上( )。
A.相邻工作之间时间间隔最小
B.工作的自由时差为零
C.工作的总时差为零
D.节点最早时间等于最迟时间
【答案】 A
37、在某工程单代号网络计划中,下列说法不正确的是( )。
A.至少有一条关键线路
B.在计划实施过程中,关键线路始终不会改变
C.关键工作的机动时间最小
D.相邻关键工作之间的时间间隔为零
【答案】 B
38、测量值的平均值相对标准值的位置是指( )。
A.方差
B.灵敏度
C.偏倚
D.漂移
【答案】 C
39、当监理工程师接受建设单位的委托对建设工程实施全过程监理时,为了有效地控制建设工程进度,监理工程师最早应在( )阶段协助建设前段时间确定工期总目标。
A.前期决策
B.设计前准备
C.建设准备
D.施工准备
【答案】 B
40、确定初选仪器的分辨力时,统计特性变差为0.01,仪器应能读取( )的变化。
A.0.1
B.0.01
C.0.001
D.0.005
【答案】 C
41、过程失效模式及影响分析的英文缩写是( )。
A.FMEA
B.SFMEA
C.PFMEA
D.DFMEA
【答案】 C
42、对于周期性重复更换设备的企业来讲,一般根据设备的( )来确定设备更新的最佳时机。
A.技术寿命
B.经济寿命
C.物理寿命
D.市场寿命
【答案】 B
43、在选择或分析测量系统时,首先我们关心的是测量系统的( )。
A.准确度
B.分辨力
C.最小分度值
D.不易探测度
【答案】 B
44、适合用最小公倍数法进行方案比选的方案类型是( )。
A.混合方案
B.寿命期相同的互斥方案
C.独立方案
D.寿命期不同的互斥方案
【答案】 D
45、进行投资项目方案经济比选时,寿命期不等的互斥方案可以直接采用的比选方法有( )。
A.净年值法
B.差额投资内部收益率法
C.净现值法
D.费用现值法
【答案】 A
46、单代号搭接网络的计算工期由( )决定。
A.终点虚拟节点的最早完成时间;
B.最后开始的工作的最早完成时间;
C.最后一项工作的持续时间;
D.可能由中间某个工作的最早完成时间。
【答案】 D
47、在设备工程进度计划实施中,进度监测的系统过程包括以下工作内容:①实际进度与计划进度的比较;②收集实际进度数据;③数据整理、统计、分析;④建立进度数据采集系统;⑤进入进度调整系统。其正确的顺序是( )。
A.①③④②⑤
B.④③②①⑤
C.④②③①⑤
D.②④③①⑤
【答案】 C
48、下列各类投资方案中,适合使用差额净现值法进行方案选择的是( )。
A.混合方案
B.寿命期相同的互斥方案
C.独立方案
D.寿命期不同的互斥方案
【答案】 B
49、设计验证工作包括( )。
A.变换计算方法、类比设计、试验验证
B.变换计算方法、不同输入核算、试验验证
C.变换计算方法、类比设计、调整核实
D.类比设计、调整核实、设计成果评审
【答案】 A
50、在确定设备制造合同价格时,不应考虑的费用是( )。
A.废品损失费
B.非标准设备设计费
C.包装费
D.预备费
【答案】 D
51、在进度计划执行过程中,若某工作的实际进度比计划进度拖后3天,并且影响工期1天,则该工作原有的总时差应为( )天。
A.1
B.2
C.3
D.4
【答案】 B
52、施工承包企业资质的升级、降级实行资质公告制度,二级及其以下施工承包企业的资质公告由( )发布。
A.国务院建设行政主管部门
B.国家技术监督局
C.各省、自治区、直辖市建设行政主管部门
D.工商管理部门
【答案】 C
53、某设备工程项目有甲、乙、丙、丁四个不确定因素,当其变动百分比均为10%时,评价指标值变动的百分比分别为5%、20%、15%和10%,则最敏感的是( )。
A.因素甲
B.因素乙
C.因素丙
D.因素丁
【答案】 B
54、对设备进行检查验收时,一般通用或小型设备试车不合格则不能投入使用,应由( )组织相关部门研究处理。
A.建设单位
B.设计单位
C.设备供应单位
D.监理单位
【答案】 A
55、出厂前装配不合格的小型设备,不得进行( )。
A.开箱检查
B.整机检验
C.专业检验
D.方案验收
【答案】 B
56、一种重要的预防故障发生的工具是( )。
A.失效模式及影响分析
B.故障树分析
C.事件树分析
D.决策树分析
【答案】 A
57、在分析更新方案时,不应考虑( )。
A.机会成本
B.变动成本
C.经营成本
D.沉没成本
【答案】 D
58、下列财务评价指标中,反映项目偿债能力的指标是( )。
A.利息备付率
B.财务净现值
C.投资回收期
D.总投资收益率
【答案】 A
59、某基础工程土方开挖总量为10000立方米,该工程拟分10个施工段组织固定节拍流水施工,两台挖掘机的台班定额均为100立方米/台班,其流水节拍应为( )天。
A.100
B.50
C.10
D.5
【答案】 D
60、某分部工程组织无节奏流水施工,如果甲和乙、乙和丙施工过程之间流水步距分别为5天和3天,丙施工过程的作业时间为12天,则该分部工程的工期为( )天。
A.8
B.12
C.14
D.20
【答案】 D
61、工程项目的质量目标和水平是通过设计使其具体化的,设计质量的优劣,直接影响工程项目的功能、使用价值和投资的经济效益,所以设计项目首先应( )。
A.满足决策的质量目标和水平
B.满足业主所需的功能和使用价值
C.符合城市规划的要求
D.符合国家规范、规程和标准
【答案】 B
62、在双代号网络计划中,当计划工期等于计算工期时,关键线路上的工作一定是( )。
A.总时差大于自由时差
B.最早开始时间小于等于最迟开始时间
C.最早完成时间等于最迟完成时间
D.相邻工作之间时间间隔大于零
【答案】 C
63、在分析更新方案时,不应考虑( )。
A.机会成本
B.变动成本
C.经营成本
D.沉没成本
【答案】 D
64、在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第15天和第18天,其持续时间为7天。工作M有2项紧后工作,它们的最早开始时间分别为第24天和第26天,则工作M的总时差和自由时差( )天。
A.分别为4和3;
B.均为3;
C.分别为3和2;
D.均为2;
【答案】 C
65、下列选项中,最适合作为寿命期不同的互斥方案选择的方法是( )。
A.净现值法
B.差额法
C.净年值法
D.净将来值法
【答案】 C
66、当一年中计息次数m大于1时,年实际利率将( )年名义利率。
A.等于
B.小于
C.大于
D.无法确定
【答案】 C
67、质量管理八项原则中,( )是质量管理的首要原则。
A.以顾客为关注焦点
B.全员参与
C.持续改进
D.领导作用
【答案】 A
68、依据ISO 9001以及ISO 14001质量管理体系和环境管理体系文件的实践及我国职业健康安全管理试点企业的经验,一般把职业健康安全和环境管理体系文件结构分成( )个层次。
A.两
B.三
C.四
D.五
【答案】 B
69、对隐蔽工程的重点部位,设备监理工程师应( )。
A.与雇主共同检查签认
B.与雇主和承包商共同检查签认
C.与承包商共同检查签认
D.独立检查签认
【答案】 C
70、在工程网络计划执行过程中,监理工程师检查实际进度时发现某工作进度拖延,已超过该工作的自由时差,则( )。
A.不影响其后续工作和工程总工期
B.不影响其后续工作,但影响工程总工期
C.影响其后续工作,且可能影响工程总工期
D.影响其后续工作和工程总工期
【答案】 C
71、下列关于可靠性的表述,错误的是( )。
A.是产品的一种质量指标
B.是一项包括管理和技术的综合技术
C.同一般质量指标的区别在于它是一种空间质量指标
D.基础范围相当广
【答案】 C
72、在项目计划执行中,当某一项工作出现进度偏差超过其自由时差时,一定会影响( )。
A.本工作的最迟完成时间
B.后续工作之一的最早开始时间
C.先行工作的最早开始时间
D.平行工作的最早完成时间
【答案】 B
73、某项目,在建设期初的建筑安装工程费为1000万元,设备工器具购置费为800万元,项目建设期为2年,每年投资额相等,建设期内年平均价格上涨率为50/o,则该项目建设期的涨价预备费为( )万元。
A.50.00
B.90.00
C.137.25
D.184.50
【答案】 C
74、在设计准备阶段监理的工作内容中,不应包括( )。
A.编制设计大纲
B.协助建设单位编制设计招标文件
C.组织对设计的咨询
D.编制监理规划
【答案】 C
75、在工程网络计划中,已知某工作的自由时差与总时差分别为3天和6天,设备监理工程师检查进度时发现该工作的持续时间延长了5天。该工作的实际进度对后续工作和总工期的影响是( )。
A.既不影响工期,也不影响后续工作
B.不影响工期,但将后续工作最早开始时间推迟2天
C.影响工期2天,但不影响后续工作
D.将后续工作最早开始时间推迟3天,并影响工期1天。
【答案】 B
76、失效模式及影响分析的流程步骤中,首要步骤是( )。
A.描述产品或过程
B.定义功能
C.识别潜在失效
D.确定原因并归类
【答案】 A
77、适合用最小公倍数法进行方案比选的方案类型是( )。
A.混合方案
B.寿命期相同的互斥方案
C.独立方案
D.寿命期不同的互斥方案
【答案】 D
78、在工程网络计划执行中,如果某项工作进度拖延的时间超过了该项工作的总时差,在确定进度计划的调整方法时,则需要考虑( )的限制条件。
A.后续工作最早开始时间
B.关键节点的最早时间
C.紧后工作最早开始时间
D.后续工作和总工期
【答案】 D
79、( )初步确定了设计方案,其后的研制开发工作就是不断完善、细化各项工作。
A.产品研发质量屋
B.产品策划质量屋
C.产品设计质量屋
D.产品分析质量屋
【答案】 B
80、在进行“资源有限一工期最短优化”时,下列关于工作调整的说法,正确的是( )。
A.从网络计划的开始节点开始,从左向右逐次进行
B.从资源高峰时段开始,按工作总时差从大到小逐个进行
C.从网络计划的终点节点开始,从右向左逐次进行
D.按工作持续时间从大到小逐次进行
【答案】 A
81、在设备工程进度管理的动态循环过程中,设备监理工程师通常通过( )方法决定是否更新进度计划。
A.逻辑关系分析
B.三时估计
C.偏差分析
D.因果关系分析
【答案】 C
82、检验是产品形成过程中重要的质量保证措施,下列检验中最重要的是( )。
A.进货检验
B.首件检验
C.巡回检验
D.最终检验
【答案】 D
83、( )能做到不遗漏主要原因,同时又包括各种细枝原因,有利于全面、重点地解决问题。
A.结果分解型
B.原因罗列型
C.工序分类型
D.过程方法型
【答案】 B
84、在费用偏差产生的原因中,属于业主方面的原因是( )。
A.自然因素
B.法律法规变化
C.投资规划不当
D.施工质量事故
【答案】 C
85、财务净现值为零,表明项目盈利能力水平( )。
A.大于基准收益率
B.小于基准收益率
C.等于基准收益率
D.等于零
【答案】 C
86、某项目,在建设期初的建筑安装工程费为1000万元,设备工器具购置费为800万元,项目建设期为2年,每年投资额相等,建设期内年平均价格上涨率为50/o,则该项目建设期的涨价预备费为( )万元。
A.50.00
B.90.00
C.137.25
D.184.50
【答案】 C
87、编制设备安装工程概算时,当初步设计深度不够,设备清单不详细,只有主体设备或仅有成套设备重量时,可采用( )编制概算。
A.概算指标法
B.扩大单价法
C.预算单价法
D.设备费的百分比法
【答案】 B
88、下列投资项目风险及不确定性分析中,以计算经济评价指标的期望值为基础的是( )。
A.盈亏平衡分析
B.偏差分析
C.敏感性分析
D.概率分析
【答案】 D
89、设备投资方案甲的现时点投资25万元,此后从第一年年末开始,年运行成本为4万元,寿命期为20年,净残值为8万元。甲方案费用现值为( )万元。[已知(P/A,20%,20)=4.8696,(P/F,20%,20)=0.02608]
A.54.32
B.50.80
C.44.27
D.38.54
【答案】 C
90、某设备2010年购入,到2012年由于制造工艺改进,使该种设备制造成本降低,其市场价格也随之下降。那么,该设备遭受了( )。
A.第一种有形磨损
B.第二种有形磨损
C.第一种无形磨损
D.第二种无形磨损
【答案】 C
91、在利用S形曲线法进行进度比较时,当实际进展点落在计划S形曲线的右侧,则实际进展点与计划S形曲线的水平距离表示工程项目( )。
A.实际进度超前的时间
B.实际进度拖后的时间
C.实际超额完成的任务量
D.实际拖欠的任务量
【答案】 B
92、在设备工程投资中,设备购置费由( )构成。
A.设备原价、采购与装卸费用
B.设备原价、采购与储运费用
C.设备制造费用、储运与安装费用
D.设备制造费用、采购与保管费用
【答案】 B
93、某设备安装工程完工预算为1000万元,到6月底累积成本绩效指数为0.8。据此进行完工尚需估算,则其预测值为( )万元。
A.800
B.1000
C.1200
D.1250
【答案】 D
94、在进行“工期固定—资源均衡”优化时,所采取的措施是( )。
A.通过改变非关键工作的开始时间
B.通过改变关键工作的开始时间
C.通过改变非关键工作的完成时间
D.通过改变关键工作的完成时间
【答案】 A
95、某工程网络计划中,工作A的最早开始时间为第20天,持续时间为7天,该工作有三项紧后工作,它们的最迟开始时间分别为第43天、第30天和第33天,则工作A的总时差为( )天。
A.3
B.6
C.10
D.16
【答案】 A
96、在过程能力评价中,按照过程能力分级表判定,当过程能力指数( )时,表明过程能力正常。
A.
B.
C.
D.
【答案】 B
97、某产品由A、B、C、D四个零部件组成,进行价值工程对象选择时,它们的价值指数如下所示,则完全不需作为价值工程分析对象的是( )。
A.1.8032
B.1.4246
C.1.0000
D.0.6419
【答案】 C
98、下列故障树名词术语与符号搭配错误的是( )。
A.
B.
C.
D.
【答案】 D
99、监理工程师控制建设工程进度的组织措施是指( )。
A.协调合同工期与进度计划之间的关系
B.编制进度控制工作细则
C.及时办理工程进度款支付手续
D.建立工程进度报告制度
【答案】 D
100、某机械设备已使用多年,拟进行大修。当前市场变现价值为80万元,预计大修理费用为100万元。大修后可继续使用4年,平均每年生产产品50吨,年经营成本为40万元,4年后设备残值忽略不计。假设基准收益率为10%,则大修后的单位产品生产成本是( )万元/吨。[(A/P,10%,4)=0.315]
A.0.63
B.1.134
C.1.43
D.1.934
【答案】 D
101、下列关于利息备付率指标的说法,正确的是( )。
A.利息备付率表示可用于还本付息的资金偿还借款本息的保障程度
B.利息备付率是还本付息的资金与还本付息金额的比值
C.利息备付率若大于1,表示付息能力保障程度不足
D.利息备付率从付息资金来源充足性角度反映项目偿付债务利息的保障程度
【答案】 D
102、监理记录是用以表现设备在监理过程中实际质量情况的( )。
A.核心文件
B.关键性文件
C.管理技术文件
D.见证性文件
【答案】 D
103、已知甲、乙为两个寿命期相同的互斥方案,甲、乙两方案的内部收益率分别为15%和13%,净现值分别为150万元和180万元。假如基准收益率为12%,则下列说法正确的是( )。
A.应选择甲项目
B.应选择乙项目
C.应同时选择甲、乙两个项目
D.甲、乙两项目均不应选择
【答案】 B
104、承接工程设计任务时,( )工程设计行业资质单位承担相应行业中、小型建设项目的工程设计任务,地区不受限制。
A.甲级
B.乙级
C.丙级
D.丁级
【答案】 B
105、在工程网络计划中,判别关键工作的条件是( )。
A.自由时差最小
B.总时差最小
C.总时差为零
D.持续时间最长
【答案】 B
106、某项目对净现值指标进行单因素敏感性分析。已知销售收入为敏感性因素,其变化的临界值为-20%。若销售收入减少18%,则净现值指标( )。
A.大于零
B.小于零
C.等于零
D.不变
【答案】 A
107、在利用S形曲线法进行进度比较时,当实际进展点落在计划S形曲线的右侧,则实际进展点与计划S形曲线的水平距离表示工程项目( )。
A.实际进度超前的时间
B.实际进度拖后的时间
C.实际超额完成的任务量
D.实际拖欠的任务量
【答案】 B
108、在一些大型复杂设备的质量形成过程中,由于某个环节或某个零部件质量失控,就有可能导致质量问题,甚至酿成质量事故。这是质量影响因素的( ),它直接导致了质量的波动性。
A.协作广泛性
B.多样性
C.协调性
D.隐蔽性
【答案】 B
109、在工程网络计划中,某工作的最迟完成时间与其最早完成时间的差值是( )。
A.该工作的总时差
B.该工作的自由时差
C.该工作与其紧后工作之间的时间间隔
D.该工作的持续时间
【答案】 A
110、6σ管理法中提到的6σ质量水平意味着产品合格的上下规格为目标值左右减加( )。
A.2σ
B.3σ
C.6σ
D.12σ
【答案】 C
111、某分部工程组织无节奏流水施工,如果甲和乙、乙和丙施工过程之间流水步距分别为5天和3天,丙施工过程的作业时间为12天,则该分部工程的工期为( )天。
A.8
B.12
C.14
D.20
【答案】 D
112、在搭接网络计划中工作之间的搭接关系是由( )决定的。
A.相邻两项工作之间的不同时距
B.相邻两项工作之间的不同流水节拍
C.相邻两项工作之间的不同步距
D.相邻两项工作之间的最早开始时间
【答案】 A
113、设计方案的审核,包括( )两部分的审核内容。
A.不平衡报价
B.多方案报价法
C.突然降价法
D.先亏后盈法
【答案】 B
114、( )是指项目活动或工作分解结构组成部分已完成的价值,用分配给该工作的预算来表示。
A.计划价值
B.挣值
C.实际成本
D.机会成本
【答案】 B
115、( )是指单位产品重要的质量特性不符合规定,或单位产品的质量特性严重不符合规定。
A.A类不合格
B.B类不合格
C.C类不合格
D.A类不合格品
【答案】 B
116、正常生产情况下,产品质量特性的分布一般符合正态分布规律,质量特征在(μ-σ)~(μ+σ)区间的产品有( )。
A.50.25%
B.68.25%
C.95.45%
D.99.73%
【答案】 B
117、工程质量是指工程满足( )需要的,符合国家法律、法规、技术规范标准、设计文件及合同规定的特性综合。
A.承包商
B.业主
C.监理方
D.设计方
【答案】 B
118、“以顾客为关注焦点”等八项质量管理原则作为ISO 9000族标准的指导思想和理论基础,首次提出的标准版本是( )。
A.1987年版ISO 9000族标准
B.1994年版ISO 9000族标准
C.2000年版ISO 9000族标准
D.2008年版ISO 9000族标准
【答案】 C
119、在八项质量管理原则中,过程方法PDCA中C的含义是指( )。
A.过程处置
B.过程认证
C.过程检查
D.过程实施
【答案】 C
120、在双代号时标网络计划中,当某项工作之后紧接实工作时,该工作箭线右边一段的波形线表示( )。
A.工作间的逻辑关系
B.工作的总时差
C.工作的自由时差
D.工作的持续时间
【答案】 C
121、当利用S形曲线进行实际进度与计划进度比较时,如果检查日期实际进展点落在计划S形曲线的右侧,则该实际进展点与计划S形曲线的水平跟离表示工程项目( )。
A.实际进度超前的时间
B.实际进度拖后的时间
C.实际超额完成的任务量
D.实际拖欠的任务量
【答案】 B
122、可靠性是指产品在规定的时间和规定的条件下完成规定功能的能力。它是一种( )质量指标。
A.时间
B.成本
C.价值
D.性能
【答案】 A
123、某设备2010年购入,到2012年由于制造工艺改进,使该种设备制造成本降低,其市场价格也随之下降。那么,该设备遭受了( )。
A.第一种有形磨损
B.第二种有形磨损
C.第一种无形磨损
D.第二种无形磨损
【答案】 C
124、监理工程师对施工进度控制的工作细则中所包括的内容有( )。
A.明确划分施工段的要求
B.工程进度款支付的时间与方式
C.进度检查的周期与进度报表的格式
D.材料进场的时间与检验方式
【答案】 C
125、在网络计划中,某项工作M的最短持续时间为6天,直接费为30000元;正常施工持续时间为8天,直接费为25000元;则工作M的直接费率为( )元/天。
A.5000
B.3125
C.2500
D.2000
【答案】 C
126、设备工程质量是指设备工程的一组( )满足要求的程度。
A.功能特性
B.质量特性
C.固有特性
D.本质特性
【答案】 C
127、可靠性是指产品在规定的时间和规定的条件下完成规定功能的能力。它是一种( )质量指标。
A.时间
B.成本
C.价值
D.性能
【答案】 A
128、进行可靠性设计时,在没有现成数据和可用的经验时,( )是唯一的手段。
A.失效安全设计
B.安全寿命设计
C.可靠性确认试验
D.设置故障监测和诊断装置
【答案】 C
129、在工程网络计划中,已知某工作的自由时差与总时差分别为3天和6天,设备监理工程师检查进度时发现该工作的持续时间延长了5天。该工作的实际进度对后续工作和总工期的影响是( )。
A.既不影响工期,也不影响后续工作
B.不影响工期,但将后续工作最早开始时间推迟2天
C.影响工期2天,但不影响后续工作
D.将后续工作最早开始时间推迟3天,并影响工期1天。
【答案】 B
130、在下列内容中,不属于监理工程师控制工程建设进度的合同措施是( )。
A.分段发包
B.分解项目并建立编码体系
C.提前施工
D.合同期与进度计划的协调
【答案】 B
131、某项目第1年投资500万元,第2年又投资500万元,从第3年进入正常运营期。正常运营期共18年,每年净收人为110万元,设行业基准收益率为80%,该项目的财务净现值为( )万元。
A.-7.83
B.-73.35
C.-79.16
D.-144.68
【答案】 A
132、某企业应用质量功能展开(QFD)来改进汽车车门,首先要做的工作是( )。
A.进行汽车车门的工程特性分析
B.分析顾客需求及重要度
C.分析市场和技术竞争能力
D.确定工程特性及重要度
【答案】 B
133、某工程网络计划中,工作A的最早开始时间为第20天,持续时间为7天,该工作有三项紧后工作,它们的最迟开始时间分别为第43天、第30天和第33天,则工作A的总时差为( )天。
A.3
B.6
C.10
D.16
【答案】 A
134、在2000版9000族标准的术语中,质量控制是质量管理的一部分,其目的是( )。
A.致力于增强满足质量要求的能力
B.致力于提供质量要求会得到满足的信任
C.致力于满足质量要求
D.致力于制定质量目标并想法实现其质量目标
【答案】 C
135、成功的QFD案例可储存在( )中。
A.工程知识库
B.档案中心
C.质量控制部
D.任意地点
【答案】 C
136、编制设备安装工程概算时,当初步设计深度不够,设备清单不详细,只有主体设备或仅有成套设备重量时,可采用( )编制概算。
A.概算指标法
B.扩大单价法
C.预算单价法
D.设备费的百分比法
【答案】 B
137、某
