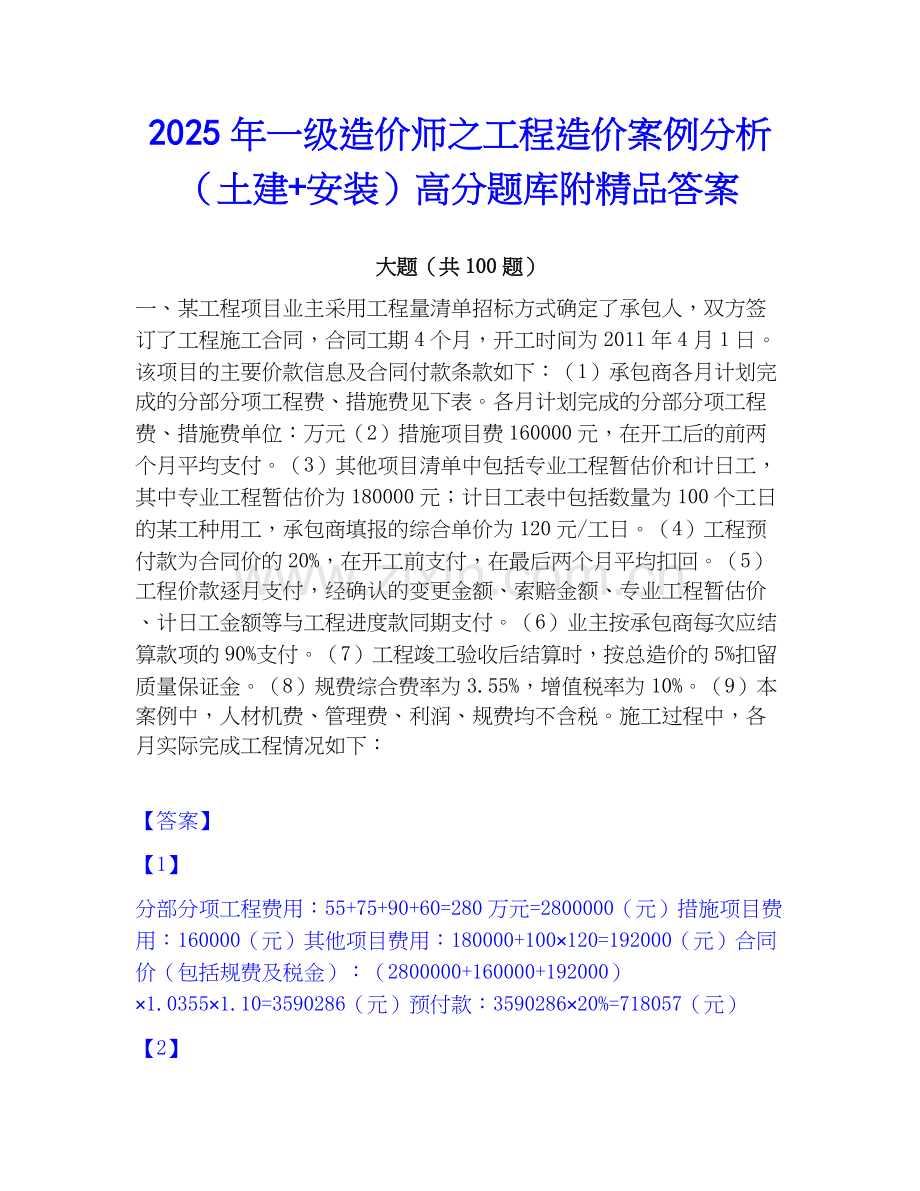

一、某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:(1)承包商各月计划完成的分部分项工程费、措施费见下表。各月计划完成的分部分项工程费、措施费单位:万元(2)措施项目费160000元,在开工后的前两个月平均支付。(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。(4)工程预付款为合同价的20%,在开工前支付,在最后两个月平均扣回。(5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价、计日工金额等与工程进度款同期支付。(6)业主按承包商每次应结算款项的90%支付。(7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。(8)规费综合费率为3.55%,增值税率为10%。(9)本案例中,人材机费、管理费、利润、规费均不含税。施工过程中,各月实际完成工程情况如下:
【答案】
【1】
分部分项工程费用:55+75+90+60=280万元=2800000(元)措施项目费用:160000(元)其他项目费用:180000+100×120=192000(元)合同价(包括规费及税金):(2800000+160000+192000)×1.0355×1.10=3590286(元)预付款:3590286×20%=718057(元)
【2】

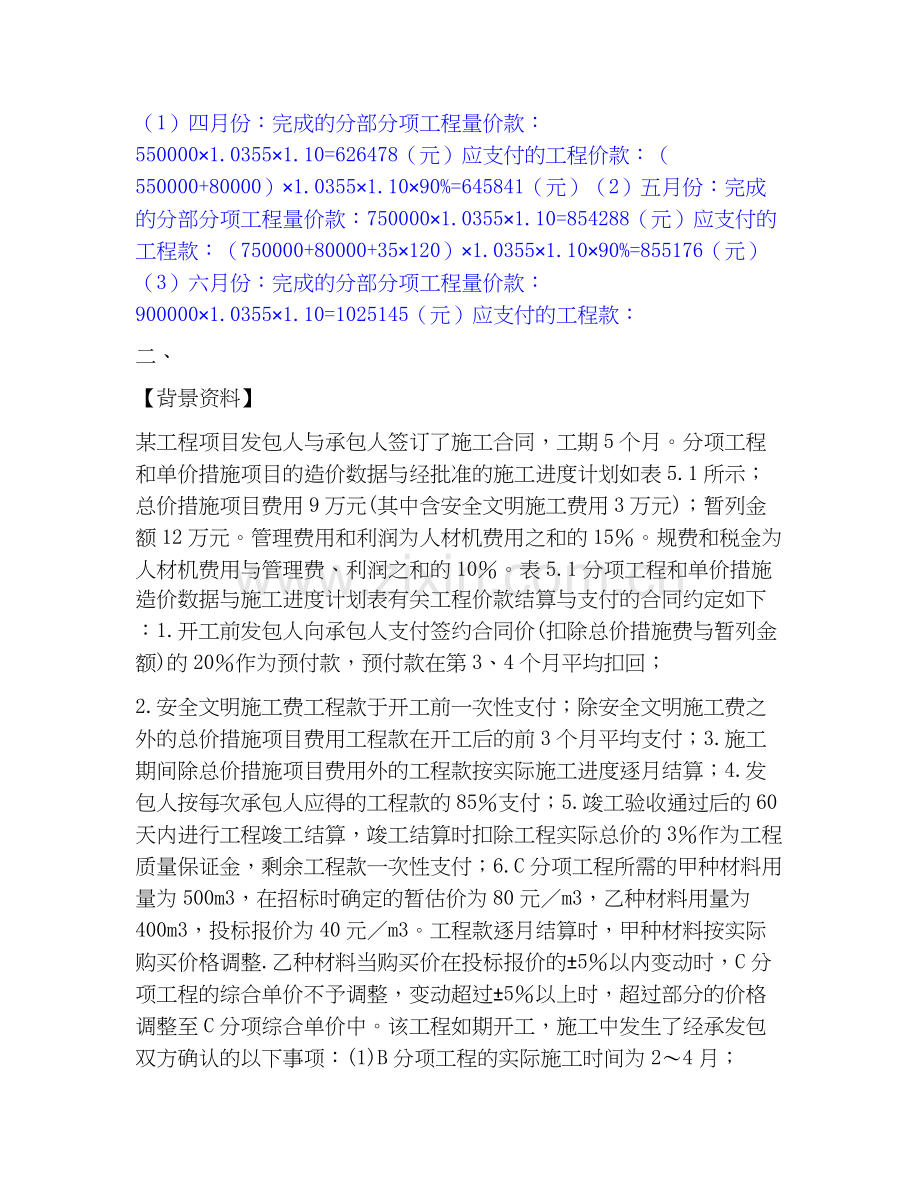

(1)四月份:完成的分部分项工程量价款:550000×1.0355×1.10=626478(元)应支付的工程价款:(550000+80000)×1.0355×1.10×90%=645841(元)(2)五月份:完成的分部分项工程量价款:750000×1.0355×1.10=854288(元)应支付的工程款:(750000+80000+35×120)×1.0355×1.10×90%=855176(元)(3)六月份:完成的分部分项工程量价款:900000×1.0355×1.10=1025145(元)应支付的工程款:
二、
【背景资料】
某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中含安全文明施工费用3万元);暂列金额12万元。管理费用和利润为人材机费用之和的15%。规费和税金为人材机费用与管理费、利润之和的10%。表5.1分项工程和单价措施造价数据与施工进度计划表有关工程价款结算与支付的合同约定如下:1.开工前发包人向承包人支付签约合同价(扣除总价措施费与暂列金额)的20%作为预付款,预付款在第3、4个月平均扣回;
2.安全文明施工费工程款于开工前一次性支付;除安全文明施工费之外的总价措施项目费用工程款在开工后的前3个月平均支付;3.施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算;4.发包人按每次承包人应得的工程款的85%支付;5.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付;6.C分项工程所需的甲种材料用量为500m3,在招标时确定的暂估价为80元/m3,乙种材料用量为400m3,投标报价为40元/m3。工程款逐月结算时,甲种材料按实际购买价格调整.乙种材料当购买价在投标报价的±5%以内变动时,C分项工程的综合单价不予调整,变动超过±5%以上时,超过部分的价格调整至C分项综合单价中。该工程如期开工,施工中发生了经承发包双方确认的以下事项:(1)B分项工程的实际施工时间为2~4月;
【答案】合同价=(76.6+9+12)X1.1=107.36万元预付款=76.6X1.1X20%=16.852万元开工前支付的措施项目款=3X1.1X85%=
2.805万元
2.甲种材料价格为85元/m3,甲增加材料款=500X(85-80)X1.15=2875元由于(50-40)/40=25%>5%,乙增加材料款=400X(50—40X1.05)X1.15=3680元C分项工程的综合单价=2804+(2875+3680)/1000=286.555元/m33月份完成的分部和单价措施费=3
2.4/3+286.555X1000/10000/3=20.352万元3月份业主应支付的工程款=(3
2.4/3+286.555X1000/10000/3+6/3)X1.1X85%-16.852/2=1
2.4733.第3月末分项工程和单价措施项目累计拟完工程计划费用=10.84-3
2.4+28X2/3=61.867万元累计已完工程计划费用=10.8+3
2.4X2/3+28X2/3=51.067万元累计已完工程实际费用=10.8+3
2.4X2/3+1000X2/3X286.555/10000=51.504万元进度偏差=累计已完工程计划费用~累计拟完工程计划费用=51.067-61.867=-10.8万元,实际进度拖后10.8万元。费用偏差=累计已完工程计划费用-累计已完工程实际费用=51.067-51.504=0.437万元,实际费用增加0.437万元。4.工程实际造价=(76.6+9+
2.4+8.7)X1.1=106.37万元
三、 某地区2004年初拟建一工业项目,有关资料如下: 1.经估算国产设备购置费为2000万元(人民币)。进口设备FOB价为2500万元(人民币),到岸价(货价、海运费、运输保险费)为3020万元(人民币),进口设备国内运杂费为100万元。
2.本地区已建类似工程项目中建筑工程费用(土建、装饰)为设备投资的23%,2001年已建类似工程建筑工程造价资料及2004年初价格信息,如表5.1所示,建筑工程综合费率为24.74%。设备安装费用为设备投资的9%,其他费用为设备投资的8%,由于时间因素引起变化的综合调整系数分别为0.98和1.16.3.基本预备费率按8%考虑。 表5.1 2001年已建类似工程建筑工程造价资料及2004年初价格信息表 问题1.按照答题纸表5.2的给定数据和要求,计算进口设备购置费用。
2.计算拟建项目设备投资费用。 3.试计算: (1)已建类似工程建筑工程直接工程费、建筑工程费用。 (2)已建类似工程建筑工程中的人工费、材料费、机械台班费分别占建筑工程费用的百分比(保留小数点后两位)。 (3)2004年拟建项目的建筑工程综合调整系数(保留小数点后两位)。 4.估算拟建项目工程建设静态投资。
【答案】 问题1 表5.2 进口设备购置费用计算表 问题2 拟建项目设备投资费用: 4044.54+2000.00=6044.54(万元) 问题3 (1) ①人工费:24000×28=67.20(万元) 材料费:440×2410+120×1251+850×352+1985000=349.47(万元) 则已建类似工程建筑工程直接工程费:67.20+349.47+66.00=48
2.67(万元) ②已建类似工程建筑工程费用:48
2.67×(1+24.74%)=60
2.08(万元) (2)人工费占建筑工程费用的比例:67.20÷60
2.08×100%=11.16%材料费占建筑工程费用的比例:349.47÷60
2.08×100%=58.04%机械台班费占建筑工程费用的比例:66.00÷60
2.08×100%=10.96%(3)2004年拟建项目的建筑工程综合调整系数: 人工费差异系数:32÷28=1.14
四、某国有企业的工程项目,建设单位通过招标选择了一具有相应资质的造价事务所承担施工招标代理和施工阶段造价控制工作,并在中标通知书发出后第45天,与该事务所签订了委托合同。之后双方又另行签订了一份酬金比中标价降低10%的协议。在施工公开招标中,业主代表为了更好控制招标结果,提出招标控制价要有浮动,以便更好的选择有实力的投标人。综合各种因素,最后招标人公布了招标控制价为1500万。有A、B、C、D、E、F、G、H、J、K、M、N等多家施工单位报名投标,经事务所资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而事务所坚持认为A施工单位有资格参加投标。评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府相关部门提供的专家库中抽取的技术经济专家3人。开标后评标前,J单位提出为了不引起误解,要提交一个补充文件,说明在正副本投标文件上有个别文字描述在编辑时有丢落非关键的词语的地方,并保证不会影响实质性内容。业主代表表示可以递交,是否有效,待评标委员会审定后通知。评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;E单位的投标报价为1600万元。其他施工单位的投标文件均符合招标文件要求。评标中,评标专家还发现K单位在非关键问题的描述中模糊不清,向K单位提出要求澄清,K单位认为已经描述清楚,不需要说明,故未答复。建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。
【问题】
1.指出建设单位在造价事务所招标和委托合同签订及确定投标控制价过程中的不妥之处,并说明理由。
2.在施工招标资格预审中,造价事务所认为A施工单位有资格参加投标是否正确?说明理由。3.指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确作法。4.判别B、D、E、F、H施工单位的投标是否为有效标?说明理由。5.对于J单位提出的要求,业主代表处理是否妥当?说明理由。
【答案】问题1:解:1.在中标通知书发出后第45天签订委托合同不妥,依照招标投标法,应于30天内签订合同。
2.在签订委托合同后双方又另行签订了一份酬金比中标价降低10%的协议不妥。依照招投标法,招标人和中标人不得再行订立背离合同实质性内容的其他协议。3.业主代表提出招标控制价要有浮动不妥,因为按照《建设工程工程量清单计价规范2013版》招标控制价要公布准确的数据,不得上下浮动。问题2:解:造价事务所认为A施工单位有资格参加投标是正确的。以所处地区作为确定投标资格的依据是一种歧视、排斥投标人或潜在投标人的行为,这是招投标法明确禁止的。问题3:解:评标委员会组成不妥,不应包括当地建设行政管理部门的招投标管理办公室主任;评标委员会的成员构成不妥,技术、经济等方面的专家不得少于成员总数的三分之二。正确组成应为:评标委员会由招标人或其委托的招标代理机构熟悉相关业务的代表以及有关技术、经济等方面的专家组成,成员人数为五人以上单数。其中,技术、经济等方面的专家不得少于成员总数的三分之二。问题4:解:B、E、F施工单位的投标不是有效标。
五、国有资金投资依法必须公开招标的某建设项目,采用工程量清单计价方式进行施工招标,招标控制价为3568万元,其中暂列金额280万元。招标文件中规定:(1)投标有效期90天,投标保证金有效期与其一致。(2)投标报价不得低于企业平均成本。(3)近三年施工完成或在建的合同价超过2000万元的类似工程项目不少于3个。(4)合同履行期间,综合单价在任何市场波动和政策变化下均不得调整。(5)缺陷责任期为3年,期满后退还预留的质量保证金。投标过程中,投标人F在开标前1小时口头告知招标人,撤回了已提交的投标文件,要求招标人3日内退还其投标保证金。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价(万元)分别为:3489、3470、3358、3209、3542。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价,发现投标人E报价中混凝土梁的综合单价为700元/m3,招标清单工程量为520m3,符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分;每上升1%扣2分。问题:1.请逐一分析招标文件中规定的(1)~(5)项内容是否妥当,并对不妥之处说明理由。
2.请指出投标人F行为的不妥之处,并说明理由。3.针对投标人B、投标人E的报价,评标委员会应分别如何处理?并说明理由。
【答案】1.(1)妥当。(2)不妥当。理由:根据招投标法律法规的相关规定,投标报价不得低于投标企业的成本,但并不是企业的平均成本。(3)妥当。(4)不妥当。理由:根据清单计价规范的规定,政策变化导致投标方案综合单价调整的,应由发包人承担,市场价格波动应在合同中约定分担的原则,在合同中不应约定所有的风险、一切风险等类似语句。(5)不妥当。理由:根据招投标法律法规的相关规定,缺陷责任期最长不超过2年(24个月),期限届满后,将剩余的质量保证金应返还承包人。2(1)不妥之一:“在开标前口头告知招标人撤回了已提交的投标文件”。理由:根据招投标法律法规的相关规定,投标人应在投标截止时间前书面通知招标人撤回已提交的投标文件。(2)不妥之二:“要求招标人3日内退还其投标保证金”。理由:根据招投标法律法规的相关规定,招标人应在收到投标人撤标申请的5日内退还该投标人的投标保证金。
六、某建设单位(甲方)拟建造一栋3600㎡的职工住宅,采用工程量清单招标方式由某施工单位(乙方)承建。甲乙双方签订的施工合同摘要如下:一、协议书中的部分条款1.合同工期计划开工日期:2018年10月16日;计划竣工日期:2019年9月30曰:工期总日历天数:330天(扣除春节放假16天)。2.质量标准工程质量符合:甲方规定的质量标准。3.签约合同价与合同价格形式签约合同价:人民币(大写)陆佰捌拾玖万元(¥6890000.00元),其中:(1)安全文明施工费为签约合同价5%;(2)暂列金额为签约合同价5%。
【答案】问题1:答:该合同条款存在的不妥之处及其修改:(1)工期总日历天数约定不妥,应按日历天数约定,不扣除节假日时间。(2)工程质量为甲方规定的质量标准不妥,本工程是住宅楼工程.目前对该类工程尚不存在其他可以明示的企业或行业的质量标准,因此,不应以甲方规定的质量标准作为该工程的质量标准,而应以《建筑工程施工质量验收统一标准》中规定的质量标准作为该工程的质量标准。(3)安全文明施工费和暂列金额为签约合同价的一定比例不妥。应约定人民币金额。(4)承包人在开工前采用内部竟聘方式确定项目经理不妥。应明确为投标文件中拟订的项目经理。如果项目经理人选发生变动,应该征得监理人和(或)甲方同意。(5)针对工程量变化幅度和材料上涨幅度调整工程价款的约定不妥。应根据《建设工程工程量清单计价规范》的有关规定,全面约定工程价款可以调整的内容和调整方法。(6)工程预付款预付额度和时间不妥。(7)工程价款支付条款约定不妥。“基木竣工时间”不明确,应修订为具体明确的时间:“乙方不得因甲方资金的暂时不到位而停工和拖延工期”条款显失公平,应说明甲方资金不到位在什么期限内乙方不得停工和拖延工期.逾期支付的利息如何计算。(8)质量保修期(50年)不妥,应按《建设工程质量管理条例》的有关规定进行修改。地基与基础、主体结构为设计的合理使用年限:防水、保温工程为5年;其它工程(水、电、装修等)为2年或2期.(9)工程质量保证金返还时间不妥。根据国家建设部、财政部颁布的《关于印发〈建设工程质量保证金管理暂行办法〉的通知》的规定,在施工合同中双方约定的工程缺陷责任期一般为1年,最长不超过2年。缺陷责任期满后,承包人向发包人申请返还保证金,发包人应于14天内进行核实,核实后14天内将保证金返还承包人。(10)补充施工合同协议条款不妥。在补充协议中,不仅要补充工程内容,而且要说明工期和合同价款是否需要调整,若需调整则如何调整。问题2:答:根据《建设工程工程量清单计价规范》的规定,下列事项(但不限于)发生,发承包双方应当按照合同约定调整合同价款:
七、某拟建工业项目建设投资3000万元,建设期2年,生产运营期8年。其他有关资料和基础数据如下:1.建设投资预计全部形成固定资产,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
2.建设投资的资金来源为资本金和贷款,其中贷款为1800万元,贷款年利率为6%,按年计息,贷款在两年内均衡投入。3.在运营期前4年按照等额本息偿还贷款。4.运营期第一年投入资本金300万元作为运营期的流动资金。5.项日运营期正常年份不含税营业收入为1500万元,含税经营成本为680万元(其中进项税为30万元)。运营期第1年不含税营业收入和含税经营成本分别为正常年份的80%和90%,第2年起各年营业收入和经营成本均达到正常年份水平。6.所得税税率为25%,增值税为16%,增值税附加为12%。
【问题】
1.列式计算项目的固定资产年折旧额。
2.列式计算项目运营期第1年的应偿还的本息额。3.通过计算分析运营期第1年年末是否发生短期贷款。4.列式计算项目运营期的总投资收益率。(计算结果均保留2位小数)
【答案】问题1:(1)建设期利息①1800/2=900万元900/2×6%=27.00万元②(900+27+900/2)×6%=8
2.62万元合计:109.62万元(2)原值:3000+109.62=3109.62万元(3)折旧:3109.62×95%/8=369.27万元问题2:(1)年初借款余额:1800+109.62=1909.62万元(2)还本付息额:1909.62×1.064×6%/(1.064-1)=551.10万元①其中付息:1909.62×6%=114.58万元②其中还本:551.10-114.58=436.52万元问题3:
八、2009年初,某业主拟建一年产15万吨产品的工业项目。已知2006年已建成投产的年产12万吨产品的类似项目。投资额为500万元。自2006年至2009年每年平均造价指数递增3%.拟建项目有关数据资料如下:1.项目建设期为1年,运营期为6年,项目全部建设投资为700万元,预计全部形成固定资产。残值率为4%,固定资产余值在项目运营期末收回。
2.运营期第1年投入流运资金150万元,全部为自有资金,流动资金在计算期末全部收回。3.在运营期间,正常年份每年的营业收入为1000万元,总成本费用为500万元,经营成本为350万元,营业税及附加税率为6%,所得税率为25%,行业基准投资回收期为6年。4.投产第1年生产能力达到设计能力的60%,营业收入与经营成本也为正常年份的60%,总成本费用为400万元,投产第2年及第2年后各年均达到设计生产能力。5.为简化起见,将“调整所得税”列为“现金流出”的内容。问题:1.试用生产能力指数法列式计算拟建项目的静态投资额。
2.编制融资前该项目的投资现金流量表,将数据填入答题纸表1.1中,并计算项目投资财务净现值(所得税后)。3.列式计算该项目的静态投资回收期(所得税后),并评价该项目是否可行。(计算结果及表中数据均保留两位小数)
【答案】分析:本案例一缺少条件:固定资产使用年限(题目见附件),导至固定资产余值没法算。折旧费无论怎么做题都不能自圆其说的:做法一:700*(1-4%)/6=112万元,固定资产余值按残值28万元,但正常年份350(经营成本)+112(折旧)≠500(总成本),何况题目哪里告诉余值=残值;或题目也没有告诉运营期=固定资产使用年限?做法二:按正常年份500(总成本)-350(经营成本)=150(折旧),计算期第2年400(总成本)-210(经营成本)=190(折旧),则190+150*5≠700(全部建设投资),且固定资产余值没有了。做法三:按正常年份500(总成本)-350(经营成本)=150(折旧),计算期第2年400(总成本)-210(经营成本)=190(折旧),则固定资产折旧计提按190(运营期第1年)+150*3(运营期第2~4年)+32(运营期第5年)+28(残值,运营期第6年),导致运营期第5、6年的总成本就不是正常年份500万元了。目前唯一可以做题的是应提供固定资产使用年限。答:1、单位生产能力估算法:适用条件Q2:Q1=0.5~
2.0;C2:Q2=f·C1:Q1即:C2=C1(Q2/Q1)f=500*(15/12)*1.033=68
2.95(万元)2、项目投资现金流量表假设:运营期=固定资产使用年限=6年固定资产余值=残值=700*4%=28(万元)折旧费=700*(1-4%)/6=112(万元)
九、某省使用国有资金投资的某重点工程项目计划于2018年9月8日开工,招标人拟采用公开招标方式进行项目施工招标,并委托某具有招标代理和造价咨询资质的招标代理机构编制了招标文件,文件中允许联合体投标。招标过程中发生了以下事件:事件1:招标人规定1月20-25日为招标文件发售时间。2月16日下午4时为投标截止时间。投标有效期自投标文件发售时间算起总计60天。事件2:2月10日招标人书面通知各投标人:删除该项目所有房间精装修的内容,代之以水泥砂浆地面、抹灰墙及抹灰天棚,投标文件可顺延至21日提交。事件3:投标人A、B组织了联合体,资格预审通过后,为提高中标概率,在编制投标时又邀请了比A、B企业资质高一级的企业C共同组织联合体。事件4:评标委员会于4月29日提出了书面评标报告:E、F企业分列综合得分第一、第二名。没有经过公示,4月30日招标人向E企业发出了中标通知书,5月2日E企业收到中标通知书,双方于6月1日签订了书面合同,合同工期为2年。6月15日,招标人向其他未中标企业退回了投标保证金。双方依据《建设工程工程量清单计价规范》(GB50500-2013)及2013版合同示范文本采用了单价合同方式,承包商包工包料。其中专用条款的部分条款约定如下:1.开工前7天发包方向承包方支付签约合同价(扣除暂列金额)的8%作为材料预付款。
2.开工后的第21天内发包方向承包方支付当年文明施工费总额的40%。3.工程进度款按月结算,发包方按每次承包方应得工程款的50%计。
【问题】
1.该项目必须编制招标控制价吗?招标控制价应根据哪些依据编制与复核?如投标人认为招标控制价编制过低,应在什么时间内向何机构提出投诉?
2.请指出事件1的不妥之处,说明理由。3.事件2中招标人做法妥否?说明理由。
【答案】问题1:1.因为国有资金投资的建设工程招标必须编制招标控制价,所以该项目必须编制。
2.招标控制价应根据下列依据编制与复核:(1)《建设工程工程量清单计价规范》(GB50500-2013)和相应计量规范;(2)国家或省级、行业建设主管部门颁发的计价定额和计价办法;(3)建设工程设计文件及相关资料;(4)拟定的招标文件及招标工程量清单;(5)与建设项目相关的标准、规范、技术资料;(6)施工现场情况、工程特点及常规施工方案。(7)工程造价管理机构发布的工程造价信息,当工程造价信息没有发布时,参照市场价;其他的相关资料。3.投标人经复核认为招标人公布的招标控制价未按照清单计价规范的规定进行编制的,应在招标控制价公布后5天内向招投标监督机构和工程造价管理机构投诉。问题2:投标有效期自投标文件发售时间算起总计60天的做法不妥当,按照有关规定:投标有效期应从提交投标文件的截止之日起算。
一十、某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间,见表5.1。该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元,暂列金额8万元;管理费以分项工程中人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%:规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%:税金率为3.5%;合同工期为8个月。表5.1分项工程工程量、费用和计划作业时间明细表有关工程价款支付条件如下:(1)开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,在开工后的第4-6月分三次平均扣回;(2)安全文明施I等总价措施项目费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1--5个月分五次平均支付;(3)业主按当月承包商已完工程款的90%支付(包括安全文明施工等总价措施项目和其他总价措施项目费);(4)暂列金额计入合同价,按实际发生额与工程进度款周期支付;(5)工程质量保证金为工程款的3%,竣工结算月一次扣留。工程施工期间,经监理人核实的有关事项如下:(1)第3个月发生现场签证计日工费用3.0万元;(2)因劳务作业队伍调整使分项工程C的开始作业时间推迟1个月,且作业时间延长1个月;(3)因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变;
【答案】正确答案是1.合同价款=(43.16+6+10+8)×(1+6%)×(1+3.5%)=73.681(万元);预付费=43.16×(1+6%)×(1+3.5%)×25%=11.838(万元);首付的措施费=6×50%×(l+6%)×(l+3.5%)×90%=
2.962(万元)。
2.3月份完成工程款=[3.6/3+10.08/4+6.2×(1+10%)×(l+7%)/4+10/5+3]×(1+6%)×(1+3.5%)=11.568(万元);3月份应支付工程进度款=11.568×90%=10.411(万元);4月份完成工程款=[8.8/4+10.08/4+6.2X(1+10%)×(l+7%)/4+8.28/4+120×0.023/4+10/5]×(1+6%)×(1+3.5%)=1
2.402(万元);4月份应支付工程进度款=1
2.402×90%-11.838/3=7.216(万元)。3.实际合同价=[43.16+120×0.023+6.2×(1+10%)×(1+7%)+6+10+3]×(1+6%)×(1+3.5%)=79.230(万元);增加额=79.230-73.681=5.549(万元);最后施工单位所得工程款=79.230×(1—3%)=76.853(万元)。解析1.本案例第1问主要考查合同价款、预付款、施工措施贽的计算。题目对工程价款的规定第(4)条要求把暂列金额列入合同价,故合同价款计算基数:分项工程费用+总价措施项目费+暂列金额;题目中给出“规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%;税金率为3.5%”。故应有合同价款=(分项工程费用+总价措施项目费+暂列金额)×(1+规费费率)×(1+税金率)。題目中指出:开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,故预付款=分项工程费用×(1+规费费率)×(1+税金率)。措施项目费也要在合同中约定按一定数额提前支付以便承包商有效采取相应的措施。但应注意,提前支付的措施项目费用与工程预付不同,富于合同价款的一部分,应按支付合同款的约定方式支付,首次支付的措施费=措施项目费×(l+规费费率)×(1+税金率)×首次支付率×90%=6×(1+6%)×(1+3.5%)×50%×90%=
2.962(万元)。
2.本案例第2问主要考查每月已完工程价款和应支付工程进度款的计算。此计算需要详细的考虑每个月完成的工程价款,将其列出。对于3月份,根据表5-1,其中因劳务作业队伍调整使分项工程C的开始作业时间推迟了一个月,故3月C工程还未开始,不计入。因此3月份完成的分项工程有A的1/3和D的1/4,同时3月份发生现场签证计日工费用3.0万元,分项工程D増加了人工费、材料费、机械费之和为6.2万元,都应考虑进去。对于4月份,根据支付条件的第(3)条,应支付工程进度款=已完工程价款×90%。根据表5-1,4月份完成的分项工程有C的1/4、D的1/4和E的1/4,此处值得注意的是,根据有关事项中的第(2)、(4)条,分项工程C、E的作业时间延迟了一个月,故C、E都是四个月才完成的。同时分项工程E增加了工程量120m2,分项工程D增加了人工费、材料费、机械费之和为6.2万元,还需考虑两者的费用增加。根据支付条件的第(1)条,4月份应付工程进度款还需考虑预付款在4?6月平均扣回,故应减去预付款的1/3。
一十一、国有资金投资依法必须公开招标某建设项目,采用工程量清单计价方式进行施工招标,招标控制价为3568万元,其中暂列金额280万元。招标文件中规定,(1)投标有效期90天,投标保证金有效期与其一致。(2)投标报价不得低于企企业平均成本。(3)近三年施工完成或在建的合同价超过2000万元的类似工程项目不少于3个。(4)合同履行期间,综合单价在任何市场波动和政策变化下均不得调整。(5)缺陷责任期为3年,期满后退还预留的质量保证金。投标过程中,投标人F在开标前1小时口头告知招标人,撤回了已提交的投标文件,要求招标人3日内退还其投标保证金。除F外还有A、B、C、D、E五个投标人参加了投标。其总报价(万元)分别为:3489、3470,3358、3209、354
2.。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价,发观投标人E报价中混凝土梁的综合单价为700元/m3,招标清单工程量为520m3。合价为36400元,其他投标人的投标文件均符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分占60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分;每上升1%,扣2分。问题:1.请逐一分析招标文件中规定的(1)--(5)项内容是否妥当,并对不妥之处分别说明理由。
2.请指出投标人F行为的不妥之处,并说明理由3.针对投标人B,投标人E的报价,评标委员会应分别如何处理?并说明理由、。4.计算各有效报价投标人的总报价得分。(计算结果保留两位小数)
【答案】1.(1)妥当(2)不妥,投标报价不得低于成本,但并不是企业的平均成本(3)妥当(4)不妥。因国家法律、法规、规章和政策发生变化影响合同价款的风险,发承包双方应在合同中约定由发包人承担,应当约定综合单价调整因素、幅度及调整办法。(5)不妥。缺陷责任期最长为24个月,不是3年。
2.(1)投标人F在开标前1小时口头告知招标人不妥理由:投标人F在开标前撤回投标文件,应书面通知招标人。(2)要求招标人3日内退还其投标保证金不妥理由:招标人应在与中标人签订合同后的5日内向所有投标人退还投标保证金。3.(1)针对投标人B的报价,评标委员会应做废标处理。理由:投标人B的投标报价中,暂列金额、材料暂估价没有按照招标文件的要求填写,未在实质上响应招标文件,故应作为废标处理。(2)针对投标人E的报价,评标委员会应做废标处理。理由:投标人E的混凝土梁的报价中,单价与总价不符,以单价为准修正总价,则混凝土梁的总价=700×520=36.4(万元)。则投标人E经修正后的报价=3542+(36.4-3.64)=3574.76万元,高于招标控制价3568万元,需请E投标人书面签字确认,若不签字,则按照废标处理;若签字,则其投标报价超过了招标控制价,仍按废标处理。4.有效投标共3家单位:投标人A、投标人C和投标人D有效报价算数平均数=(3489+3358+3209)/3=3352(万元)
一十二、国有资金投资依法必须公开招标的某建设项目,采用工程量清单计价方式进行施工招标,招标控制价为3568万元,其中暂列金额280万元。招标文件中规定:(1)投标有效期90天,投标保证金有效期与其一致。(2)投标报价不得低于企业平均成本。(3)近三年施工完成或在建的合同价超过2000万元的类似工程项目不少于3个。(4)合同履行期间,综合单价在任何市场波动和政策变化下均不得调整。(5)缺陷责任期为3年,期满后退还预留的质量保证金。投标过程中,投标人F在开标前1小时口头告知招标人,撤回了已提交的投标文件,要求招标人3日内退还其投标保证金。除F外还有A、B、C、D、E五个投标人参加了投标,其总报价(万元)分别为:3489、3470、3358、3209、3542。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价,发现投标人E报价中混凝土梁的综合单价为700元/m3,招标清单工程量为520m3,符合要求。招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分;每上升1%扣2分。问题:1.请逐一分析招标文件中规定的(1)~(5)项内容是否妥当,并对不妥之处说明理由。
2.请指出投标人F行为的不妥之处,并说明理由。3.针对投标人B、投标人E的报价,评标委员会应分别如何处理?并说明理由。
【答案】1.(1)妥当。(2)不妥当。理由:根据招投标法律法规的相关规定,投标报价不得低于投标企业的成本,但并不是企业的平均成本。(3)妥当。(4)不妥当。理由:根据清单计价规范的规定,政策变化导致投标方案综合单价调整的,应由发包人承担,市场价格波动应在合同中约定分担的原则,在合同中不应约定所有的风险、一切风险等类似语句。(5)不妥当。理由:根据招投标法律法规的相关规定,缺陷责任期最长不超过2年(24个月),期限届满后,将剩余的质量保证金应返还承包人。2(1)不妥之一:“在开标前口头告知招标人撤回了已提交的投标文件”。理由:根据招投标法律法规的相关规定,投标人应在投标截止时间前书面通知招标人撤回已提交的投标文件。(2)不妥之二:“要求招标人3日内退还其投标保证金”。理由:根据招投标法律法规的相关规定,招标人应在收到投标人撤标申请的5日内退还该投标人的投标保证金。
一十三、案例分析一
【背景资料】
某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下:1.拟建项目占地面积30亩,建筑面积11000m2,其项目设计标准,规模与该企业2年前在另一城市的同类项目相同已建同类项目的单位建筑工程费用为1600元/m2,建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正数为1.05,人材机以外的其它费用修正系数为1.08。根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。固定资产使用年限为10年,残值率为5%,直线法折旧。3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。4.项目正常年份销售收入为1560万元(不含销项税额),增值税税率为17%,增值税附加税率为10%,项目正常年份年经营成本为400万元(不含可抵扣的进项税额30万)。项目运营第1年产量为设计产量的85%,第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本,增值税、可抵扣的进项税额和增值税附加均为正常年份的85%。企业所得税率为25%。问题:1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为5500万元(不含可抵扣的进项税额),建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的
