收藏 分销(赏)

2025年一级造价师之工程造价案例分析(交通)考前冲刺试卷A卷含答案.docx

上传人:唯嘉 文档编号:9982725 上传时间:2025-04-15 格式:DOCX 页数:61 大小:39.80KB
下载 相关 举报
2025年一级造价师之工程造价案例分析(交通)考前冲刺试卷A卷含答案.docx_第1页
第1页 / 共61页
2025年一级造价师之工程造价案例分析(交通)考前冲刺试卷A卷含答案.docx_第2页
第2页 / 共61页
2025年一级造价师之工程造价案例分析(交通)考前冲刺试卷A卷含答案.docx_第3页
第3页 / 共61页
2025年一级造价师之工程造价案例分析(交通)考前冲刺试卷A卷含答案.docx_第4页
第4页 / 共61页
2025年一级造价师之工程造价案例分析(交通)考前冲刺试卷A卷含答案.docx_第5页
第5页 / 共61页
点击查看更多>>
资源描述

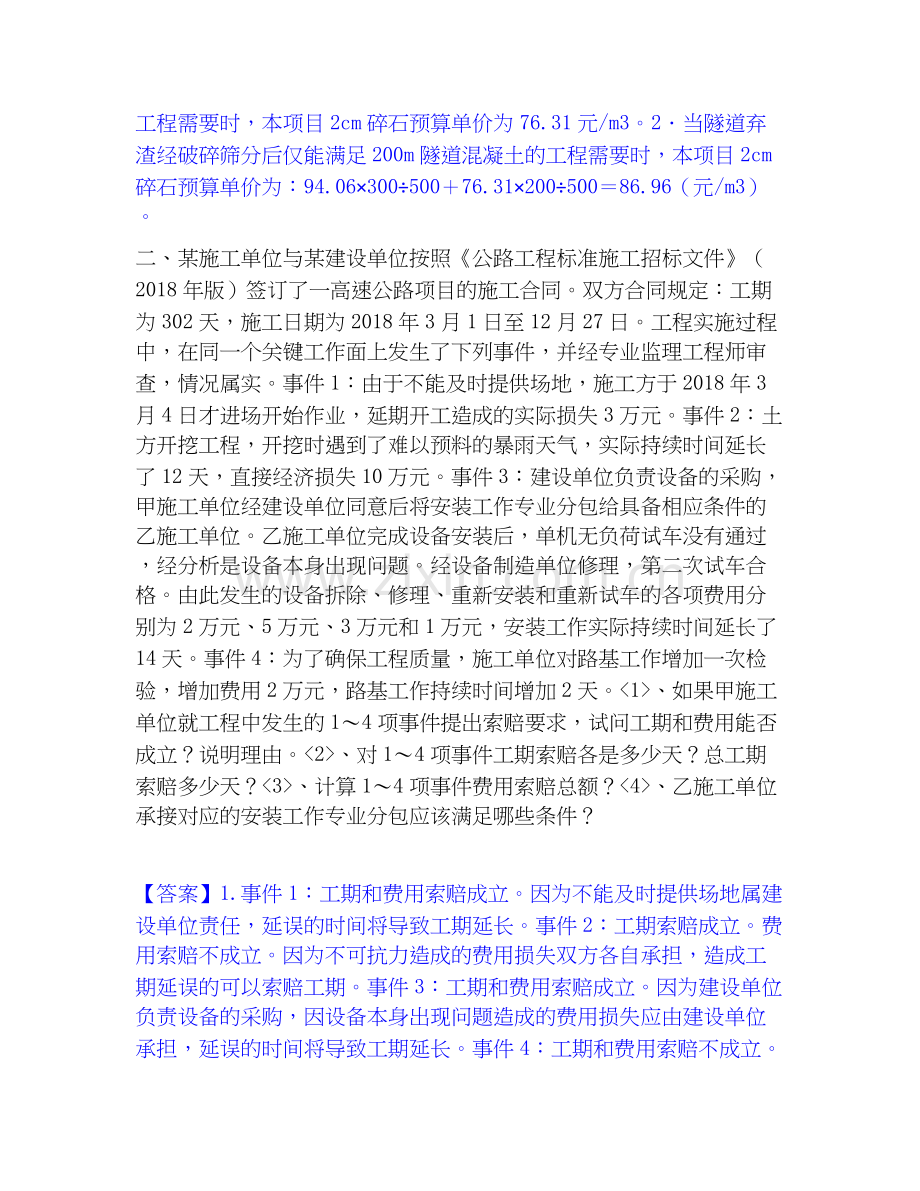

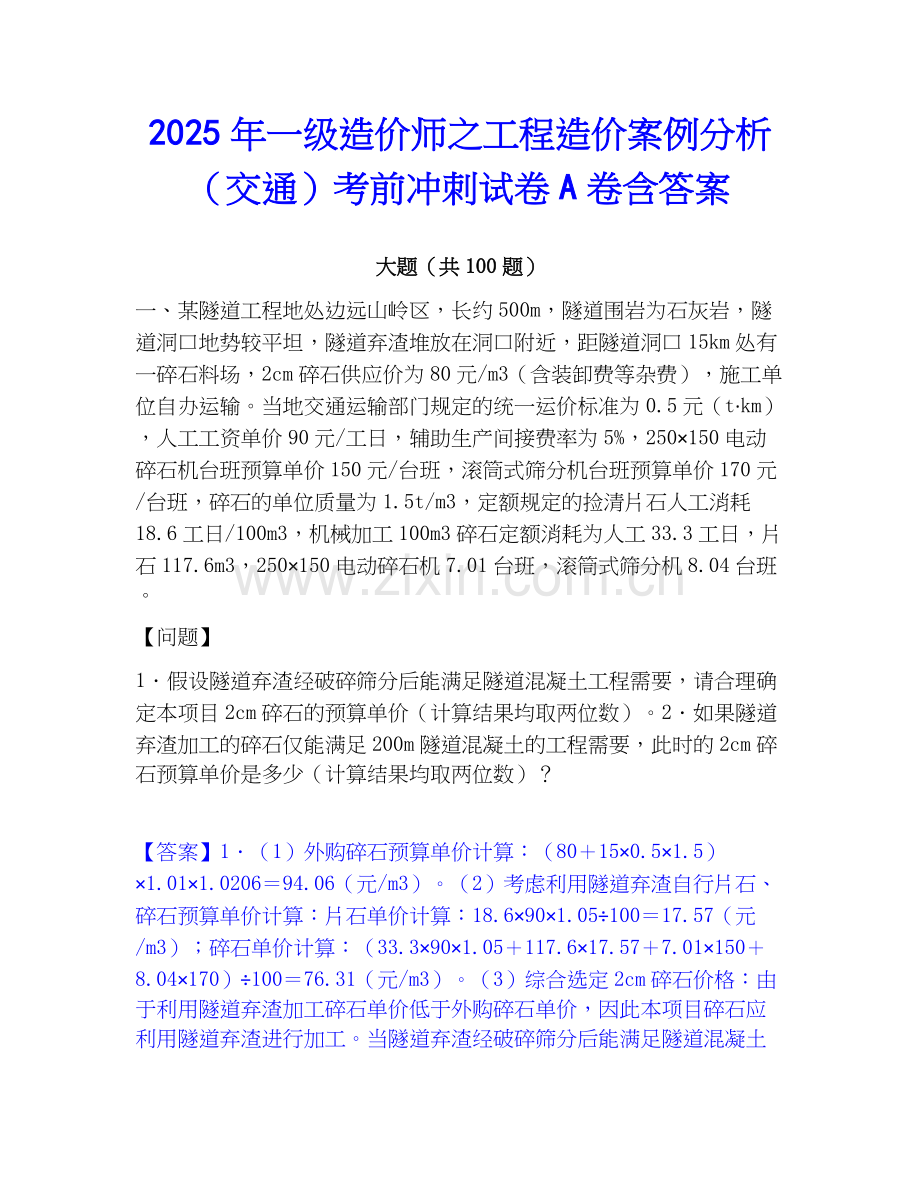

1、2025年一级造价师之工程造价案例分析(交通)考前冲刺试卷A卷含答案大题(共100题)一、某隧道工程地处边远山岭区,长约500m,隧道围岩为石灰岩,隧道洞口地势较平坦,隧道弃渣堆放在洞口附近,距隧道洞口15km处有一碎石料场,2cm碎石供应价为80元/m3(含装卸费等杂费),施工单位自办运输。当地交通运输部门规定的统一运价标准为0.5元(tkm),人工工资单价90元/工日,辅助生产间接费率为5%,250150电动碎石机台班预算单价150元/台班,滚筒式筛分机台班预算单价170元/台班,碎石的单位质量为1.5t/m3,定额规定的捡清片石人工消耗18.6工日/100m3,机械加工100m3碎石定额

2、消耗为人工33.3工日,片石117.6m3,250150电动碎石机7.01台班,滚筒式筛分机8.04台班。【问题】1假设隧道弃渣经破碎筛分后能满足隧道混凝土工程需要,请合理确定本项目2cm碎石的预算单价(计算结果均取两位数)。2如果隧道弃渣加工的碎石仅能满足200m隧道混凝土的工程需要,此时的2cm碎石预算单价是多少(计算结果均取两位数)?【答案】1(1)外购碎石预算单价计算:(80150.51.5)1.011.020694.06(元/m3)。(2)考虑利用隧道弃渣自行片石、碎石预算单价计算:片石单价计算:18.6901.0510017.57(元/m3);碎石单价计算:(33.3901.051

3、17.617.577.011508.04170)10076.31(元/m3)。(3)综合选定2cm碎石价格:由于利用隧道弃渣加工碎石单价低于外购碎石单价,因此本项目碎石应利用隧道弃渣进行加工。当隧道弃渣经破碎筛分后能满足隧道混凝土工程需要时,本项目2cm碎石预算单价为76.31元/m3。2当隧道弃渣经破碎筛分后仅能满足200m隧道混凝土的工程需要时,本项目2cm碎石预算单价为:94.0630050076.3120050086.96(元/m3)。二、某施工单位与某建设单位按照公路工程标准施工招标文件(2018年版)签订了一高速公路项目的施工合同。双方合同规定:工期为302天,施工日期为2018年

4、3月1日至12月27日。工程实施过程中,在同一个关键工作面上发生了下列事件,并经专业监理工程师审查,情况属实。事件1:由于不能及时提供场地,施工方于2018年3月4日才进场开始作业,延期开工造成的实际损失3万元。事件2:土方开挖工程,开挖时遇到了难以预料的暴雨天气,实际持续时间延长了12天,直接经济损失10万元。事件3:建设单位负责设备的采购,甲施工单位经建设单位同意后将安装工作专业分包给具备相应条件的乙施工单位。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5

5、万元、3万元和1万元,安装工作实际持续时间延长了14天。事件4:为了确保工程质量,施工单位对路基工作增加一次检验,增加费用2万元,路基工作持续时间增加2天。、如果甲施工单位就工程中发生的14项事件提出索赔要求,试问工期和费用能否成立?说明理由。、对14项事件工期索赔各是多少天?总工期索赔多少天?、计算14项事件费用索赔总额?、乙施工单位承接对应的安装工作专业分包应该满足哪些条件?【答案】1.事件1:工期和费用索赔成立。因为不能及时提供场地属建设单位责任,延误的时间将导致工期延长。事件2:工期索赔成立。费用索赔不成立。因为不可抗力造成的费用损失双方各自承担,造成工期延误的可以索赔工期。事件3:工

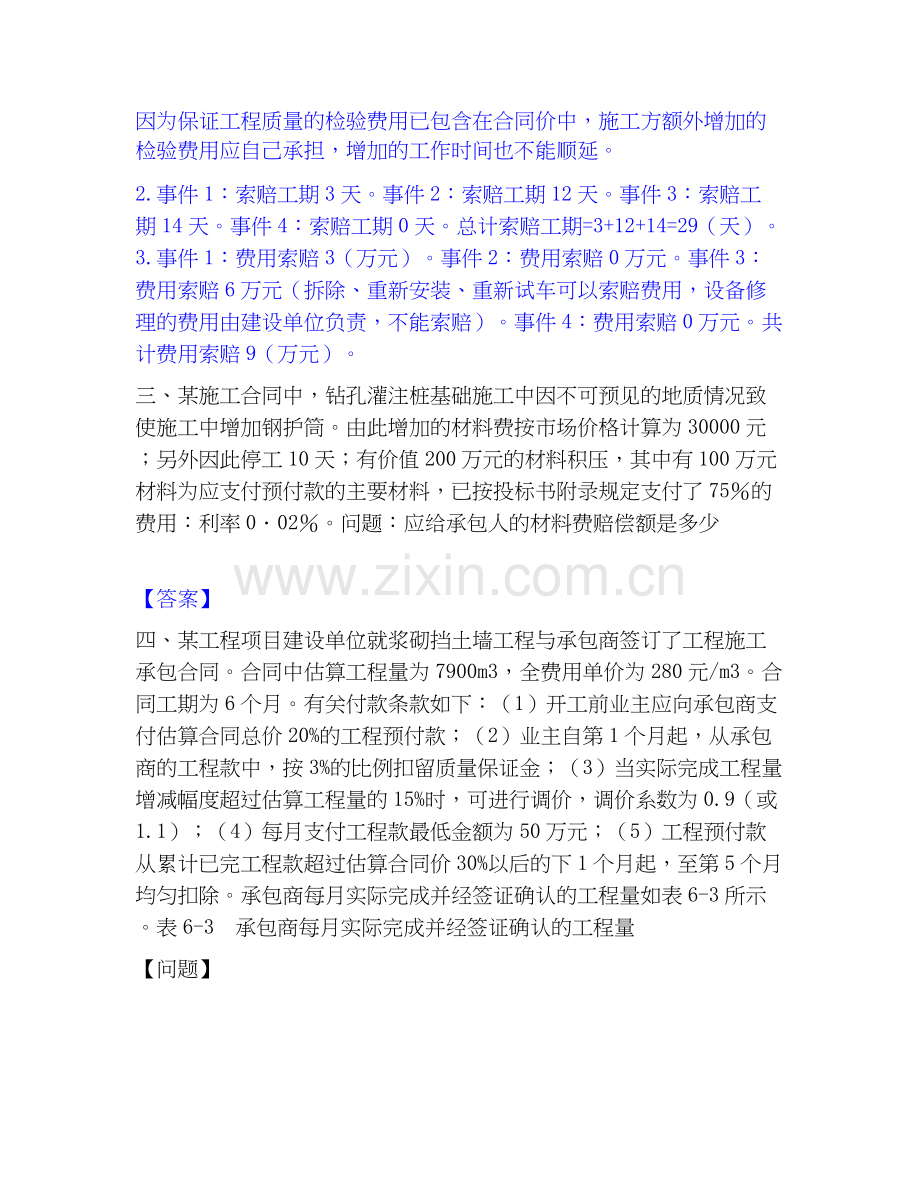

6、期和费用索赔成立。因为建设单位负责设备的采购,因设备本身出现问题造成的费用损失应由建设单位承担,延误的时间将导致工期延长。事件4:工期和费用索赔不成立。因为保证工程质量的检验费用已包含在合同价中,施工方额外增加的检验费用应自己承担,增加的工作时间也不能顺延。2.事件1:索赔工期3天。事件2:索赔工期12天。事件3:索赔工期14天。事件4:索赔工期0天。总计索赔工期=3+12+14=29(天)。3.事件1:费用索赔3(万元)。事件2:费用索赔0万元。事件3:费用索赔6万元(拆除、重新安装、重新试车可以索赔费用,设备修理的费用由建设单位负责,不能索赔)。事件4:费用索赔0万元。共计费用索赔9(万元

7、三、某施工合同中,钻孔灌注桩基础施工中因不可预见的地质情况致使施工中增加钢护筒。由此增加的材料费按市场价格计算为30000元;另外因此停工10天;有价值200万元的材料积压,其中有100万元材料为应支付预付款的主要材料,已按投标书附录规定支付了75的费用:利率002。问题:应给承包人的材料费赔偿额是多少【答案】四、某工程项目建设单位就浆砌挡土墙工程与承包商签订了工程施工承包合同。合同中估算工程量为7900m3,全费用单价为280元/m3。合同工期为6个月。有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;(2)业主自第1个月起,从承包商的工程款中,按3%的比例

8、扣留质量保证金;(3)当实际完成工程量增减幅度超过估算工程量的15%时,可进行调价,调价系数为0.9(或1.1);(4)每月支付工程款最低金额为50万元;(5)工程预付款从累计已完工程款超过估算合同价30%以后的下1个月起,至第5个月均匀扣除。承包商每月实际完成并经签证确认的工程量如表6-3所示。表6-3承包商每月实际完成并经签证确认的工程量【问题】1估算合同总价为多少?2工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?3每月工程量价款为多少?业主应支付给承包商的工程款为多少?【答案】1由题意知,估算合同总价为合同中估算工程量与全费用单价的乘积,即估算合同总价为:7900

9、280221.20(万元)。2(1)由题意知,工程预付款为估算合同总价的20%,即工程预付款为:221.2020%44.24(万元)。(2)估算合同总价的30%:221.2030%66.36(万元)。第1月累计已完工程款:120028033.60(万元);第2月累计已完工程款:270028075.60(万元)66.36(万元);由题意知,工程预付款从累计已完工程款超过估算合同价30%以后的下1个月起,至第5个月均匀扣除,即工程预付款从第3月起扣留。(3)从3月开扣,截至5月扣完,共扣3个月。每月应扣工程预付款为:44.24314.75(万元)。3(1)第1个月工程量价款为:120028033.

10、60(万元);应扣留质量保证金为:33.603%1.01(万元);本月应支付工程款为第1个月工程量价款应扣留质量保证金:33.601.0132.59(万元)50(万元);故第1个月不予支付工程款。(2)第2个月工程量价款为:150028042.00(万元);应扣留质量保证金为:42.003%1.26(万元);本月应支付工程款为:42.001.2640.74(万元);32.5940.7473.33(万元)50万元,第2个月业主应支付给承包商的工程款为73.33万元。五、某公路桥梁工程招标采用资格后审,某投标人收到投标邀请书并购买了招标文件,招标文件允许备选投标方案。经对招标文件进行仔细分析,发现

11、业主所提出的工期要求过于苛刻,且合同条款中规定每拖延1天工期罚合同价的1。若要保证实现该工期要求,必须采取特殊措施,从而成本大大增加;还发现原设计采用桩基础方案过于保守。因此,该投标人在投标文件中说明业主的工期要求难以实现,因而按自己认为的合理工期(比业主要求的工期增加6个月)编制施工进度计划并据此报价;还建议将桩基础改为明挖基础,并对这两种基础结构进行了技术经济分析和比较,证明明挖基础不仅能保证工程结构的可靠性和安全性、对加快工程进度较有保障,而且可降低造价约5%。该投标人将技术标和商务标分别封装密封,在投标截止日期前1天将投标文件报送业主。投标截止时间前1小时,该投标人又递交了一份补充材料

12、其中声明将原报价降低4%。但是,招标单位的有关工作人员认为,根据“一标一投”的惯例,一个投标人不得递交两份投标文件,因而拒收投标人的补充材料。开标会由市公共资源交易中心的工作人员主持,市公证处有关人员到会,各投标单位代表均到场。开标前,市公证处有关人员对各投标单位的资质进行审查,并对所有投标文件进行审查,确认所有投标文件均有效后,正式开标。主持人宣读投标单位名称、投标价格、投标工期和有关投标文件的重要说明。【问题】1该投标人运用了哪几种报价技巧?其运用是否得当?请逐一说明。2从所介绍的资料来看,在该项目招标程序中存在哪些问题?请分别作简单说明。【答案】1该投标人运用了三种报价技巧,即多方案报

13、价法、增加建议方案和突然降价法。其中:(1)多方案报价法运用不当,因为运用该报价技巧时,必须对原方案(本案例指业主的工期要求)报价,而该投标人在投标时仅说明了该工期要求难以实现,却并未报出相应的投标价。(2)增加建议方案运用得当,通过对两个基础方案的技术经济分析和比较(这意味着对两个方案均报了价),论证了建议方案(明挖基础)的技术可行性和经济合理性,对业主有很强的说服力。(3)突然降价法也运用得当,原投标文件的递交时间比规定的投标截止时间仅提前1天,这既符合常理,又为竞争对手调整、确定最终报价留有一定的时间,起到了迷惑竞争对手的作用。若提前时间太多,会引起竞争对手的怀疑,而在开标前1小时突然递

14、交一份补充文件,这时竞争对手再调整报价的可能性很小。2该项目招标程序中存在以下问题:(1)招标单位的有关工作人员不应拒收投标人的补充文件,因为投标人在投标截止时间之前所递交的任何正式书面文件都是有效文件,都是投标文件的有效组成部分。也就是说,补充文件与原投标文件共同构成一份投标文件,而不是两份相互独立的投标文件。(2)根据中华人民共和国招标投标法,开标应由招标人(招标单位)主持开标会,并宣读投标单位名称、投标报价等内容,而不应由市公共资源交易中心的工作人员主持和宣读。(3)投标人资格由评标委员会进行评审,公证处人员无权对投标人资格进行审查,其到场的作用在于确认开标的公正性和合法性。六、某施工合

15、同中,钻孔灌注桩基础施工中因不可预见的地质情况致使施工中增加钢护筒。由此增加的材料费按市场价格计算为30000元;另外因此停工10天;有价值200万元的材料积压,其中有100万元材料为应支付预付款的主要材料,已按投标书附录规定支付了75的费用:利率002。问题:应给承包人的材料费赔偿额是多少【答案】七、某公路隧道工程的招标人于2017年9月11日向通过资格预审的A、B、C、D、E共5家投标人发出投标邀请书,其中说明,9月1418日9:0016:00在招标人会议室购买招标文件,10月8日14:00为投标截止时间。该5家投标人均接受邀请,并按规定时间提交了投标文件。但投标人A在送出投标文件后,发现

16、报价估算有较严重的失误,在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。开标时,由投标人推荐的代表检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于投标人A已撤回投标文件,故招标人宣布有B、C、D、E共4家投标人投标,并宣读该4家投标人的投标人名称、投标保证金递交情况、投标价格、工期和其他内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。参与评标

17、委员会的招标人代表希望投标人B再适当考虑一下降低报价的可能性。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会推荐投标人B为第一中标人候选人。由于投标人B为外地企业,招标人于10月10日将中标通知书以挂号方式寄出,投标人B于10月14日收到中标通知书。由于从报价情况来看,4个投标人的报价从低到高的依次顺序为D、C、B、E。因此,从10月16日11月11日招标人又与投标人B就合同价格进行了多次谈判,结果投标人B将价格降到略低于投标人C的报价水平,最终双方于11月12日签订了书面合同。【问题】1从招标投标的性质看,本案例中的要约邀请、要约和承诺的

18、具体表现是什么?2从所介绍的资料来看,该项目的招标投标程序中在哪些方面不符合中华人民共和国招标投标法中华人民共和国招标投标法实施条例的有关规定?请逐一说明。【答案】1本案例中,要约邀请是招标人的招标文件,要约是投标人的投标文件,承诺是招标人发出的中标通知书。2该项目招标投标程序中在以下几方面不符合中华人民共和国招标投标法中华人民共和国招标法实施条例的有关规定,现分述如下:(1)招标人应宣读5家投标人参加投标,其中一家在开标前撤回投标文件,仅开4家投标文件。不应仅宣布4家投标人参加投标。中华人民共和国招标投标法规定:招标人在招标文件要求提交投标文件的截止时间前收到的所有投标文件,开标时都应当众拆

19、封、宣读。这一规定是比较模糊的,仅按字面理解,已撤回的投标文件也应当宣读,但这显然与有关撤回投标文件的规定的初衷不符。按国际惯例,虽然投标人A在投标截止时间前已撤回投标文件,但仍应作为投标人宣读其名称,不宣读其投标文件的其他内容。(2)评标委员会不应全部由招标人直接确定。按规定,评标委员会中的技术、经济专家,一般招标项目应采取从专家库中随机抽取方式,特殊招标项目可以由招标人直接确定。本项目显然属于一般招标项目。(3)评标委员会要求投标人提出具体、可靠的实施措施是不对的。按规定,评标委员会可以要求投标人对投标文件中含义不明确的内容作必要的澄清或者说明,但澄清或者说明不得超出投标文件的范围或者改变

20、投标文件的实质性内容。(4)评标过程中不应要求投标人考虑降价问题。在确定中标人之前,招标人不得与投标人就投标价格、投标方案的实质性内容进行谈判。(5)中标通知书发出后,招标人不应与中标人就价格进行谈判。按规定,招标人和中标人应按照招标文件和投标文件订立书面合同,不得再行订立背离合同实质性内容的其他协议。中华人民共和国招标法实施条例第五十七条规定:招标人和中标人应当依照招标投标法和本条例的规定签订书面合同,合同的标的、价款、质量、履行期限等主要条款应当与招标文件和中标人的投标文件的内容一致。招标人和中标人不得再行订立背离合同实质性内容的其他协议。(6)订立书面合同的时间过迟。按规定,招标人和中标

21、人应当自中标通知书发出之日(不是中标人收到中标通知书之日)起30日内订立二书面合同,而本案例为33日。八、某公司拟建设A、B两个公路项目,A项目的工程费用为3000万元,工程建设其他费用为1000万元,预备费为工程费用及工程建设其他费用之和的15%。固定资产投资拟向银行贷款金额为2640万元,剩余部分为自有资金投资。贷款年利率为6%(按季度计息)。B项目的工程费用为3600万元,工程建设其他费用为570万元,预备费为工程费用及工程建设其他费用之和的10%。固定资产投资拟向银行贷款金额为3100万元,剩余部分为自有资金投资。贷款年利率为6%(按年计息)。两个项目建设期均为2年,投资比例均按照第一

22、年40%,第二年60%投入,贷款发放比例同投资比例。计算结果保留小数点后两位。、分别计算A、B项目的建设期贷款。、该公司拟通过项目的总投资额进行方案的选择,拟采用投资额较小的项目为最优方案。试分析应选择哪个项目进行投资。【答案】1.(1)A项目贷款有效利率=(1+6%/4)4-1=6.14%第一年贷款额=264040%=1056(万元)第二年贷款额=264060%=1584(万元)第一年贷款利息=1056/26.14%=32.42(万元)第二年贷款利息=(1056+32.42+1584/2)6.14%=115.46(万元)A项目建设期贷款利息合计:32.42+115.46=147.88(万元)

23、2)B项目贷款利率=6%第一年贷款额=310040%=1240(万元)第二年贷款额=310060%=1860(万元)第一年贷款利息=1240/26%=37.20(万元)第二年贷款利息=(1240+37.2+1860/2)6%=132.43(万元)B项目建设期贷款利息合计:37.2+132.43=169.63(万元)2.(1)A项目总投资=(3000+1000)1.15+147.88=4747.88(万元)(2)B项目总投资=(3600+570)1.1+169.63=4756.63(万元)九、某公路建设项目,资金来源为国有资金,业主委托某具有相应招标代理和造价咨询资质的单位编制该项目的招标控制

24、价,并采用公开招标方式进行项目施工招标。招标过程中发生以下事件:事件1:招标代理人确定:招标文件出售时间为10个工作日;投标有效期自开始发售招标文件之日起计算;招标文件确定的投标有效期为30天。事件2:业主要求招标代理人在编制招标文件中的合同条款时不得有针对市场价格波动的调价条款,以控制工程造价。事件3:招标人组织最具竞争力的某个潜在投标人勘察项目现场,并口头解答了该潜在投标人提出的疑问。事件4:评标中,评标委员会发现某投标人的报价明显低于其他投标人的报价。问题:1.指出招标过程中上述事件的不妥之处,并说明理由。2.针对事件4,评标委员会应如何处理?【答案】(一)事件11.不妥之处有2点(1)

25、投标有效期自开始发售招标文件之日起计算,不妥。理由:投标有效期应从投标截止时间起开始计算。(2)招标文件确定的投标有效期为30天,不妥。理由:一般项目的投标有效期为6090天。大型项目120天左右。事件21.不妥之处有1点(1)招标人要求招标代理人在编制招标文件中的合同条款时不得有针对市场价格波动的调价条款,以控制工程造价。理由:对于主要由市场价格波动导致的价格风险,如过程造价中的建筑材料、燃料等价格的风险,承发包双方应当在招标文件中或在合同中对此类风险的范围和幅度予以说明约定,进行合理分摊。事件31.不妥之处有2点(1)组织最具竞争力的某个潜在投标人勘察项目现场。一十、某公路项目业主与承包人

26、签订了工程承包台同,合同规定:钢材、木材、水泥由业主供货到工地现场仓库,其他材料由承包人自行采购。承包人编制的施工方案和进度计划表已获监理人批准。在边坡施工过程中,因业主提供的水泥未到,使该项作业从8月3日至8月16日停工(该项作业的总时差为0天),该项作业人工30人,混凝土搅拌机1台。8月7日至8月9日因下雨,涵洞基础开挖工程停工(该项作业的总时差为零),该项作业人工10人。8月17日至8月21日因1台砂浆搅拌机发生故障使涵洞砌筑延迟开工(该项作业的总时差为4天),该项作业人112人。为此,承包人于8月5日后陆续送交了工期、费用索赔计算书和索赔依据的详细材料,并于8月24日向监理人提交了一份

27、索赔书,其计算书的主要内容如下:1.工期索赔:(1)边坡8月3日至8月16停工,计14天。(2)涵洞基础8月7日至8月9日停工,计3天。(3)砌筑8月17日至8月21日延迟开工,计4天。总计请求顺延工期:21天。2.费用索赔:(1)窝工机械设备费:一台混凝土搅拌机14165=2310(元)。【答案】1.承包人提出的工期索赔不正确。(1)边坡停工14天,应予工期补偿14天。这是由于业主原因造成的,且该项作业位于关键路线上。(2)基础开挖停工,不予工期补偿。因为正常下雨属于季节性因素,是有经验的承包人能预计的,在施工组织中应作考虑,不予索赔。(3)砌筑停工,不予工期补偿,因为该项停工属于承包人自身

28、原因造成的。同意工期补偿:14+0+0=14(天)。2.费用索赔审定:(1)窝工机械费边坡机械窝工:1416565%=1501.5(元)。砌筑机械窝工:因砂浆搅拌机故障为非业主原因,所以造成砂浆搅拌机的窝工机械费不予补偿。小计:1501.5元。(2)窝工人工费边坡窝工:303514=14700(元)(业主原因造成,但窝工工人已做其他工作,所以只补偿工效差。基础开挖窝工:不予补偿。砌筑窝工:不予补偿。一十一、某公路建设项目,资金来源为国有资金,业主委托某具有相应招标代理和造价咨询资质的单位编制该项目的招标控制价,并采用公开招标方式进行项目施工招标。招标过程中发生以下事件:事件1:招标代理人确定:

29、招标文件出售时间为10个工作日;投标有效期自开始发售招标文件之日起计算;招标文件确定的投标有效期为30天。事件2:业主要求招标代理人在编制招标文件中的合同条款时不得有针对市场价格波动的调价条款,以控制工程造价。事件3:招标人组织最具竞争力的某个潜在投标人勘察项目现场,并口头解答了该潜在投标人提出的疑问。事件4:评标中,评标委员会发现某投标人的报价明显低于其他投标人的报价。问题:1.指出招标过程中上述事件的不妥之处,并说明理由。2.针对事件4,评标委员会应如何处理?【答案】(一)事件11.不妥之处有2点(1)投标有效期自开始发售招标文件之日起计算,不妥。理由:投标有效期应从投标截止时间起开始计算

30、2)招标文件确定的投标有效期为30天,不妥。理由:一般项目的投标有效期为6090天。大型项目120天左右。事件21.不妥之处有1点(1)招标人要求招标代理人在编制招标文件中的合同条款时不得有针对市场价格波动的调价条款,以控制工程造价。理由:对于主要由市场价格波动导致的价格风险,如过程造价中的建筑材料、燃料等价格的风险,承发包双方应当在招标文件中或在合同中对此类风险的范围和幅度予以说明约定,进行合理分摊。事件31.不妥之处有2点(1)组织最具竞争力的某个潜在投标人勘察项目现场。一十二、某海滨城市为发展旅游业,经批准兴建一条旅游专用公路。该项目土建工程(路基、桥梁、涵洞)、路面工程分别与两家建

31、筑公司签订了施工合同,分别为乙方和丙方。合同约定土建工程于2014年11月10日正式开工,竣工期为2016年4月25日。因土建工程与路面工程分别为两个独立的合同,由两个承包商分别承建,为了保证工期,当事人约定:为方便物料的进场,同时可以尽早解决当地村民出行需求,路线的第一个工区(15km)及连接线(3km)要提前6个月竣工,乙和丙两家单位会存在一定的交叉施工时间。在工程施工4年6个月时,甲方要求乙方将竣工日期提前2个月,双方协商修订施工方案后达成协议。该工程按变更后的合同工期竣工,经验收后投入使用。在该工程投入使用2年6个月后,乙方因甲方少付工程款起诉至法院。诉称:甲方于该工程验收合格后签发了

32、竣工验收报告,并已投入使用。在结算工程款时,甲方本应付工程总价款9000万元,但只付8200万。特请求法庭判决被告支付剩余的800万元及拖期的利息。在庭审中,被告答称:原告土建工程施工质量有问题,如:路肩排水、超高段路面平整度、桥梁防水层、混凝土工程平整度等工程质量不合格。因此,部分工程由丙单位进行返工,并提出索赔,经监理工程师签字报业主代表认可,共支付450万元。此项费用应由原告承担。另还有其他质量问题造成边坡滑塌共计损失350万元,应从总工程款中扣除,故支付乙方主体工程款总额为8200万元。原告辩称:被告称工程不合格不属实,并向法庭呈交了业主及有关方面签字的合格竣工验收报告及业主致乙方的感

33、谢信等证据。被告又辩称:竣工验收报告及感谢信,是在原告法定代表人宴请我方时,提出为企业晋级,在此情况下,我方代表才签的字。此外,被告代理人又向法庭呈交业主被丙公司提出的索赔450万元(经监理工程师和业主代表签字)的清单56件。原告再辩称:被告代表发言纯属戏言,怎能以签署竣工验收报告为儿戏,请求法庭以文字为证。又指出:如果真的存在被告所说的情况,那么被告应当根据公路工程质量检验评定标准的规定,在路面工程施工前通知我方修理。原告最后请求法庭关注:从签发竣工验收报告到起诉前,乙方向甲方多次以书面方式提出结算要求。在长达2年多的时间里,甲方从未向乙方提出过工程存在质量问题。【问题】1原、被告之间的合同

34、是否有效?2如果在路面工程施工时,发现主体工程施工质量有问题,甲方应采取哪些正当措施?【答案】1合同双方当事人符合建设工程施工合同主体资格的要求,双方意思表达真实,合同订立形式与内容均合法,所以原、被告之间的合同有效。2如果在路面工程施工过程中,发现土建工程施工质量有问题时,甲方应及时通知乙方进行修理。乙方不派人修理,甲方可委托其他人修理,修理费用从扣留的保修费用内支付。3根据我国民法通则之规定,向人民法院请求保护民事权利的诉讼时效期为2年(2017年10月1日施行的中华人民共和国民法总则第一百八十八条对诉讼时效的规定:向人民法院请求保护民事权利的诉讼时效期为3年),从当事人知道或应当知道权利

35、被侵害时起算。本案例中业主在直至庭审前的2年6个月,但乙方自签发竣工验收报告后至起诉前,多次以书面方式提出结算要求(每次提出要求均导致诉讼时效重新计算),所以乙方的诉讼权利应予保护;而甲方直至庭审前的2年多时间里,一直未就质量问题提出异议,已超过诉讼时效期,所以,甲方的反诉权利不予保护。一十三、某公路隧道工程的招标人于2017年9月11日向通过资格预审的A、B、C、D、E共5家投标人发出投标邀请书,其中说明,9月1418日9:0016:00在招标人会议室购买招标文件,10月8日14:00为投标截止时间。该5家投标人均接受邀请,并按规定时间提交了投标文件。但投标人A在送出投标文件后,发现报价估算

36、有较严重的失误,在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。开标时,由投标人推荐的代表检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于投标人A已撤回投标文件,故招标人宣布有B、C、D、E共4家投标人投标,并宣读该4家投标人的投标人名称、投标保证金递交情况、投标价格、工期和其他内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。在评标过程中,评标委员会要求B、D两投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。参与评标委员会的

37、招标人代表希望投标人B再适当考虑一下降低报价的可能性。按照招标文件中确定的综合评标标准,4个投标人综合得分从高到低的依次顺序为B、D、C、E,故评标委员会推荐投标人B为第一中标人候选人。由于投标人B为外地企业,招标人于10月10日将中标通知书以挂号方式寄出,投标人B于10月14日收到中标通知书。由于从报价情况来看,4个投标人的报价从低到高的依次顺序为D、C、B、E。因此,从10月16日11月11日招标人又与投标人B就合同价格进行了多次谈判,结果投标人B将价格降到略低于投标人C的报价水平,最终双方于11月12日签订了书面合同。【问题】1从招标投标的性质看,本案例中的要约邀请、要约和承诺的具体表现

38、是什么?2从所介绍的资料来看,该项目的招标投标程序中在哪些方面不符合中华人民共和国招标投标法中华人民共和国招标投标法实施条例的有关规定?请逐一说明。【答案】1本案例中,要约邀请是招标人的招标文件,要约是投标人的投标文件,承诺是招标人发出的中标通知书。2该项目招标投标程序中在以下几方面不符合中华人民共和国招标投标法中华人民共和国招标法实施条例的有关规定,现分述如下:(1)招标人应宣读5家投标人参加投标,其中一家在开标前撤回投标文件,仅开4家投标文件。不应仅宣布4家投标人参加投标。中华人民共和国招标投标法规定:招标人在招标文件要求提交投标文件的截止时间前收到的所有投标文件,开标时都应当众拆封、宣读

39、这一规定是比较模糊的,仅按字面理解,已撤回的投标文件也应当宣读,但这显然与有关撤回投标文件的规定的初衷不符。按国际惯例,虽然投标人A在投标截止时间前已撤回投标文件,但仍应作为投标人宣读其名称,不宣读其投标文件的其他内容。(2)评标委员会不应全部由招标人直接确定。按规定,评标委员会中的技术、经济专家,一般招标项目应采取从专家库中随机抽取方式,特殊招标项目可以由招标人直接确定。本项目显然属于一般招标项目。(3)评标委员会要求投标人提出具体、可靠的实施措施是不对的。按规定,评标委员会可以要求投标人对投标文件中含义不明确的内容作必要的澄清或者说明,但澄清或者说明不得超出投标文件的范围或者改变投标文件

40、的实质性内容。(4)评标过程中不应要求投标人考虑降价问题。在确定中标人之前,招标人不得与投标人就投标价格、投标方案的实质性内容进行谈判。(5)中标通知书发出后,招标人不应与中标人就价格进行谈判。按规定,招标人和中标人应按照招标文件和投标文件订立书面合同,不得再行订立背离合同实质性内容的其他协议。中华人民共和国招标法实施条例第五十七条规定:招标人和中标人应当依照招标投标法和本条例的规定签订书面合同,合同的标的、价款、质量、履行期限等主要条款应当与招标文件和中标人的投标文件的内容一致。招标人和中标人不得再行订立背离合同实质性内容的其他协议。(6)订立书面合同的时间过迟。按规定,招标人和中标人应当自

41、中标通知书发出之日(不是中标人收到中标通知书之日)起30日内订立二书面合同,而本案例为33日。一十四、某桥梁工程全长460m,上部构造为1530m预应力T形梁,上部构造施工有两种方案可供选择。方案A为现场预制T形梁,方案B为购买半成品T形梁。已知:每片T梁混凝土方量为25m3,每孔桥由6片梁组成。半成品T形梁的购买单价为15000元/片,运输至工地费用为20元/m3。现场预制梁混凝土拌和站安拆及场地处理费为30万元,预制底座费用为30000元/个,现场混凝土预制费用为400元/m3,现场预制其他费用为2万元/月,每片梁预制周期为10天。【问题】假设T形梁预制工期为8个月,请从经济角度比较A、B

42、两个方案的优劣。【答案】(1)预制底座数量的计算。T形梁片数的计算:15690(片);T形梁混凝土数量的计算:90252250(m3)。由题意知,T形梁预制周期为10天,则每个月每个底座可预制3片T形梁,8个月预制工期每个底座可预制8324(片)。则需预制底座的数量为:90243.75(个)因此,应设置4个底座。(2)方案A、方案B的经济性比较。方案A费用的计算:30000043000022504002000081480000(元);方案B费用的计算:(150002025)901395000(元)。方案A费用高于方案B费用,故从经济角度比较,方案B优于方案A。一十五、某项目采用公开招标方式,有

43、A、B、C、D、E、F六家施工单位领取了招标文件。本工程招标文件规定:2018年10月20日下午17:30为投标文件接收终止时间。在提交投标文件的同时,投标单位需提供投标保证金20万元。在2018年10月20日,A、B、C、D、F五家投标单位在下午17:30前将投标文件送达,E单位在次日上午8:00送达。各单位均按招标文件的规定提供了投标保证金。在10月20日上午10:25时,B单位向招标人递交了一份投标价格下降5%的书面说明。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封,并宣读了A、B、C、D、F五家承包商的名称、投标价格、工期和其他主要内容。在开标过程中,招标人发

44、现C单位的标袋密封处没有投标单位公章和法定代表人印章或签字。评标委员会委员由招标人直接确定,共有4人组成,其中招标人代表2人,经济专家1人,技术专家1人。招标人委托评标委员会确定中标人,经过综合评定,评标委员会确定A单位为中标单位。、在招标投标过程中有何不妥之处?说明理由。、B单位向招标人递交的书面说明是否有效?、在开标后,招标人应对C单位的投标书作何处理,为什么?、投标书在哪些情况下可作为废标处理?、招标人对E单位的投标书应做如何处理,理由是什么?【答案】1.在招标投标过程中的不妥之处和理由如下:(1)不妥之处:开标时,由招标人检查投标文件的密封情况。理由:招标投标法规定,开标时,由投标人或

45、者其推选的代表检查投标文件的密封情况,也可以由招标人委托的公证机构检查并公证。(2)不妥之处:评标委员会由招标人确定。理由:一般招标项目的评标委员会采取随机抽取方式。该项目属一般招标项目。不妥之处:评标委员会的组成不妥。理由:根据招标投标法规定,评标委员会由招标人的代表和有关技术、经济等方面的专家组成,成员人数为5人以上单数,其中技术经济等方面的专家不得少于成员总数的2/3。2.B单位向招标人递交的书面说明有效。根据招标投标法的规定,投标人在招标文件要求提交投标文件的截止时间前,可以补充、修改或者撤回已提交的投标文件,补充、修改的内容作为投标文件的组成部分。3.在开标后,招标人应对C单位的投标

46、书作废标处理:C单位因投标书没有单位公章和法定代表人印章或签字,不符合招标投标法的要求。4.投标书在下列情况下,可作废标处理:1)逾期送达的或者未送达指定地点的;2)未按招标文件要求密封的;3)无单位盖章并无法定代表人签字或盖章的;4)未按规定格式填写,内容不全或关键字迹模糊、无法辨认的;一十六、某建设项目拟进行投资估算的建筑安装工程费用为22500万元,设备及工器具购置费为45000万元,工程建设其他费用为5000万元。预备费为4160万元,建设期为3年。各年的投资比例为:第一年30%,第二年45%,第三年25%。该项目固定资产投资主要来源为自有资金和贷款。贷款本金为56000万元,分年度按

47、投资比例发放,贷款年利率为8%(按季度计息)。计算结果保留小数点后两位。、估算建设期贷款利息。、估算拟建项目的总投资。【答案】1.(1)贷款有效利率=(1+8%/4)4-1=8.24%(2)第1年贷款:5600030%=16800(万元)第2年贷款:5600045%=25200(万元)第3年贷款:5600025%=14000(万元)(3)第1年贷款利息:16800/28.24%=692.16(万元)第2年贷款利息:(16800+692.16+25200/2)8.24%=2479.59(万元)第3年贷款利息:(16800+692.16+25200+2479.59+14000/2)8.24%=42

48、98.95(万元)建设期贷款利息合计:692.16+2479.59+4298.95=7470.70(万元)2.拟建项目总投资=22500+45000+5000+4160+7470.70=84130.70(万元)一十七、施工单位承建了某座钻孔灌注桩箱型梁桥工程施工,大桥钻孔灌注桩共20根,桩长均相同。现场一台钻机连续24小时不间断钻孔,每根桩钻孔完成后立即清孔、安放钢筋笼并灌注混凝土,钻孔速度为2m/h,清孔、安放钢筋笼、灌注混凝土及其它辅助工作综合施工速度为3m/h。该施工合同中约定,人工单价100元/工日,人工窝工补偿费80元/工日,除税金外企业管理费、利润等综合费率为20%(以直接工程费为计算基数)。施工过程中发生如下事件:事件一:灌注桩钻孔过程中发现地质情况与设计勘察地质情况不同,停工12天,导致人工每天窝工8工日,机械窝工费1000元/天,停工期间施工单位配合设计单位进行地质勘探用工10

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 考试专区 > 造价师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
