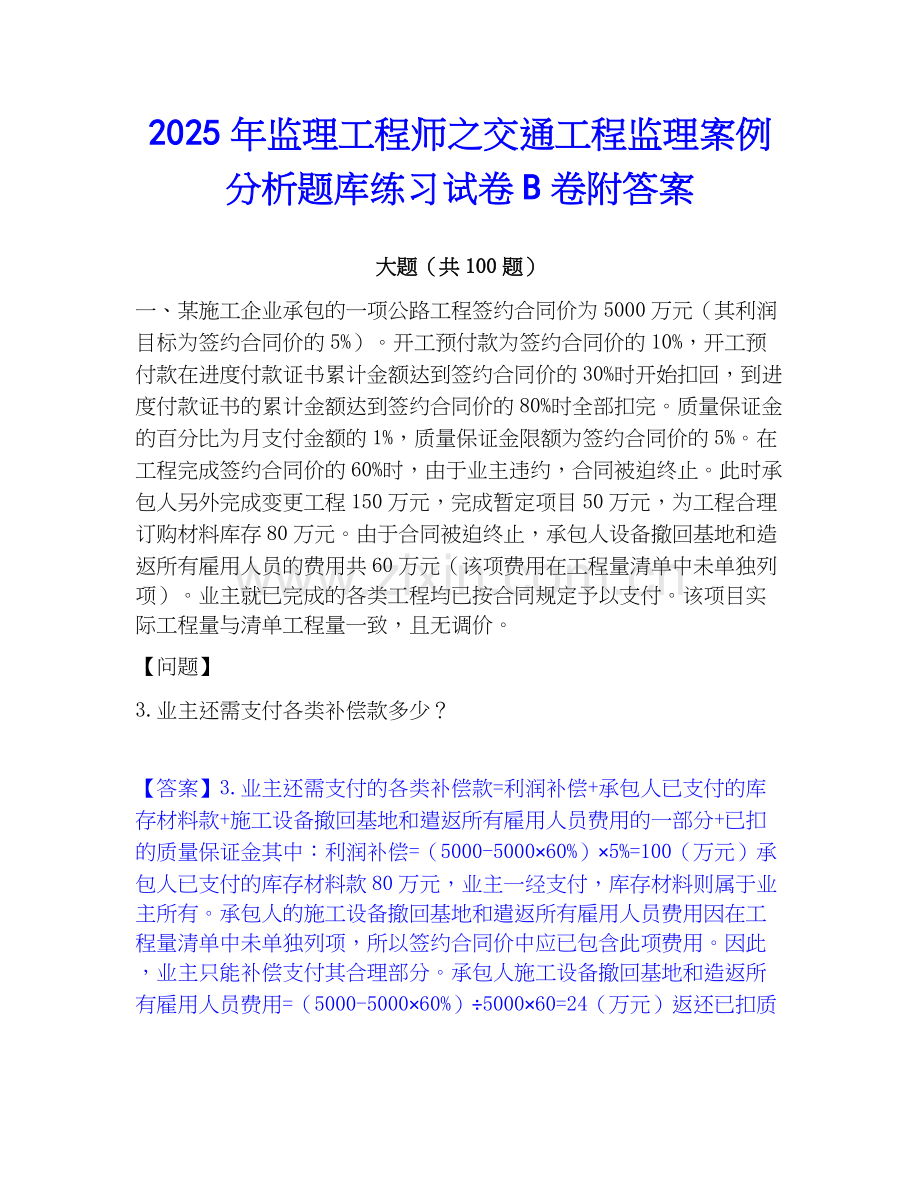

2025年监理工程师之交通工程监理案例分析题库练习试卷B卷附答案
大题(共100题)

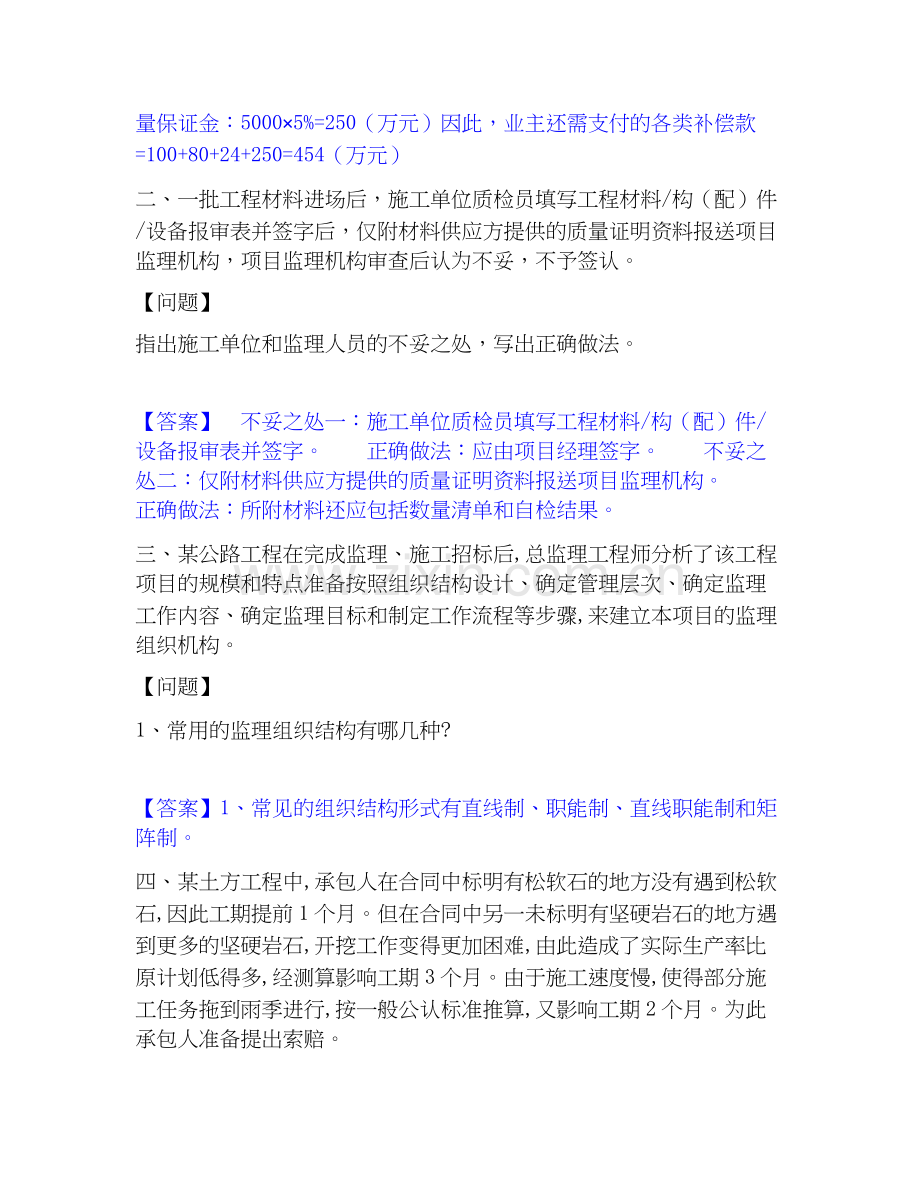

一、某施工企业承包的一项公路工程签约合同价为5000万元(其利润目标为签约合同价的5%)。开工预付款为签约合同价的10%,开工预付款在进度付款证书累计金额达到签约合同价的30%时开始扣回,到进度付款证书的累计金额达到签约合同价的80%时全部扣完。质量保证金的百分比为月支付金额的1%,质量保证金限额为签约合同价的5%。在工程完成签约合同价的60%时,由于业主违约,合同被迫终止。此时承包人另外完成变更工程150万元,完成暂定项目50万元,为工程合理订购材料库存80万元。由于合同被迫终止,承包人设备撤回基地和造返所有雇用人员的费用共60万元(该项费用在工程量清单中未单独列项)。业主就已完成的各类工程均已按合同规定予以支付。该项目实际工程量与清单工程量一致,且无调价。
【问题】
3.业主还需支付各类补偿款多少?
【答案】3.业主还需支付的各类补偿款=利润补偿+承包人已支付的库存材料款+施工设备撤回基地和遣返所有雇用人员费用的一部分+已扣的质量保证金其中:利润补偿=(5000-5000×60%)×5%=100(万元)承包人已支付的库存材料款80万元,业主一经支付,库存材料则属于业主所有。承包人的施工设备撤回基地和遣返所有雇用人员费用因在工程量清单中未单独列项,所以签约合同价中应已包含此项费用。因此,业主只能补偿支付其合理部分。承包人施工设备撤回基地和造返所有雇用人员费用=(5000-5000×60%)÷5000×60=24(万元)返还已扣质量保证金:5000×5%=250(万元)因此,业主还需支付的各类补偿款=100+80+24+250=454(万元)
二、一批工程材料进场后,施工单位质检员填写工程材料/构(配)件/设备报审表并签字后,仅附材料供应方提供的质量证明资料报送项目监理机构,项目监理机构审查后认为不妥,不予签认。
【问题】
指出施工单位和监理人员的不妥之处,写出正确做法。
【答案】 不妥之处一:施工单位质检员填写工程材料/构(配)件/设备报审表并签字。 正确做法:应由项目经理签字。 不妥之处二:仅附材料供应方提供的质量证明资料报送项目监理机构。 正确做法:所附材料还应包括数量清单和自检结果。
三、某公路工程在完成监理、施工招标后,总监理工程师分析了该工程项目的规模和特点准备按照组织结构设计、确定管理层次、确定监理工作内容、确定监理目标和制定工作流程等步骤,来建立本项目的监理组织机构。
【问题】
1、常用的监理组织结构有哪几种?
【答案】1、常见的组织结构形式有直线制、职能制、直线职能制和矩阵制。
四、某土方工程中,承包人在合同中标明有松软石的地方没有遇到松软石,因此工期提前1个月。但在合同中另一未标明有坚硬岩石的地方遇到更多的坚硬岩石,开挖工作变得更加困难,由此造成了实际生产率比原计划低得多,经测算影响工期3个月。由于施工速度慢,使得部分施工任务拖到雨季进行,按一般公认标准推算,又影响工期2个月。为此承包人准备提出索赔。
【问题】
(2)在该索赔事件中,应提出的索赔内容包括哪两方面?
【答案】(2)本事件使承包人由于意外地质条件造成施工困难,导致工期延长,相应产生额外工程费用,因此,应包括费用索赔和工期索赔。
五、某公路工程项目由路基、涵洞、锚杆、挡墙……组成。其中锚杆挡墙的锚杆设计长度为9m,承包人在施工完钻孔工序后向监理工程师提交了工序自检合格报告,而监理工程师在工序检查认可中发现有的钻孔长度仅为7m。
【问题】
2、处理公路工程质量问题时,监理工程师有哪些权力?
【答案】2、依据《公路工程施工监理规范》(JTGG10-2006),当发生可由监理机构处理的质量缺陷、质量隐患时,监理工程师应立即向施工单位发出工程暂时停工指令,并要求其立即书面报告质量缺陷、质量隐患的发生时间、部位、原因及已采取的措施和进一步处理方案;监理工程师应对处理方案进行审核后报建设单位批准,对处理方案的实施和进行监理并予以验收,处理合格、隐患消除的可发出复工指令。
六、高速公路项目为某市政府重点投资建设的项目,建设单位根据有关规定采用公开招标的形式选择施工单位,现有A、B、C、D、E、F六家施工单位领取了招标文件。本工程招标文件规定:2012年10月20日下午17:30为提交投标文件截止时间。在提交投标文件的同时,投标单位需提供投标保证金20万元。在2012年10月20日,A、B、C、D、F五家投标单位在下午17:30前将投标文件送达,E单位在次日上午8:00送达。各单位均按招标文件的规定提供了投标保证金,在10月20日上午10:25时,B单位向招标人递交了一份投标价格下降5%的书面说明。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封,并宣读了A、B、C、D、F承包人的名称、投标价格、工期和其他主要内容。在开标过程中,招标人发现C单位的标袋密封处仅有投标单位公章,没有法定代表人印章或签字。评标委员会委员由招标人直接确定,共有4人组成,其中招标人代表2人,经济专家1人,技术专家1人。招标人授权评标委员会直接确定中标人,经过综合评定,评标委员会确定A单位为中标单位。
【问题】
5.招标人对E单位的投标文件作废标处理是否正确?理由是什么?
【答案】5.招标人对E单位的投标书作废标的处理是正确的。因为E单位未能在投标截止时间前送达投标文件。
七、某单位拟建三个结构形式与规模完全相同的桥梁工程,施工过程主要包括:挖基槽、浇筑混凝土基础、桥板与桥面板吊装。根据施工工艺要求,浇筑混凝土基础一个月后才能进行桥板与桥面板吊装。各施工过程的流水节拍见表1所示。组织四个专业工作队和增加相应专业工作队的流水施工进度计划。
【问题】
2、绘制增加相应专业工作队的流水施工进度计划,并计算工期。
【答案】
八、某地拟建设一项公路工程,建设单位在该工程项目的设计文件完成后,通过招标选择了一家监理单位。该监理单位的工作范围被限定在施工招标和施工阶段。监理合同签订后,总监理工程师分析了该工程项目的规模和特点,准备按照组织结构设计、确定管理层次、确定监理工作内容、确定监理目标和制订监理工作流程等步骤,来建立本项目的监理组织机构。
【问题】
3、本案例中的监理组织机构设置步骤有何不妥?应该怎样改正?
【答案】3、设置步骤中不应包含“确定管理层次”,且其他步骤顺序不对;正确的步骤应是:确定监理目标、确定监理工作内容、组织结构设计、确定监理工作流程。
九、某高速公路项目,签订施工合同后,承包人按照合同要求组织人员机械进行了施工,施工过程中发生了如下一系列的事件: (1)发生了历史性罕见的暴雨; (2)现场劳动力不足; (3)业主在原工地现场之外的另一地方追加了一项额外工作; (4)现场施工遇到了无法预见的不利地质条件,使路基施工难度加大; (5)施工场地使用权的提供发生延误; (6)工程款支付不到位。 问题: 若上述事件的影响均发生在关键线路上,且承包人均已按照索赔时效时间递交了索赔意向书和最终索赔通知书,提出了工期和费用索赔,监理工程师该如何处理?
【答案】事件(1)属于不可抗力事件,工期风险由业主承担,费用风险承担原则为:各自承担自己的财产损失。所以监理工程师应具体核实承包人提出的工期和费用索赔,明确业主应承担的工期和费用损失部分予以批准。 事件(2)属于承包人的责任事件,不予索赔工期和费用。 事件(3)属于业主的责任事件予以工期和费用索赔。 事件(4)为无法预见的不利地质条件,是业主应承担的风险,监理工程师应批准承包人的工期和费用索赔。 事件(5)属于业主的责任事件,予以工期和费用索赔。 事件(6)属于业主的责任事件,予以工期和费用索赔。
一十、某公路建设项目,路面为沥青混凝土路面。业主委托一监理单位进行施工阶段的监理,并分别与监理单位和施工单位签订了合同。在施工过程中,承包单位没有做沥青混凝土路面的经验,按照合同约定,提出需将路面工程进行分包。为了保证施工质量,并赶在冬季前做完路面工程,业主代表选择了一家专业沥青混凝土施工公司,将路面工程分包给该专业施工公司(合同未签),并向承包施工单位和监理单位发出通知,要求施工单位配合路面分包单位施工。
【问题】
(3)分包单位施工完毕后,向监理工程师报送了工程款支付申请和工程结算书,你认为监理工程师应如何处理?
【答案】(3)①退回分包人的支付申请,并告知分包人,分包工程的所有合同事宜均需通过承包人办理。②通知承包人对分包的工程质量进行验收并向监理工程师报验。
一十一、甲房地产公司与乙国有工业公司签订《合作协议》,在乙公司原有的仓库用地上开发商品房。双方约定,共同成立“玫园置业有限公司”(以下简称“玫园公司”)。甲公司投入开发资金,乙公司负责将该土地上原有的划拨土地使用权转变为出让土地使用权,然后将出让土地使用权作为出资投入玫园公司。?攻园公司与丙劳务派遣公司签订协议,由其派遣王某到玫园公司担任保洁员。不久,甲、乙产生纠纷,经营停顿。玫园公司以签订派遣协议时所依据的客观情况发生重大变化为由,将王某退回丙公司,丙公司遂以此为由解除王某的劳动合同。?请回答第题。关于王某劳动关系解除问题,下列选项正确的是:()查看材料
【答案】
一十二、高速公路项目为某市政府重点投资建设的项目,建设单位根据有关规定采用公开招标的形式选择施工单位,现有A、B、C、D、E、F六家施工单位领取了招标文件。本工程招标文件规定:2012年10月20日下午17:30为提交投标文件截止时间。在提交投标文件的同时,投标单位需提供投标保证金20万元。在2012年10月20日,A、B、C、D、F五家投标单位在下午17:30前将投标文件送达,E单位在次日上午8:00送达。各单位均按招标文件的规定提供了投标保证金,在10月20日上午10:25时,B单位向招标人递交了一份投标价格下降5%的书面说明。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封,并宣读了A、B、C、D、F承包人的名称、投标价格、工期和其他主要内容。在开标过程中,招标人发现C单位的标袋密封处仅有投标单位公章,没有法定代表人印章或签字。评标委员会委员由招标人直接确定,共有4人组成,其中招标人代表2人,经济专家1人,技术专家1人。招标人授权评标委员会直接确定中标人,经过综合评定,评标委员会确定A单位为中标单位。
【问题】
1.在招标投标过程中有何不妥之处?说明理由。
【答案】1.在招标投标过程中的不妥之处和理由如下。(1)不妥之处:开标时,由招标人检查投标文件的密封情况。理由:按照有关规定,开标时,由投标人或者其推选的代表检查投标文件的密封情况,也可以由监标人或招标人委托的公证机构检查。(2)不妥之处:评标委员会中的技术、经济专家由招标人直接确定。理由:该项目为一般的招标项目。一般招标项目评标委员会成员中的技术、经济专家应从交通主管部门提供的评标专家库中随机抽取。(3)不妥之处:评标委员会的组成不妥。理由:根据《招标投标法》规定,评标委员会由招标人的代表和有关技术、经济等方面的专家组成,成员人数为5人以上单数,其中技术经济等方面的专家不得少于成员总数的2/3。
一十三、某施工单位承包某工程项目,甲乙双方签订的关于工程价款的合同内容有:(1)建筑安装工程造价660万元,建筑材料及设备费占施工产值的比重为60%。(2)工程预付款为建筑安装工程造价的20%。工程实施后,工程预付款从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次结算工程价款中按材料和设备占施工产值的比重扣抵工程预付款,竣工前全部扣清。(3)工程进度款逐月计算。(4)工程保修金为建筑安装工程造价的3%,竣工结算月一次扣留。(5)材料和设备价差调整按规定进行(按有关规定上半年材料和设备价差上调10%,在6月份一次调增)。
【问题】
(2)工程价款结算的方式有哪几种?
【答案】(2)工程价款的结算方式主要分为按月结算、竣工后一次结算、分段结算、目标结算和双方约定的其他结算方式。
一十四、某公路工程全部由政府投资兴建。该项目为该省建设规划的重点项目之一,且已列入地方年度固定投资计划。该项目的初步设计文件已经编制完成,但尚未获得主管部门批准,征地工作也未全部完成。现决定对该项目进行施工招标。招标人在国家级报刊发布招标公告。招标人于2008年8月5日向具备承包该项目资格条件的A、B、C、D、E五家承包人发出资格预审合格通知,其中说明,8月10日至8月17日在招标人总工程师室领取招标文件,9月5日14时为投标截止时间。这五家承包人均领取了招标文件。8月18日招标人对投标单位就招标文件提出的所有问题统一做出了书面答复,随后组织各投标单位进行了现场踏勘。9月5日这五家承包人均按规定的时间提交了投标文件。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封。由于承包人A已撤回投标文件,故招标人宣布有B、C、D、E四家承包人投标,并宣读这四家承包人的投标价格、工期和其他主要内容。评标委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,技术专家3人,经济专家2人。按照招标文件中确定的综合评标标准,四个投标人综合得分从高到低的顺序依次为B、C、D、E,故评标委员会确定承包人B为中标人。由于承包人B为外地企业,招标人于9月8日将中标通知书寄出,承包人B于9月18日收到中标通知书。最终双方于10月13日签订了书面合同。
【问题】
5.根据《中华人民共和国招标投标法》的有关规定,判断该项目在招标投标过程中有哪些不妥之处?并说明理由。
【答案】5.该项目在招标投标过程中的不妥之处如下。(1)决定对该项目进行施工招标。理由:本项目初步设计文件尚未获得主管部门批准,不具备施工招标的条件,因而不能进行施工招标。(2)招标人对投标单位就招标文件提出的所有问题做出了书面答复后组织各投标单位进行了现场踏勘。理由:现场踏勘应安排在书面答复投标单位提问之前,因为投标单位对施工现场条件也可能提出问题。(3)由招标人检验投标文件的密封情况。理由:开标时,由投标人或其推选的代表检验投标文件的密封情况,这样体现了公平、公正、公开的原则。(4)评标委员会委员由招标人直接确定。理由:评标委员会委员不应全部由招标人直接确定。按规定,评标委员会委员的技术经济专家,一般招标项目应采取(从专家库中)随机抽取的方式,特殊招标项目可以由招标人直接确定。本题没有特殊指明该项目是特殊项目。(5)双方于10月13日签订了书面合同。理由:订立书面合同的时间过迟。按《中华人民共和国招标投标法》的规定,招标人和中标人应当自中标通知书发出之日(不是中标人收到中标通知书之日)起30日内订立书面合同,而本案例已超过30日。
一十五、某公路工程的建设单位通过公开招标的方式,将土建工程、设备安装工程分别发包给甲、乙两家施工单位。同时,委托某监理单位实施施工监理。在该工程施工过程中发生了如下事件:事件1:项目监理机构在审查土建工程施工组织设计时,认为大型支架的拆除工程危险性较大,要求甲施工单位编制支架拆除工程专项施工方案。甲施工单位项目经理部编制了专项施工方案,项目总工程师凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员,遂即将方案报送总监理工程师签认。事件2:土建工程开工前,专业监理工程师复核甲施工单位报送的测量成果时,发现对测量控制点的保护措施不当,造成建立的施工测量控制网失控,随即向甲施工单位发出了“监理工程师通知单”。事件3:专业监理工程师在检查甲施工单位投入的施工机械设备时,发现数量偏少,即向甲施工单位发出了“监理工程师通知单”要求整改。在巡视时发现乙施工单位安装的某监控设备存在严重质量隐患,随即向乙施工单位签发了“工程暂停令”,要求停工整改。事件4:建设单位采购的钢材在监理工程师见证下进行了取样送检,经有资质的检测单位检测,钢材力学性能合格,监理工程师同意进场使用,但在使用中发现,钢材焊接质量不合格。经进一步对钢材进行检验,最终确认该批钢筋焊接质量不符合要求。事件5:甲施工单位施工时不慎将乙施工单位正在安装的一台设备损坏,甲施工单位向乙施工单位做出了赔偿。因修复损坏的设备导致工期延误,乙施工单位向项目监理机构提出延长工期申请。
【问题】
4.事件3中乙施工单位整改完毕后项目监理机构应进行哪些工作?
【答案】4.项目监理机构应重新进行复查验收,符合规定要求后,总(或驻地)监理工程师应及时签发“工程复工指令”;重新进行复查验收,不符合规定要求的,责令乙施工单位继续整改。
一十六、某公路工程项目通过公开招标的方式,确定了三个不同性质的施工单位承担该项工程的全部施工任务,建设单位分别与A公司签订了桥梁施工合同;与B公司签订了道路施工合同;与C公司签订了设备安装合同。三个合同协议中都对甲方提出了一个相同的条款,即“建设单位应协调现场其他施工单位,为三公司创造可利用条件”。合同执行过程中,发生如下事件:事件1:A公司在签订合同后因自身资金周转困难,随后和分包人D公司签订了分包合同,在分包合同中约定分包人D按照建设单位与承包人A约定的合同金额的10%向承包人A支付管理费,分包合同履行中的一切责任均由分包人D承担。事件2:由于A公司在现场施工时间拖延5天,造成B公司的开工时间相应推迟了5天,B公司向A公司提出了索赔。事件3:桥梁构件吊装安装后,A公司立刻拆除塔式起重机,改用卷扬机运送工程材料,C公司原计划由建设单位协调使用塔式起重机吊装某设备的设想落空后,提出用A公司的卷扬机运送,A公司提出卷扬机吨位不足,不能运送。最后,C公司只好为机房设备的吊装重新设计方案;C公司就新方案的实施引起的费用增加和工期延误向建设单位提出索赔。
【问题】
4.根据《建设工程质量管理条例》的规定,工程承发包过程中的违法分包行为有哪些?
【答案】4.根据《建设工程质量管理条例》的规定,违法分包行为主要有:(1)总承包单位将建设工程分包给不具备相应资质条件的单位的。(2)建设工程总承包合同中未有约定,又未经建设单位认可,承包单位将其承包的部分建设工程交由其他单位完成的。
一十七、某公路工程工作量计600万元,计划当年上半年内完工,主要材料金额占施工总产量的6
2.5%,预付备料款占工程款25%,当年上半年各月实际完成施工产值见表7-6所示。
【问题】
2、计算按月结算的工程进度款。
【答案】2、各月结算的工程进度款1月份:工程款60万元,累计完成60万元;2月份:工程款80万元,累计完成140万元;3月份:工程款100万元,累计完成240万元;4月份:工程款120万元,累计完成360万元;5月份:已达到起扣点情况下的应收工程款为:工程款=当月已完工作量-(当月累计已完工作量一起扣点)×主材所占比重=120-(360+120一360)×0.625=45(万元)累计完成405万元;6月份:工程款=当月已完工作量×(1-主材所占比重)=120×(1-0.625)=45(万元)
一十八、某公路工程项目施工承包签约合同价为6500万元,工期18个月,承包合同规定:1.发包人在开工前7天应向承包人支付签约合同价10%的开工预付款。
2.开工预付款自工程开工后的第8个月起分5个月等额抵扣。3.工程进度款按月结算。工程质量保证金为承包合同价的3%,发包人从承包人每月的工程款中按比例扣留。4.当分项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应单价调整系数为0.9。5.新增工程按现行《公路工程预算定额》(JTG/T3832)及《公路工程基本建设项目概算预算编制办法》(JTG3830)的规定计算建筑安装工程费,以此建筑安装工程费为新增工程的单价,措施费中的施工辅助费费率为5%,其余措施费综合费率为7%,规费综合费率为35%,企业管理费费率为10%,利润率为7%,税率为9%,设备费及专项费用不计。在施工过程中,发生了以下事件:(1)工程开工后,发包人要求变更设计。增加一项现浇混凝土挡土墙工程,按现行《公路工程预算定额》(JTG/T3832)的消耗量及价格信息资料计算的每立方米现浇混凝土挡土墙的人工费为120元,材料费为310元,施工机械使用费为240元(其中机上作业人员人工费40元),定额人工费150元,定额材料费300元,定额机械使用费260元。(2)在工程进度至第8个月时,承包人按计划进度完成了500万元建安工作量,同时还完成了发包人要求增加的一项浆砌片石挡土墙工程。经监理人计量后的该工作工程量为460m2,经发包人批准的单价为352元/m2(3)施工至第14个月时,承包人向发包人提交了按原单价计算的该项月已完工程量结算报600万元。经监理人计量。其中某分项工程因设计变更实际完成工程数量为680m3(原清单工程数量为500m3,单价1200元/m3)。问题:1.计算该项目的工程开工预付款。
2.列式计算现浇混凝土挡土墙的单价。
【答案】问题1:工程预付款:6500×10%=650(万元)问题2:工程开工后,发包人要求变更设计。增加一项现浇混凝土挡土墙工程,按现行《公路工程预算定额》(JTG/T3832)的消耗量及价格信息资料计算的每立方米现浇混凝土挡土墙的人工费为120元,材料费为310元,施工机械使用费为240元(其中机上作业人员人工费40元),定额人工费150元,定额材料费300元,定额机械使用费260元。直接费:120+310+240=670(元/m3)定额直接费:150+300+260=710(元/m3)措施费:710×0.05+410×0.07=64.20(元/m3)企业管理费:710×0.1=71(元/m3)规费:(120+40)×0.35=56(元/m3)利润:(710+64.2+71)×0.07=59.16(元/m3)税金:(670+64.2+71+56+59.16)×0.09=8
2.83(元/m3)建筑安装工程费(单价):670+64.2+71+56+59.16+8
2.83=1003.19(元/m3)问题3:增加工作的工程款:460×352=16.19(万元)
一十九、某高速公路路基工程标段全长6.5km,由某驻地办实施监理。施工过程中发生如下事件:事件1:该合同段的涵洞分布范围较广,施工位置、地势及施工条件差异很大,施工单位将A区域、B区域内的涵洞施工交由两个作业队实施。在未履行开工手续的情况下,首先开始A区域涵洞的施工,驻地监理工程师发现后立即进行了制止,并责令施工单位履行开工手续。第二天,施工单位上报了《A区域涵洞工程分项开工申请》,该申请包括分项工程概况、方案陈述(包括主要施工工艺)、质量保证措施、安全保证措施及环境保护保证措施等五方面内容。驻地监理工程师审查后,于第三天上午电话通知施工单位可以施工。事件2:为做好安全生产专项费用的专款专用,防止施工单位挤占、挪用安全生产专项资金,驻地办依据项目合同文件精神,通过制定安全生产专项资金计量支付细则,明确了计量范围和安全计量支付程序,其计量范围明确如下:(1)通过统一制定表格,规定支出项目,规范安全防护、检测设施、设备,应急救援物资、器材、设备和现场作业人员安全防护物品等安全专项费用支出内容;(2)为项目工程进行的重大危险源分析、风险评估、专项安全施工方案评审会以及安全培训与应急演练的相关支出,经审查后可以包括在安全专项费用之内。<1>?、事件1中,施工单位上报的《A区域涵洞工程分项开工申请》内容是否全面,为什么?<2>?、B区域涵洞开工前是否需要再履行开工手续?为什么?<3>?、事件2中,施工单位在工程报价中对安全生产费用如何确定?驻地办对安全生产专项费用计量范围的规定是否合理、全面?<4>?、按照《公路工程标准施工招标文件》(2018年版)中技术规范要求,安全生产费用应如何支付?
【答案】
【正确答案】
施工单位上报的《A区域涵洞分项工程施工方案》内容不全面。分项开工申请中还应包括:(1)进度计划;(2)质量控制指标及试验检测项目、频率和方法;(3)施工组织、管理人员及施工人员的配备;(4)人员、材料、机械设备等进场情况;(5)测量放线成果等。
【正确答案】
B区域涵洞需要履行开工手续,A、B区域涵洞工程不属于同一个分项工程,故需分别履行分项开工手续。
【正确答案】
事件2中,施工单位在工程报价中应当包含安全生产费用,一般不得低于投标价的1.5%,且不得作为竞争性报价;驻地办对安全生产专项费用计量范围的规定不全面,还应有安全专项用品的更新、维修。
【正确答案】
安全生产费由监理工程师发出开工通知后支付总额的50%,在施工单位的施工进度计划和施工方案说明被监理工程师批复后支付总额的25%,按规范要求及监理工程师的指示落实安全生产措施后支付剩余的25%。
二十、某公路路基填筑工程在施工完成半月后,一段路基(约有80m长)整体失稳垮塌,但未造成人员伤亡。经调查表明,该事故发生的原因是由于施工单位在该路基施工时盲目赶进度,未将原地面的淤泥彻底清理干净所致。事故发生后,施工单位立即进行了返工处理,经检查验收合格。经监理工程师核实施工单位用于这次返工的各项费用共计90万元,事后施工单位根据合同规定监理工程师提交了费用索赔的各种文件资料,要求建设单位对返工所花费的90万元给予赔偿。
【问题】
4.请说明公路工程质量事故分哪几类?
【答案】4.公路工程质量事故可划分为质量问题、一般质量事故和重大质量事故三类。
二十一、某条高速公路全长80km,路段上有6个互通立交,并有1.8km和
2.lkm的长隧道两座。根据提供的交通量,两个隧道都设计有通风、照明及隧道变电所,并有完整的监控系统及通信系统。该路设有一处监控分中心,能实现隧道变电所无人职守,能和省监控中心实现联网互传信息,以及为运营管理提供信息。
【问题】
2、此路的监控系统具有哪些主要功能。
【答案】2、此路的监控系统的主要功能为:(1)信息收集功能;(2)动态显示和监视功能;(3)视频监视功能;(4)控制功能;(5)交通事件的排除、救援组织功能;(6)事件输入记录功能;(7)报表统计与打印功能;(8)查询功能;(9)自动数据备份和系统恢复功能;(10)系统具有自诊断功能;(11)安全功能;(12)时间统一功能;(13)提供内部其他系统相关信息;(14)提供对外界的服务功能。
二十二、某高速公路的业主采用公开招标的方式选定了施工承包单位。在签订合同时,业主为了确保承包人能履行合同义务与责任、保证工程质量,要求承包人支付一定比例的定金。业主与承包人双方在施工合同中对工程预付款、工程质量、工程价款、工期和违约责任等均做出了具体约定。该项目中有一项互通立体交叉工程,在施工合同履行时,因该互通立交工程与当地城市道路规划不一致,需要重新论证该互通立交的设置,导致该工程停工3个月。恢复施工后,由于该承包人施工组织管理的失误,造成其进度计划中关键线路上的某项工作停工15天。这两次停工,该承包人均在合同规定的时限内向监理工程师提交了索赔报告,并提交了相关的证据资料及施工记录。
【问题】
3.承包人的上述两次索赔是否成立?为什么?
【答案】3.第一次索赔成立。因为工程停工,不是由于承包人的原因或责任,而是由于工程规划设计的原因造成的,这不是承包人的责任,应视为发包人的风险,而且承包人已按合同规定提交了索赔通知、有关证明材料及记录。第二次索赔不成立。因为造成工程停工是承包人的原因和责任,承包人自己应承担的由此造成的损失或损害。
二十三、某高速公路第A合同段,在施工过程中未经监理工程师事先同意,施工单位就订购了一批预应力钢绞线。钢绞线运抵施工现场后,经监理人员检查发现,钢绞线质量存在下列问题:
【问题】
1.施工单位未能提交产品合格证、质量保证书和检测证明材料。2.钢绞线外观不良,无标识。问题:监理工程师应如何处理上述问题?
【答案】(1)由于该批钢绞线是由施工单位采购的,经监理工程师检查发现该批钢绞线外观不良、无标识,且无产品合格证等资料。故监理工程师应书面通知施工单位不得将该批钢绞线用于本工程项目,并抄送业主备案。(2)监理工程师应要求施工单位提交该批钢绞线的产品合格证、质量保证书、材质化验单、技术指标报告和生产厂家生产许可证等资料,以备监理工程师对生产厂家和材质保证等方面进行书面资料的审查。(3)如果施工单位提交了上述资料,经监理工程师审查符合要求,则施工单位应按技术规范要求对该批产品进行有监理人员见证下的取样送检试验。如果经检测后证明材料质量符合技术规范、设计文件的要求,则监理工程师可进行质检签证,同意使用,并书面通知施工单位。(4)如果施工单位不能提供第2条所述的资料,或虽提供了上述资料,但经抽样送检试验后质量不符合技术规范或设计文件的要求,则监理工程师应书面通知施工单位不得将该批钢绞线用于本工程项目,并要求施工单位将该批钢绞线运出施工现场(至于施工方与供货厂商之间的合同纠纷问题,由他们双方依合同约定解决)。(5)监理工程师应将处理结果书面通知业主。工程材料的检测费用由施工单位承担。
二十四、某高速公路工程开工里程94km,建设单位采用公开招标方式招标,甲施工单位与监理单位丙中标,且订立了书面合同。经监理工程师审查并报建设单位审批,甲施工单位将部分工程分包给乙施工单位,并与其签订了分包合同。在合同履行中发生如下事件:事件1:监理合同签订后,监理单位丙设置了总监办和驻地办,并确定了总监理工程师、驻地监理工程师及专业监理工程师人选。总监理工程师指示驻地监理工程师主持编制该项目监理计划,并要求及时报总监办审核。事件2:在施工合同约定的工程开工日期前,由总监理工程师组织召开了工地预备会,建设单位主持召开了第一次工地会议,检查落实开工准备工作情况。专业监理工程师在监理交底会上详细介绍了监理细则的相关内容。事件3:在第一次工地会议结束后,甲施工单位向建设单位提交了合同工程开工申请,建设单位对合同工程的开工条件进行了核查,认为具备开工条件,于是签发了合同工程开工令,并以书面形式通知了项目监理机构。事件4:驻地监理工程师在审批甲施工单位提交的施工组织设计时,认为某段石方爆破工程危险性较大,要求甲施工单位编制石方爆破工程专项施工方案。甲施工单位编制了专项施工方案,其总工程师凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全管理员,并将方案报送总监理工程师签认。事件5:监理工程师在巡视中发现某部位存在质量隐患,随即向乙施工单位签发了整改通知,要求立即整改,并消除隐患。专业监理工程师在旁站时,发现某分项工程存在严重质量隐患,随即向甲施工单位签发了工程暂停令,要求停工整改并及时报告了建设单位。问题:1.指出事件1中的不妥之处?并说明理由。
2.指出事件2中的做法是否合适?如果不合适,为什么?3.事件3中,建设单位、甲施工单位的做法是否正确?为什么不正确?4.事件4中,相关文件编制和报审过程中有何不妥之处?请写出正确做法。5.事件5中,监理工程师与专业监理工程师做法是否妥当?为什么?
【答案】1.不妥之处一:监理单位设置二级监理机构是不合理的。理由:高速、一级公路开工里程在100km以下的,宜设置一级监理机构。不妥之处二:驻地监理工程师主持编制监理计划不正确。理由:监理计划应由总监理工程师主持编制。不妥之处三:总监理工程师要求及时报总监办审核该项目监理计划不妥。理由:监理计划应由监理单位技术负责人审核,建设单位审批。
2.不妥之处一:总监理工程师组织召开了工地预备会不正确。理由:工地预备会应由建设单位主持召开。不妥之处二:建设单位主持召开第一次工地会议不正确。理由:第一次工地会议由总监理工程师主持召开。不妥之处三:由专业监理工程师介绍监理细则的相关内容不妥。理由:监理交底会应介绍监理计划的相关内容。3.建设单位做法不妥。理由:签发合同工程开工令是总监理工程师的权力。
二十五、某工程的建设单位通过公开招标,分别与某监理单位和A施工单位签订了施工监理合同和施工承包合同,在经监理机构审查并报建设单位同意,A施工单位将其承包的某分项工程分包给B施工单位,并与之签订了分包合同。施工过程中发生了如下事件:事件1:施工中专业监理工程师发现B分包单位施工的工程存在质量隐患,于是总监理工程师同时向A、B两单位发出整改通知。接到总监理工程师发出的整改通知后,A施工单位回函称:B分包单位承担的工程是经建设单位同意分包的,本单位不承担该部分工程的质量责任。事件2:专业监理工程师巡视时发现,A施工单位使用了未经报检的建筑材料,若继续施工该部位将被隐蔽,因此,立即向A施工单位下达了合同工程暂停令(因A施工单位的工作对B分包单位的工作有影响,B分包单位也被迫停工),并指示A施工单位对该材料进行检验,同时将情况报告了总监理工程师。总监理工程师对该停工令予以确认,并上报建设单位。检验结果表明该材料合格,可以使用。总监理工程师随即指令施工单位恢复了正常施工。B分包单位就上述停工遭受的损失向A施工单位提出补偿要求,而A施工单位称:停工是执行监理工程师的指令,B分包单位应向建设单位提出索赔。建设单位称:本次停工是监理工程师失职造成的,且事先未获得建设单位的同意。故建设单位不承担任何责任,施工单位的损失应由监理单位承担。
【问题】
2.事件1中,总监理工程师同时向A、B两单位签发整改通知是否妥当?为什么?
【答案】
2.总监理工程师同时向A、B两单位签发整改通知不妥。因为B分包单位与建设单位没有合同关系,整改通知应直接签发给A施工单位,不应向B分包单位签发。
二十六、某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段监理。经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能部门,同时设立了A1和A2两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织机构。为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A1、A2标段两个监理规划。总监理工程师要求:①六个职能部门根据A1、A2标段的特点,直接对A1、A2标段的施工单位进行管理;②在施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理师直接通知乙施工单位整改,如未整改,则由相应标段项目监理组负责人签发《工程暂停令》,要求停工整改。驻地监理工程师主持召开了第一次工地会议。会后,驻地监理工程师对监理规划审核批准后报送建设单位。在报送监理规划中,项目监理人员的部分职责分工如下:⑴投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须有总监理工程师签认;⑵合同管理组负责调解建设单位与施工单位的合同争议,处理工程索赔;⑶进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期;⑷质量控制负责人审批项目监理实施细则⑸A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。
【问题】
2、指出总监理工程师工作的不妥之处,写出正确方法。
【答案】2、(1)安排项目监理组负责人主持编制监理规划不妥,应由总监理工程师主持编制(2)分别编制A1和A2标段两个监理规划不妥,同一监理项目应统一编制监理规划(3);六个职能管理部门直接对A1、A2标段的施工单位进行管理不妥(0.5分),应作为总监理工程师的参谋(0.5分),对A1、A2标段监理组进行业务指导
【或:应由A1,A2标段监理组直接对施工单位进行管理】
;(4)A2标段监理组的专业监理工程师直接通知乙施工单位整改不妥,应发给甲施工单位;(5)由相应标段监理组负责人签发《工程暂停令》不妥,应由总
