目 录
一、编制根据 1
二、工程概况 1
三、施工准备 2
四、重要施工办法 4
五、热工计算 7
六、测温工作 13
七、混凝土的试块制作 14
八、冬施给排水方法 14
九、冬施电气安全管理方法 14
十、安全消防方法 15

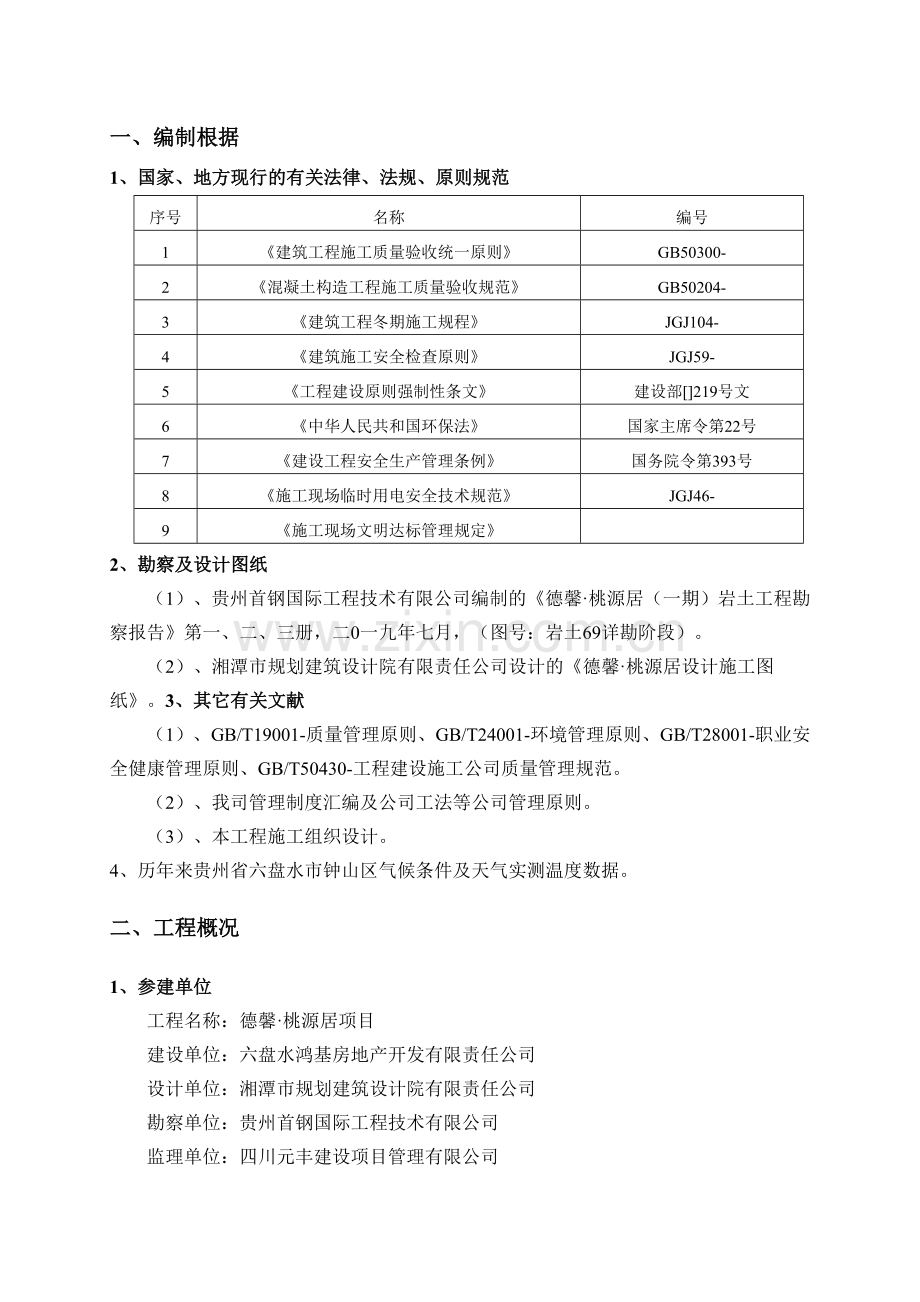

一、 编制根据
1、国家、地方现行的有关法律、法规、原则规范
序号
名称
编号
1
《建筑工程施工质量验收统一原则》
GB50300-
2
《混凝土构造工程施工质量验收规范》
GB50204-
3
《建筑工程冬期施工规程》
JGJ104-
4
《建筑施工安全检查原则》
JGJ59-
5
《工程建设原则强制性条文》
建设部[]219号文
6
《中华人民共和国环保法》
国家主席令第22号
7
《建设工程安全生产管理条例》
国务院令第393号
8
《施工现场临时用电安全技术规范》
JGJ46-
9
《施工现场文明达标管理规定》
2、勘察及设计图纸
(1)、贵州首钢国际工程技术有限公司编制的《德馨·桃源居(一期)岩土工程勘察报告》第一、二、三册,二0一九年七月,(图号:岩土69详勘阶段)。
(2)、湘潭市规划建筑设计院有限责任公司设计的《德馨·桃源居设计施工图纸》。3、其它有关文献
(1)、GB/T19001-质量管理原则、GB/T24001-环境管理原则、GB/T28001-职业安全健康管理原则、GB/T50430-工程建设施工公司质量管理规范。
(2)、我司管理制度汇编及公司工法等公司管理原则。
(3)、本工程施工组织设计。
4、历年来贵州省六盘水市钟山区气候条件及天气实测温度数据。
二、工程概况
1、参建单位
工程名称:德馨·桃源居项目
建设单位:六盘水鸿基房地产开发有限责任公司
设计单位:湘潭市规划建筑设计院有限责任公司
勘察单位:贵州首钢国际工程技术有限公司
监理单位:四川元丰建设项目管理有限公司
施工单位:中建科技集团有限公司
2、工程概况
本工程位于贵州省六盘水市钟山区德坞镇,凉都大道的北侧,西山路的东侧,钟山大道的南侧,德月路西侧的地块内,工程周边交通较为便利。
本工程共31栋楼,总建筑面积约552460.38平方米。其中高层住宅14栋,建筑面积累计493473.96平方米,多层住宅15栋,建筑面积累计19251.3平方米,公共服务设施配套1栋,建筑面积累计1875平方米,幼儿园1栋,建筑面积累计2700平方米。一期由8栋构成:13#-17#栋32层(面积为75673.32㎡),27#栋由A座24层(11136.78㎡)、B座24层(11076.03㎡)、C座30层(14270.24m2),一期总面积为112156.37㎡。
该工程构造类型为框筒构造,工程等级一级,建筑使用性质为商住楼,地上/地下层数为32/-2层,设计使用年限70年,耐火等级为二级,抗震设防烈度六度,基础形式为独基、桩基,构造抗震等级二级,场地类别II类,建筑抗震类型丙类。
3、冬季施工时间
《建筑工程冬期施工规程》JGJ104-规定:根据本地数年气象资料统计,当室外日平均气温持续5天稳定低于5℃,或日最低气温低于0℃时,则此5后来的第一日为进入冬施的初日;当天气转暖时,最后一种5天的日平均气温稳定在5℃以上时,则此5天后的第一天为冬施的终日。
按照常规,贵州省六盘水市钟山地区每年的11月5日至第二年的3月15日为冬施阶段,冬施阶段必须采用冬施施工方法。
三、施工准备
1、准备工作原则
表一 冬施准备工作原则表
序号
项 目
工 作 标 准
负责单位
1
热源设备
1.节省能源,有消烟除尘设备;
2.热源设备安装完,符合规定,含有点火条件。
混凝土搅拌站
2
外加剂
1.加工定货满足质量与数量规定,有专人管理,有检查数据,包装无破损;
2.现场有一定储藏量。
混凝土搅拌站
3
加热设备
1.水加热设备有2~4m3储存量;
2.砂加热设备完整有效。
混凝土搅拌站
4
冬施培训
1.管理人员通过培训,纯熟掌握冬施管理及专业知识;
2.专职兼职人员掌握司炉、保温、测温常识。
混凝土搅拌站
5
保温维护
1.搅拌机栅保温维护完;
2.水、暖管道保温完。
混凝土搅拌站
6
其 它
2、管理原则
表二 冬季施管理原则表
序号
项 目
工 作 标 准
负责单位
负责人
1
冬施方案
已编好冬施施工方案并贯彻到人。
中建科技集团有限公司
叶文
2
天气测温
进入冬施开始统计,真实可靠。
中建科技集团有限公司
杨林
3
施工测温
原材料测温统计齐全,有控制规定;
砂浆、混凝土出罐温度统计齐全,有控制规定;
混凝土测温统计齐全。(换算成熟度后能够控受冻强度)
中建科技集团有限公司
吴诗东
4
试块管理
制作及数量符合规定;准时送实验室试压;实验数据齐全及时整顿归档。
中建科技集团有限公司
刘建
5
其 它
3、准备工作
(1)、成立冬施领导小组,并组织有关人员进行学习,并向班组交底。特别是对测温保温人员等专业人员进行培训,明确责任。冬施领导小组机构以下:
组长:王恩栋;副组长:田建波、周逢春、李先德;
组员:程俊、吕世勇、叶文、李小平、吴诗东、杨超、张敏、杨奎、李韬、程俊。
(2)、对项目现场管理人员进行冬期施工前教育,学习本工作范畴内有关专业知识,明确各自职责,确保责任到人;对各施工队进行技术、施工、安全等方面的交底和分工种进行专门培训,确保冬期施工各项工作贯彻到位 。
(3)、与本地气象部门随时保持联系,及时收听气象消息,掌握天气状况,避免寒流忽然攻击。
(4)、安排专人进行测温并作好统计。
(5)、对于冬施所需的机具保温材料等提迈进场,见下表:
表三 保温材料统计表
名 称
规 格
数 量
用 途
防火草棉被
0.9m*1.8m
1000只
顶板混凝土保温
塑料薄膜
0平米
顶板混凝土保温
便携式测温仪
Jdc-2
2个
冬施顶板测温
温度计
6个
大气温度
彩条布
2800 平米
外脚手架围挡用
油毡布
5000 平米
下雪时覆盖用
废机油桶
100只
模板下加温用
测温百页箱
1只
大气温度
(6)、对现场的临水管道等做好保温防冻工作。
(7)、热源设备及配套设施的准备,11月5日前应达成运行条件。
(8)、根据图纸规定提前对砼等进行试配,拟定配合比(商砼公司、公司实验室拟定)。
(9)、提前做好外加剂、保温、覆盖材料及冬期施工仪表仪器的计划,材料室应根据计划及时采购订货,确保冬施期间施工的顺利进行。
四、重要施工办法
本工程冬期施工采用综合蓄热法施工。综合蓄热法保温施工的工艺特点:将混凝土的构成材料进行加热,然后搅拌,掺加入外加剂在通过运输、振捣后仍然含有一定的温度,浇筑后的混凝土周边用保温材料严密覆盖,使新浇混凝土在一定时间内保持正温,同时运用复合外加剂的早强组分的作用,来加紧混凝土的硬化速度,当混凝土温度减少到0度时可达成抗冻临界强度或预期的强度规定。综合蓄热法含有经济、简便、节能的优点,混凝土在较低的温度下硬化,其最后强度损失小,耐久性较高,可获得较优质的成品。构造施工时,基础底板、构造顶板保温采用防火保温被+塑料布覆盖进行保温。
1、钢筋工程
冬施期间,由于钢筋在负温条件下,其力学性能会发生某些变化,重要体现在强度及屈服点提高,但延伸率和冲击韧性减少,对钢筋的加工带来一定的影响。因此在钢筋工程中应做到下列几点:
(1)、钢筋在运输、堆放、搬运过程中,尽量减少碰撞、挤压,以减少钢筋表面的机械损伤,减少冷脆性。
(2)、加工时必须确保二级以上的钢筋的弯曲半径不不大于4倍的直径,并不得在同一位置来回弯折,更不能用电气焊烤弯。
(3)、本工程使用的三级螺纹20(涉及三级螺纹20)以上的钢筋采用直螺纹连接,三级螺纹20下列的钢筋采用搭接绑扎。浇注砼前对钢筋上的霜、冰、雪等进行清理。
(4)、钢筋负温焊接:雪天施焊和现场风力超出5.5m/s(3级时),应有一定的遮蔽方法。焊接钢筋应尽量安排在室内或搭设钢筋棚进行施工,焊接未冷却的接头,严禁碰到冰雪。负温焊接时对焊机要采用防寒方法,避免冷却水管冻裂。2)、负温下钢筋焊接施工,可采用闪光对焊、电弧焊(帮条、搭接、坡口焊)及电渣压力焊等焊接办法。从事钢筋焊接的施工人员必须持证上岗。
(5)、钢筋负温焊接的规定
1)、电弧焊接:a、焊接时必须避免产生过热、烧伤、咬肉和裂纹等缺点,在构造上应避免在接头处产生偏心受力状态。b、为避免接头热影响区的温度忽然增大,进行帮条、搭接电弧焊,应采用分层控温施焊。帮条焊时帮条与主筋之间用四点定位焊固定。搭接焊时用两点固定,定点焊缝离帮条或搭接端部20mm以上。c、坡口焊时焊缝根部、坡口端面以及钢筋与钢垫板之间均应熔合良好。
2)、电渣压力焊接:a、焊接电流的大小,应根据钢筋直径和施焊时的环境温度而定。b、接头药盒拆除的时间宜延长2min左右,接头的渣盒宜延长5min,方可打渣。
2、模板工程
(1)、顶板:模板采用木模板加木龙骨,浇筑顶板混凝土时四周采用脚手架超高一层施工,周边外用密目立网,内用彩条布封闭,能够起到较好的挡风效果。然后在下面每个开间内放一种烤炉,这样起到对顶板混凝土的保护作用。
(2)、可先用热工计算拟定混凝土从入模到冷却至0度需要的时间,按照现场实测的混凝土养护温度计算出成熟度,并估算混凝土的强度。按照规范规定冬期掺防冻剂的混凝土受冻临界强度为4Mpa,这样我们就能够拟定柱混凝土的拆模时间。顶板模板达成混凝土设计强度的100%时,方能够拆模。
3、混凝土工程
本工程采用商品混凝土、由搅拌站掺防冻剂。
(1)、混凝土强度规定:
1)、拌和物所用的砂石料等必须符合冬施的各项规定,必须加热,并注意检查外加剂的掺量、测量水及骨料的加热温度,骨料必须清洁,不含有冰雪冻结物,搅拌时间比常温延长50%,此项由混凝土搅拌站控制。
2)、为了减少冻害,尽量减少混凝土中水的用量,每立方米中水泥的含量不得低于300公斤,水灰比不大于0.6。同时加入减水剂,重要由搅拌站通过试配拟定。
3)、为加紧拆模时间,提高混凝土的早期强度,减少冻害,在混凝土加入早强剂,由搅拌站通过试配拟定。
4)、混凝土运到现场时的出罐温度不低于15度,如果发现混凝土温度过低或已遭冻结,则作为废品退回搅拌站。
5)、混凝土养护应做好测温统计,早期养护温度不得低于防冻剂的规定温度,当温度减少到防冻剂的规定温度下列时,强度不应当不大于4Mpa,此项用成熟度法估算混凝土强度拟定,同时与同条件养护的试块的受压强度拟定。
(2)、混凝土的运输
混凝土的运输过程中的热量损失是最核心的阶段,因此必须加紧运输速度。途中的热量损失不能减少的过快,规定每小时不能超出5-6度。因此,搅拌站应合理拟定混凝土出炉温度,并将多个环节的热量损失考虑进去。
1) 、合理安排行车路线,既要缩短运距,又要避免堵车现象,从出机到现场控制在一小时以内。
2) 、罐车罐体要做保温,采用专门的保温材料包裹车体。
3) 、罐车进场后及时安排浇筑,避免停留时间过长而造成温度减少或离析现象。
4) 、扣除混凝土搅拌、运输、二次倒运等过程中热量损失,混凝土的入模温度不不大于10度,此项由搅拌站控制。
(3)、混凝土的浇筑
1)、混凝土浇筑前应将钢筋、模板上的霜冻、冰雪等清理干净。
2)、混凝土运输到作业面后来,应快铺料、快振捣、快抹平,并及时覆盖塑料薄膜和保温被。尽量减少作业面,减少混凝土暴露的时间和面积,将热量损失减少到最低程度。
3)、施工缝的留置符合规范GB50204-规定,下次浇筑时,接缝处的混凝土强度应不不大于1.2Mpa。混凝土浇筑前应先用与混凝土同成分的减半石混凝土,减半石混凝土运输到现场的温度应比混凝土适宜提高,这样既能够达成润湿泵管的作用又能够同时预热泵管,使浇筑时混凝土温度不致减少过快。
(4)、混凝土表面的覆盖保温
1)、顶板混凝土在浇筑完毕后随即抹平,然后覆盖一层塑料薄膜再覆盖一层防火岩棉被,并用脚手板压住,不要留下脚印。
2)、混凝土在未完全冷却前,含有较大的塑性,同时容易遭受冻害,因此在混凝土尚未完全冷却前不得遭受冲击荷载和动荷载。在混凝土强度局限性1.2Mpa前,不得上人或堆放重物,如模板、钢管。
3)、楼板表面的保温层,在混凝土强度达成4Mpa时方能够依除。
4)、拆模后混凝土表面涂刷养护剂。
混凝土试块的制作:冬施期间的混凝土试块除按常温施工规定留置外,还应增设3组,一组与构件同条件养护,按照成熟度计算墙体达成临界强度后试压,用于检测混凝土拆模时与否达成临界强度,从而拟定拆模时间;顶板根据抗压强度报告为根据拟定拆模时间。另一组与构件同条件养护至冬施结束,转入常温养护28天后试压,作为混凝土的强度评定根据,第二组备用。为了确保同条件养护,试块放置在同部位的楼层内。
五、热工计算
1、本工程冬季施工期间的混凝土采用商品混凝土,蓄热法养护,需要进行热工计算。查蓄热计算图,采用P42.5水泥拌制混凝土时,墙体达成受冻临界强度时大概需要2天,即第三天能够拆除模板,我们根据保温材料的种类、厚度及构件的状况计算出混凝土冷却到0度时需要的时间和这期间的平均温度,从而根据曲线或表格估算混凝土能够达成的强度,以此来判断混凝土在达成临界强度前与否受冻。
2、计算数据
(1)、混凝土拌合物温度
1)、计算公式
由于混凝土伴合物的热量系由多个材料提供,多个材料的热量则可按材料的重量、比热容及温度的乘积相加求得,因而混凝伴合物的温度可按下面公式计算。
式中:
T0——混凝土伴合物温度(℃);
mw——水用量(kg);
mce——水泥用量(kg);
msa——砂子用量(kg);
mg——石子用量(kg);
Tw——水的温度(℃);
Tce——水泥的温度(℃);
Tsa——砂子的温度(℃);
Tg——石子的温度(℃);
wsa——砂子的含水率(%);
wg——石子的含水率(%);
c1——水的比热容(kJ/kg·K);
c2——冰的溶解热(kJ/kg)。
2)、计算参数
用水量mW = 197(kg/m3);
水泥用量mce = 354(kg/m3);
用砂量msa = 749(kg/m3);
用石量mg = 1043(kg/m3);
水泥温度Tce = 5℃;
石子温度Tg = -2℃;
水的温度Tw = 70℃;
砂的温度Tsa = 0℃;
砂含水率wsa = 3%;
石含水率wg = 2%;
混凝土拌合物的温度T0=7.85℃。
3)、计算成果
混凝土拌合物温度=7.85℃
(2)、混凝土出机温度
1)、计算公式
式中:
T0——混凝土伴合物温度(℃);
T1——混凝土伴合物出机温度(℃);
Ti——搅拌机棚内温度(℃)。
2)、计算参数
搅拌机棚内温度Ti=10℃
混凝土拌合物温度T0=7.85℃
混凝土拌合物出机温度T1=8.19℃
3)、计算成果
混凝土出机温度=8.19℃
(3)、混凝土入模温度
1)、计算公式
式中:
T1——混凝土伴合物出机温度(℃);
T2——混凝土伴合物运输到浇筑时温度(℃);
Ta——混凝土伴合物运输时环境温度(℃);
t1——混凝土伴合物自运输到浇筑时的时间(h);
n ——混凝土伴合物运转次数。
á——温度损失系数(h-1):
当用混凝土搅拌车输送时,á=0.25;
当用开敞式大型自卸车时,á=0.20;
当用开敞式小型自卸车时,á=0.30;
当用封闭式自卸车时,á=0.10;
当用手推车时,á=0.50。
2)、计算参数
温度损失系数á=0.1;
混凝土出机温度T0=8.19℃;
混凝土拌合物运输时的环境温度Ta=-5℃;
选择运输工具为:封闭式自卸车;
混凝土拌合物运转次数n=1;
混凝土拌合物自运输到浇筑的时间t1=1(h);
混凝土拌合物运输到浇筑时温度T2=6.45℃。
3)、计算成果
混凝土入模温度=6.45℃
(4)、混凝土被钢筋吸热后温度
1)、计算公式
式中:
T2——混凝土伴合物运输到浇筑时温度(℃);
T3——考虑模板和钢筋吸热影响,混凝土成型完毕时的温度(℃);
Cc——混凝土的比热容(kJ/kg·K);
Cf——模板的比热容(kJ/kg·K);
Cs——钢筋的比热容(kJ/kg·K);
mc——每m3混凝土的重量(kg);
mf——每m3混凝土相接触的模板重量(kg);
ms——每m3混凝土相接触的钢筋重量(kg);
Tf——模板的温度,末预热时可采用当时的环境温度(℃);
Ts——钢筋的温度,末预热时可采用当时的环境温度(℃)。
2)、计算参数
混凝土拌合物运输到浇筑时温度T2=6.45℃;
混凝土重量mc=2500(kg/m3)
钢模板总重量mf=208(kg/m3)
混凝土比热Cc=0.96(kJ/kg·K)
钢材比热Cf=0.48(kJ/kg·K)
钢材温度Tf=-5℃;
吸热后温度T3=5.99℃。
3)、计算成果
混凝土入模被钢模吸热后温度=5.99℃
(5)、混凝土养护初始温度
1)、计算公式
2)、计算参数
吸热后温度t3(C0)=5.99
室外平均温度tsc(C0)=-5
混凝土热容量CS=2510
保温材料热容量Cps=1250
混凝土养护初始温度t4(C0)=3.89
3)、计算成果
混凝土养护初始温度=3.89℃
3、蓄热法施工的混凝土养护,其核心是需要计算设计和拟定混凝土冷却到0℃时所需要的保温材料、冷却时间和所达成的强度。
(1)、蓄热法养护
1)、根据既定的保温模板、混凝土入模温度及室外气温来计算混凝土降到0℃时所需要的时间。
2)、根据混凝土模温降至0℃这段时间及其平均气温来计算混凝土与否达成规定的强度。
3)、如满足不了规定,再采用增加或变化保温材料品种或厚度,变化水泥品种或提高入模温度等方法,使之达成规定。
(2)、计算公式
稳定传热假设计算办法可用于蓄热法计算的斯克拉姆塔耶夫公式,采用单向稳定传热假设,计算简便,我国冬期施工曾长久沿用这个公式
式中:
t0——混凝土的冷却时间(h);
Cc——混凝土的热容量(kJ/m3·K);
T0——混凝土浇筑完毕时的温度(℃);
mce——每立方米混凝土所用的水泥量(kg/m3);
Cce——每公斤水泥的水化热(kJ/kg);
M ——构造的表面系数(m-1);
Tm——混凝土养护期间的平均温度(℃);
Tm,a——混凝土养护期间的室外平均温度(℃);
R ——模板及保温材料的总热阻(m2·K/W);
á——保温材料的透风系数。
构造表面系数M
式中:
M——构造表面系数(m-1);
Ac——构造的冷却表面积(m2);
Vc——构造的体积(m3)。
混凝土养护期间的平均温度Tm。
保温材料的传热系数及热阻。蓄热法的保温外套普通由两层或多层不同的材料构成,其总传热系数为K,热阻为R,因热阻与传热系数成反比,故可用下式计算。
式中:
R ——模板或保温材料的热阻(m2·K/W);
λ1——模板或保温材料的导热系数(W/m·℃);
d1——模板或保温材料的厚度(m)。
(3)、计算参数
构造的冷却表面积Ac=2119(m2);
构造体积Vc=648(m3);
混凝土浇筑完毕时的温度T0=3.89(℃);
每公斤水泥的水化热Cce=271(kJ/kg);
每立方米的水泥用量mce=338(kg/m3);
混凝土的热容重Cc=2510(kJ/m3·K);
室外平均气温Tm,a=-5(℃);
保温材料透风系数3;
保温材料各层厚度di=0.018(m);
保温材料各层导热系数雐=0.17(W/m·℃)。
(4)、计算成果
构造的表面系数M=3.27(m-1);
混凝土养护期间的平均温度Tm=2.03(℃);
模板及保温材料总热阻R=0.23(m2·K/W);
混凝土冷却时间t0=331.94(h)。
T=332小时约为14天
当混凝土温度减少到0度时大概需要14天,查《建筑施工手册(第四版9月)》P1342页用普通硅酸盐水泥拌制的混凝土在2度养护条件下,约4天即可达成设计强度的20% 即 9Mpa,远远不不大于规范规定的4Mpa拆模的规定。因此柱墙模板在第三天能够拆模。
(5)、冬期施工梁板拆模时间的拟定
冬施期间,应根据现场实测的混凝土养护温度来估算混凝土的强度,达成临界强度时,同时同条件试块的试压成果合格后。蓄热法施工多采用成熟度法估算混凝土强度,成熟度法估算混凝土强度的环节以下:
1)、用原则养护条件下时间各龄期强度数据,通过回归分析拟合出成熟度强度曲线方程,方程形式以下:
f=a*e-b/M
试中f代表混凝土抗压强度;M代表成熟度。
2)、计算成熟度,按下列公式计算:
M=Σ(T+15)t
式中:T 为在时间段t内混凝土平均温度。
3)、将成熟度M代入拟合的公式中求出强度值f。
4)、取强度f乘以蓄热法调节系数0.8,得到估算强度。
六、测温工作
1、测温范畴
(1)、大气温度:最高温度;最低温度;平均温度(一天中,2、8、14、20时等四次观察成果的平均值,距地面1.5m高并远离热源)等三项。
(2)、温度:水泥、水、砂、石四项,每台班测四次,普通为9时、11时、13时、15时各测一次。
(3)、混凝土温度:入模温度,每台班4 次。
(4)、混凝土养护温度:按规范规定:混凝土未达成临界强度前,每2小时测一次;达成临界强度后每6小时测温一次。为了使测温统计更精确,实际测温统计中当达成4Mpa后能够采用4小时一次的测温办法,同时必须以混凝土报告为根据。
2、测温孔的做法及布置
(1)、测温孔采用直径15的钢管或PVC塑料管制作,一端封闭,在混凝土未初凝前插入混凝土内,进一步顶板10cm,外部留5cm左右,顶板测温孔与板面垂直。
(2)、测温孔的布置普通在含有代表性及容易遭受冻害的部位,如构造四角。
(3)、测温孔数量:现浇混凝土梁、板的测温孔,应垂直插入留置,梁测温孔深为的1/3~1/2梁高,现浇板测孔为1/2板厚。现浇混凝土柱的柱头测孔设在迎风面,测孔与柱面成90度角,孔深1/2~1/3柱断面边长。
(4)、测温办法:将温度计插入测孔中,四周用保温材料填塞,停置3~5分钟后快速取出,并立刻读数,记入统计表格中。
(5)、测温员必须认真做好统计,实施24小时上岗和交接班制度,发现混凝土的温度有过高或过低的状况应及时告知技术负责人,检查因素并采用方法。
七、混凝土的试块制作
1、在混凝土的浇筑地点随机取样制作。
2、冬季施工砼工程应比常温施工最少留置3组同条件试块,一组用于检查砼受冻临界强度(在解除保温前试压),一组用于转入常温28天后测定砼的强度,另外一组用于检查梁、板拆模的强度。同条件试块应装入提前加工好的钢筋笼内,放在与构造相似条件下进行养护。
3、超出一种工作班或超出100m3混凝土时,试件对应增加。
4、模板和保温层在混凝土达成临界强度后方可拆除,拆模时混凝土温度与环境温度差不不大于15℃时,拆模后的混凝土表面应及时覆盖,使其缓慢冷却。
八、冬施给排水方法
1、为确保冬施的顺利进行,也使给排水消防设施能够正常使用,特制订以下方法:
(1)冬施前对工地排水管进行疏通,以防堵塞。
(2)冬施期间加强临水昼夜值班,出现问题及时解决。
(3)全部给排水管道尽量埋入地下800mm深,个别明露部分必须做保温解决。对于消防管和消防栓更要作好保温工作,随时检查,确保能正常使用。
九、冬施电气安全管理方法
1、全部临电电工必须持证上岗,非电工不得从事电工作业。
2、各类用电人员在使用设备前必须按规定穿戴和配备好对应的防护用品,并检查电器装置和保护设施与否完好。
3、临电值班人员在工地必须坚守岗位,不饮酒,应做到随叫随到,确保工地安全和正常施工。
4、施工现场严禁使用裸导线,电线铺设要防砸防碾压避免电线冻结在雪中。大风雪之后,对供电线路进行检查,避免断线造成触电事故。
十、安全消防方法
1、对现场合有工人定时进行技术安全教育。结合本工程任务在冬施前做好安全技术交底。备好安全防护用品。
2、施工现场按方案规定做好防冻保温工作,注意天气预报,注意大风天气及寒流攻击对安全生产带来的影响。
3、现场内的多个材料、模板、混凝土构件、乙炔瓶、氧气瓶等寄存场地和乙炔集中站都要符合安全规定,并加强管理。
4、冬期要做好防滑、防冻、防煤气中毒等工作。脚手架、上人马道、要采用防滑方法。
5、全部易燃保温材料应按生产需要控制使用,专人负责调配避免积压。
6、冬期保温用的塑料薄膜和岩棉被要在安全地点码放好,应保持干燥通风的环境。
7、多个性质相抵触的化学物品不得堆放在同一货架上,避免互相掺混发生化学反映造成火灾。
8、变电室、配电室内必须保持干燥通风,不用明火取暖。
9、木工棚、库房、油漆配料间内不准用火取暖。周边15M 范畴内严禁吸烟和明火作业。
10、泵房、水箱间要昼夜有人值班。
11、多个架子、上人马道牢固可靠并定时检查,大风及雪后要认真清扫、检查,及时去除隐患。施工人员要做到遵章守纪,杜绝违章作业、违章指挥和冒险作业。
12、组织现场全体职工进行冬施安全消防的宣传教育工作,制订安全生产和防滑、防冻、放火、防爆的具体方法。
13、保温材料堆放远离火区,避免雪水浸泡,每次使用完及时晾晒。
