荣科路(哥白尼路-海趣路)道路建设工程《施工组织设计》

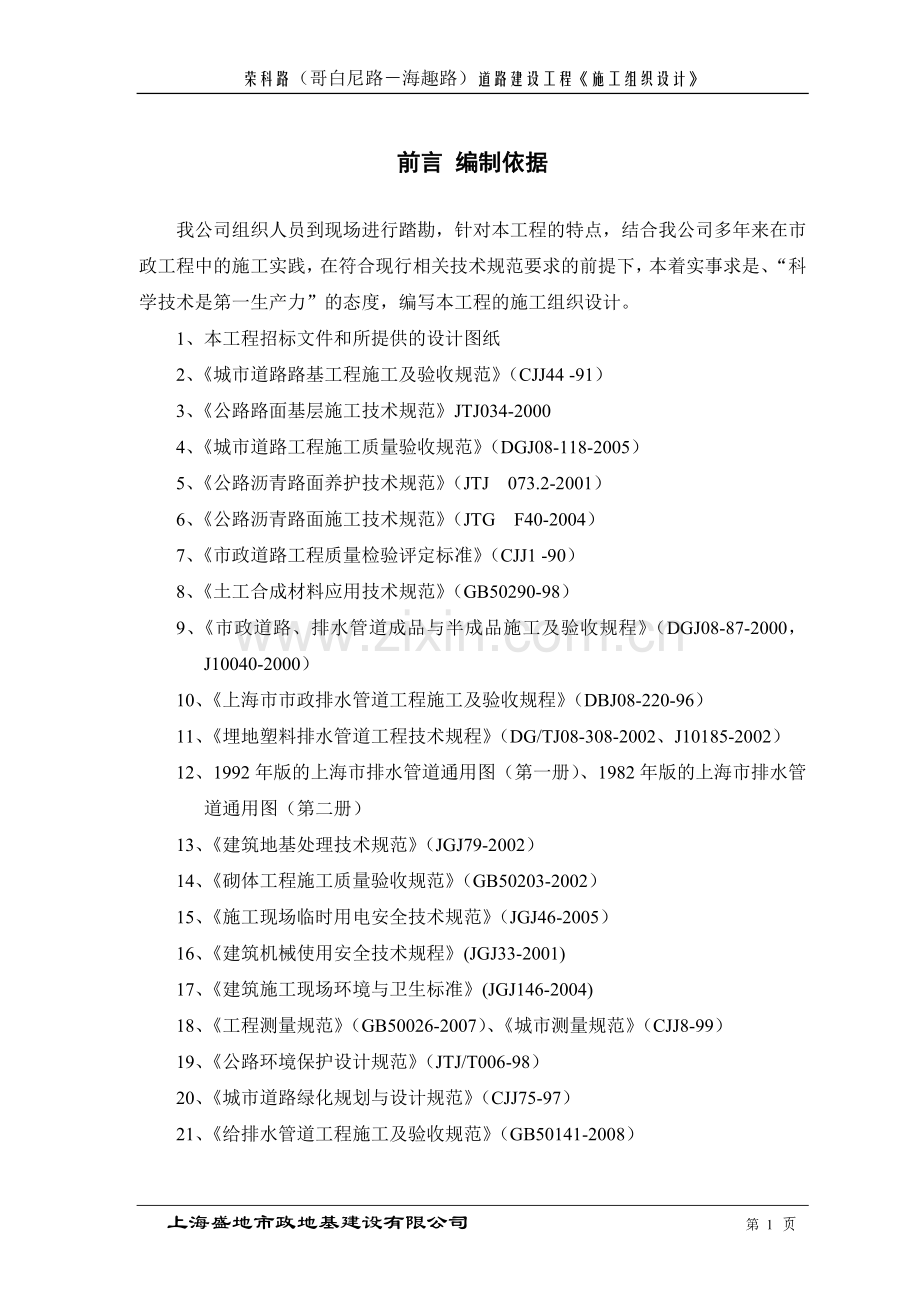

前言 编制依据
我公司组织人员到现场进行踏勘,针对本工程的特点,结合我公司多年来在市政工程中的施工实践,在符合现行相关技术规范要求的前提下,本着实事求是、“科学技术是第一生产力”的态度,编写本工程的施工组织设计。
1、本工程招标文件和所提供的设计图纸
2、《城市道路路基工程施工及验收规范》(CJJ44 -91)
3、《公路路面基层施工技术规范》JTJ034-2000
4、《城市道路工程施工质量验收规范》(DGJ08-118-2005)
5、《公路沥青路面养护技术规范》(JTJ 073.2-2001)
6、《公路沥青路面施工技术规范》(JTG F40-2004)
7、《市政道路工程质量检验评定标准》(CJJ1 -90)
8、《土工合成材料应用技术规范》(GB50290-98)
9、《市政道路、排水管道成品与半成品施工及验收规程》(DGJ08-87-2000,J10040-2000)
10、《上海市市政排水管道工程施工及验收规程》(DBJ08-220-96)
11、《埋地塑料排水管道工程技术规程》(DG/TJ08-308-2002、J10185-2002)
12、1992年版的上海市排水管道通用图(第一册)、1982年版的上海市排水管道通用图(第二册)
13、《建筑地基处理技术规范》(JGJ79-2002)
14、《砌体工程施工质量验收规范》(GB50203-2002)
15、《施工现场临时用电安全技术规范》(JGJ46-2005)
16、《建筑机械使用安全技术规程》(JGJ33-2001)
17、《建筑施工现场环境与卫生标准》(JGJ146-2004)
18、《工程测量规范》(GB50026-2007)、《城市测量规范》(CJJ8-99)
19、《公路环境保护设计规范》(JTJ/T006-98)
20、《城市道路绿化规划与设计规范》(CJJ75-97)
21、《给排水管道工程施工及验收规范》(GB50141-2008)

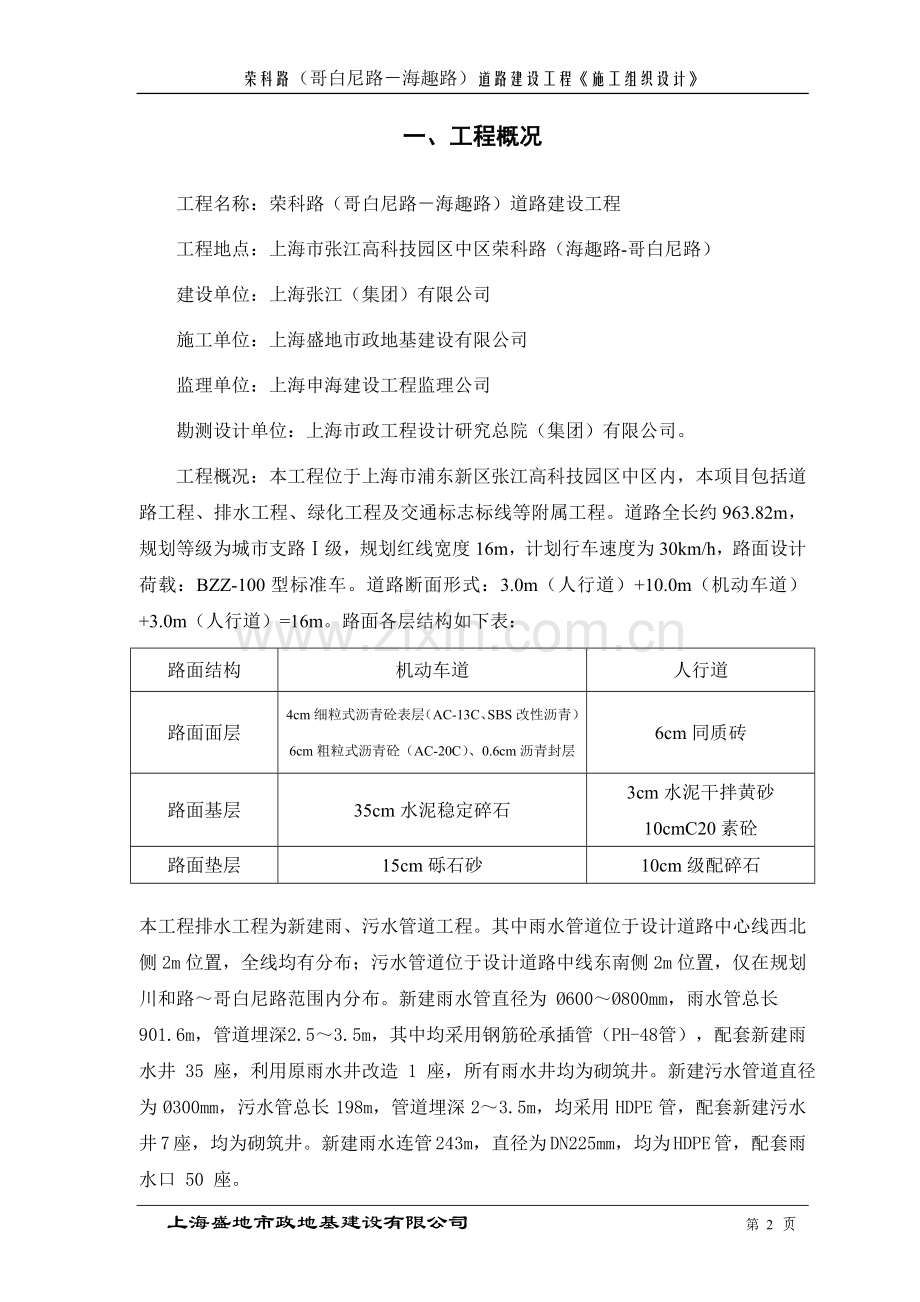

一、工程概况
工程名称:荣科路(哥白尼路-海趣路)道路建设工程
工程地点:上海市张江高科技园区中区荣科路(海趣路-哥白尼路)
建设单位:上海张江(集团)有限公司
施工单位:上海盛地市政地基建设有限公司
监理单位:上海申海建设工程监理公司
勘测设计单位:上海市政工程设计研究总院(集团)有限公司。
工程概况:本工程位于上海市浦东新区张江高科技园区中区内,本项目包括道路工程、排水工程、绿化工程及交通标志标线等附属工程。道路全长约963.82m,规划等级为城市支路Ⅰ级,规划红线宽度16m,计划行车速度为30km/h,路面设计荷载:BZZ-100型标准车。道路断面形式:3.0m(人行道)+10.0m(机动车道)+3.0m(人行道)=16m。路面各层结构如下表:
路面结构
机动车道
人行道
路面面层
4cm细粒式沥青砼表层(AC-13C、SBS改性沥青)
6cm粗粒式沥青砼(AC-20C)、0.6cm沥青封层
6cm同质砖
路面基层
35cm水泥稳定碎石
3cm水泥干拌黄砂
10cmC20素砼
路面垫层
15cm砾石砂
10cm级配碎石
本工程排水工程为新建雨、污水管道工程。其中雨水管道位于设计道路中心线西北侧 2m 位置,全线均有分布;污水管道位于设计道路中线东南侧 2m 位置,仅在规划川和路~哥白尼路范围内分布。新建雨水管直径为 Ø600~Ø800mm,雨水管总长 901.6m,管道埋深 2.5~3.5m,其中均采用钢筋砼承插管(PH-48 管),配套新建雨水井 35 座,利用原雨水井改造 1 座,所有雨水井均为砌筑井。新建污水管道直径为 Ø300mm,污水管总长 198m,管道埋深 2~3.5m,均采用 HDPE 管,配套新建污水井 7 座,均为砌筑井。新建雨水连管 243m,直径为 DN225mm,均为 HDPE 管,配套雨水口 50 座。
本工程一般路段路基压实标准须按上海市标准《城市道路工程施工质量验收规范》(DGJ08-118-2005)规定的土路基压实标准(重型击实)执行。
路线穿越农田路段,应先清除耕植土,一般厚度为30cm,采取必要的排水措施。路基含有草根、树皮等杂物,粒径超过10cm者,应打碎,土的有机质烧失量,不得大于5%。翻挖后采用素土回填,填土应分层填筑与夯实,每层土的松铺厚度不应超过30cm,对上路床进行30 cm掺5%的石灰土处理。在填浜前必须先完成清淤工作,清除淤泥后,铺筑30cm砾石砂,然后用土工布包裹纯二灰分层填筑,二灰的配比为石灰:粉煤灰=6%:94%(体积比);然后再铺筑20cm素土,以上为道路路面结构。
二、施工工期及计划开工、竣工日期
2.1施工进度计划
本工程计划开工暂定为2011年12月1日,具体开工日期以开工令为准,计划竣工日期为2012年5月28日,工期180日历天。我方将严格按照上述工期及进度计划进行施工。
我方将及时按照招标文件要求完成工程档案的编制及移交。
2.2保证措施
(1)立即组织项目班子和施工队伍早进场,采取边组织落实施工、边搭设临时设施的措施,待条件许可立即开工,并对各分项工程的安排要编制详细的施工月计划或旬计划并具体落实检查监督,一旦发现不能按进度计划施工,应分析原因,制定对策,采取补救措施,对关键线路的关键控制部位要重点安排。
(2)依据设计施工图,及时编制施工组织设计(或方案),编报材料、施工机械进场计划。劳动力和机械设备均衡配备,特殊路段及施工节点处应采取必要措施,包括增加施工力量和机械设备,以保证工期。
(3)在同一施工作业面有几项工程项目施工时,应按施工顺序紧凑安排。
(4)安排施工进度计划留有余地,以免遇到气候及其他因素影响施工时,便于调整计划。掌握各工程项目的施工节点,宜早不宜迟,以便工程能连续均衡地施工,并符合工程工期的总体施工计划。
(5)加强与设计单位、甲方、监理单位的技术协调,指导工程科学、有序地按施工方案要求进行施工。
(6)提前安排外购、外加工构件、配件、模具的加工生产和进场计划的安排。
三、工程总进度计划表
见附表。
四、工程质量标准及奖罚标准
“精心组织、精心施工、切实落实“质量第一”的企业方针策略,以高度负责精神、严把质量关,确保本工程达到优良标准。本公司确保工程验收一次合格率100%。如工程未达到一次验收合格率 100%,无条件接受招标人从我方应收款中扣除达不到工程质量要求工程的合同造价 10%的金额作为工程质量赔偿金;同时我方将根据要求进行返工,返工所需一切费用由我方自负,直至达到约定的质量合格标准为止。如因返工原因造成工期延误的,我方将承担相应工期延误违约责任。如在施工中发生质量事故,无条件接受招标人根据事故严重情况对我方扣罚 5~10 万元/次违约金的处罚。
五、保证质量的主要技术措施
5.1质量管理网络
5.2质量管理依据
1.上海市市政工程管理局颁布[上海市沪市政(92)第1400号]的《市政工程施工及验收技术规程》;
2.中华人民共和国建设部颁发[建城(1992)68号]《市政工程质量等级评定规定》;
3.建设部城市建设司颁发[建城(1995)1号]《市政工程质量等级评定补充规定》;
4.建设部(2000)第78号令《房屋建筑工程和市政基础设施竣工验收备案管理暂行办法》
5.沪建建管(2001)第003号《上海市建设工程竣工备案实施细则》
6.国务院(2000)第279号令《建设工程质量管理条例》
7.设计院设计文件和图纸;
8.甲方、监理发放的有关文件、标书上有关补充规定、标准等。
5.3工程质量岗位检查制度
1.本公司质安部每月进行一次质量大检查,检查施工质量及保证质量措施、内业资料执行情况,发现问题提出整改意见并督促整改情况反馈。
2.项目部定期检查制,由项目经理主持,有关工种质检人员参加。对检查中发现及时汇报,共同研究处理。
3.施工过程中工程质量严格执行“三检制”。
自检(班组)®互检(不同工种之间)®质量员专检。
做到上道工序质量不合格,下道工序不施工。
5.4工程质量阶段检查制度
1.开工前的检查:
(1)根据设计文件、会审纪要实地核对。
(2)交桩复测经监理复核,做好记录,办好手续。
(3)技术交底工作按正常规定办理。
(4)材料质量保证书、合格证的收集及做好复试工作。
(5)按要求做好现场管理和现场各种标识。
2.施工中检查:
(1)做好测量放样复核工作。
(2)做好施工原始记录、完整、真实。
(3)做好砼、砂浆试块按《规范》进行,并接受监理抽检,强度符合要求。
(4)沟槽填筑路基土、水稳、沥青摊铺等均需按规范分层取样,检测干密度、压实度、弯沉值。
(5)做好隐蔽工程验收、资料等工作。
5.5质量管理措施
1. 加强全面质量管理,牢固树立“质量第一”的精神,每一道工序严格控制。
2.认真做好审核设计图纸、文件,做好施工图交底。
3.认真组织学习技术规范,将主要规范标准发至班组。
4.认真严格把好原材料半成品、成品质量关,收集各类质保单、并按规范做好复试工作。材料复试合格后方能使用。
5.做好各道工序质量交底工作,并做好记录。
6.做到测量放样三级复核制,并经监理复测认可,做好记录。
7.做好内业、外场同步,并专人收集、整理保管验收资料。
8.做好现场每道工序的隐蔽工程验收工作,并做好资料。
9.施工过程中按已定方案施工,不擅自更改,如碰特殊情况须补报方案认可。
5.6保证质量的主要技术措施
根据招标文件的要求,结合本标段工程特点,我们将着重采取以下保证质量的技术措施:
5.6.1工程测量
(1)成立控制测量组,由测量工程师负责,测量前编制测量方案,据此实施。
(2)坚持测量工作双检制、复核制、交接签认制。
(3)施工前进行贯通测量,竣工后及时竣工复测,做好与相邻标段的贯通测量工作。
5.6.2工地材料的试验与检验
(1)使用的钢材、水泥、防水材料、砼添加剂等均要有产品出厂合格证和相应的备案证明及试验合格报告。
(2)同一厂家,同一产品,同一炉号的钢材,以60吨为一批进行原材复试检查,合格后方可使用。
(3)做好钢筋焊接件的试验工作,试验合格后方准使用。
(4)施工现场设置砼简易养护室,试块的标准养护委托材料检测单位进行。
5.6.3雨、污水管质量控制内容
(1)沟槽开挖;
(2)管道基础;
(3)管道铺设、管道接口;
(4)管道磅水、闭水;
(5)管道坞塝;
(6)沟槽回填。
5.6.4道路质量控制内容
(1)路基处理;
(2)砾石砂垫层施工;
(3)水稳基层施工及弯沉控制;
(4)沥青面层摊铺及弯沉控制;
(5)侧平石排砌;
(6)人行道铺设。
5.7预防质量通病的主要措施
5.7.1 排管工程
5.7.1.1 支护沟槽
1.根据沟槽土层的特点,确定钢板桩、支护竖板的插入深度的支护结构的刚度,
其插入深度应超过槽外土体滑裂造成的侧向压力面,并达到切断渗流层的作用。
采用钢板桩支护时,应根据沟槽开挖深度的土质条件选取合适的板桩入土(T)和沟槽(H)的比值:在一般土质条件下,沟槽深度在5m以内,T/H 值可取0.35;5~7m深取0.5。
土质条件较好,在液性指数IL≤0.25的硬塑粘性土、降水良好的砂性土层中,T/H可按以上数值适当减少。
土质条件较差,在液性指数IL≥1的软塑、流塑粘性土、降水效果不明显的粘性夹粉砂土层中,T/H可按以上数值适当增加。
2.在邻近建筑物或河道等地区开挖沟槽,除加深钢板桩入土深度外,在沟槽外侧进行加固支护措施。
3.选用合适的支护设备保证支护结构的刚度。
4.横列板应水平放置,板缝严密,板头齐整,深度直到沟槽碎石基础面,支撑完毕后,操作人员应经常核对沟槽中心线和现有净宽。铁撑柱两头应水平,每层高度应一致,每块竖列板上不应少于两只铁撑柱。上下两组竖列板应交错搭接。铁撑柱的水平间距不大于2.5m,垂直间距不大于1.5m。头档铁撑柱距离地面为0.6~0.8m。每道支撑都应经常检查,充分绞紧,防止脱落;
5.开挖过程中支护的作业都要严格按施工技术规程进行。施打钢板桩首先要保证入土深度,并施打垂直;一般用定位夹板夹住打桩,咬口紧密,达到横平竖直;横挡板的水平距离与垂直距离 同横列板、竖列板要求。在排管前,进行替撑。管顶上的一道支撑与管顶净距离不小于20cm。离混凝土基础面上20cm处应加设一道临时支撑。在混凝土基础侧面与板桩或竖列板之间用砖块或短木填塞稳固后,方可拆除临时支撑;
6.在粉砂土或淤泥质粘土层,且沟槽邻近河道、建筑物等特殊地区,开挖沟槽前,可采用井点法人工降低地下水位的措施,使软弱土得到正常的固结,提高槽底以下土层的C、∮值。
5.7.1.2 管道基础变形过大
1.管道基础浇筑,首要条件是沟槽开挖与支撑符合标准。沟槽排水良好、
无积水,槽底的最后土,应在铺设碎石或砾石砂垫层前挖除,避免间隔时间过长;
2.采用井点降水,应经常观察水位降低程度,检查漏气现象以及井点泵机
械故障等,防止井点降水失效;
3.水泥混凝土拌制应使用机械搅拌,级配正确,控制水灰比;
4.在雨季浇筑水泥混凝土时,应准备好防雨措施。
5.做好每道工序的质量检验,未达标准宽度、厚度,应予返工重做。
6.控制混凝土基础浇筑后卸管、排管的时间,根据管材类别、混凝土强度
和当时气温情况决定。
5.7.1.3 管道基础标高偏差
1.业主提供水准点后,要进行闭合复测并经监理同意。
2.水准仪,事前校验合格后才能使用。
3.测量人员应提高自身的业务水平,避免读尺或计算错误,严格测量放样
复核制度。
4.测放高程的样板,坚持每天复测,样板架设置必须稳固,不准将样板钉
在沟槽支撑的竖列板上。
5.对相邻施工段施工,事前应相互校对测量用的水准点,务必达到统一数
值,避免双方衔接处发生高差。
5.7.1.4 管道接口渗漏
1.对所采用的管材,必须经过严格检验,符合产品标准。凡不符合标准者
不得使用,特别是卸管后,要再检查有无损伤、裂缝,承插口的企口有无缺口,包括管材圆度偏差,发现上述问题应予剔除。
2.凡采用刚性接口(砂浆或细石混凝土),应对承口和插口用水清洗干净,保持湿润。有毛口处应凿清,使用的砂浆或细石混凝土的配合比,应符合设计规定,并随拌随用,不得超过初凝时间,严禁加水复拌再使用。
3.排设混凝土承插管道,承口下部三分之二以上应抹足座灰(砂浆)接口
缝隙内砂浆应嵌实,并按设计标准分两次抹浆,最后收水抹光。及时进行湿润养护。
4.选用的橡胶止水带(密封圈)必须符合规定的物理性能,其质量应符合
耐酸、耐碱、耐油以及几何尺寸标准。
5.铺设管道安放橡胶止水带谨慎小心,就位正确,橡胶圈表面均匀涂刷中
性润滑剂,合拢时两侧应同步拉动,不使扭曲脱槽。尤其遇水膨胀橡胶止水带要严格按设计要求。
5.7.1.5 坞膀不符合质量要求
1.在浇筑坞膀水泥混凝土前必须将混凝土基础冲洗干净,不留泥浆和积水。
2.水泥混凝土拌制必须符合设计标准。操作人员应分两侧同步进行浇筑,
并用插入式振荡器振捣密实。管道下口不留孔隙,使结成整体,并防止管道位移。
3.立模后必须进行工序检验,符合宽度、高度要求,模板接缝严密。
4.上口斜面(如135O角)的表面应拍实抹光,防止斜面坍落。
5. 采用黄砂坞膀时在管道两侧同时均匀下沙回填并分层(每层250mm高度)洒水、振实、拍平,达到相应规范要求。
5.7.2 道路工程
5.7.2.1 路基沉陷
1.填筑前应对基底进行彻底清理,挖除杂草、树根,清除表面有机土、种
植土和垃圾,对耕地和土质松散的基底进行压实处理。
2.宜选用级配较好的粗粒土作为填筑材料。严格按规范要求分层填筑,分层碾压密实。
5.7.2.2 路基弹簧
1.避免用淤泥作为路堤填料。
2.填土在压实时,含水量偏差应控制在最佳含水量两个百分点之内。
3.填上层土时,对下层填土的压实度和含水量进行检查,待检查合格后方
能填筑上层土。
4.在填土时应开好排水沟,或采取其他措施降低地下水位到路基50cm以
下。
5.7.2.3 沟槽回填土沉陷
1.沟槽回填前,排干积水,清除淤泥、松土及杂草、杂物。然后挖成台阶
状,再进行回填。
2.基底应铺筑不小于30cm的砂垫层,然后透水性土回填至水位以上50cm。
或者用石灰、粉煤灰混合料、砂砾等回填。
3.回填土应分层回填,分层压实至达到规定压实度,分层压实厚度不超过
20cm。
5.7.2.4 水稳层施工
1.精心组织施工,尽可能减少施工段落和纵向拼缝。
2.续前段,对已摊铺成活的结构层端部扫除一适当宽度(以50cm,为宜),以便继续摊铺碾压,纵横接缝的方法,根据其混合料的性质宜采用直茬相接。
3.摊铺过程要适当检查测定含水量,如大于最佳含水量,则应稍侯自然蒸发,若小于最佳含水量可补充洒水拌合进行调节,使其接近最佳含水量。
4.摊铺机摊铺时,应考虑新铺的一端要与已好的结构层有0.5m左右的搭接,
发现接缝局部漏料应随即修整。待第二幅摊好后,再开始第一幅的碾压,以防止碾压时的横向摊移。
5.7.2.5 侧石线形不顺
做到精心施工,坚持拉线定位,放样施工,直线段采用定桩位线,弯道处
理坚持“多放点,反复看”的原则,放样满意后再浇捣基础及坞膀砼,以保证侧石线形直顺。
5.7.2.6 沥青砼施工接缝明显
1.在同一个路段中,应采用同一料场的集料,避免色泽不一;上面层应采用同一种类型级配,混合料配合比要一致。
2.纵横冷接缝必须按有关施工技术规范处理好。在摊铺新料前,须将已压
实的路面边缘塌斜部分用切削机切除,切线顺直,侧壁垂直,清扫碎粒料后,涂刷0.3~0.6kg/m2粘层沥青,然后再摊铺新料,并掌握好松铺系数。施工中及时用三米直尺检查接缝处平整度,如不符合要求,趁混合料未冷却时进行处理。
3.纵横向接缝须采用合理的碾压工艺。在碾压纵向接缝时,压路机应先在已压实路面上行走,碾压新铺层的10~15cm,然后压实新铺部分,再伸过已压实路面10~15cm。
5.7.2.7 沥青砼面层与检查井等衔接不顺
1.施工前,必须按设计图纸做好放样工作,标高要准确,检查井中所在位置的标高与道路纵向标高、横坡相协调,避免出现高差。
2.检查井的基础及墙身结构应合理设计,按规范施工,减少或防止下沉。
3.井周边的回填土、路面结构必须充分压实。回填土压实有困难时,可采用水稳定性好,压缩性小的粒关材料或稳定类材料进行回填。
4.在铺筑沥青砼前,须先在井壁涂刷粘层沥青再铺筑面层,压实后,再用热烙铁烫密封边,以防井避壁渗水。
六、保证安全生产、文明施工的主要措施
6.1保证工程安全的主要技术措施
6.1.1 安全管理目标
工程确保创“上海市浦东新区标准化工地”,施工现场确保无重大人员伤亡事故;确保无重大管线、机械、物损事故;一般事故频率控制在 60/000以下。如工地发生重大安全事故,无条件接受相关部门按照国家相关规定对我方执行的扣罚,同时业主有权根据事故严重情况要求我方支付 5~10 万元/次的违约金。
6.1.2 安全管理网络
6.1.3 安全管理措施
(1)现场安全管理:
①项目经理是现场安全第一责任人,实行项目经理负责制;
②在现场上建立明确的安全指标及奖惩办法在内的保证措施;
③建立健全各级安全生产责任制,并落实到人;
④在现场做好三级教育的交底工作,并做好台帐;
⑤特种作业人员持证上岗;
⑥进入现场戴好安全帽,扣好帽带,正确使安全带,扣好保险钩,做好高处作业的安全防护装置,在交通人员密集处作围档封闭施工。
⑦建立定期定时,定人安全检查制度,查隐患作整改。
⑧现场施工悬挂“七牌二图”与安全警示标志,标语。
⑨做好防汛防台的安全措施,加固临设,切断电源。
(2)现场施工用电:
①现场照明:照明线用绝缘子固定,电源线不随地乱拖乱拉或绑扎在脚手架上。使用灯具的金属外壳接地、接零。
②配电箱、开关箱、移动电箱使用认证的标准电箱,箱内开关电器等完好无损。动力和照明分别设置,接地、接零漏电保护器作保护。做到一机一闸。
③架空线:架空线路设在专用电杆上,并设绝缘子,保持离地4~6m以上。
④接地极:采用角钢、圆钢或钢管截面不小于48mm2,按规范保证入土深度不小于2.5m排架施工考虑防雷接地每2根一组用扁铁联接。
⑤用电管理:电工持证上岗。安装、维修或拆除临时用电线器,进入配电间,由电工完成。并建立档案,包括填写交底,临时用电检查验收表,维修工作记录等。根据项目用电量编制临时用电施工组织设计。
(3)大型施工机械
①挖机、起重机:挖机、起重机的保险装置、限位、报警系统做到完好无损;指挥、驾驶人员、起重工持证上岗,并做好日常维修、保养、记录等工作。吊具、索具使用符合规范。各类安全制动、防护罩、盖,齐全可靠。吊装机械旋转半径范围内不准站人,并设置警戒区。严格执行“十不吊”规定。做好机械保养、清洁、润滑、紧固、调整、防腐等工作。做到不带病运转。夜间施工考虑好足够的照明系统。
②搅拌机及砂浆机:必须搭设防雨操作棚,机体架设安装坚实平衡;各类离合器、制动器、钢丝绳、防护罩必须安全可靠有效;操作人员持证上岗操作;有良好的单独接地、接地电阻应符合规定;搅拌机操作杆装有保险装置进料斗有挂钩及链。
(4)沟槽基坑防护:
①沟槽开挖前准备足够材料:横撑、替板、钢板桩、横列板等。
②加强沟槽基坑巡视,防止土体出现裂缝和塌方。
③沟槽排管施工上下通行架设扶梯。
④沟槽排管和基坑施工,设置施工护栏、安全警示标志及配好足够照明以便夜间施工。
⑤开挖沟槽探明地下不明管线、严禁吸烟、沟槽内施工保证二人以上。
(5)安全防火
①建立公司、项目部、班组三级防火责任制,明确职责,坚持“预防为主、以消为辅”的指导思想。
②加强对民工的法制、规章制度、消防知识教育,并对民工进行审查、登记,申报临时户口,发工作证后方可上岗。
③危险品库、仓库、木工间、配电间、宿舍生活区等配置相应的消防器材。
③施工现场、气、割、焊、用电要防止火灾发生。严格执行“十不烧”规定。
④氧气瓶、乙炔瓶做到放置阴凉处,不爆晒,安全距离按规范规定执行。
6.2保证文明生产的主要技术措施
6.2.1 文明施工管理网络
6.2.2 文明施工管理目标
保证施工现场达到标化工地,争创浦东新区文明工地。在施工过程中深入开展“加强管理塑造形象、深化达标创建文明”活动,落实各项文明施工措施,施工现场规范化、文明化。如由于我方管理不善,引起政府有关部门罚款、停工整改等处罚,其发生的损失由我方自行承担,且我方每次将承担合同总价 1%的违约金。
6.2.3 文明施工管理措施
(1)现场措施:
①积极开展文明施工窗口达标活动,做到“两通三无五必须,便民利民不扰民”。
※两通:施工现场人行道畅通,施工工地沿线居(农)民出入通道畅通。
※三无:施工中无管线事故,无重大工伤事故,施工现场周围道路平整无积水。
※五必须:
·施工区域必须严格分隔;
·施工现场必须做到挂牌施工,和管理人员佩卡上岗;
·工地现场施工材料必须堆放整齐;
·工地生活设施必须清洁文明;
·工地现场必须开展以创建文明工地为主要内容的思想政治工作。
②在现场人员中广泛开展“七不”宣传,争做文明市民;
③防止泥浆、污水、废水和其他混浊废弃物流入雨水道或河道;
④施工中各类生活垃圾堆置在规定地点,及时外运建筑垃圾集中堆放集中处理;
⑤施工区域、生活区均整齐有序、不影响周边环境;
⑥成立文明施工小组,由专职文明施工员与作业队文明施工员,对文明施工情况进行检查整改,实现施工区域生活区域的标准化。内部实行流动文明施工评比活动每周一次。
⑦在工地出口处铺上草包,当施工车辆从工地出去时,必须用水冲洗干净,严禁将工地的泥土带出工地,如万一有泥土带出工地,及时派人清扫和冲洗,确保施工范围外的道路清洁。
⑧本工程在晚上10点至第二天早晨6点前,不准施工,确保周围居民的正常生活。
(2)工地卫生
①工地保证开水供应,严禁食用生水。茶水桶内部必须每天清理一次。
②保持办公室会议室和宿舍等处室内环境整洁卫生,做到无痰迹、烟头纸屑等。
③宿舍内工具,工作服,安全帽,鞋等应定点集中放置,保持整洁,床上生活用具堆放整齐,床下不得随意堆放杂物。
④办公室、宿舍、会议室实行卫生值日制。
⑤食堂保持内外环境整洁,工作台和地上无油腻。
⑥食堂存放配备冰箱和熟食罩,生熟分开,专人管理,保持清洁卫生。做到每日留样菜并做好记录。
⑦食堂砧板,摇、拌面机用后冼净,不得有污垢霉变物质。
⑧定期进行消毒、防尘、灭蝇、灭鼠活动。
⑨食堂应有加盖的泔脚桶或垃圾袋。
⑩厕所卫生要专人管理,每天清洗,保持整洁。
⑾工地配备急救药箱,配专职医务人员每周一次巡视工地,做好季节性防病卫生宣传与防治工作。
(3)文明施工内业资料
①根据文明施工要求,做好相应的内业资料,如文明施工基础资料及施工许可证的记录,申报,保管工作。
②办公室布置文明施工有关的图表。
③定期举行文明施工管理活动,检查前期文明施工情况,发现问题及时整改,并做好记录。
6.3环境保护的主要技术措施
①根据ISO14001环境管理体系要求建立项目环境监控体系,不断反馈监控信息,采取整改措施。
②施工现场泥浆和生活污水未经处理不直接排人城市排水设施和河流、湖泊、池塘。
③除有符合规定的装置外,不在施工场熔化沥青和焚烧油毡、油漆,亦不焚烧其他可产生有毒有害烟尘和恶臭气味的废弃物,禁止将有毒有害废弃物作土方回填。
④建筑垃圾、生活垃圾、渣土在指定地点堆放,每日进行清理。高空施工的垃圾及废弃物采用密闭式串筒或其他措施清理搬运。装载建筑材料、生活垃圾、垃圾或渣土的车辆,采取防止尘土飞扬、洒落或流溢的有效措施。施工现场根据需要设置机动车辆冲洗设施,冲洗污水进行处理。
⑤在居民和单位密集区域进行爆破、打桩等施工作业前,按规定申请批准,将作业计划、影响范围、程度及有关措施等情况,向受影响范围的居民和单位通报说明,取得协作和配合;对施工机械的噪声与振动扰民,采取相应措施予以控制(一般夜间不施工)。
⑥经过施工现场的地下管线,由发包人在施工前通知承包人,标出位置,加以保护。施工时发现文物、古迹、爆炸物、电缆等,停止施工,保护好现场,及时向有关部门报告,按照有关规定处理后方可继续施工。
⑦施工中需要停水、停电、封路而影响环境时,须经有关部门批准,事先告示。在行人、车辆通行的地方施工,设置沟、井、坎、穴覆盖物和标志。
⑧温暖季节对施工现场进行绿化布置。
在工程施工过程中,如发生违反建设部、上海市及区政府有关“渣土垃圾”处置要求的情况,我方将无条件接受招标人从我方应得的工程款中直接扣除违约金的处罚,违约金为施工合同总价的 1%。
6.4节能降耗措施
6.4.1组织机构
根据政府有关文件要求,结合公司节能降耗工作情况,成立以法定代表人负责、分管负责人直接管理的开展和推进“节能降耗”目标管理工作组织结构,配备专职工作人员。
6.4.2实施节能降耗的管理、施工措施
1、管理措施
项目部成立“创建节约型工地活动”工作小组,实行项目经理负责制,建立健全节约型工地的管理责任制度和开展节约型工地活动的长效机制,配备专职管理人员,落实具体措施,定期检查,评估效能和持续改进。
2、施工措施
(1)合理安排施工进度和施工工序,最大限度的发挥施工效率,应做到工完料尽场地清和质量一次成优,减少和避免各种重复施工和返工带来的材料和人工浪费。
(2)临时便道和永久道路的相结合,尽可能使临时便道作为今后人行道的永久性垫层,对临时用电、临时围墙采用循环利用的材料,如临时用电采用质量较好的铜芯线能反复使用,临时围墙采用夹心彩钢板多次使用。
(3)办公、生活区域使用节能设备:照明灯采用日光灯照明、水龙头采用一字型水龙头、热水器采用太阳能热水器、淋喷头采用脚踏式、办公用纸双面使用、平时尽量减少使用空调、不使用大功率的电器设备。
(4)施工现场采用可周转标准灯架,施工现场照明使用节能灯具镝灯,采用可周转茶水桶,施工现场利用基坑降水抽出的水作为现场扬尘控制,砼模板采用钢模、砼支撑模板采用旧夹板或旧木料,利用原围护桩面、凿平、粉刷以后代替模板,节约模板、钢管、木材,在基础底板施工中采用加固手段,节约大量原材料。现场材料集中合理堆放,派专人看管,施工时对所用材料采取合理、有效的运输措施,,以减少损耗。
6.5“渣土垃圾”整治措施
1.积极按上海市有关要求,做好对施工过程中渣土和建筑垃圾的规范施工、运输等工作。
2.规范经营行为,施工现场的土石方挖、铲、推、运等如分包则分包给具有土石方专业承包企业资质的单位。
3.施工工地整洁,工地出口落实外出车辆的清洁措施,工程竣工验收确保“场地清”、无渣土垃圾。
4.加强对渣土运输车辆的车况检查,做到持证运营,不偷倒、不乱倒渣土和建筑垃圾。
5.严格对施工班组进行落手清考核工作,每旬考评,做到奖优罚劣。确保落手清工作做到随做随清,谁做谁清。
6.施工现场内派专人监护清扫,做好监控记录,保持施工现场安全、整洁。
7.对在施工过程产生的废弃物,做到即时地堆放在临时指定的区域内,并尽快组织车辆运输到最终地点。运输车辆做到持证运营,车辆在运输途中,严禁沿途丢落。对在厨房、生活区的废弃物准备合适的容器收集,再根据市容规则处理。
8.在便道与公路交接处,浇筑一块砼路面,以便车辆出施工现场时对车辆的轮胎进行冲洗,以免将工地上的泥土带出工地,而对周围造成污染。
9.施工中,如因我公司对暴露垃圾处理不当,按工程总价的1%进行罚款。
七、其他需采取的技术措施
7.1管线保护
目前尚无地下管线详细分布图,因此施工时结合施工现场,摸清管线走向,对于不明管线采用挖设明沟予以暴露。施工前,必须根据管位的放样将涉及管位的公用管线用人工挖出后,才能动用机械开挖。具体措施:
1)成立现场管线领导小组。
2)召开公用管线协调会,办理绿卡
3)教育每个职工从思想上高度重视保护公用管线的重要性及损坏公用管线的危害性,特别对在路口附近的管线,现场操作人员在施工中更要高度重视。
4)工程开工前,应根据施工图与有关管理单位联系,并请他们到现场监护办好有关手续(监护交底卡)。
5)沟槽开挖前必须开好样洞,摸清周围管线实际走向,分部情况,对于地下管线情况的地段,应当工人进行沟槽开挖,严禁机械开挖,不准野蛮施工。
6)要求管线单位帮助施工单位了解管线走向和分布情况,并积极派出熟悉项目公用管线的同志到现场监督和指导,为施工单位制造条件与提供方便。
7)现场管线挖出后,应通知公用管线项目负责人共同商量决定具体加固措施。通常用钢丝绳、钢杆花兰螺丝吊装,上面盖草包或其它保护物,以防止外击伤。重要管线必须派人24小时监护与观察。
8)发生意外情况的处置措施
a. 工地负责人应该临危不乱,一方面立即向有关管线单位和上级主管部门汇管,另一方面应立即召集现场管线小组准备抢险。
b. 保护事故现场,把出事点用护栏围起来,组织临时纠察队,防止伤亡行人或事故扩大。
c. 现场管线管理小组应及时组织人力、物力和财力配合公用管线单位,全力以赴投入抢险任务,尽量缩短抢险时间,使管线尽快恢复,减少国家损失。
d. 分析事故原因,按照“三不放过”原则查清事故原因,分清事故责任,提出整改措施,杜绝类似事故的发生,然后对有关事故责任人进行相应的处罚。
e. 保护公用管线的宣传工作要做到天天讲,时时讲,警钟长鸣。
f. 保护公用管线,要依靠施工现场广大职工和全体现场管理人员,施工单位还特别需要各公用管线现场监护人员的指导督促和帮助。
7.2建筑物保护
根据现场踏勘及施工图纸,本工程所在区域空旷,无建筑物需保护。
7.3季节性施工
本标段施工期间经历夏、雨、冬季,这些典型季节不可避免地给施工质量或多或少带来一些影响,特别是对路面沥青砼及路基密实度等的影响,因而我们将对进入这些季节施工项目采取具有针对性的施工技术措施,将季节性的影响减少到最小程度,以提高整个工程质量。
7.3.1冬季施工措施
(1)冬季砼养护采取加盖塑料薄膜、麻袋等措施,不得浇水养护。遇到极低气温,应考虑在砼中掺用外加剂,选用引气型减水剂,砂石料中不得含有冰雪。冬季温度低,对砼的原材料
宜进行加温处理等措施以提高砼浇筑时的温度。砼试块同时制作二组。
(2)砌筑砂浆使用的温度≥5℃,砂浆宜随拌随用,经过冰冻的砂浆禁止使用,砂浆搅拌时间比常温延长 0.5~1 倍,以 2.5~3min 为宜。砌体砌筑前应清除表面的冰霜,砌筑前不得浇水,施工时增大砂浆稠度。
7.3.2雨季施工措施
(1)雨季施工前,我们将根据现场和工程进展情况制定雨季施工阶段性计划,并提监理工程师审批后实施。
(2)雨季施工时,现场周围做好排水沟、边坡上做截水沟,现场排水系统贯通,并派专人进行疏通,保证排水沟畅通。
(3)道路出入口做泛水,防止地面水流入,保证施工道路不积水,潮汛季节随时收听气象预报,配备足够的抽水设备及防台防汛的应急材料。
(4)做好防雷、防电、防漏工作,保证施工正常进行。
(5)砼浇捣时,必须事先注意天气情况,尽量避开雨天,若不得已情况,必须做好防雨措施,预备好足够的活动防雨棚,准备好薄膜、油布等,浇注砼时要减少坍落度,砂浆稠度要减少,下雨前新浇砼及砌体要覆盖,以防雨冲,暴雨时停止施工。
(6)沥青砼必须在无雨的时候施工,施工前应密切注意天气情况,如施工中遇雨,应立即停止施工,做齐横缝,并通知沥青砼拌合石停止供料,对于已摊铺的沥青砼应抢先碾压掉,对于不摊铺的沥青砼应加强覆盖,雨后酌情处理,凡碾压不密实遭雨淋的必须铲除重铺。
(7)雨季前应组织有关人员对现场临设、机电设备、临时线路等进行检查,针对检查出的具体问题,应采取相应措施,及时整改。
(8)回填土方的堆场和待施工的道路要用塑料薄膜进行覆盖,雨后土方回填,要重新测试土壤含水率合格后,方能进行回填。
(9)填土、填筑粉煤灰等雨天不得施工,同时雨季要集中力量,分段施工,各段填筑时应在雨前做到碾压密实,并选择软土地区或低洼地区,在雨前先行施工,路槽内开挖好纵横盲沟,道路边缘挖好排水沟,并保持排水沟通畅。雨后应及时疏通排水沟,防止积水倒流或横溢,因雨造成的土基通行。
(10)为保证粉煤灰材料不遭雨淋,可搭设防雨棚、周围挖好排水沟。粉煤灰施工遇雨时,应立即停止施工。
(11)雨天不得摊铺沥青。
7.3.3防台抗台、防汛抗汛措施
(1)现场成立防台抗台、防汛抗汛领导小组。
(2)专人时时收听天气预报,在台风季节期内要密切注意台风活动情况,提前做好防台应急预案,以便及时采取抗台措施。
(3)台风影响期间停止一切水上施工作业,必要时疏散全体施工
