单位工程施工质量安全技术交底卡
施工单位
中国华西八公司
工程名称
金洲嘉丽园二期
施工项目部位
基础砖模及挡土砖墙
承接施工
班 组
技术交底内容:

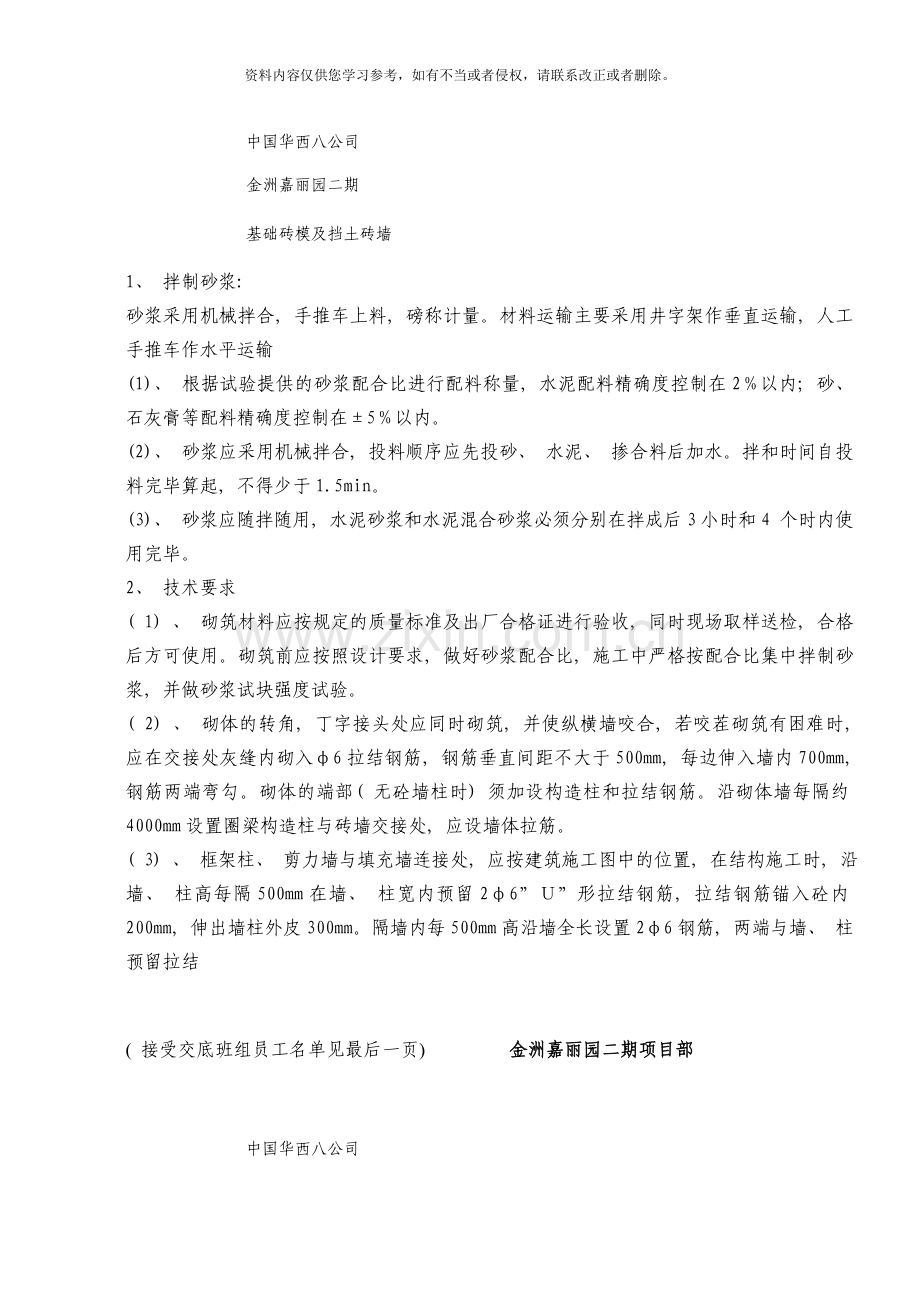

1、 拌制砂浆:
砂浆采用机械拌合, 手推车上料, 磅称计量。材料运输主要采用井字架作垂直运输, 人工手推车作水平运输
(1)、 根据试验提供的砂浆配合比进行配料称量, 水泥配料精确度控制在2%以内; 砂、 石灰膏等配料精确度控制在±5%以内。
(2)、 砂浆应采用机械拌合, 投料顺序应先投砂、 水泥、 掺合料后加水。拌和时间自投料完毕算起, 不得少于1.5min。
(3)、 砂浆应随拌随用, 水泥砂浆和水泥混合砂浆必须分别在拌成后3小时和4 个时内使用完毕。
2、 技术要求
( 1) 、 砌筑材料应按规定的质量标准及出厂合格证进行验收, 同时现场取样送检, 合格后方可使用。砌筑前应按照设计要求, 做好砂浆配合比, 施工中严格按配合比集中拌制砂浆, 并做砂浆试块强度试验。
( 2) 、 砌体的转角, 丁字接头处应同时砌筑, 并使纵横墙咬合, 若咬茬砌筑有困难时, 应在交接处灰缝内砌入φ6拉结钢筋, 钢筋垂直间距不大于500mm, 每边伸入墙内700mm, 钢筋两端弯勾。砌体的端部( 无砼墙柱时) 须加设构造柱和拉结钢筋。沿砌体墙每隔约4000mm设置圈梁构造柱与砖墙交接处, 应设墙体拉筋。
( 3) 、 框架柱、 剪力墙与填充墙连接处, 应按建筑施工图中的位置, 在结构施工时, 沿墙、 柱高每隔500mm在墙、 柱宽内预留2φ6”U”形拉结钢筋, 拉结钢筋锚入砼内200mm, 伸出墙柱外皮300mm。隔墙内每500mm高沿墙全长设置2φ6钢筋, 两端与墙、 柱预留拉结
( 接受交底班组员工名单见最后一页)
金洲嘉丽园二期项目部
单位工程施工质量安全技术交底卡
施工单位
中国华西八公司
工程名称
金洲嘉丽园二期
施工项目部位
基础砖模及挡土砖墙
承接施工
班 组
技术交底内容:
筋焊接。

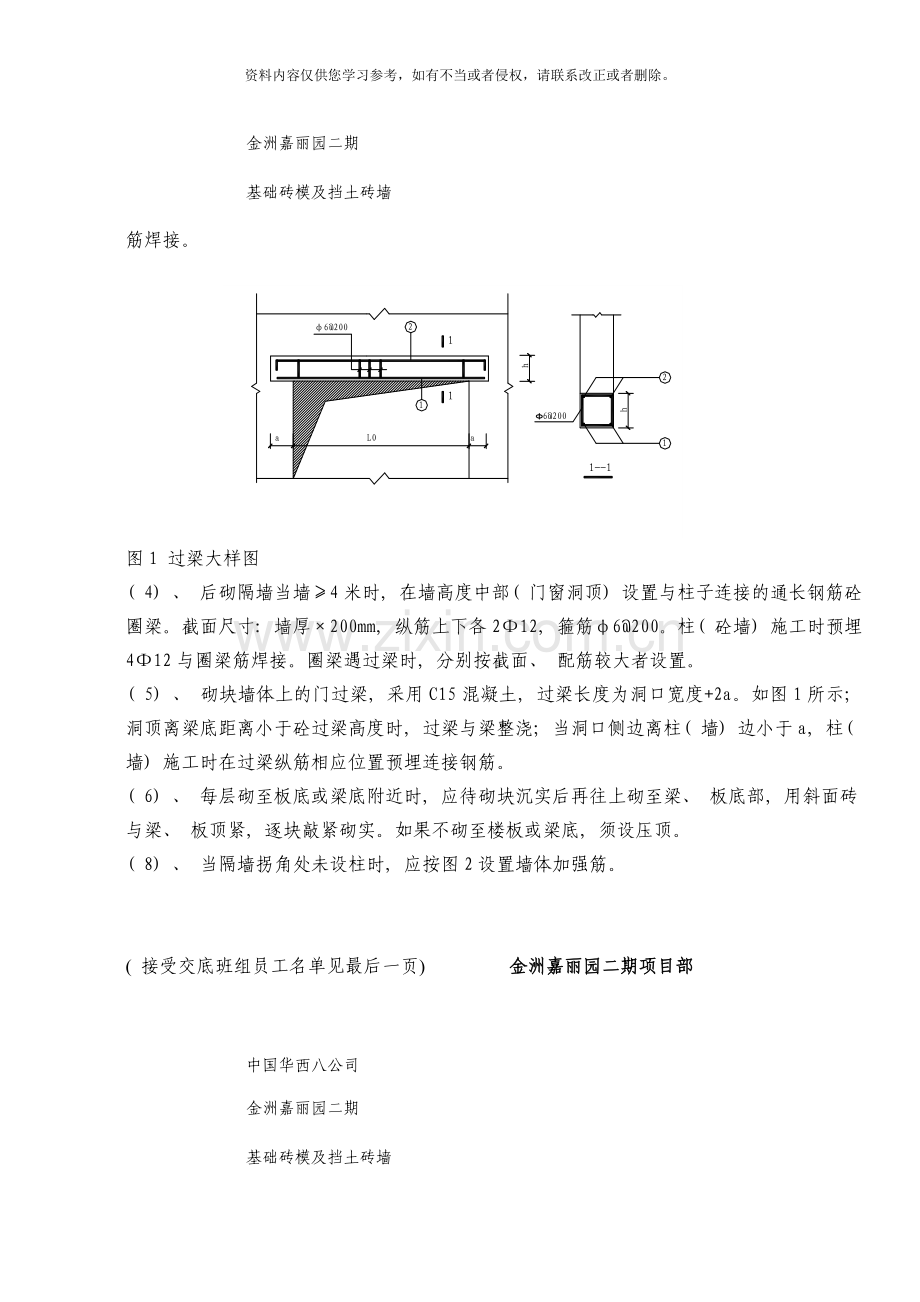

图1 过梁大样图
( 4) 、 后砌隔墙当墙≥4米时, 在墙高度中部( 门窗洞顶) 设置与柱子连接的通长钢筋砼圈梁。截面尺寸: 墙厚×200mm, 纵筋上下各2Φ12, 箍筋φ6@200。柱( 砼墙) 施工时预埋4Φ12与圈梁筋焊接。圈梁遇过梁时, 分别按截面、 配筋较大者设置。
( 5) 、 砌块墙体上的门过梁, 采用C15混凝土, 过梁长度为洞口宽度+2a。如图1所示; 洞顶离梁底距离小于砼过梁高度时, 过梁与梁整浇; 当洞口侧边离柱( 墙) 边小于a, 柱( 砼墙) 施工时在过梁纵筋相应位置预埋连接钢筋。
( 6) 、 每层砌至板底或梁底附近时, 应待砌块沉实后再往上砌至梁、 板底部, 用斜面砖与梁、 板顶紧, 逐块敲紧砌实。如果不砌至楼板或梁底, 须设压顶。
( 8) 、 当隔墙拐角处未设柱时, 应按图2设置墙体加强筋。
( 接受交底班组员工名单见最后一页)
金洲嘉丽园二期项目部
单位工程施工质量安全技术交底卡
施工单位
中国华西八公司
工程名称
金洲嘉丽园二期
施工项目部位
基础砖模及挡土砖墙
承接施工
班 组
技术交底内容:
图2 拐角处墙体加强筋
3、 砖墙砌筑
施工顺序: 弹划平面线→检查柱、 墙上的预留连结筋, 遗留的必须补齐→砌筑→安装或现浇门窗过梁→顶部砌体。
(1)、 排砖撂底: 一般外墙第一皮砖撂底时, 横墙应排丁砖, 前后纵墙应排顺砖。根据已弹出的窗门洞位置墨线, 核对门窗间墙、 附墙柱( 垛) 的长度尺寸是否符合排砖模, 如若不合模数时, 则要考虑好砍砖及排放的计划。所砍的砖或丁砖应排在窗口中间、 附墙柱( 垛) 旁或其它不明显的部位。
(2)、 选砖: 选择棱角整齐、 无弯曲裂纹、 规格基本一致的砖;
( 接受交底班组员工名单见最后一页)
金洲嘉丽园二期项目部
单位工程施工质量安全技术交底卡
施工单位
中国华西八公司
工程名称
金洲嘉丽园二期
施工项目部位
基础砖模及挡土砖墙
承接施工
班 组
技术交底内容:
(3)、 盘角: 砌墙前应先盘角, 每次盘角砌筑的砖墙角度不要超过五皮, 并应及时进行吊靠, 如发现偏差及时修整。盘角时要仔细对照皮数杆的砖层和标高, 控制好灰缝大小水平灰缝均匀一致。每次盘角砌筑后应检查, 平整和垂直完全符合要求后才能够挂线砌墙。
(4)、 挂线: 砌筑一砖厚及以下者, 采用单面挂线; 砌筑一砖半厚及以上者, 必须双层挂线。如果长墙几个人同时砌筑共用一根通线, 中间应设几个支线点; 小线要拉紧平直, 每皮砖都要穿线看平, 使水平缝均匀一致, 平直通顺。
(5)、 砌砖: 砌砖宜采用挤浆法, 或采用三一砌砖法。三一砌砖法的操作要领是一铲灰、 一块砖、 一挤揉, 并随手将挤出的砂浆刮去。操作时砖块要放平、 跟线。砌筑操作过程中, 以分段控制游丁走缝和乱缝。经常进行自检, 如发现有偏差, 应随时纠正, 严禁事后采用撞砖纠正。应随砌随将溢出砖墙面的灰迹块刮除。内外墙的转角处严禁留直搓, 其它临时间断处, 留搓的做法必须符合施工规范的规定。
(6)、 木砖预埋: 木砖应经防腐处理, 预埋时小头在外, 大头在内, 数量按洞口高度确定; 洞口高度在1.2m以内者, 每边放2块, 高度在2~3m者每边放4块。预埋木砖的部位一般在洞口上下四皮砖处开始, 中间均匀分布。门窗洞口考虑预留后安装门窗框, 要注意门窗洞口宽度及标高符合设计要求。
(7)、 门窗过梁为预制钢筋混凝土过梁, 在砖墙上的支承长度不小于240; 当支承长度不足时, 应按过梁与柱、 墙直接连接处理。当门窗洞边无砖墩搁置过梁时, 采用在相应洞顶位置的混凝土墙、 柱上予埋铁件或插筋, 以便和过粱中的钢筋焊接。安装过梁、 梁垫时, 其标高、 位置及型号必须符合设计图纸要求, 坐浆饱满。如坐浆厚度超过20mm时, 要用细石混凝土铺垫, 过梁两端伸入支座的长度应一致。
( 接受交底班组员工名单见最后一页)
金洲嘉丽园二期项目部
单位工程施工质量安全技术交底卡
施工单位
中国华西八公司
工程名称
金洲嘉丽园二期
施工项目部位
基础砖模及挡土砖墙
承接施工
班 组
技术交底内容:
(8)、 填充墙墙高≥4米时, 在墙高一半处或门顶, 设一道通长钢筋混凝土圈梁。
(9)、 填充墙体与梁板交接的顶砖用实心小砌块, 并斜砌顶紧。
4、 质量标准
( 1) 、 砖的品种、 强度等级必须符合设计要求。
( 2) 、 砂浆品种符合设计要求, 强度必须符合下列规定:
A、 同品种、 同强度等级砂浆各组试块的平均强度不小于1.0.fm.k
B、 任意一组试块的强度不小于0.75fm.k。
C、 砌体砂浆必须密实饱满, 实心砖砌体水平灰缝砂浆饱满度不少于80%。
( 3) 、 内外填充墙为达到防水要求, 均按规范清水墙标准施工。
( 接受交底班组员工名单见最后一页)
金洲嘉丽园二期项目部
单位工程施工质量安全技术交底卡
施工单位
中国华西八公司
工程名称
金洲嘉丽园二期
施工项目部位
基础砖模及挡土砖墙
承接施工
班 组
技术交底内容:
接 受 交 底 员 工 名 单
金洲嘉丽园二期项目部
