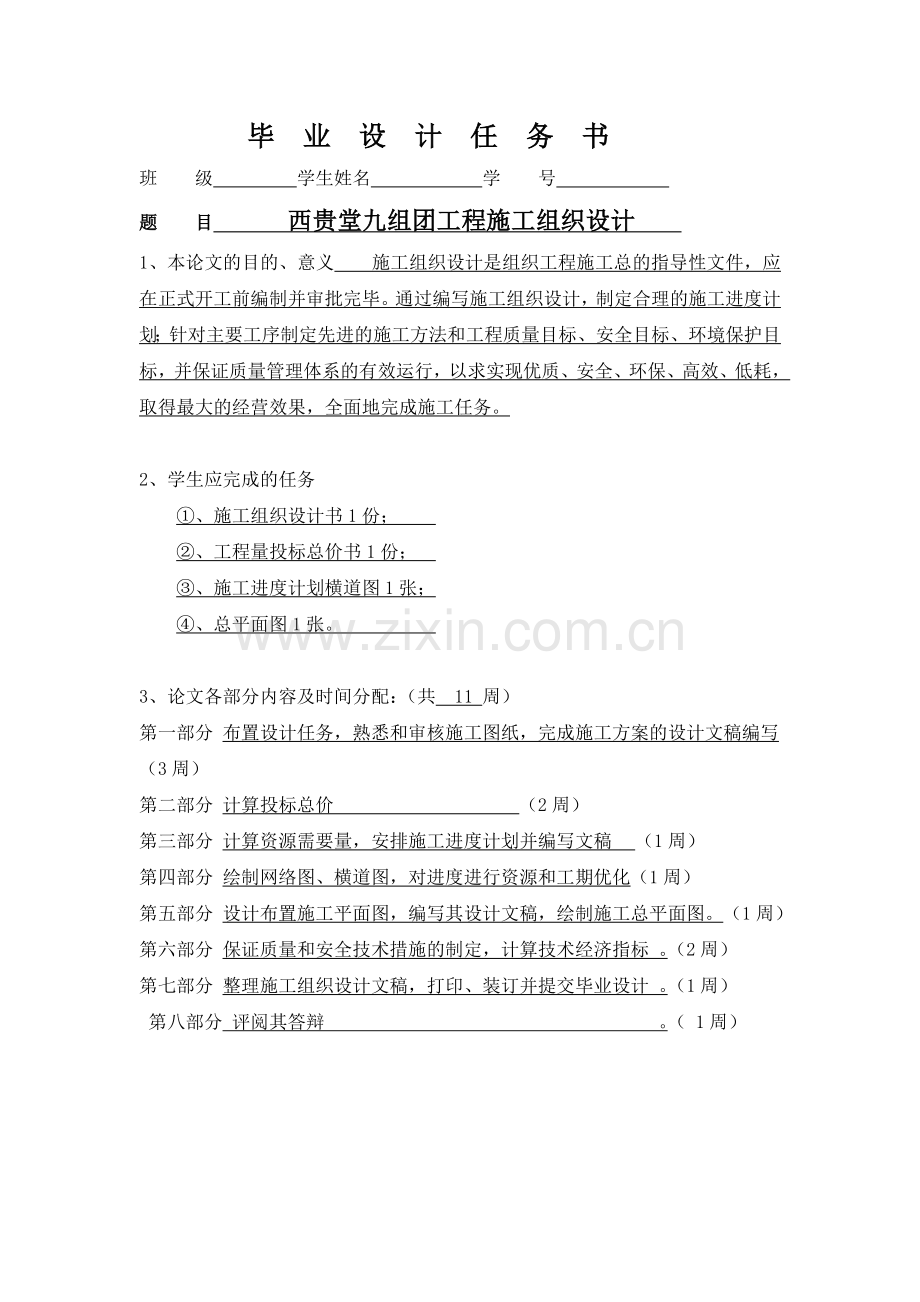

毕 业 设 计 任 务 书
班 级 学生姓名 学 号
题 目 西贵堂九组团工程施工组织设计
1、本论文的目的、意义 施工组织设计是组织工程施工总的指导性文件,应在正式开工前编制并审批完毕。通过编写施工组织设计,制定合理的施工进度计划;针对主要工序制定先进的施工方法和工程质量目标、安全目标、环境保护目标,并保证质量管理体系的有效运行,以求实现优质、安全、环保、高效、低耗,取得最大的经营效果,全面地完成施工任务。
2、学生应完成的任务
①、施工组织设计书1份;
②、工程量投标总价书1份;
③、施工进度计划横道图1张;
④、总平面图1张。
3、论文各部分内容及时间分配:(共 11 周)
第一部分 布置设计任务,熟悉和审核施工图纸,完成施工方案的设计文稿编写(3周)
第二部分 计算投标总价 (2周)
第三部分 计算资源需要量,安排施工进度计划并编写文稿 (1周)
第四部分 绘制网络图、横道图,对进度进行资源和工期优化(1周)
第五部分 设计布置施工平面图,编写其设计文稿,绘制施工总平面图。(1周)
第六部分 保证质量和安全技术措施的制定,计算技术经济指标 。(2周)
第七部分 整理施工组织设计文稿,打印、装订并提交毕业设计 。(1周)
第八部分 评阅其答辩 。( 1周)
摘 要
随着我国建设管理体制改革的不断深化,对建设项目的施工组织和管理提出了新的要求。施工组织作为加强建设管理的一门学科,在理论与实践方面得到了越来越多的关注。施工组织是为保证工程顺利开工和施工活动正常进行而必须事先做好的一项工作。施工组织工作是建筑业企业生产经营管理的重要组成部分,也是建筑施工程序的重要阶段,做好施工组织工作不但能够降低施工风险,还可以提高企业的综合经济效益。实践证明,一个周密的施工组织设计,能够使流动的人员、机具、材料等互相协调配合,使建筑工程施工能有条不紊、连续、均衡地进行。否则,就会给工程的施工带来麻烦和损失,以致造成施工停顿、质量安全事故等恶果。因此,施工组织对于土木建筑工程建设中具有十分重要的意义。
关键词:工程 施工组织 设计
Pick to
With China's construction of the deepening of the reform of the management system of construction project, the construction organization and administration puts forward new requirements. The construction organization as strengthening construction management discipline, in theory and practice get more and more attention. The construction organization is designed to ensure project commencement and construction activities smoothly as normal and a must be made beforehand. The construction organization work of construction enterprise production management is an important part of the construction procedure, also be the important stage, completes the construction organization and work can not only reduce the risk from the construction, but also can improve the enterprise's overall economic efficiency. Practice has proved, an elaborate the construction organization design, can make the flow of personnel, machines, materials, such as coordinating each other construction can orderly, continuous and balanced manner. Otherwise, it will give engineering construction lead to trouble and loss, as a result causes pause, quality safety accidents construction such consequences. Therefore, the construction organization for construction of civil engineering and construction has very important significance.
Keywords: engineering construction organization and design
目 录
目 录 0
引言 1
一、工程概况………………………………………………………………………………….2
二、编制依据 3
三、编制内容 3
四、工程项目管理目标 4
(一)质量目标 4
(二)工期目标 4
(三)工程成本控制目标 4
(四)安全目标 5
(五)环境保护和文明施工目标 5
(六)团结合作目标 5
第一章 基础与主体施工方案 5
一、测量工程 5
(一)资源配备 5
(二)建筑物定位施测 6
(三)轴线的测放 6
(四)标高测放 7
(五)抄平放线 7
(六)测量控制重点 7
(七)沉降观测 8
(八)竣工测量 8
二、土方施工方案 11
(一)施工准备 11
(二)土方开挖 11
三、基础施工方案 11
(一)找平、放线、挖土、垫层砼浇筑 11
(二)基础砼施工 11
(三)、砌筑工程 12
(一)工艺流程 12
(二)材料堆放 12
(三)施工要点 12
(四)砖砌墙施工 14
(五)基础构造柱(框架柱)扎筋、支模、砼浇筑至±0.000米标高 15
四、地下室结构工程施工方案 16
A)、混凝土垫层施工方法 16
B)、模板工程施工方法 16
C)、脚手架工程 17
D)、钢筋工程施工方法 18
E)、地下室混凝土工程施工方法 19
(七)土方回填、夯实 20
五、结构主体施工方案 21
(一)流水段划分 21
(二)模板工程 21
(三)模板支撑及承重架 22
(四)模板拆除 22
(五)梁柱节点的模板处理 23
六、钢筋工程 23
(一)钢筋原材料质量要求 23
(二)钢筋的加工制作 23
(三)钢筋绑扎 25
(四)钢筋定位措施 26
(五)钢筋焊接要点 27
(六)钢筋绑扎质量要求 28
七、现浇砼工程 29
(一)砼浇注 30
(二)混凝土养护 31
(三)混凝土试块制作 31
(四)混凝土质量要求 31
(五)混凝土工程技术措施 32
第二章 装饰施工方案 33
一、装饰施工概述 33
二、装饰与其它工种的配合 33
三、装饰施工工艺 34
(一)抹灰及乳胶漆施工 34
(二)楼地面施工 36
(三)外墙装饰施工 37
(四)门窗工程 39
(五)油漆工程 42
第三章 安装施工方案 44
一、施工注意事项 44
二、采用施工技术规范、规程及标准 45
三、现场施工部署 45
(一)施工准备 45
(二)水电安装施工组织 45
(三)施工部署 46
(四)施工计划 46
四、安装与土建相互配合施工措施 46
(一)预留、预埋阶段的配合 47
(二)水电安装阶段的配合 47
(三)协调措施 47
五、给排水工程 48
(一)主要施工方法 48
(二)水施施工关键工序及质量控制措施 50
六、电气工程 50
(一)电气工程施工流程为:预留预埋→安装→系统调试。 50
(二)主体期间的预留预埋 50
(三)配线 52
(四)电缆敷设 52
(五)配电箱、盘安装 53
(六)调试 53
第四章 防水施工方案 53
一、屋面防水 54
(一)细部要点 54
(二)991丙烯酸脂防水卷材 55
二、卫生间防水措施 57
三、外墙防水 58
四、水落管施工 59
第五章 施工机械配备 59
一、砼机械设备的选择 59
二、垂直水平运输机械 60
三、钢筋的加工机械 60
四、机械设备管理 60
五、现场主要机械设备配备计划 60
第六章 基础与主体质量控制措施 61
一、质量方针与质量目标 61
二、质量保证制度 62
(一)施工组织设计审批制度 62
(二)技术复核、隐蔽工程验收制度 62
(三)施工阶段的级配及试块管理制度 63
(四)施工阶段实行“混凝土浇灌令”制度 63
(五)技术、质量交底制度 64
(六)三级验收及分部分项质量评定制度 64
(七)现场材料质量管理制度 64
(八)计量器具管理制度 64
(九)工程质量奖罚制度 65
(十)竣工图的编制、审核、移交制度 65
(十一)工程技术档案管理制度 66
(十二)工程保修、回访维修制度 66
三、施工准备阶段的质量管理 68
(一)了解设计意图 68
(二)编好施工组织设计 68
(三)把好原材料质量关 69
(四)加强设备管理 69
(五)搞好测量控制 69
四、施工测量质量控制措施 69
五、土方工程质量控制措施 70
六、钢筋工程质量控制措施 71
七、现浇砼工程质量控制措施 71
八、模板工程质量控制措施 72
九、砖砌体工程质量控制措施 73
十、预埋件预留孔洞的保证措施 76
十一、质量通病预控对策 77
十二、冬雨季施工措施 80
(一)雨季施工措施 80
(二)冬季施工措施 80
(三)炎热高温天气施工措施 81
第七章 装饰质量控制措施 82
一、门窗工程质量控制 82
二、抹灰工程质量控制 82
三、楼地面工程质量控制 83
四、内墙及天棚抹灰 83
五、外墙施工质量控制 83
(一)选料砖 84
(二)贴饼、冲筋 84
第八章 屋面施工质量控制措施 85
一、屋面防水质量控制 85
二、屋面防水卷材开裂预控对策 86
第九章 安装质量控制措施 87
一、概述 87
二、具体措施 89
第十章 安全文明措施 90
一、安全施工措施 90
(一)安全保证体系 90
(二)安全管理目标 90
(三)工地周边及施工现场安全 90
(四)安全责任 91
(五)安全防护措施 92
(六)控制施工排污、烟尘排放措施 93
(七)施工安全的具体规定 94
(八)龙门架的安装、使用、防护措施 95
(九)临时用电安全措施 96
(十)钢管外脚手架安全措施 97
(十一)重点部位防火保证措施 97
(十二)施工现场安全纪律 98
(十三)“三宝”、“四口”安全保护措施 99
(十四)建立安全检查与教育制度 100
二、文明施工措施 100
(一)目标计划 100
(二)文明施工及环保管理程序 100
(三)文明施工管理及检查 100
(四)文明施工检查措施 106
(五)粉尘控制措施 109
(六)噪音控制措施 110
(七)夜间施工措施 110
(八)现场绿化和现场树木的保护 111
(九)环境保护管理制度 111
第十一章 施工总平面布置 112
一、施工条件及布置原则 112
(一)施工条件 112
(二)布置原则 112
二、施工总平面布置 112
(一)现场临时设施的设置 112
(二)现场堆场设置 112
(三)搅拌站和沉淀池布置 113
(四)现场道路 113
(五)临时设施一览表 113
三、施工用水 114
(一)施工供水 114
(二)施工排水 114
四、施工现场用电 114
第十二章 工期及进度计划 116
一、施工部署 116
(一)提前做好准备工作 116
(二)确保工程按期竣工 116
(三)保证装修提前插入 116
二、工期的具体安排 117
三、进度保证措施 117
(一)从管理组织措施上予以保证 117
(二)从技术措施上予以保证 118
(三)从机械设备上予以保证 118
(四)从资金使用上予以保证 119
(五)建立完善的计划保证体系 119
(六)人、财、物的保障 119
第十三章 工程项目管理机构 119
一、项目部成员 119
第十四章 项目部主要成员职责 121
一、项目经理职责 121
二、项目技术负责人职责 122
三、工长职责 122
第十五章 确保项目机构有效运行的措施 123
第十六章 劳动安排计划 124
第一节 劳动力安排的组织措施 124
第二节 各阶段的劳动力安排 125
一、基础主体结构阶段 125
二、室外装修阶段 125
三、室内装饰阶段 125
四、收尾竣工 125
五、劳动力需用计划 125
六、主要机械进出场时间计划表: 127
引 言
我公司十分重视参加西贵堂九组团工程的投标机会,本着“优质服务,精诚合作”的宗旨,将凭借雄厚的技术力量,丰富的施工经验先进的机械设备,优化的施工管理,科学的技术措施,合理的让利造价,优质、高效、安全、文明施工,创造精品工程的业绩,参与本次投标竞争。
我公司在成都先后承建了一系列的项目,积累了丰富的施工经验和大量的施工资料。
在收到招投标文件后,立即组织有关工程技术人员和预算人员对招投标文件进行了细致的探讨,并组织有关人员踏勘现场,仔细了解现场情况,精心编制了工程施工组织大纲,制定了工程施工的方法、财务管理、工程取费标准及施工工期,编制了投标文件供审阅。我们将依靠公司管理、技术、装备的优势,遵循及完善深化设计,遵循合同,精心组织,确保工程优质按期完成。
一、工程概况
西贵堂九组团工程,位于成都市温江区公平镇正宗村,总建筑面积为10518平方米,结构类型为框架结构,地下一层,地上八层,建筑总高21m其工程主要特征见下表。
建设单位
成都市纵合世纪房地产投资有限公司
工程名称
西贵堂九组团工程
设计单位
四川王周设计有限公司
工程工期
330天(日历天)
工程质量
合格
工程地址
四川省成都市温江区公平镇
建设规模
10518m2
1、工程特征:
结构类型
框架剪力墙结构
层数
地下一层,地上七层
层高
3.0m
基础
独立柱基础
墙体
采用页岩实心砖(框架填充墙为页岩空心砖)
板
采用砼现浇板
梁
框架为现浇梁
柱
框架为独立柱
砼等级
基础垫层C15,基础C30,构造柱C20;现浇梁板C30;现浇楼板、现浇楼梯C30;独立柱C25;地下室的底板和外墙为S8抗渗砼(C30)。
钢筋
HPB235 HRB335 冷扎带肋钢筋
屋面
屋面做法详见建施2技术措施表
装
饰
内墙
天棚
内墙、天棚做法详见建施2技术措施表
外墙
外墙采用涂料面层和石料面层
地面
地面做法详见建施2技术措施表
门窗
1、塑钢窗和鋁合金窗(推拉及平开窗);2、木夹板门;3、防火门。
楼梯
1、金属扶手、栏板。
二、编制依据
(一)《西贵堂九组团工程施工招标文件》;
(二)现场踏勘情况;
(三)本工程相关设计图纸;
(四)国家现行有关工程施工和验收的法律法规、标准、规范、规程、图集:
1、《工程测量规范》(GB50026—93);
2、《地基与基础工程施工质量验收规范》(GB50202—2002);
3、《混凝土结构工程施工质量验收规范》(GB50204—2002);
4、《混凝土结构设计规范》(GB50010—2002);
5、《钢筋焊接及验收规程》(JGJ18—96);
6、《砌体工程施工质量验收规范》(GB50203—2002);
7、《屋面工程质量验收规范》(GB50207—2002);
8、《建筑装饰装修工程质量验收规范》(GB50210—2001);
9、《建筑工程施工质量验收统一标准》(GB50300—2001);
10、《建筑地面工程施工质量验收规范》(GB50209—2002);
(五)现行的质量、安全生产、文明施工的有关政策、文件规定;
(六)我公司技术实力、机械设备装备情况及各项管理制度;
(七)我公司类似工程的施工经验。
三、编制内容
1、根据工程招标范围和招标文件对施工组织设计的要求编制本投标施工组织设计。
2、技术方案着重在质量要求、进度安排、机械及人员配置、施工工艺、安全文明施工等方面响应招标文件的要求。
3、从合理利用业主的每一分建筑资金出发,我们的编制原则是:经济上节省,工艺和方案先进合理,工程质量措施到位,重视安全文明施工。确保工程实际达到的质量、工期与我公司投标承诺保持一致。
四、工程项目管理目标
根据招标文件的要求和本工程的实际情况我公司确定该工程的项目管理目标如下:
(一)质量目标
① 我们的质量方针是:以人为本、持续改进、优质高效、顾客满意
① 质量方针的内涵解释是:
以人为本:尊重人才,不断提高员工的素质和业务技术水平,倡导全员参与,发挥创造性工作。
持续改进:质量是企业的生命,通过持续改进质量管理体系,促进公司各项工程质量不断提高,为顾客和社会提供最满意的产品。
优质高效:积极采用现代管理方法和先进技术,持续提高工作效率和质量,以优质高效的产品为顾客服务。
顾客满意:以顾客为关注焦点是公司的最高目标,通过提供符合顾客要求的产品,达到并超越顾客满意,不断拓展广阔的市场份额。
② 我公司的质量目标是:
1)工程、服务项目质量一次交验合格率100%。
2)顾客满意率99%。
3)重大质量事故发生率为0。
(二)工期目标
通过对招标文件的认真研究,并在认真考察施工现场的基础上,结合本工程的特点进行施工组织设计的详细编制,认真仔细地研究了进度计划的可行性,并对工程施工组织、管理进行了周密部署、安排和筹划,使各工序间的衔接科学合理、高效紧凑;在确保施工质量满足招标文件要求的前提下,满足建设单位对工期的要求并尽量缩短,以便提早交付建设单位使用,具体的工期目标如下:
本工程建设单位要求工期245天,我们将采用科学合理的施工工艺、周密的计划安排,保证工程按时竣工并交付使用。
(三)工程成本控制目标
我公司将始终本着为业主服务的思想,以科学的现场施工管理、先进的技术和装备,优质的施工方案为基本保证,通过对各个工序的成本核算,使该工程的成本和造价得到有效控制。
1、同业主、设计单位、监理公司和工程相关部门共同努力,在施工中优化施工组织和安排,使工程各个环节紧密衔接;
2、从设计图纸、材料设备选型,现场施工组织管理等各个方面提出行之有效的合理化建议和方案,避免不必要的拆改、浪费,尽量降低工程成本和造价,使业主的基础建设资金发挥最佳效益。
(四)安全目标
我公司将制订并实行有效的安全措施,加大安全方面人员和经费的投入,确保施工现场不发生重大伤亡事故、火灾事故和恶性中毒事件,轻伤发生率控制在3‰以内。
(五)环境保护和文明施工目标
我公司将严格按照四川省有关建筑工程施工的各项管理规定搞好环境保护和文明施工,加强施工组织和现场安全文明施工管理,使本工程成为我公司的“企业形象示范工程”和“标准化文明工地”。
(六)团结合作目标
认真处理与业主、监理、设计和政府相关部门的关系,本着“尊重设计、服从监理,在业主的指导下开展施工”的原则,使工程各方形成一个团结、协作、高效、和谐的整体,共同实现工程项目的总目标。
第一章 基础与主体施工方案
一、测量工程
(一)资源配备
1、 人力资源
根据本工程测量工作的需要,配备持有上岗证的测量工负责现场测量工作。
2、 测量仪器设备
本工程拟采用一台J2-JDA型经纬仪控制、检测轴线和垂直度;用二台S3型水准仪控制、检测水准点标高和平整度;垂球辅助控制、检测垂直度,标高的传递采用标准长钢尺和水准仪相结合进行。
序号
仪器名称
规格型号
精度
配备数量
用途
1
经纬仪
J2-JDA
±2″
1
投测轴线
2
水准仪
S3
±3mm
2
标高测量与传递
4
钢卷尺
50m
±10mm
2
轴线量测
5
计算机
586
1
内业计算及资料处理
(二)建筑物定位施测
建筑物的定位放线,按照建设单位提供的控制点、总平面图测放出控制轴线,再按设计图尺寸测放各轴线位置。
轴线控制桩设于离主控制轴线4m左右,在地面以下0.3m用砼包裹保护。轴线控制采用经纬仪和50m钢卷尺进行。
建筑物四角轴线测定自检后,请规划部门、业主、监理部门验线,并做好定位、放线记录。经验收确认方可进行基础轴线的测放工作。
(三)轴线的测放
1、 基础放线
根据验收的矩形控制网的四角桩,用经纬仪、钢尺放轴线控制桩。当使用平行借线测放轴线桩时要注意防止用错轴线控制线,复查轴线控制桩有无松动位移。
柱轴线的测放根据基础边上控制桩,用经纬仪在基础承台上投测建筑物四大角、主轴线。经闭合校核后放出轴线,并将轴线控制点测放在承台垫层上。
2、 基础验线
首先检查各轴线控制桩有无用错或位移,再用经纬仪检查各轴线的投测位置(即基础的定位),然后再实量四大角、主轴线和各轴线的相对位置,以防基础移动错位。
3、 竖向轴线测放
地上部分轴线采用外测法。按照底层确定的主控轴线用经纬仪引测至各楼层,再测放各轴线。每层轴线测放自检后,请监理、业主复核,复核无误并签字同意后方可进入下道工序的施工。
(四)标高测放
标高测放采用S3水准仪进行,定位放线时将甲方指定的水准点高程用水准仪引至建筑物周边固定的围墙上作为基准点。基准点不得少于4点以便于闭合校核,标出±0.000标高位置,并作好记录。
底层结构施工完毕后将这4个基准点引到可以通视的外柱面上作为基准标高线,并用红油漆作好标志,并以此为标准,每升高一层用钢卷尺从下一层标高线沿墙向上丈量出层高,定出上一层的标高线。
标高用钢卷尺向上引测,并在各层做好标高标记,弹出水平线,同时向上引的标点不少于4处,为了避免累计误差,将4个基准点引至楼层后再用水准仪进行复测,检查是否在允许误差范围内闭合,每二层从±0.000基准标高线引测一次。测量固定使用钢卷尺,中途不得更换,以减小测量误差。
(五)抄平放线
1、 抄平放线
混凝土浇筑前将水平标高引测到柱的一定高度位置上(楼面标高上500mm),与柱相连接的墙体相应位置应放出墙体的垂直边线、窗台、窗顶、门顶、洞底、洞顶等标高作为砌筑依据。
2、 装饰施工放线
室内装饰:根据建筑施工图弹出相应的全部墨线包括脚线、顶棚顶高程线、装饰线及窗台、门洞顶、压顶、楼梯步级等的墨线。
外墙装饰:按设计图放出凹凸线、门窗顶、窗台线、装饰线、女儿墙压顶线等控制线。
外墙饰面材料应按面砖的规格和设计要求的图案等放出分格、分色及收边、收口、斜水等控制线,厅房、走道等统一放线,要求饰面缝线纵横畅顺。
(六)测量控制重点
1、 建筑总体垂直度控制。
为了保证建筑物总体垂直度,在±0.00以上各层轴线投测检验符合精度要求后,利用经纬仪方向线法将建筑物角点与主轴线投测到墙体或柱体外立面,并弹墨线标记。每层允许轴线偏差不超过2mm,并保证每个立面投测的轴线至少3条。
2、 楼板标高施工测量。
支模架水平钢管、楼板模板高度复核;浇砼时设板面+1m标高点,浇砼时标高点间拉线控制板的浇筑厚度;同时,在楼层柱子模板拆除后,在柱子砼表面上弹出+1m标高线,作为装修时细部测量的依据,同时,还可以同室外引测的标高进行复核,提高工作效率,减少装修施工时由于墙柱遮挡,装修细部尺寸多次引测的测量累积误差。
(七)沉降观测
1、 水准点的埋设:
根据《规范》要求,水准点的埋设应远离建筑物≮35m。
2、 沉降观测点的埋设:
本工程将根据设计及《规范》要求埋设沉降观测点。
3、 观测时间:
根据《规范》要求,应在观测点埋设稳固后及时进行。竣工后第一年不少于四次,第二年不少于二次,每三年不少于一次,直到沉降稳定。
4、 观测方法:
由专业队伍进行施测。采用精密水准仪、钢卷尺,从水准点引至建筑物,沿一固定路线进行施测。施测前编制专题施测方案。
(八)竣工测量
1、 竣工测量不仅是验收和评价工程是否按设计施工的基本依据,更是工程交付使用后,进行管理、维修、改建、扩建的依据。因此,必须认真、负责做好这项工作,按规定绘制和整理相关资料并长期保存。
2、 做好竣工测量的关键是:从施工准备开始就有次序地、一项不漏地积累各项预检资料,尤其是对隐蔽工程,必须在土方回填之前或下一步工序前及时测出竣工位置,避免漏项。
3、 把建筑场地平面控制网和标高控制网作为竣工验收后的第一份竣工测量资料进行整理,将建筑物定位放线的验收资料、垫层上撂底线的验收资料和±0.00首层平面放线验收资料以及场地内的各种地下管线与构筑物的验收资料等均作为竣工测量资料的重要组成部分进行整理。
二、土方施工方案
(一)施工准备
经过现场踏勘,本工程场地无大型障碍物,场地已经平整。所有弃土均考虑在红线范围内堆放。
(二)土方开挖
1、 开挖方法:
开挖应采取沿等高线自上而下、分层、分段依次而行。
挖方边坡上部推土时,上部边缘至土堆坡脚的距离,当土质干燥密实时,不得小于3m;当土质松软时,不得小于5m。挖方下侧弃土时,应将弃土堆表面整平低于挖方场地标高并向外倾斜,或在弃土堆与挖方场地之间设置排水沟,防止地面水流入挖方场地。
2、 弃土处理
基础开挖的土方,杂草及耕质土弃于业主指定的位置(在红线范围内堆放),有用的土方暂时堆放在场地周围,当基础施工完毕后,将此部分土进行回填。
三、基础施工方案
根据招标图纸,本工程采用独立柱基础。其施工方案如下:
(一)找平、放线、挖土、垫层砼浇筑
根据施工图纸,放出挖土灰线,机械辅以人工挖土至设计要求标高,及时通知业主、设计、监理、质监等单位现场确认,验收合格后支设垫层钢模板,固定牢固后浇筑垫层砼。垫层砼要振捣密实,力求表面平整,标高正确。
(二)基础砼施工
1、 首先将垫层表面清扫干净,利用埋入土层的轴线控制桩用J2经纬仪将轴线投测至垫层上用红油漆标识,用墨线弹出轴线和柱边线,以利于砼条基支模及柱插筋预埋。
2、 砼基础采用组合钢模板,钢管架支撑系统,局部不合模数处用木模镶补,要求模板及支架系统有足够强度、刚度、稳定性,不移位、不变形。桩、柱主筋锚入基础砼长度符合规定要求,其规格、数量正确无误,地梁纵筋按受拉钢筋锚固,搭接长度和节点构造符合规定要求。柱主筋固定牢固,锚固段箍筋规格、数量符合要求。浇筑砼时,派专人修复钢筋,守护模板,发现问题及时处理。
(三)、砌筑工程
根据招标图纸,本工程砌体为240厚页岩实心砖(砖混)和200厚页岩空心砖(框架)。
进场砌体砖的性能应符合有关投标文件准的规定,必须其有出厂合格证及抽检试验报告。不合格的材料一律不得进场。
(一)工艺流程
见后工艺流程图。
(二)材料堆放
砌块应堆码整齐,装卸要轻装、轻放,堆放在平坦、干燥的地基上,避免多次运输。
(三)施工要点
1、 砌体排列时尽可能采用主规格的砌体,砌体中主规格砌块应占总量的75%~80%。
2、 砌体砌筑前应浇水润湿,严禁干砖上墙。砌筑时要配合水电留洞留槽,严禁事后打凿墙体,在内外墙交接外墙转角处砌筑时要预留支模用脚手杆洞,用此固定构造柱模板,门窗洞口应预埋木砖,木砖应作防腐处理,预埋应小头在外,大头在内。
3、 砌体墙体与结构构件位置有矛盾时,应先满足构件布置。
4、 按设计要求的砂浆品种,强度制配砂浆,配合比应由试验实确定后,再由现场机械搅拌,搅拌时间不少于3min,将搅拌好的砂浆,通过吊斗、灰车运至砌筑地点在砌块就位前,用大铲、灰勺进行分块铺灰,铺灰长度不得超过150cm。
5、 在砌体施工前,首先弹出砌体边线及位置线,并在两端结构件上注明标高。砌筑方法要正确,上、下错缝,交接处交错搭砌,水平灰缝不大于15mm,砂浆饱满,平缝直顺,立缝用砂浆埋实,拉通线砌筑要随砌、随吊、随靠,保证墙体垂直、平整,不准砸砖修墙。每层开始时,应从转角处或定位砌块处开始,应吊砌一皮,校正一皮,每皮拉线控制砌体标高和墙面平整度。
6、 保证水平拉结筋的位置正确、平直。砌筑时不得搁置施工脚手架。切锯砌块时,使用专用工具,不得用瓦刀砍劈。洞口两侧必须规则整齐。
(四)砖砌墙施工
1、 砖砌墙操作人员要求
砖墙质量要求高,施工中采用技术好、人员搭配合理、固定、施工经验丰富的施工班组。
2、 该施工班组在本公司优良工程中选取,凡质量、信誉不好的均不予考虑。
3、 施工以前,对班组的施工技术、人员搭配情况进行综合考核,并对班组人员抽样作样板墙,按优良标准进行检测,达标后才准许进场正式施工。
4、 施工前,对全体班组人员进行质量、安全、进度交底,班组负责人在交底书上签字,施工中严格执行。
5、 班组按技术工:普工=1:1的比例进行搭配,其中技术能力强的技术工应占50%以上,施工中该比例不得随意增减。
6、 进行谁施工、谁负责质量制度,班组负责人对施工部位、施工人员作详细记录,发现该部位质量不达标者应立即对该施工人员进行整改,保证工程全面合格。
7、 砖墙施工准备
材料准备:砖墙施工前三天,现场材料员应负责将砖运至施工现场指定地点堆放,砖体应达到尺寸准确、表面平整,同时其强度应达到设计要求,砖出厂时应附出厂合格证。水泥应符合国家标准;砂采用细砂,含泥量不超过3%。
8、 砖墙砌筑要点
砖砌体施工按抄平弹线→摆样砖→立皮数杆→盘角挂线→砌筑的工序进行。转角处砖应同时砌筑。
① 砌筑时应试摆。孔洞应垂直于受压面。
② 灰缝应横平竖直,水平灰缝和竖向灰缝宽度应控制在10mm左右,但应不小于8mm,也不应大于12mm。
③ 水平灰缝的砂浆饱满度不得小于80%,竖缝要刮浆适宜,并加浆灌缝,不得出现透明缝,严禁用水冲浆灌缝。
④ 墙的转角处和交接处应同时砌筑。
⑤ 墙砌筑前,应在头天将砖浇水润湿,防止干砖上墙,由试验室出具配合比,砂浆应保证和易性良好。为保证砌筑质量,花墙体按清水墙标准砌筑。
⑥ 墙体质量要求
为了保证砌体质量,在砌砖过程,应随时检查水平缝的长度和墙体的垂直度,对于砌筑工程要横平竖直,灰浆饱满,灰缝厚度控制在8~12cm之间,灰浆强度应达到设计要求,灰浆饱满度用百格网检查。
⑦ 墙体的连接,应按设计或标准图集执行,墙体与钢筋砼(砖)、墙(柱)等的连接以及墙体转角处交接处的配筋,应按设计或有关图集施工,不得任意更改或遗漏。
⑧ 在砌体宽度小于1米和转角外50cm的范围内均不得留置施工脚手眼,同时,主体砖墙施工应与水、电工种密切配合,正确留置安装洞、槽,并采用实心砖砌筑预留孔洞或预埋铁件的周围。
(五)基础构造柱(框架柱)扎筋、支模、砼浇筑至±0.000米标高
将基础砼表面浮渣清理干净,弹出柱边线,在柱主筋上用粉笔划出箍筋间距,沿主筋交错绑扎箍筋。构造柱模用木模板(框架柱用钢模板),钢管架夹牢、固定。搭设砼运输跑道架,用斗车将砼运至浇筑点,认真控制振捣时间,将砼振捣至表面化泛浆,不再沉落为止。待砼初凝后,派专人负责养护工作,按规定要求进行。
四、地下室结构工程施工方案
A)、混凝土垫层施工方法
本工程垫层混凝土施工采用现场搅拌。
1、浇筑垫层混凝土前,应对基础进行地基验槽,并做好隐蔽验收记录。对于不符合设计要求的基槽,应报设计进行处理。
2、为避免已挖至设计标高的基槽被雨水浸泡,除对已验收的基槽要尽快做垫层封闭外,现场备有10块防雨棚布,可以及时进行封盖保护。
3、垫层混凝土振捣采用平板振动器,每个部位逐一振捣一次。之后,由人工用平铲及木抹子搓平。
4、垫层找平必须根据抄平点拉线进行,拉线长度不得超过6米。
5、在垫层灌注前,必须根据各部位的设计标高进行专门的技术交底,开挖现场设专门控制标高及高差部位的挖土控制线,挖土时指派专人指挥,检查人员跟班作业。
6、垫层混凝土达到一定的强度后,可进行表面找平、抹灰、压光,待表面干燥,进行防水层的施工。
7、特别注意校核基坑尺寸和基底标高,并做好施测记录交由监理和甲方现场人员签字确认。
8、地下室底板和外墙的根部应一次浇筑,不留施工缝;地下室的第一道水平施工缝留设于地下室底板上500mm处。
B)、模板工程施工方法
1、地下室梁、柱、底板及墙模板施工采用组合钢模板、木模及砖胎膜配合;顶板底模采用15mm厚复合板,一次背方用100×50木方,间距200,二次背方用Φ48钢管(见图);模板支撑系统采用Φ48钢管脚手架支撑,模板采取现场组装。各类构件支模示意图见后,未示出构件参照施工。
2、所有穿透地下室底板和墙壁的对拉片、预埋件、模板支撑、钢筋支架均应设钢止水片,钢止水片用3mm钢板制作,尺寸不小于150×150mm。
3、本工程由于独立基础在地下室底板以下,且有较多的基坑在地下室底板以下,且独立基础必须与地下室底板一起现浇,故土方开挖完成后,在地下室底板与独立基础及部分基坑间有一定的空隙,施工中考虑在底板四周、独立基础四周、条基侧面、底板高差处以及集水坑四周采用砌240厚砖胎模,抹灰后再绑扎钢筋及支模,以保证混凝土的质量。
4、为了保证模板的安装质量以及混凝土构件成品表面平整光滑和方便拆模,钢模板在使用前必须进行挑选,对有缺陷的钢模板必须经修复后方可使用;所有模板(含钢模和复
