资源描述
工程养护实施方案
19
2020年6月23日
资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。

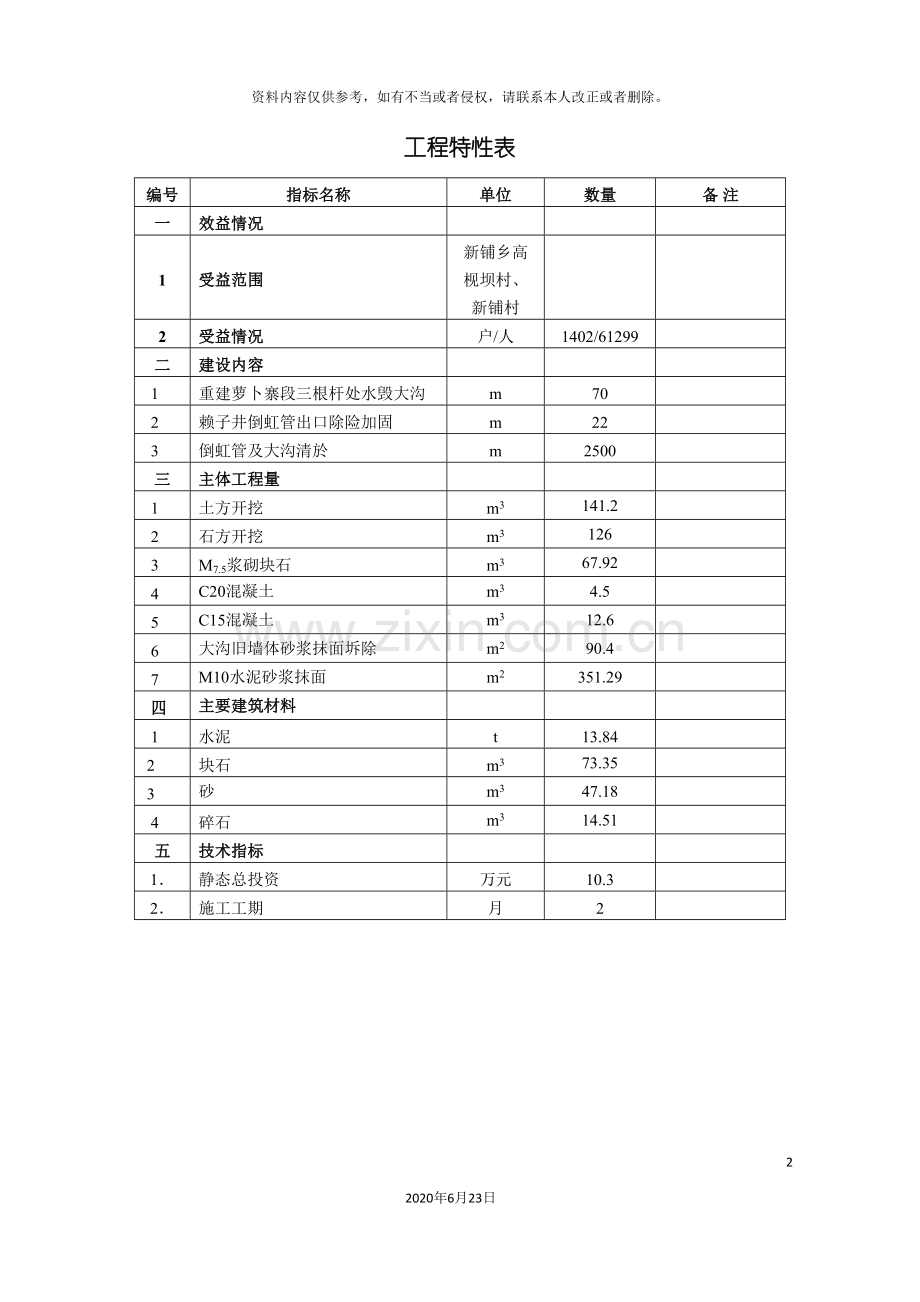

工程特性表
编号
指标名称
单位
数量
备 注
一
效益情况
1
受益范围
新铺乡高枧坝村、 新铺村
2
受益情况
户/人
1402/61299
二
建设内容
1
重建萝卜寨段三根杆处水毁大沟
m
70
2
赖子井倒虹管出口除险加固
m
22
3
倒虹管及大沟清於
m
2500
三
主体工程量
1
土方开挖
m3
141.2
2
石方开挖
m3
126
3
M7.5浆砌块石
m3
67.92
4
C20混凝土
m3
4.5
5
C15混凝土
m3
12.6
6
大沟旧墙体砂浆抹面坼除
m2
90.4
7
M10水泥砂浆抹面
m2
351.29
四
主要建筑材料
1
水泥
t
13.84
2
块石
m3
73.35
3
砂
m3
47.18
4
碎石
m3
14.51
五
技术指标
1.
静态总投资
万元
10.3
2.
施工工期
月
2
1编写依据、 任务
1.1 编制依据
xx县新铺乡xx水库渠道维修养护工程实施方案主要根据省财政厅、 水利厅《关于下达 县级国有公益性水利工程维修养护中央补助资金的通知》( 黔财农【 】473号文件精神, 严格按照《中央财政补助中西部地区、 贫困地区公益性水利工程维修养护经费使用管理暂行办法》( 财农【 】463号) 的有关规定编制本方案。
受xx县水利局的委托, xx县水利局勘测设计施工站负责该项目实施方案的编制工作。
(1)编制办法及费用标准
①中华人民共和国水利部颁发《水利水电工程设计概( 估) 算编制规定》[ ]116号文。
(2)人工预算单价, 主要材料, 施工用电、 水、 风, 砂石料等基础单价的计算依据
① 人工预算单价
人工预算单价执行水利部颁发《水利工程设计概( 估) 算编制规定》水总[ ]116号文规定, 四个等级标准分别是: 引水工程四个等级标准: 工长: 5.56元/工时、 高级工: 5.22元/工时、 中级工: 4.53元/工时、 初级工: 2.55元/工时。
② 主要材料预算价格
进入工程单价的材料价格: 进入工程单价材料价格按黔水建[1999]110号文规定的限价计, 并将主要材料概算价与限价差计取税金后列入工程单价。价格水平年为xx县 三季度市场价格。
进入工程单价的主要材料预算价格: 水泥440.84元/吨, 钢材5399.26元/吨, 板枋材1575.28元/m3, 汽 油8161.60元/吨, 柴油7891.60元/吨, 砂131.93元/m3, 碎 石136.53元/m 3 , 块 石125.53元/m3。
③ 施工用电、 风、 水价格:
电价: 0.70元/kw.h, 水价: 为0.93元/m3, 风价: 为0.14元/m3。
( 3) 主要设备价格的编制依据
机电设备及金属结构工程采用定额: 《水利水电设备安装工程概算定额》(水建管[1999]523号文)。
( 4) 建筑安装工程定额、 施工机械台时费定额和有关指标的采用依据
建筑工程定额采用中华人民共和国水利部颁发《水利水电建筑工程概算定额》(水总[ ]116号) 及《水利工程概预算补充定额》( 水总[ ]389号) ; 施工机械台班费采用定额: 《水利水电工程施工机械台时费定额》(水总[ ]116号文)。
( 5) 费用计算标准
根据水总[ ]116号文规定:本工程按引水工程组成。引水工程: 其它直接费费率为2.5%; 现场经费费率: 土方工程4%, 石方工程6%, 砼浇筑工程6%, 其它工程5%; 间接费费率: 土方工程4%, 石方工程6%, 砼浇筑工程4%,其它工程5%; 计划利润为7%; 三税税金为3.22%
1.2 任务
工程主要是要及时完成对xx水库主干渠萝卜寨段三根杆处地段跨塌部分进行除险加固; 赖子井倒虹管、 倒虹管出口沉砂池、 大沟除险加固、 倒虹管及部分沟渠清淤。以保证新铺乡上千亩稻田来年的栽插灌溉和沟渠沿线村寨的人畜饮水。
2 工程概况
2.1 基本情况
新铺乡xx水库位于新铺乡xx村, 设计库容456万m3, 承担着新铺乡数千亩良田的灌溉和数千人的人畜饮水。xx水库干渠新铺乡境内总长12km, 最大设计段面1.2mx1.1m, 呈U型、 设计流量1.0m3/s。沟渠盘山而建, 多数位于海拔超过1250m的半山腰上, 沟坎上方笔直陡峭, 沟坎下方坡度大, 多数为残积、 坡积、 坡—残积型粘土、 砂土、 砂、 砾石及亚粘土等。在雨季, 容易造成山洪爆发冲毁大沟和沟坎上方塌方, 堵塞大沟, 造成沟坎下部塌方、 沟渠跨塌冲毁良田和公路的洪涝灾害。见下图。
图为 -6-6日下了一夜大雨山洪暴发, 造成大沟输水负荷过大, -6-7日上午10: 40分左右萝卜寨段三根杆处沟渠整体跨塌, 冲毁公路、 淹没良田。
图为赖子井倒虹管出口沉砂池沉陷, 池底开裂, 裂缝延伸到大沟, 沉陷导至沟盖板和倒虹管出口盖板拉裂, 大沟水从沟坎下渗出, 威胁大沟安全运行。
2.2 工程现状
xx大沟在 5月21日和 6月5日夜两次大雨过后山洪爆发造成沿线大沟两处沟坎塌方, 一处沟渠整体跨塌, 塌方总量超过3000m3,其中萝卜寨段三根干处最严重, 沟渠整体跨塌, 跨塌长度27m, 跨塌斜坡面长度29m, 塌方量1500余方, 受灾田土20余亩; 赖子井倒虹出口沉砂池沉陷, 池底开裂, 裂缝延伸到大沟, 沉陷导至沟盖板和倒虹管出口盖板拉裂, 大沟水从沟坎下渗出, 威胁大沟安全运行。由于萝卜寨段三根干处沟渠整体跨塌, 导致整条大沟不能放水, 将影响新铺乡高枧坝村、 新铺村数千亩稻田不能及时栽插灌溉和沿途部分村寨的人畜饮水。因此及时完成对xx水库主干渠部分水毁地段和沟坎塌方进行除险加固、 清淤, 才能保证新铺乡上千亩稻田的栽插灌溉和沟渠沿线村寨的人畜饮水。
3 工程设计方案
3.1 技术规范
本次设计主要采用以下的设计规程、 规范、 标准。
( 1) 《水工建筑物荷载设计规范》( DL5077-1997) ;
( 2) 《水闸设计规范》( SL265---1997 ) ;
( 3) 《水利水电工程制图标准》( SL73-95) ;
( 4) 《水利水电工程地质勘察规范》( GB 50287-99) ;
( 5) 《xx省水利水电工程设计概( 估) 算编制规定》[ ]116号;
3.2 工程任务
本次维修养护工程主要解决: 1、 xx大沟萝卜寨段三根杆跨塌处; 2、 赖子井倒虹管出口、 沉砂池、 大沟除险加固; 3大沟及倒虹管清淤2500m。农业生产工程受益高枧坝村和新铺村共1402户, 人口6129人, 受益田土5053亩。
3.3工程设计:
1、 萝卜寨段三根干处沟渠整体跨塌, 跨塌长度30m, 跨塌斜坡面高度29m, 塌方量1500余方, 受灾田土20余亩。按照场地跨塌现状, 采用在跨塌大沟段靠内坡重建一段新沟连接原大沟, 新建大沟段长70米。
2、 赖子井倒虹管出口沉砂池和大沟除险加固: 在原钢筋混凝土倒虹管出口处加长1.2m长钢管, 调整倒虹管出口角度。采取池底( 沟底) 和池壁( 渠身) 钢筋混凝土整体浇筑。
3.4 天然建筑材料
工程所需砂、 石料需到光明料场购买, 料场出露地层二迭系下统茅口组( P1m) , 为厚层块状灰岩, 岩质质地坚硬, 致密质纯, 是理想的石料料场, 运距12.0 km左右, 二次运输150米, 需采用马驮。
3.5 工程主要工程量
xx水库干渠维修养护工程主要工程量为: 1、 萝卜寨段三根干处沟渠新建:土方开挖141.2m3, 石方开挖35.28 m3, 浆砌石工程67.2m3, M10砂桨摸面253.89m2、 砼工程17.1m3; 2、 赖子井倒虹管出口沉砂池和大沟除险加固: 旧池壁摸面砂桨坼除90.4m2、 C20钢筋混凝土现浇22.33m3、 M10砂桨摸面97.4m2; 大沟清淤2500m。
4.1施工条件
水毁工程位于新铺乡高枧坝村萝卜寨段三根杆处, 最远处距928县道150米, 施工用水和材料运输困难, 只能采用马驼。
4.2 施工机械及人员安排:
1、 萝卜寨段三根干沟渠跨塌处离公路150m, 需修施工便道。
2、 人员安排
1〉管理人员 1
2〉施工人员 5-10
说明: 管理人员主要指技术负责人和质量安全人员。
4.3 施工计划安排:
根据现场情况安排两支施工队伍进行施工, 力争在天气允许的情况下在2个月内完成除险加固任务。
5 环境影响
本项目在实施建设过程中, 会产生少量的废土废渣, 但不会破坏植被和生态环境, 不存在制约工程兴建的重大环境问题。相反, 工程的建成将对当地社会稳定以及促进地方经济的发展将起到积极的推动作用。因此, 该工程的兴建, 从环境的角度初步分析是完全可行的, 建议有关部门尽快按照建设项目管理程序组织动工兴建, 早日造福于人民和完善xx水库主干渠的输水功能。
6 投资概算与资金筹措
6.1 工程概况
水毁工程位于新铺乡高枧坝村萝卜寨段三根杆处, 赖子井倒虹管出口沉砂池和大沟除险加固位于新铺村赖子井, 高枧坝村萝卜寨段水毁大沟距928县道150m, 需修建施工便道, 材料二次转运只能采用马驼, 运输困难。
按 三季度价格水平, 经概算本项目工程投资为10.3万元( 详见总概算表) 。
6.2 投资主要指标
本工程概算总投资10.3万元, 其中建筑工程8.91万元、 临时工程0.5万元、 独立费用0.89万元。
6.3 编制原则和依据
(1)编制办法及费用标准
①中华人民共和国水利部颁发《水利水电工程设计概( 估) 算编制规定》[ ]116号文。
(2)人工预算单价, 主要材料, 施工用电、 水、 风, 砂石料等基础单价的计算依据
① 人工预算单价
人工预算单价执行水利部颁发《水利工程设计概( 估) 算编制规定》水总[ ]116号文规定, 四个等级标准分别是: 引水工程四个等级标准: 工长: 5.56元/工时、 高级工: 5.22元/工时、 中级工: 4.53元/工时、 初级工: 2.55元/工时。
② 主要材料预算价格
进入工程单价的材料价格: 进入工程单价材料价格按黔水建[1999]110号文规定的限价计, 并将主要材料概算价与限价差计取税金后列入工程单价。价格水平年为xx县 3季度市场价格。
进入工程单价的主要材料价格: 水泥440.84元/吨, 砂 152.53.元/m3, 碎 石157.13元/m 3 , 块 石146.13元/m3。
③ 施工用电、 风、 水价格:
电价: 0.70元/kw.h, 水价: 为0.93元/m3, 风价: 为0.14元/m3。
( 3) 主要设备价格的编制依据
机电设备及金属结构工程采用定额: 《水利水电设备安装工程概算定额》(水建管[1999]523号文)。
( 4) 建筑安装工程定额、 施工机械台时费定额和有关指标的采用依据
建筑工程定额采用中华人民共和国水利部颁发《水利水电建筑工程概算定额》(水总[ ]116号) 及《水利工程概预算补充定额》( 水总[ ]389号) ; 施工机械台班费采用定额: 《水利水电工程施工机械台时费定额》(水总[ ]116号文)。
( 5) 费用计算标准
根据水总[ ]116号文规定:本工程按引水工程组成。引水工程: 其它直接费费率为2.5%; 现场经费费率: 土方工程4%, 石方工程6%, 砼浇筑工程6%, 其它工程5%; 间接费费率: 土方工程4%, 石方工程6%, 砼浇筑工程4%,其它工程5%; 计划利润为7%; 三税税金为3.22%。
6.4 资金筹措
工程建设资金来源 县级国有公益性水利工程维修养护中央补助资金, 本工程概算总投资10.3万元。
工程概算总表 单位: 万元
编
号
工 程 或 费 用 名 称
建 安
工程费
设 备
购置费
其它
费用
合计
第一部分 建筑工程
8.91
8.91
一
萝卜寨段1.2x1.1U型干渠
4.51
4.51
二
赖子井倒虹管出口除险加固
2.90
2.90
三
倒虹管及大沟清淤
1.50
1.50
第二部分 临时工程
0.50
0.50
一
临时房屋
0.20
0.20
二
施工便道
0.30
0.30
第三部分 独立费用
0.89
0.89
一
建设管理费
0.56
0.56
二
勘测设计费
0.33
0.33
一至三部分合计
10.30
工程总投资
10.30
7 工程管理
7.1 工程建设管理
xx县水利局新铺乡水利站全面负责工程的建设管理, 工程建设严格按项目法人责任制、 工程建设监理制和合同管理制进行建设, 由于工程规模不大, 由xx县水利局选择信誉好并具有相应资质的施工单位承建。为使工程项目建设有条不紊, xx县水利局与质检、 监理、 施工等单位签订一系列合同, 确保工程进度和质量; 同时, xx县水利局还应加大建设合同管理力度, 使工程在建设期间严格按照合同进行建设管理, 确保工程建设规范化、 程序化。
工程施工中严格遵守安全操作规范, 作好安全文明施工宣传并制定好安全措施, 杜绝安全事故的发生。
为使有限的资金发挥出最大的效益, 养护工程建设资金必须专款专用, 并由县政府审计部门实行项目审计。
7.2工程运行管理
该工程完工后, 由xx县水利局新铺乡水利站管理。
8 工程效益
8.1 改进农业生产生活条件方面
xx县新铺乡xx水库干渠修养护工程实施后, 能缓减水事纠纷, 提升xx水库灌溉效能。对促进农村经济发展, 社会稳定, 助农增收, 改变农村面貌起到极其重要作用。
展开阅读全文
