砌体混水工程检验批质量验收记录表
12
资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。

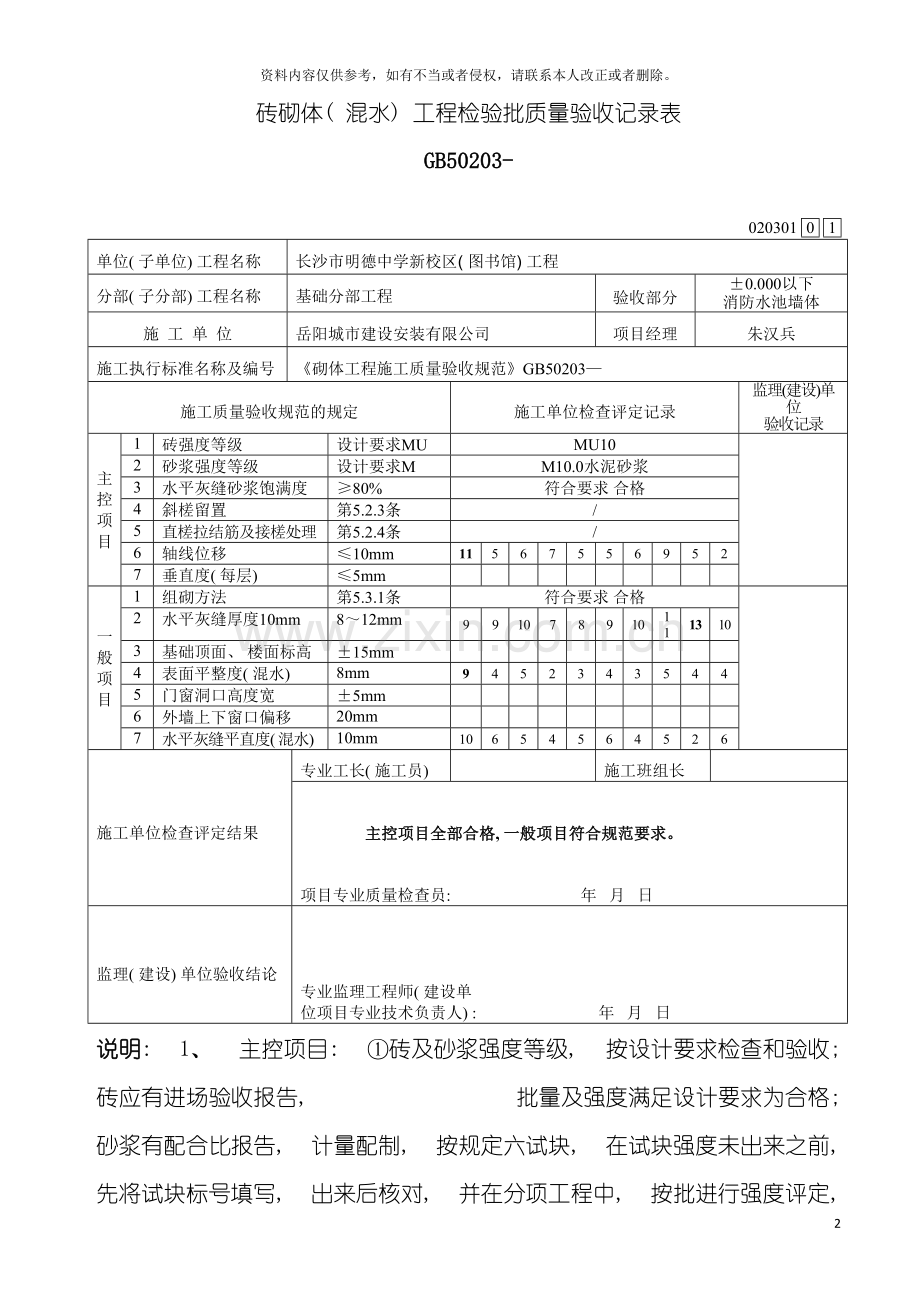

砖砌体( 混水) 工程检验批质量验收记录表
GB50203-
020301
0
1
单位( 子单位) 工程名称
长沙市明德中学新校区( 图书馆) 工程
分部( 子分部) 工程名称
基础分部工程
验收部分
±0.000以下
消防水池墙体
施 工 单 位
岳阳城市建设安装有限公司
项目经理
朱汉兵
施工执行标准名称及编号
《砌体工程施工质量验收规范》GB50203—
施工质量验收规范的规定
施工单位检查评定记录
监理(建设)单位
验收记录
主控项目
1
砖强度等级
设计要求MU
MU10
2
砂浆强度等级
设计要求M
M10.0水泥砂浆
3
水平灰缝砂浆饱满度
≥80%
符合要求 合格
4
斜槎留置
第5.2.3条
/
5
直槎拉结筋及接槎处理
第5.2.4条
/
6
轴线位移
≤10mm
11
5
6
7
5
5
6
9
5
2
7
垂直度( 每层)
≤5mm
一般项目
1
组砌方法
第5.3.1条
符合要求 合格
2
水平灰缝厚度10mm
8~12mm
9
9
10
7
8
9
10
11
13
10
3
基础顶面、 楼面标高
±15mm
4
表面平整度( 混水)
8mm
9
4
5
2
3
4
3
5
4
4
5
门窗洞口高度宽
±5mm
6
外墙上下窗口偏移
20mm
7
水平灰缝平直度( 混水)
10mm
10
6
5
4
5
6
4
5
2
6
施工单位检查评定结果
专业工长( 施工员)
施工班组长
主控项目全部合格, 一般项目符合规范要求。
项目专业质量检查员: 年 月 日
监理( 建设) 单位验收结论
专业监理工程师( 建设单
位项目专业技术负责人) : 年 月 日
说明: 1、 主控项目: ①砖及砂浆强度等级, 按设计要求检查和验收; 砖应有进场验收报告, 批量及强度满足设计要求为合格; 砂浆有配合比报告, 计量配制, 按规定六试块, 在试块强度未出来之前, 先将试块标号填写, 出来后核对, 并在分项工程中, 按批进行强度评定, 符合要求为合格。②水平灰缝砂浆饱满度不小于80%。用百格网检查没批批量不少于5处, 每处3块砖, 砖底面砂浆痕迹的面积取平均值。不小于80%为合格。③斜搓留置, 按规范留置, 水平投影长度不小于高度的2/3为合格。④直搓拉结筋及接搓处理。按规定设置, 留搓正确, 拉结筋数量、 直径正确, 竖向间距偏差±100mm, 留置长度基本正确为合格。⑤轴线位置偏移10mm, 经纬仪、 尺量及吊线测量, 不大于10mm为合格。垂直度没层5mm, 2m托线板不超过5mm为合格。2、 一般项目: ①组砌方法, 上下错缝, 内外搭接, 砖柱不用包心砌法。混水墙≤300mm的通缝, 没层房不超过3处, 且不得在同一墙体上, 为合格。清水墙不得有通缝( 上下两皮砖搭接长度小于25mm的为通缝) 。②水平灰缝厚度10mm, 量10皮砖砌体高度折算, 按皮数杆10皮砖的高度计算。10皮砖在-8, +12范围内为合格。③各项目80%检测点应满足要求, 其余20%点可超过允许值, 但不得超过其值的150%即为合格。否则, 返工处理。如果验收清水墙, 其表面平整度为5mm; 水平灰缝平直度为7mm; 并增加项目清水墙游丁走缝偏差为20mm。
砖砌体( 混水) 工程检验批质量验收记录表
GB50203-
020301
0
2
单位( 子单位) 工程名称
长沙市明德中学新校区( 图书馆) 工程
分部( 子分部) 工程名称
主体分部工程
验收部分
一层墙体
施 工 单 位
岳阳城市建设安装有限公司
项目经理
朱汉兵
施工执行标准名称及编号
《砌体工程施工质量验收规范》GB50203—
施工质量验收规范的规定
施工单位检查评定记录
监理(建设)单位
验收记录
主控项目
1
砖强度等级
设计要求MU
MU10
2
砂浆强度等级
设计要求M
M7.5混合砂浆
3
水平灰缝砂浆饱满度
≥80%
符合要求 合格
4
斜槎留置
第5.2.3条
/
5
直槎拉结筋及接槎处理
第5.2.4条
/
6
轴线位移
≤10mm
4
7
5
5
6
9
6
13
5
2
7
垂直度( 每层)
≤5mm
2
2
1
4
2
1
2
1
3
2
一般项目
1
组砌方法
第5.3.1条
符合要求 合格
2
水平灰缝厚度10mm
8~12mm
9
7
8
9
10
11
10
11
10
10
3
基础顶面、 楼面标高
±15mm
16
9
10
11
11
10
11
11
10
8
4
表面平整度( 混水)
8mm
5
9
3
4
3
5
3
5
4
4
5
门窗洞口高度宽
±5mm
5
4
5
4
2
3
2
3
1
2
6
外墙上下窗口偏移
20mm
7
水平灰缝平直度( 混水)
10mm
5
12
5
6
4
5
4
5
2
6
施工单位检查评定结果
专业工长( 施工员)
施工班组长
主控项目全部合格, 一般项目符合规范要求。
项目专业质量检查员: 年 月 日
监理( 建设) 单位验收结论
专业监理工程师( 建设单
位项目专业技术负责人) : 年 月 日
说明: 1、 主控项目: ①砖及砂浆强度等级, 按设计要求检查和验收; 砖应有进场验收报告, 批量及强度满足设计要求为合格; 砂浆有配合比报告, 计量配制, 按规定六试块, 在试块强度未出来之前, 先将试块标号填写, 出来后核对, 并在分项工程中, 按批进行强度评定, 符合要求为合格。②水平灰缝砂浆饱满度不小于80%。用百格网检查没批批量不少于5处, 每处3块砖, 砖底面砂浆痕迹的面积取平均值。不小于80%为合格。③斜搓留置, 按规范留置, 水平投影长度不小于高度的2/3为合格。④直搓拉结筋及接搓处理。按规定设置, 留搓正确, 拉结筋数量、 直径正确, 竖向间距偏差±100mm, 留置长度基本正确为合格。⑤轴线位置偏移10mm, 经纬仪、 尺量及吊线测量, 不大于10mm为合格。垂直度没层5mm, 2m托线板不超过5mm为合格。2、 一般项目: ①组砌方法, 上下错缝, 内外搭接, 砖柱不用包心砌法。混水墙≤300mm的通缝, 没层房不超过3处, 且不得在同一墙体上, 为合格。清水墙不得有通缝( 上下两皮砖搭接长度小于25mm的为通缝) 。②水平灰缝厚度10mm, 量10皮砖砌体高度折算, 按皮数杆10皮砖的高度计算。10皮砖在-8, +12范围内为合格。③各项目80%检测点应满足要求, 其余20%点可超过允许值, 但不得超过其值的150%即为合格。否则, 返工处理。如果验收清水墙, 其表面平整度为5mm; 水平灰缝平直度为7mm; 并增加项目清水墙游丁走缝偏差为20mm。
砖砌体( 混水) 工程检验批质量验收记录表
GB50203-
020301
0
3
单位( 子单位) 工程名称
长沙市明德中学新校区( 图书馆) 工程
分部( 子分部) 工程名称
主体分部工程
验收部分
二层墙体
施 工 单 位
岳阳城市建设安装有限公司
项目经理
朱汉兵
施工执行标准名称及编号
《砌体工程施工质量验收规范》GB50203—
施工质量验收规范的规定
施工单位检查评定记录
监理(建设)单位
验收记录
主控项目
1
砖强度等级
设计要求MU
MU10
2
砂浆强度等级
设计要求M
M7.5混合砂浆
3
水平灰缝砂浆饱满度
≥80%
符合要求 合格
4
斜槎留置
第5.2.3条
/
5
直槎拉结筋及接槎处理
第5.2.4条
/
6
轴线位移
≤10mm
4
5
7
5
5
6
9
9
5
2
7
垂直度( 每层)
≤5mm
2
4
2
1
4
2
1
1
3
2
一般项目
1
组砌方法
第5.3.1条
符合要求 合格
2
水平灰缝厚度10mm
8~12mm
9
9
7
8
9
10
11
11
10
10
3
基础顶面、 楼面标高
±15mm
8
9
10
11
11
10
11
11
10
8
4
表面平整度( 混水)
8mm
5
4
2
3
4
3
5
5
4
4
5
门窗洞口高度宽
±5mm
6
4
4
5
4
2
3
3
1
2
6
外墙上下窗口偏移
20mm
7
水平灰缝平直度( 混水)
10mm
5
6
4
5
6
4
5
5
2
6
施工单位检查评定结果
专业工长( 施工员)
施工班组长
主控项目全部合格, 一般项目符合规范要求。
项目专业质量检查员: 年 月 日
监理( 建设) 单位验收结论
专业监理工程师( 建设单
位项目专业技术负责人) : 年 月 日
说明: 1、 主控项目: ①砖及砂浆强度等级, 按设计要求检查和验收; 砖应有进场验收报告, 批量及强度满足设计要求为合格; 砂浆有配合比报告, 计量配制, 按规定六试块, 在试块强度未出来之前, 先将试块标号填写, 出来后核对, 并在分项工程中, 按批进行强度评定, 符合要求为合格。②水平灰缝砂浆饱满度不小于80%。用百格网检查没批批量不少于5处, 每处3块砖, 砖底面砂浆痕迹的面积取平均值。不小于80%为合格。③斜搓留置, 按规范留置, 水平投影长度不小于高度的2/3为合格。④直搓拉结筋及接搓处理。按规定设置, 留搓正确, 拉结筋数量、 直径正确, 竖向间距偏差±100mm, 留置长度基本正确为合格。⑤轴线位置偏移10mm, 经纬仪、 尺量及吊线测量, 不大于10mm为合格。垂直度没层5mm, 2m托线板不超过5mm为合格。2、 一般项目: ①组砌方法, 上下错缝, 内外搭接, 砖柱不用包心砌法。混水墙≤300mm的通缝, 没层房不超过3处, 且不得在同一墙体上, 为合格。清水墙不得有通缝( 上下两皮砖搭接长度小于25mm的为通缝) 。②水平灰缝厚度10mm, 量10皮砖砌体高度折算, 按皮数杆10皮砖的高度计算。10皮砖在-8, +12范围内为合格。③各项目80%检测点应满足要求, 其余20%点可超过允许值, 但不得超过其值的150%即为合格。否则, 返工处理。如果验收清水墙, 其表面平整度为5mm; 水平灰缝平直度为7mm; 并增加项目清水墙游丁走缝偏差为20mm。
砖砌体( 混水) 工程检验批质量验收记录表
GB50203-
020301
0
4
单位( 子单位) 工程名称
长沙市明德中学新校区( 图书馆) 工程
分部( 子分部) 工程名称
主体分部工程
验收部分
三层墙体
施 工 单 位
岳阳城市建设安装有限公司
项目经理
朱汉兵
施工执行标准名称及编号
《砌体工程施工质量验收规范》GB50203—
施工质量验收规范的规定
施工单位检查评定记录
监理(建设)单位
验收记录
主控项目
1
砖强度等级
设计要求MU
MU10
2
砂浆强度等级
设计要求M
M7.5混合砂浆
3
水平灰缝砂浆饱满度
≥80%
符合要求 合格
4
斜槎留置
第5.2.3条
/
5
直槎拉结筋及接槎处理
第5.2.4条
/
6
轴线位移
≤10mm
12
5
6
7
5
5
6
9
5
2
7
垂直度( 每层)
≤5mm
2
4
1
2
1
4
2
1
3
2
一般项目
1
组砌方法
第5.3.1条
符合要求 合格
2
水平灰缝厚度10mm
8~12mm
9
9
10
11
8
9
10
11
10
10
3
基础顶面、 楼面标高
±15mm
3
5
3
4
3
4
3
5
4
4
4
表面平整度( 混水)
8mm
5
4
3
5
3
4
3
5
4
4
5
门窗洞口高度宽
±5mm
5
4
2
3
5
4
2
3
1
2
6
外墙上下窗口偏移
20mm
7
水平灰缝平直度( 混水)
10mm
5
6
4
5
5
6
4
5
2
6
施工单位检查评定结果
专业工长( 施工员)
施工班组长
主控项目全部合格, 一般项目符合规范要求。
项目专业质量检查员: 年 月 日
监理( 建设) 单位验收结论
专业监理工程师( 建设单
位项目专业技术负责人) : 年 月 日
说明: 1、 主控项目: ①砖及砂浆强度等级, 按设计要求检查和验收; 砖应有进场验收报告, 批量及强度满足设计要求为合格; 砂浆有配合比报告, 计量配制, 按规定六试块, 在试块强度未出来之前, 先将试块标号填写, 出来后核对, 并在分项工程中, 按批进行强度评定, 符合要求为合格。②水平灰缝砂浆饱满度不小于80%。用百格网检查没批批量不少于5处, 每处3块砖, 砖底面砂浆痕迹的面积取平均值。不小于80%为合格。③斜搓留置, 按规范留置, 水平投影长度不小于高度的2/3为合格。④直搓拉结筋及接搓处理。按规定设置, 留搓正确, 拉结筋数量、 直径正确, 竖向间距偏差±100mm, 留置长度基本正确为合格。⑤轴线位置偏移10mm, 经纬仪、 尺量及吊线测量, 不大于10mm为合格。垂直度没层5mm, 2m托线板不超过5mm为合格。2、 一般项目: ①组砌方法, 上下错缝, 内外搭接, 砖柱不用包心砌法。混水墙≤300mm的通缝, 没层房不超过3处, 且不得在同一墙体上, 为合格。清水墙不得有通缝( 上下两皮砖搭接长度小于25mm的为通缝) 。②水平灰缝厚度10mm, 量10皮砖砌体高度折算, 按皮数杆10皮砖的高度计算。10皮砖在-8, +12范围内为合格。③各项目80%检测点应满足要求, 其余20%点可超过允许值, 但不得超过其值的150%即为合格。否则, 返工处理。如果验收清水墙, 其表面平整度为5mm; 水平灰缝平直度为7mm; 并增加项目清水墙游丁走缝偏差为20mm。
砖砌体( 混水) 工程检验批质量验收记录表
GB50203-
020301
0
5
单位( 子单位) 工程名称
长沙市明德中学新校区( 图书馆) 工程
分部( 子分部) 工程名称
主体分部工程
验收部分
四层墙体
施 工 单 位
岳阳城市建设安装有限公司
项目经理
朱汉兵
施工执行标准名称及编号
《砌体工程施工质量验收规范》GB50203—
施工质量验收规范的规定
施工单位检查评定记录
监理(建设)单位
验收记录
主控项目
1
砖强度等级
设计要求MU
MU10
2
砂浆强度等级
设计要求M
M7.5混合砂浆
3
水平灰缝砂浆饱满度
≥80%
符合要求 合格
4
斜槎留置
第5.2.3条
/
5
直槎拉结筋及接槎处理
第5.2.4条
/
6
轴线位移
≤10mm
4
5
5
6
9
5
6
9
5
2
7
垂直度( 每层)
≤5mm
2
1
4
2
1
4
2
1
3
2
一般项目
1
组砌方法
第5.3.1条
符合要求 合格
2
水平灰缝厚度10mm
8~12mm
9
9
8
9
10
11
10
11
10
10
3
基础顶面、 楼面标高
±15mm
8
9
10
7
10
6
10
11
8
10
4
表面平整度( 混水)
8mm
5
4
3
4
3
5
13
5
4
4
5
门窗洞口高度宽
±5mm
5
4
5
4
2
3
2
3
1
2
6
外墙上下窗口偏移
20mm
7
水平灰缝平直度( 混水)
10mm
5
6
5
6
4
5
4
5
2
6
施工单位检查评定结果
专业工长( 施工员)
施工班组长
主控项目全部合格, 一般项目符合规范要求。
项目专业质量检查员: 年 月 日
监理( 建设) 单位验收结论
专业监理工程师( 建设单
位项目专业技术负责人) : 年 月 日
说明: 1、 主控项目: ①砖及砂浆强度等级, 按设计要求检查和验收; 砖应有进场验收报告, 批量及强度满足设计要求为合格; 砂浆有配合比报告, 计量配制, 按规定六试块, 在试块强度未出来之前, 先将试块标号填写, 出来后核对, 并在分项工程中, 按批进行强度评定, 符合要求为合格。②水平灰缝砂浆饱满度不小于80%。用百格网检查没批批量不少于5处, 每处3块砖, 砖底面砂浆痕迹的面积取平均值。不小于80%为合格。③斜搓留置, 按规范留置, 水平投影长度不小于高度的2/3为合格。④直搓拉结筋及接搓处理。按规定设置, 留搓正确, 拉结筋数量、 直径正确, 竖向间距偏差±100mm, 留置长度基本正确为合格。⑤轴线位置偏移10mm, 经纬仪、 尺量及吊线测量, 不大于10mm为合格。垂直度没层5mm, 2m托线板不超过5mm为合格。2、 一般项目: ①组砌方法, 上下错缝, 内外搭接, 砖柱不用包心砌法。混水墙≤300mm的通缝, 没层房不超过3处, 且不得在同一墙体上, 为合格。清水墙不得有通缝( 上下两皮砖搭接长度小于25mm的为通缝) 。②水平灰缝厚度10mm, 量10皮砖砌体高度折算, 按皮数杆10皮砖的高度计算。10皮砖在-8, +12范围内为合格。③各项目80%检测点应满足要求, 其余20%点可超过允许值, 但不得超过其值的150%即为合格。否则, 返工处理。如果验收清水墙, 其表面平整度为5mm; 水平灰缝平直度为7mm; 并增加项目清水墙游丁走缝偏差为20mm。
砖砌体( 混水) 工程检验批质量验收记录表
GB50203-
020301
0
6
单位( 子单位) 工程名称
长沙市明德中学新校区( 图书馆) 工程
分部( 子分部) 工程名称
主体分部工程
验收部分
五层墙体
施 工 单 位
岳阳城市建设安装有限公司
项目经理
朱汉兵
施工执行标准名称及编号
《砌体工程施工质量验收规范》GB50203—
施工质量验收规范的规定
施工单位检查评定记录
监理(建设)单位
验收记录
主控项目
1
砖强度等级
设计要求MU
MU10
2
砂浆强度等级
设计要求M
M7.5混合砂浆
3
水平灰缝砂浆饱满度
≥80%
符合要求 合格
4
斜槎留置
第5.2.3条
/
5
直槎拉结筋及接槎处理
第5.2.4条
/
6
轴线位移
≤10mm
4
5
6
7
5
5
6
9
5
2
7
垂直度( 每层)
≤5mm
2
4
1
2
1
4
2
1
3
2
一般项目
1
组砌方法
第5.3.1条
符合要求 合格
2
水平灰缝厚度10mm
8~12mm
9
8
9
10
11
9
10
11
10
10
3
基础顶面、 楼面标高
±15mm
8
9
10
7
10
6
10
11
8
10
4
表面平整度( 混水)
8mm
5
3
4
3
5
4
3
5
4
4
5
门窗洞口高度宽
±5mm
5
6
4
2
3
4
2
3
1
2
6
外墙上下窗口偏移
20mm
7
水平灰缝平直度( 混水)
10mm
11
5
6
4
5
6
4
5
2
6
施工单位检查评定结果
专业工长( 施工员)
施工班组长
主控项目全部合格, 一般项目符合规范要求。
项目专业质量检查员: 年 月 日
监理( 建设) 单位验收结论
专业监理工程师( 建设单
位项目专业技术负责人) : 年 月 日
说明: 1、 主控项目: ①砖及砂浆强度等级, 按设计要求检查和验收; 砖应有进场验收报告, 批量及强度满足设计要求为合格; 砂浆有配合比报告, 计量配制, 按规定六试块, 在试块强度未出来之前, 先将试块标号填写, 出来后核对, 并在分项工程中, 按批进行强度评定, 符合要求为合格。②水平灰缝砂浆饱满度不小于80%。用百格网检查没批批量不少于5处, 每处3块砖, 砖底面砂浆痕迹的面积取平均值。不小于80%为合格。③斜搓留置, 按规范留置, 水平投影长度不小于高度的2/3为合格。④直搓拉结筋及接搓处理。按规定设置, 留搓正确, 拉结筋数量、 直径正确, 竖向间距偏差±100mm, 留置长度基本正确为合格。⑤轴线位置偏移10mm, 经纬仪、 尺量及吊线测量, 不大于10mm为合格。垂直度没层5mm, 2m托线板不超过5mm为合格。2、 一般项目: ①组砌方法, 上下错缝, 内外搭接, 砖柱不用包心砌法。混水墙≤300mm的通缝, 没层房不超过3处, 且不得在同一墙体上, 为合格。清水墙不得有通缝( 上下两皮砖搭接长度小于25mm的为通缝) 。②水平灰缝厚度10mm, 量10皮砖砌体高度折算, 按皮数杆10皮砖的高度计算。10皮砖在-8, +12范围内为合格。③各项目80%检测点应满足要求, 其余20%点可超过允许值, 但不得超过其值的150%即为合格。否则, 返工处理。如果验收清水墙, 其表面平整度为5mm; 水平灰缝平直度为7mm; 并增加项目清水墙游丁走缝偏差为20mm。
展开阅读全文
