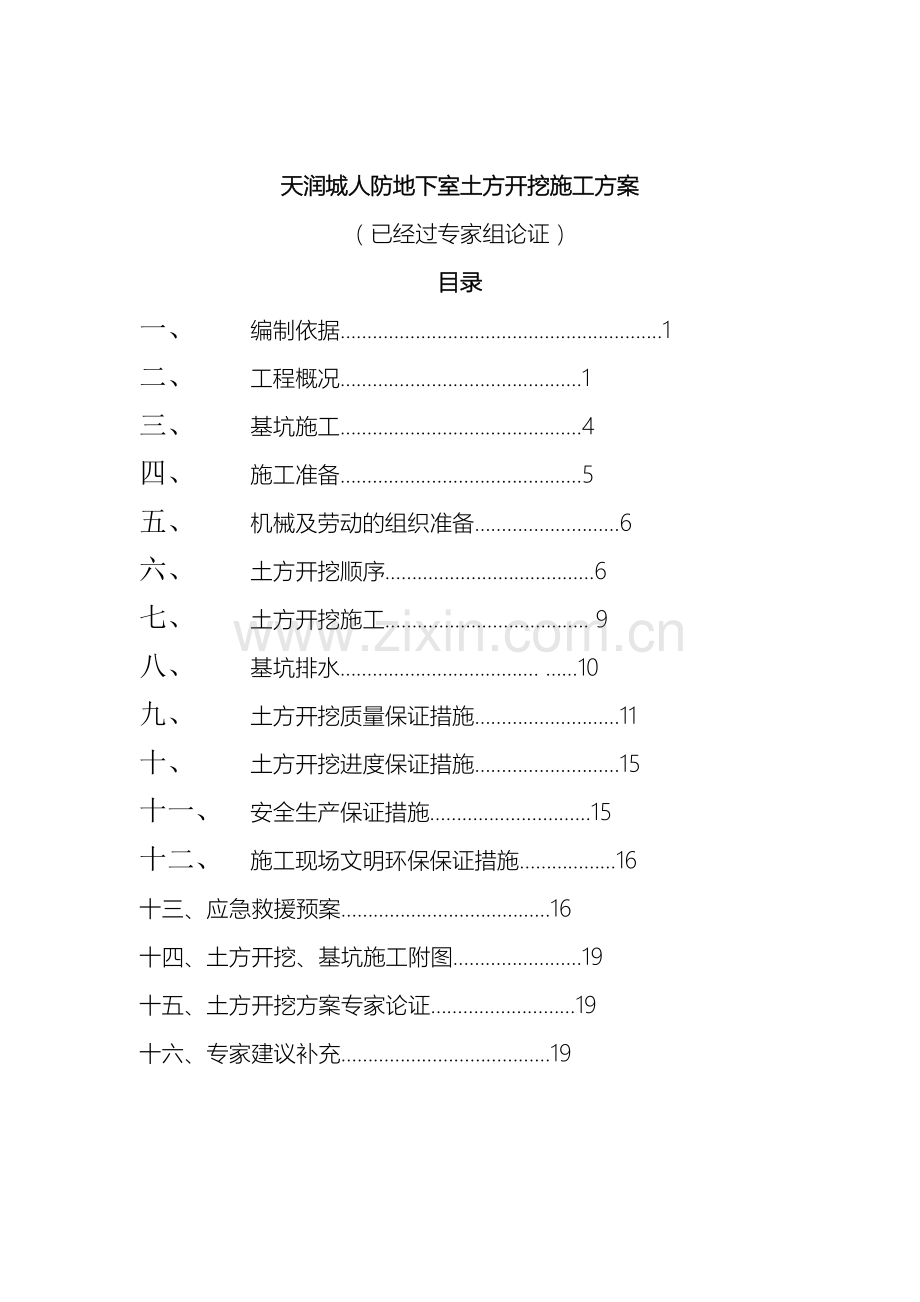

天润城人防地下室土方开挖施工方案
(已经过专家组论证)
目录
一、 编制依据............................................................1
二、 工程概况………………………………………1
三、 基坑施工………………………………………4
四、 施工准备………………………………………5
五、 机械及劳动的组织准备………………………6
六、 土方开挖顺序…………………………………6
七、 土方开挖施工……………………………….. 9
八、 基坑排水………………………………. ……10
九、 土方开挖质量保证措施………………………11
十、 土方开挖进度保证措施………………………15
十一、 安全生产保证措施…………………………15
十二、 施工现场文明环保保证措施………………16
十三、应急救援预案…………………………………16
十四、土方开挖、基坑施工附图……………………19
十五、土方开挖方案专家论证………………………19
十六、专家建议补充…………………………………19
天润城十二街区二号人防地下室土方开挖施工方案
一、编制依据
1、中天建设集团有限公司与南京天华百润房地产有限公司签定的《工程施工承包合同》。
2、南京天润城二号人防地下室的工程岩土勘察报告。
3、南京天润城二号人防地下室工程图纸。
4、江苏南京地质工程勘察院设计的基坑支护图纸。
5、工程所涉及的规范、标准、规程、法规、图集,地方标准、法规。
(1)、工程测量规范GB50026-
(2)、建筑工程施工质量验收统一标准GB50300-
(3)、建筑地基与基础工程施工质量验收规范GB50202-
(4)、建筑地基处理技术规范JGJ79-
(5)、施工现场临时用电安全技术规程JGJ46-
6、建质( )87号文件和宁建工字( )104号文件
二、工程概况
南京天润城十二街区位于二号人防地下室南京市浦口区泰山新村转盘东侧。工程建设概况见下表:
工程名称
天润城十二街区二号人防地下室
工程地址
江苏省南京市浦口区
建设单位
南京天华百润房地产
有限公司
勘察单位
江苏南京勘察工程
有限公司
设计单位
南京地下工程建筑设计院有限公司
监理单位
江苏顺悦建设监理有限公司
质量监督部门
南京市浦口区质量监督站
总包单位
中天建设集团有限公司
二号人防地下室为地下一层,框架结构,建筑面积16624,小区的6#、7#、8#、11#、12#、13#六幢11~18层的小高层商品房坐落在二号地下室的顶板上。±0.000相当于吴淞绝对标高10.000m。原自然地坪相对标高为-3.336m,地下室顶板标高为-1.4m,结构层高4.65m。人防地下室承台厚1.1m,其下还有8cm厚防水层和保护层,15cm砼垫层,10cm砂石垫层,人防地下室底板厚度400mm(其中8#、13#主楼下地下室底板厚500mm)地下室内有A、B、C、三种集水井,在底板顶下的深度分别为1.0m;1.2m;1.5m。8#、12#、13#主楼下地下室内共有3个消防电梯井(底板顶标高为-7.650m)和3个消防电梯用集水井(底板顶标高为-8.650)。地下室底板X轴方向梁截面为700×1000,地下室底板Y轴方向梁截面为600×900。地下室底板均从外墙外出挑400mm。承台、梁、集水井侧面及地下室底板侧面用240(部分用370)mm厚的砖胎膜加水泥砂浆粉刷进行施工。根据以上数据计算:地下室大面积底板下挖土标高为-6.78m,挖土厚度为3.44m;承台底挖土标高为-7.48m,挖土厚度为4.144m;消防电梯用集水井挖土标高为-9.98m,挖土厚度为6.644m。
从本工程的地质报告资料中获悉如下地质情况:
地层
颜色
土层主要组成
土层塑性
紧密程度
分布情况
层厚
①-1层杂填土
杂灰色
夹建筑垃圾夹少量粉质粘土
松散
土质不均
0.4~2.8m
①-2层素填土
褐灰色
夹植物根系和少量碎砖屑
松散
土质不均
0.9~2.8m
②-1层粉质粘土
灰黄色
褐灰色
夹粉土
软塑
土质不均
0.9~4.5m
②-2层淤泥质粉质粘土
灰色
夹粉土、粉砂
流塑
土质不均
1.8~14.7m
②-3层粉质粘土
灰色
夹粉土、粉砂
软塑、局部流塑
土质不均
0.9~15.6m
②-4层粉土
褐灰色
夹粉质粘土
软塑
土质不均
0.5~9.5m
②-5层粉质粘土
灰色
夹粉土、粉砂
软塑
土质不均
0.2~8.9m
②-6层粉土夹粉砂
灰色
夹云母片、粉砂
软塑
土质不均
0.5~12.7m
②-7层粉质粘土
青灰色
夹粉土、粉砂
软~流塑
土质不均
0.5~11m
②-8层粉砂
青灰色
石英、长石夹粉质粘土、粉土
中密
土质不均
0.5~12.4m
②-9层粉砂夹细砂
青灰色
石英、长石夹粉质粘土、粉土
中密
土质不均
0.4~9m
②-10层粉质粘土
灰褐色
夹粉土、粉砂
软塑
土质不均
0.5~8m
②-11层粉砂
青灰色
石英、长石夹粉质粘土、粉土
中密
土质欠均匀
0.5~8m
⑤-1层强风化泥质砂岩
棕红色
砖红色
石英、长石
极软质岩
土质欠均匀
0.4~3.5m
⑤-2层中风化泥质砂岩
棕红色
砖红色
石英、长石
极软质岩
土质欠均匀
从上述可知:挖土深度大都处在②-2层淤泥质粉质粘土上。
南京地区主要气象条件
大气压力(hPa)
室外计算相对湿度(%)
室外风速(m/s)
年平均温度(℃)
极端最低气温(℃)
极端最高气温(℃)
最大冻土深度(cm)
冬季
夏季
最冷月平均
最热月平均
冬季
夏季
1025.2
1004.0
73
81
2.6
2.6
15.3
-14.0
40.7
9
一般日平均温度≤5℃的起止日期(月.日)
年平均降雨量(mm)
年蒸发量(mm)
雨量集中的月份
最大积雪(mm)
12.8~2.23
1095
1585
5~6梅雨、8~9丰雨
51
三、基坑施工
因本场地原为农田,纵横河沟和池塘密布,基坑底位于-2层淤泥质粉质粘土中,土质为流塑状态,地质较差,且在先期塔吊基础施工中发生过基坑内土方坍塌,桩基处流砂暗潮,土体下沉和隆起现象等,因此开挖土方过程中出现不可预见工况较多,故随时根据现场周边实际环境变化进行方案调整,确保方案的完整性、安全性、以达到预期目标。
根据江苏南京地质工程勘察院设计的基坑支护图纸,基坑内侧采用双排宽度1200mm的深层水泥搅拌桩(有效桩长度4.3m),在此3m(基坑北部AB段为3.6m)外用单排宽度700mm的水泥搅拌桩(有效桩长度8.0m),在内测桩和外侧桩间放坡1:1(基坑北部AB段为1:1.2),用T4×5×10钢板网挂网并喷细砼厚60mm,在此坡面里间隔1.5m放置PVC泄水管φ400mm,L=500,并插置泥土中两排161000,L=1.0m钢筋与T4×5×10钢板网连接,钢筋与钢板网连接时,钢筋50mm长的弯钩向上(参见后面附图三)。基坑土方开挖需工作面和外墙迎水面需做防水层及脚手架搭设等均需工作面,工作面宽度为每边均1500mm。基坑外围单排水泥搅拌桩处计算的基坑面积约为2 ㎡,土方约7.5万m3。
对于8#、12#、13#主楼位置下人防地下室中的电梯井、集水井进行坑中坑支护(剖面图参见附图三),即在地下室基础垫层下用挖掘机打入花管φ100×4.0400,钢花管长度为7.5m(局部为6.5m),花管顶用200×300的联系梁GL加固,GL顶标高为-6.60m。在花管外侧即电梯井侧面喷细石混凝土,厚度为100cm,再在内侧砌370cm砖胎膜并粉刷。
在离基坑外侧搅拌桩顶部(标高-3.60)2.0m处,做排(截)水沟,防止外部水流入基坑。排水沟沿基坑四周布置,并设置一定数量的集水坑,把雨水和外部水排出,保证基坑施工安全,排水沟净截面为300×370,两侧用120砖砌筑并粉刷,底部用50厚碎石和120后素砼,在排水沟两侧顶部用素砼与硬化地面连接(参见附图三)。
四、施工准备
(一) 开挖前的准备
1. 在开挖前放出基坑放坡的上口线,落实专人检查,对周边建筑物、道路做好标记物,以备观测。
2. 落实专人在开挖土方时进行监控,对周边环境进行监控。
3. 在土方开挖之前,彻底检查一遍施工场地内的地表排水情况,做好工地内的环线排水沟,避免地表水在基坑开挖后流入坑内,破坏地基土。
4. 用挖掘机将基坑四周堆置的土或杂物卸走
5. 在土方开挖之前,召开各有关单位之间的协调会。协调组织好部分土方的外运工作,避免土方开挖中途临时停工。
6. 充分做好土方开挖的技术交底工作及安排落实好各工作人员,使各工作人员对自己的本职工作心中有数。
(二) 夜间施工照明准备
1. 所有用电均能够从现场配备的配电箱内接引经过手提小电箱架空引至土方开挖区域。但施工用电必须由值班电工专门负责,严禁非操作人员随意移动。
2. 整个施工现场的夜间照明经过用钢管架高安置四个5KW大太阳灯照明。
3. 挖土机操作范围内的夜间照明采用活动灯架安装1000W小碘钨灯,每台挖土机配备活动灯架4个,其中基底工作面2个,槽上装车工作面2个。
4. 现场大门口位置均视情况放置一定数量的照明灯及散光灯和警戒灯。
5. 夜间挖土施工时电工日夜值班。
五、机械及劳动力的组织准备
机械进场计划表
机械名称
进场时间
数量
挖掘机
开工即日
6
自卸汽车Ea3166
开工即日
12
装卸机
开工即日
2
水泵
开工即日
15
劳动力的定员及配备见下表
机械及工种
机械台数
定员人数
班制
配备人数
备注
挖土机司机
6
12
2
12
运土汽车司机
12
24
2
24
机修人员
2
2
2
电工
2
2
2
修土配合人员
20
2
40
场地清理人员
6
2
12
管理指挥人员
2
2
4
注:确保工程进度机械及劳动力可根据具体情况做相应调整
六、土方开挖顺序
本场地由于地质条件差,为降低工程风险提高基坑安全度,除确需留置的小部分土方须离基坑边坡100m以外,其余土方则请示业主后外运。外运土方距离和堆积场地另定。
基坑土方开挖顺序安排:打水泥搅拌桩 → 基坑周边挖沟→ 喷射钢板网细石砼 → 挖第一层土(局部的) → 用挖掘机打8#、13#、12# 楼电梯井旁的钢花管施工→ 土方开挖施工(大面积的)→喷射钢板网细石砼紧跟其后→(土方开挖施工交叉进行)→验收土质→垫层和砖胎膜紧跟其后。计划进度见附图四。
土方开挖需分层开挖。场地内自然地坪标高为-3.4m,为了保护工程桩不受挤压偏位,机械挖土至标高-6.4m处,-6.4m以下都采用人工挖土,这样挖机可分为二层来挖土,每层厚度为1.5m。土方开挖与喷射钢板网细石砼需密切配合进行,边坡沟开挖后应立即进行喷射钢板网细石砼工作。地梁、承台、集水井等都采用人工挖土。垫层、砖胎膜要及时跟上,以防止塌方、沉陷、隆起现象发生。
为减少挖土方的复杂性,防止泥土挤偏工程桩,采用2台挖机为一组的“接力挖土法”施工,即一台挖机在低标高处,一台挖机在高标高处,由低标高处的挖机将泥土挖掘,并传送到较高标高处挖机的工作半径之内,由较高标高处的挖机将泥土传递给运土车上运走,并在挖机下垫路基板。见后面示意附图一。当2台挖机为一组的“接力挖土法”施工过程中,低标高处的挖机不太好施工时,可改为二台小挖机在低标高处,一台挖机在高标高处,由低标高处的挖机将泥土挖掘,并传送到较高标高处挖机的工作半径之内,由较高标高处的挖机将泥土传递给运土车上运走的3台挖机为一组的“接力挖土法”施工,并在挖机下垫路基板。
电梯井坑中坑支护施工:8#、12#、13#主楼下地下室内共有3个消防电梯井(底板顶标高为-7.650m)和3个消防电梯用集水井(底板顶标高为-8.650)。因为8#、12#、13#的电梯,电梯消防集水井挖土较深,作为坑中坑来支护处理,具体办法为:在离电梯井承台边520mm处,四周用f100´4400的花管打入泥土中,花管长6.5m~7.5m,底标高为-13.3m(-14.3m),顶标高为-6.8m在人防底板的垫层砼下,并在花管外侧用T4´5´10钢筋网、F16钢筋(长1m间距1.5m)和C20喷射细石砼(厚度100mm)来支护,在承台和喷射细石砼间用370mm砖胎膜砌筑,在花管和喷射细石砼其上方用截面为200´300砼标号位C20钢筋混凝土梁作为压顶梁GL来加固支护,GL梁标高为-6.6m,在此梁处 mm范围内的大基坑基础垫层中加f8200双向钢筋网片来稳固坑中坑的支护。打入泥土中的花管施工方法是:用长臂挖机吊起花管至适当高度,由施工人员将花管根部移到放样好的正确位置,调整好垂直度,再用料斗将其扣打入泥土中。8#电梯井钢花管支护中心线尺寸为5070×8685,12#电梯井钢花管支护中心线尺寸为4348×7802,13#电梯井钢花管支护中心线尺寸为4348×7802,详见附图三。
挖土由二号人防地下室北部的8#、13#楼处开始放坡挖土,四台挖机分成两组,由北向南流水作业挖土,参见附图二。第一组流水作业区由8#、7#、6#主楼下位置及其间人防地下室位置组成,由8#楼北部基坑周边放坡1:1.2开挖土方,及时修整坡面,嵌入161000的钢筋并与T4×5×10钢板网连接,喷射细石砼紧跟钢板网的铺放进行。在小作业区的8#楼挖土中挖土方向由基坑边向基坑内均衡对称挖掘收尾,即由东向西进行(7#、6#与8#楼类似)。在大作业区的挖土中由8#楼向7#楼再向6#楼南面方向进行。第二组流水作业区由13#、12#、11#主楼下位置及其间人防地下室位置组成,有13#楼北部基坑周边放坡1:1.2开挖土方,及时修整坡面,嵌入161000的钢筋并与T4×5×10钢板网连接,喷射细石砼紧跟钢板网的铺放进行。在小作业区的13#楼挖土中挖土方向由基坑边向基坑内均衡对称挖掘收尾,即由西向东进行(12#、11#与13#楼类似)。在大作业区的挖土中由13#楼向12#楼再向11#楼南面方向进行。机械挖土时要随机带土。
土方开挖施工流程
13#西北侧开始放坡挖土,横向由西向东,纵向由北向南进行
8#东北侧开始放坡挖土,横向由东向西,纵向由北向南进行
12#(11#)西侧开始放坡挖土,横向由西向东,纵向由北向南进行
7#(6#)东侧开始放坡挖土,横向由东向西,纵向由北向南进行
机械挖土至标高-6.40m处时,承台、梁、集水井采用人工挖土。基坑四周放坡后,钢板网、喷射细石砼要紧跟施工
基坑由北往南挖土收尾
基坑验槽、浇捣基础垫层
七、土方开挖施工
(一)、施工测量
1、由于本工程单体面积较大,故配备电子经纬仪,精密水准仪确保工程的整体性质量和局部施工的精密要求。
2、在开工前要测设足够精密的场地平面控制网和标高控制网,使控制网点在整个施工期间能准确保留至工程竣工。
3、先用经纬仪根据总平面设定控制网放出建筑线,并在场地上做好轴线控制点,用混凝土保护(需要时用钢管进行围护,红油漆做好标记)。
4、土方挖至标高-6.40m处时,紧跟着把所需的轴线投测到坑底,利用逐步投测到坑底的轴线,逐步放出需加深的沟槽和坑、使人工修土能紧跟机械挖土的后面进行。标高竖向传递采用钢卷尺加水准仪检测。
5、待垫层施工完成后,根据平面控制网设定的主轴线,用经纬仪精确传递到基坑垫层面上,并用木桩、红油漆做好标点。
(二)、技术措施
1、土方开挖基坑基槽的标高和大小尺寸必须按图纸及方案的要求施工。
2、本工程采用机械挖土和人工挖土修土相结合的方法施工,即机械挖土至-6.40标高后,其余采用人工挖土修土,人工挖土修土紧跟在机械挖土后面进行,并用塔吊转运泥土。人工在挖梁、承台、集水井等的放坡系数为1:0.75,梁、承台、集水井做240砖胎膜(电梯井和消防电梯用集水井为370砖胎膜)采用M7.5水泥砂浆砌筑并用M7.5水泥砂浆粉刷两道,再利用塔吊转运泥土,人工回填砖胎膜旁的土方并分层夯实。承台、集水井坑底工作面按800mm计算。
3、挖掘机按施工要求开挖,禁止对地基土的扰动,不得超挖。严格控制开挖边坡系数,除基坑四周按基坑支护图纸1:1和1:1.2放坡外,基坑内临时放坡为1:2.5。
4、挖掘机应逐层次开挖(结合基坑围护方案进行)。在挖土过程中应把标高和基底挖土边线引到槽底,以利于机械掌握挖土深度。机械挖土剩余的残土用人工清理到机械挖土范围内,或塔吊转运移开,并根据需要留足回填需用的好土,多余的土方运至弃土处,尽量避免二次搬运。
5、土方开挖时应设专人观察围护桩的变形情况,并做好记录,特别是在人工开挖靠近围护桩的土台时,更应该注意,如土体或围护桩出现较大位移时应马上停止挖土并通知现场值班技术人员及时处理,及时调整施工方案。土方开挖后,应在周围场地上采取警戒围护措施。
6、做好成品保护,保护好引线桩,水准点,龙门板等。
7、在基坑挖至基底标高时应及时会同设计、勘察、建设、监理单位联系,进行地基验槽,合格后,及时铺设碎石和垫层混凝土,尽量减少基底的暴露时间。
八、基坑排水
基坑排水措施是影响到基坑支护和土方开挖顺利的一个重要因素,根据本工程的具体情况及以往的经验,施工排水措施采用明沟集水井排水。
(1)基坑顶部外侧排水,根据基坑支护图纸在自然地坪的基坑顶外围四周做一排(截)水沟,以防止外来水流入基坑内,此沟(参见附图五)净深370、净宽300,位置距离基坑四周顶部单排桩外侧 mm,此 mm宽范围用100厚C15素砼放坡5%浇筑(参见附图三),而且沿排(截)水沟方向每20~30米做一集水坑,集水坑净空为800×800×800,及时将地表积水排走。在无法设置排(截)水沟的局部地段可采用加高边坡不让地表水流入基坑。
(2)、基坑内随着挖土的进展在双排桩顶上做好排水沟,此沟净深370、净宽300,四周坡面的表层水和PVC排水管的水进入排水沟而不流入基坑里面(参见附图三),并沿水沟方向每隔20~30m做一集水坑,集水坑净空为800×800×800,沟和集水坑间作成一个环状的排水系统(参见附图三、五),及时将水排走,以利挖土进行。
(3)、基坑内的排水还要利用地下室图纸的底板中的后浇带来排水,做法是在原设计图纸的底板后浇带的底标高的基础上加深200mm,宽度同后浇带,既可作为临时排水沟,也有利于后浇带浇捣前的清理工作,此沟应贯通外墙两头,并在离外墙500mm处做1000×1000×1000的集水坑,在地下室外墙后浇带外,用240砖胎膜封闭1.5m×1.5m的净空面积,并用水泥防水砂浆内外粉刷两道,作为封闭外墙超前止水后浇带的外膜,另外膜的防水与地下室外墙相同,后浇带封闭浇补偿收缩混凝土时,此沟和集水坑用同样的混凝土一起浇筑。根据人防图纸的后浇带布置,此类型集水坑有13个(参见附图五、六)。
(4)、基坑内的排水还要利用地下室图纸的底板中的集水井来排水,利用集水井排水做法是在集水井的一角加深挖一个500×500×500的小坑来排水,并在小坑底设置200mm碎石滤水层,达到沉淀净化水质,以确保潜水泵能连续正常地运行。抽水时注意出水是否澄清,不可过分抽水,避免造成水头差出现流砂现象。此坑在浇捣基础承台前作为排水之用,当浇捣基础承台底板砼时把它浇捣填平。
(5)、集水坑和排(截)水沟的材料使用和做法:排(截)水沟两侧用120砖墙M7.5水泥砂浆砌筑并用M7.5水泥砂浆粉刷两道,集水坑四周用240砖墙M7.5水泥砂浆砌筑并用M7.5水泥砂浆粉刷,集水坑和排(截)水沟底部用50厚碎石和120厚C15素砼。
(6)、基坑四周和后浇带的排水:采用15只Ф150mm水泵连续排水,降水工作按设计要求持续到单建部分结构覆土完成且主体结构施工到3层后方可停止降水(包括地下室回填土降水)。
九、土方开挖质量保证措施
项目管理组织构架图
项目经理
项目副经理
项目工程师
技术负责人
材料员
员
施工员
质检员
安全员
分包单位协调管理组
资料员
打桩施工队
喷砼施工队
挖土施工队
其它分包
1. 开工前要做好各级技术准备和技术交底工作,施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点位置尺寸,同土建代表办理验桩、验线手续。
2. 要配备专职测量人员进行质量控制,要及时复测灰线,将基坑开挖下口线测放到基坑底。为了保护工程桩,值班人员在挖土时管桩位置撒放石灰,以免挖掘机损坏桩头。
3. 开挖边坡时,尽量采用沟段开行,挖土机中心线要对准边坡下口线,要坚持先修坡后挖土的操作方法。
4. 机械挖土的工程中,配备足够的人工,一般每台挖土机要每班配备7 —8人,随时配合清槽修坡,待大面积土方挖到设计标高后,割桩人员应立即将工程桩割至指定标高,以便挖土机能及时将桩头吊走,放线人员应立即跟踪灰线,修土人员及时跟踪人工修槽,将土送至挖土机开挖范围内。这种方法即可一次成品,确保工程质量,又可节省劳动力,降低工程成本。
5. 开挖过程中要注意不碰撞和损坏支护系统、基础管桩,不影响基坑安全。要掌握近时间的天气情况,防止雨水浸泡地基土。
土方开挖工程质量标准要求
检验项目
质量标准要求(允许偏差或允许值)
单位:mm
主要检验方法
柱基、基坑、基槽
挖方场地平整
人工
机械
主控项目
1
标高
-50
±30
±50
用全站仪或水准仪测量
2
长度、宽度(由设计中心线向两边量)
+200
-50
+300
-100
+500
-150
用全站仪或采用经纬仪、钢卷尺(拉线)测量
3
边坡
符合设计要求
观察检查或用坡度尺检查
一般项目
1
表面平整度
20
20
50
用2m靠尺和塞尺检查
2
基底土性
符合设计要求
基坑验槽,观察检查或必要时的土样分析
土方开挖的主要质量通病预防措施要点
序
项目
主要预防措施要点
备注
1
边坡偏陡
1、严格按照设计图纸和施工方案要求测设边坡开挖控制线(包括上边线和基坑底部边线)、标高。
2、在开挖过程中随时采用坡度尺或其它测量仪器设备来检查边坡的坡度,发现问题及时整改至符合设计要求。
3、当遇到个别部位确实不能满足预定设计的坡度要求时,根据现场实际情况报请监理、建设等单位(必要时报请设计和地勘单位)共同研究处理措施,按照制定的措施及时处理。
2
基坑平面尺寸偏差(超宽或不足)
1、在按照设计图纸进行基坑平面图纸深化设计时,充分考虑地下室底板、基础等结构构件的平面尺寸要求,结合地下室外墙或基础施工作业需要的工作面(还应考虑双排脚手架宽度),并通盘考虑起来确定基坑平面尺寸。
2、严格按照设计图纸和施工方案要求测设边坡开挖控制线(包括上边线和基坑底部边线)、标高。
3、每开挖一层或施工一定阶段以后,及时对基坑进行测量复核,以避免出现过大的偏差。
4、在现场按照既定的尺寸测设时,发现个别确实不能满足要求的部位立即根据实际情况报请监理、建设等单位(必要时报请设计和地勘察单位)共同研究处理措施,按照制定的措施及时处理。
3
基底超挖
1、在取得正式设计图纸以后,对基坑进行深化设计,明确各部位的设计标高。
2、在施工过程中,每开挖一层或开挖到一定的工作面时,及时地对基坑底部标高进行监测,以使基坑标高处于受控状态。
3、在机械开挖到-6.40标高时,暂停机械开挖,而改用人工清理基底,并采用水准仪对基底标高进行连续监测。
4、一旦受现场条件限制(如遇到孤石或局部土质条件差而需要超挖)而超挖时,立即根据实际情况报请监理、建设等单位(必要时报请设计和地勘单位)共同研究处理措施,按照制定的措施及时处理。
4
表面平整度差
1、在机械开挖到-6.40标高时,暂停机械开挖,而改用人工清理基底,并采用水准仪对基底标高进行连续监测,以控制基底的平整度。
2、在进行人工清底时,除了采取连续监测标高的措施以外,还在必要时拉线控制基底标高和平整度。
5
基底土质软化或不符合要求
1、在施工过程中严格控制地表水和地下水,以免因基坑受水浸泡软化而影响地基承载力。
2、在基坑开挖完成以后,立即分段组织基坑验槽并立即封闭垫层进行基础施工,避免基坑长期暴露而影响低级土质。
3、当发现个别部位地基土质不符合要求时,立即根据实际情况报请监理、建设等单位(必要时报请设计和地堪单位)共同研究处理措施,按照制定的措施及时处理。
6
塌方
1、在施工过程中严格控制地表水和地下水,以免因基坑受水浸泡软化而影响边坡稳定。
2、严格控制开挖边坡系数,除基坑四周按基坑支护图纸1:1和1:1.2放坡外,基坑内临时放坡为1:2.5。
3、严格按照开挖顺序分层分段开挖,严禁盲目开挖或随意更换开挖程序。
十、土方开挖进度保证措施
1、土方开挖和基坑支护进度计划表附图四。
2、建立健全现场工程进度保证体系,明确各岗位在工程进度管理方面所负的职责,让所有的施工人员都在按照计划完成本职工作的基础上来保证工程总体进度。
3、作好施工配合及前期施工准备工作,特别是劳动力、材料、机械设备应事先做好施工计划安排,并由专人逐项落实,按要求时间及时组织进场。
4、采用施工总进度与周计划相结合的各级计划进行施工进度计划控制与管理。
5、建立现场生产调度例会制度,每周至少召开一次生产例会,检查上一次例会以来的生产计划执行情况,对进度计划拖延的工作内容找出原因,并采取纠正措施,布置下一次例会前的计划安排,及时解决施工中出现的问题。
6、执行班前交底制度,使操作员既明确当天的施工任务,又知道操作方法、质量标准、安全措施,确保当班工作量能保质保量完成。
7、加强施工质量的监控,提高分项工程验收合格率,以质量保工期。
十一、安全生产保证措施
1、基坑开挖前,周边10m以内施工荷载不大于20KN/㎡,基坑四周维护不得任意堆放材料,在基坑开挖过程中,应采取有效措施,确保边坡及动态土坡的稳定性,基坑内临时坡体应为1:2.5,且在开挖过程中挖土之差不得大于1.5米。基坑开挖后,基坑边一米内严禁汽车行走。
2、开挖时,车辆运输的走道和坑下作业的挖掘机,应铺设钢板走道,以防不测。
3、严格按照挖掘机安全操作规程和安全技术交底中的各项规定进行操作。
4、施工期间,对周边建筑物、道路、管线及支护结构设置的观测点进行及时监测。具体监测如下:
A. 周边地下管线的监测;
B. 坑边道路的沉降,沉降差的监测;
C. 支护体的监测;
D. 坑内、坑外水位变化监测;
5、挖土过程中如土体或支护出现较大位移,应立即停止挖土,分析原因,采取有效措施。
6、处理抢险领导小组应由甲方、监理、施工总包单位、土方施工单位等部门的有关人员成立,土方挖运施工抢险领导小组,预先准备或落实好抢险的必要材料,如:钢板、水泥、木材、水玻璃、堵漏特种水泥、草袋等。
7、在基坑周边设1.2米高钢管栏杆,符合安全标准要求。
十二、施工现场文明环保保证措施
1. 开工前做好各级安全交底工作,制定安全措施,组织职工贯彻落实,并定期开展安全活动。
2. 挖土机的把杆旋转区域内严禁站立其它人员施工。
3. 运土车辆进出大门时,应有专人指挥,避免发生事故。
4. 当挖土机司机视线不清楚时应配置专职指挥。
5. 运土车进出大门时,应有专人检查车轮是否带泥,并及时清理和做好大门的保洁工作。
6. 每天检查车辆挡板和挡土设备是否完好,并及时进行修复。
7. 小雨期间进行挖土时,车辆行走的施工道路,宜设草包防止车辆污及环境。
8. 工地全封闭施工,大门口设水龙头、排水沟、集水池,出场时必须冲洗干净,方准离开工地,不准将污泥带出门外,影响市容。
十三、应急救援预案
为加强对施工生产安全事故的防范,及时做好安全事故发生后的救援处理工作,最大限度地减少事故损失,根据《建设工程安全生产管理条例》和《江苏省建筑施工安全事故应急救援预案管理规定》的有关规定,特制本工程施工生产安全事故应急救援预案。保证各种应急反应资源处于良好的备战状态;指导应急反应行动按计划有序地进行,防止因应急反应行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;实现应急反应行动的快速、有序、高效;充分体现应急救援的“应急精神”。
1、 应急人员组织
成立事故抢救小组:组长:斯某某 副组长:葛某某
应急抢救小组主要人员名单:
姓名
职务
联系电话
斯某某
组长
葛某某
副组长
方某某
组员
蔡某某
组员
葛某某
组员
葛某某
组员
葛某某
组员
楼某某
组员
徐某某
组员
王某某
组员
王某某
组员
赵某某
组员
胡某某
组员
所有施工人员必须记住常见急救电话:报警110,急救120,火警119,项目管理人员必须轮流值班,知道应急救援小组人员电话号码。
施工现场一旦发生安全事故,应以救人为主,将受伤人员立即送医院,送医院可采用工地的工程车或拨打120求救。并要送医疗设备较好、路程较近的医院,并对发生事故的现场临时进行封锁,在抢救的同时注意保护现场,成立事故调查小组,并迅速上报上级主管部门。
2、抢救设备的配备及调用
抢救设备主要有挖掘机一台,16吨吊车一台,5吨货车2辆,钢筋切割机一台,乙炔切割设备一套,电焊机一台,20吨千斤顶一台,砂土草包袋1000只,潜水泵3只,Ф13钢丝绳100米,6mm2铜芯电缆线100米,断丝钳一把,灭火器10只。其中挖掘机、汽车吊、货车从社会车辆调集,事先与这些设备调配人员进行联络,确保一旦发生事故能够在很短的时间内赶到事故现场。
3、 各类事故的应急抢救措施
塔吊倒塌事故:施工现场发生塔吊倒塌事故后,对受伤人员立即送医院抢救,如有人员被压住,可采用千斤顶或杠杆撬,在现场组织抢救的同时应通知吊车和装拆人员立即赶到现场。
基坑坍塌事故:发生基坑坍塌事故,应立即组织现场施工人员进行抢救被埋人员,现场抢救人员不够应立即报110求救,挖掘过程中采用人工挖掘,避免误伤幸存者,对周边危险边坡采用挖掘机进行挖掘加固。对受伤人员应立即送医院求救。
火灾事故:现场出现火灾时,要立即组织现场人员进行扑救,并拨打119报警求救。救火方法要得当。油料起火时不宜用水扑救,可用炮沫灭火器或采用隔离法压灭火源。电器设备起火时,应尽快切断电源,用干粉灭火器灭火,千万不要盲目向电器设备上泼水,这样容易造成触电、短路爆炸等并发性事故。
触电事故:一旦发生触电事故,应立即切断电源,使触电者脱离电源,对触电者进行现场急救,并送医院治疗。
4、应急处理措施:
接报事故后:(1)、立即报告公司领导。(2)、项目指挥部根据事故或险情情况,立即组织调集应急抢救人员,车辆、机械设备等,组织抢救力量,做好抢救工作。(3)、与急救中心和医院联系,请求出动急救车辆并做好急救准备,确保伤员得到即时医治。(4)、在事故现场救助行动中,安排人员协助上级有关部门做好事故调查取证工作,以利于事故处理。(5)、在救助行动中,抢救机械设备和救助人员应严格执行安全操作规程,配齐安全设施和防护工具,加强自我保护,确保抢救行动过程中的人身安全及财产安全。
5、基坑安全处理措施:
①随着基坑开挖当发现桩顶水平位移过大,或位移发展速度过快时,可依次采取下述措施处理险情:在有空间的地方应将桩后的土体部分挖除以卸载,并严禁再次对桩后施加其它附加荷载;同时在桩的内侧堆砂袋以增加桩的被动侧土抗力。经过这个初步措施能够缓解险情的发展,为抢险争取时间,能够有效控制位移的发展。
②当地面有裂缝时立即用水泥砂浆抹缝,并在裂缝外侧增设锚杆。
③当基坑坑底隆起过大时,采用石子草包增加上部荷载;基坑开挖至坑底标高后应尽快浇筑垫层,使坑底土层封闭,防止坑底土上隆。
④坑内做好集水井及排水明沟,同时配备多台水泵,防止暴雨浸泡基坑。
⑤基坑开挖和使用过程中应防止坡顶的堆载不要超过设计所允许的20Kpa。
十四、土方开挖基坑施工附图
附图一、附图二、附图三、附图四、附图五、附图六。
十五、土方开挖方案专家论证
7月28日在天润城十二街区综合办公室举行土方开挖方案专家论证会,经专家讨论,本方案原则上是可行的(详见 “天润城十二街区二号地下室土方开挖方案专家论证意见书”),并提出了几点建议。
十六、专家建议补充
根据专家论证会的建议,本方案补充说明如下:
一)、由于本场地原为农田,又离长江不远,其下如遇暗塘、暗滨情况发生,应立即停止开挖,通知监理、业主、设计、勘察等有关单位,制定出具体解决措施后才可继续开挖。
二)、放坡度大小的调整:原则上四周放坡比例按支护图纸的要求1:1和1:1.2,基坑中临时放坡比例为1:2.5,但如果遇到泥质较差时,应视情况调整,缩小坡度,如1:2.5改为1:3。
三)、因本基坑开挖的土方计划为外运土方,因此严禁在坡顶堆土,以免招致边坡失稳现象发生。
四)、利用后浇带加深200mm排水时,注意此利用的排水沟在砼垫层之上,而不是在砼垫层之下,以免积水浸泡泥土。同时,基坑内的所有砼垫层都应伸至基坑底部边缘。
五)、在挖土过程中要注意保护基坑的监测点,要求挖掘机、运土车等不要碰撞基坑监测点。
六)、雨期开挖基坑时,应做好基坑、基槽的护坡工作,必要时设支撑,施工时加强边坡和支撑的检查。为防止边坡被雨水冲塌,除进行有效的排水措施外,可在边坡上另加钉钢丝网片,并抹上50mm细石砼。雨期施工的工作面不宜过大,应逐步的分段完成。基础挖至标高后,及时做好验收工作,并浇筑垫层。基础施工完毕后,应抓紧基坑的回填工作。
七)、因本地下室面积较大,为了减少基坑底面的暴露时间,安全顺利地完成基坑底板的施工,需请求质检站、业主、监理等同意后,按设计图纸的后浇带为界来划分区块,把地下室底板分六大区块施工验收(包括资料),具体分法为6#、7#、8#、11#、12#、13#楼所在的地下室位置各为一块来划分。
八)、编制依据中应包括87号文件和104号文件。
九)、在专家论证会上,有一专家提出,如果电梯井坑中坑支护遇到麻烦时,可采用先施工坑中坑之外的底板,待此底板达到一定强度后再支护开挖坑中坑,并在底板与坑中坑间设置止水钢板的施工缝,此方案虽可行,但实施起来也有较多的不便,如坑中坑与其它承台的间距较近,底板浇筑并达到一定强度后再施工坑中坑的话,对施工工序的等待也有一定的影响,因此此方法作为备用办法。
人防地下室土方开挖方案附图一、附图二
