收藏 分销(赏)

装修隐蔽工程验收记录表全套范例.doc

上传人:丰**** 文档编号:9802072 上传时间:2025-04-08 格式:DOC 页数:49 大小:209.04KB
下载 相关 举报
装修隐蔽工程验收记录表全套范例.doc_第1页
第1页 / 共49页
装修隐蔽工程验收记录表全套范例.doc_第2页
第2页 / 共49页
点击查看更多>>
资源描述

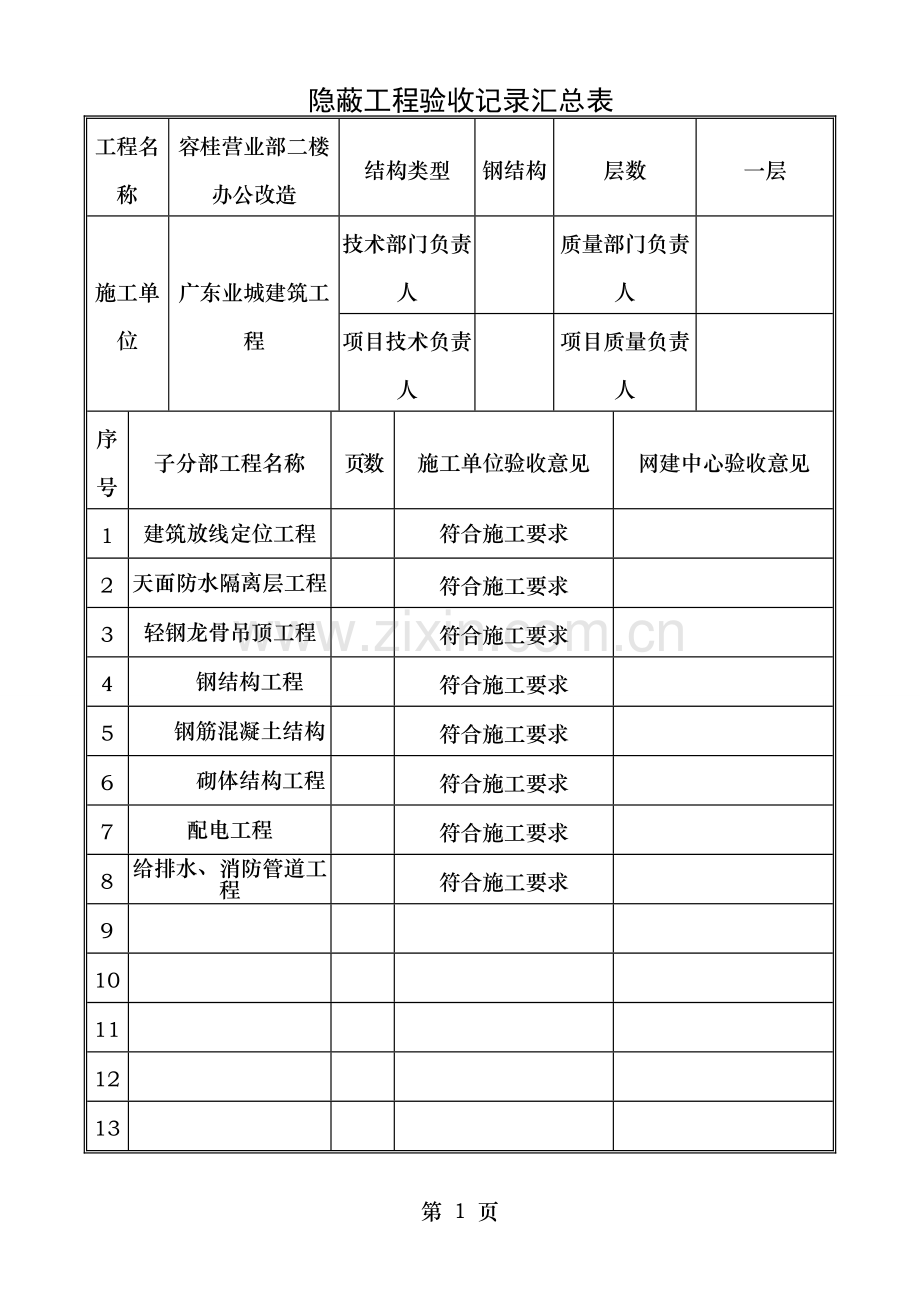

隐蔽工程验收记录汇总表 工程名称 容桂营业部二楼办公改造 结构类型 钢结构 层数 一层 施工单位 广东业城建筑工程 技术部门负责人 质量部门负责人 项目技术负责人 项目质量负责人 序号 子分部工程名称 页数 施工单位验收意见 网建中心验收意见 1 建筑放线定位工程 符合施工要求 2 天面防水隔离层工程 符合施工要求 3 轻钢龙骨吊顶工程 符合施工要求 4 钢结构工程 符合施工要求 5 钢筋混凝土结构 符合施工要求 6 砌体结构工程 符合施工要求 7 配电工程 符合施工要求 8 给排水、消防管道工程 符合施工要求 9 10 11 12 13 14 15 16 17 18 19 20 施工质量控制资料核查(材料的产品合格证、检验报告、材料进场验收证明等) 经检验 检验 单位 施工单位 项目经理: (公章) 年 月 日 网建中心 设计岗: 基管员: 项目经理: (签名、公章) 年 月 日 容桂营业部二楼办公改造工程 承包单位:广东业城建筑工程 合同号:2015-166 建设单位:顺德农村商业银行 编 号: YB-01 建筑放线定位工程验收记录 工程名称 容桂营业部二楼办公改造 项目经理 分项工程名称 建筑放线定位分项 专业工长 隐蔽工程项目 建筑放线定位工程 施工单位 广东业城建筑工程 施工标准名称 与代号 施工测量规范GB50026-2007 施工图纸名称与编号 平面开线图 工程部位: 质量要求 施工单位自查记录 网建中心验收记录 四边总体长(上边14米误差在+0.1米、下边14米误差在-0.2米、左边11.10米误差在0.0米、右边11.05米误差在-0.05米。 符合设计要求 实测1#~2#控制点的距离为6280mm与图纸尺寸6380mm误差+100mm;1#-3#控制点距离为5400m与图纸尺寸5470m误差-70mm,本放线符合规范精度要求 符合设计要求 施工单位 自查结论 经检查,本分项工程符合设计与国家相关规定要求。 (签名、公章) 施工单位项目技术负责人: 年 月 日 网建中心 验收结论 设计岗: 基管员: 项目经理: (签名、公章) 年 月 日 注:每个平面最少要测量三个控制点,需绘制图纸附本记录后。 容桂营业部二楼办公改造工程 承包单位:广东业城建筑工程 合同号:2015-166 建设单位:顺德农村商业银行 编 号: YB-02 卫生间地面防水隔离层 隐蔽工程验收记录 工程名称 容桂营业部二楼办公改造 项目经理 分项工程名称 卫生间地面防水隔离层分项 专业工长 隐蔽工程项目 卫生间地面防水隔离层 施工单位 施工标准名称 与代号 建筑装饰装修工程质量验收规范GB50210-2001 施工图纸名称与编号 隐蔽工程部位: 质量要求 施工单位自查记录 网建中心验收记录 隔离层的材料,其材质必须符合设计要求与国家产品标准的规定。 符合施工要求 在水泥类找平层上铺设防水隔离层时,其表面应坚固、洁净、干燥。铺设前应涂刷基层处理剂。基层处理剂应采用同类涂料的底子油。 符合施工要求 当采用掺有防水剂的水泥类找平层作为防水隔离层时其掺量与强度等级(配合比)应符合设计要求。 符合施工要求 铺设防水隔离层时,在靠近墙面处应高出面层500mm、靠弱电房的墙面高出面层2000mm。阴阳角应增加铺涂附加防水隔离层。 符合施工要求 防水材料铺设后,必须蓄水试验。蓄水深度应为20-30mm,24h内无渗漏为合格,并做记录。 符合施工要求 隔离层与下一层粘结牢固,不得有空鼓;防水涂层应平整均匀无脱皮起壳裂缝鼓泡等缺陷。 符合施工要求 施工单位 自查结论 经检查,本分项工程符合设计与国家相关规定要求。 (签名、公章) 施工单位项目技术负责人: 年 月 日 网建中心 验收结论 基管员: 项目经理: (签名、公章) 年 月 日 容桂营业部二楼办公改造工程 承包单位:广东业城建筑工程 合同号:2015-166 建设单位:顺德农村商业银行 编 号: YB-03 轻钢龙骨吊顶隐蔽工程验收记录 工程名称 容桂营业部二楼办公改造 项目经理 分项工程名称 轻钢吊顶分项 专业工长 隐蔽工程项目 轻钢龙骨吊顶工程 施工单位 施工标准名称与代号 建筑装饰装修工程质量验收规范GB50210-2001 施工图纸名称与编号 隐蔽工程部位: 质量要求 施工单位自查记录 网建中心验收记录 吊顶所用龙骨配件材料的品种、规格、性能应符合材料选用表要求 符合施工要求 吊顶边框龙骨与基体结构连接牢固,并应平整、垂直、位置正确。 符合施工要求 吊顶中主龙骨间距为900-1200mm副龙骨间距为500mm, 吊杆上端采用膨胀螺丝固定锁进楼板,下端用卡扣与螺母连接固定主龙骨吊杆长度不大於1m,应使用f8mm以上吊杆。门窗洞口等部位加强龙骨应安装牢固、位置正确。 符合施工要求 饰面材料材质、品种、规格、等应符合材料选用表要求。饰面材料接缝应按其施工工艺标准进行板缝防裂处理。 符合施工要求 施工单位 自查结论 经检查,本分项工程符合设计与国家相关规定要求。 (签名、公章) 施工单位项目技术负责人: 年 月 日 网建中心 验收结论 基管员: 项目经理: (签名、公章) 年 月 日 容桂营业部二楼办公改造工程 承包单位:广东业城建筑工程 合同号:2015-166 建设单位:顺德农村商业银行 编 号: YB-04 饰面板材、大理石材干挂隐蔽工程验收记录 工程名称 容桂营业部二楼办公改造 项目经理 分项工程名称 饰面板材、大理石材干挂分项 专业工长 隐蔽工程项目 饰面板材、大理石材干挂工程 施工单位 施工标准名称与代号 建筑装饰装修工程质量验收规范GB50210-2001 施工图纸名称与编号 隐蔽工程部位: 质量要求 施工单位自查记录 网建中心验收记录 饰面板材、大理石材材料的品种、规格、性能应符合材料选用表要求。 符合施工要求 饰面板材、大理石与基体结构连接牢固,并应平整、垂直、位置正确。 符合施工要求 干挂饰面板材应采用不锈钢配件连接。并每块板材不少于4个连接点,不锈钢配件宽度不应小于25mm,厚度不应小于4mm。不锈钢螺栓不应小于M5。 符合施工要求 大理石干挂用材120*60镀锌方管、80*40镀锌方管、200*300*8镀锌钢板、50*50*5镀锌角钢、M12*160化学螺栓。 符合施工要求 后置埋件与骨架焊接处均涂刷防锈漆,除锈防锈处理 符合施工要求 施工单位 自查结论 经检查,本分项工程符合设计与国家相关规定要求。 (签名、公章) 施工单位项目技术负责人: 年 月 日 网建中心 验收结论 基管员: 项目经理: (签名、公章) 年 月 日 容桂营业部二楼办公改造工程 承包单位:广东业城建筑工程 合同号:2015-166 建设单位:顺德农村商业银行 编 号: YB-05 钢结构隐蔽工程验收记录 工程名称 容桂营业部二楼办公改造 项目经理 分项工程名称 钢结构分项 专业工长 隐蔽工程项目 钢结构工程 施工单位 施工标准名称与代号 钢结构工程施工质量验收规范GB50205-2001 施工图纸名称与编号 隐蔽工程部位: 质量要求 施工单位自查记录 网建中心验收记录 钢结构工程材料的品种、规格、性能应符合设计要求。 符合施工要求 钢结构焊接应符合:焊缝表面不得有裂纹、焊瘤、烧穿、弧坑等缺陷。一、二级焊缝不得有表面气孔、夹渣、弧坑、裂纹、电弧擦伤等缺陷;且一级焊缝不得有咬边、末焊满等缺陷。 符合施工要求 对接接头、T形接头、角接接头、十字接头等对接焊缝与对接与角接组合焊缝,应在焊缝的两端设置引弧与引出板,其材质与坡口形式应与焊件相同。 符合施工要求 安装高强度螺栓时,螺栓应自由穿入孔内,不得敲打,并不得气割扩孔,不得用高强螺栓作临时安装螺栓。 符合施工要求 在工字钢、槽钢的翼缘上安装高强度螺栓时,应采用与其斜面的斜度相同的斜垫圈。 符合施工要求 隐蔽工程部位: 钢柱脚用钢垫板作支承时,垫板应设置在靠近地脚螺栓(锚栓)的柱脚底板加劲板或柱肢下,设1—2组垫板,每组垫板不得多于5块,垫板与基础面与柱底面的接触应平整、紧密。钢结构安装在形成空间刚度后,应与时对柱底板与基础顶面的空隙采用细石混凝土二次浇灌。 符合施工要求 组合板用压型钢板应采用镀锌钢板,净厚度不应小于0.75mm。波槽平均宽度不应小于50mm,设置栓钉时,压型钢板总高度不应大于80mm。 符合施工要求 施工图中注明不涂装的部位不得涂装,钢结构应作防锈与防火涂料保护,涂装应均匀。无明显起皱、流挂、附着应良好。 符合施工要求 施工单位 自查结论 经检查,本分项工程符合设计与国家相关规定要求。 (签名、公章) 施工单位项目技术负责人: 年 月 日 网建中心 验收结论 基管员: 项目经理: (签名、公章) 年 月 日 容桂营业部二楼办公改造工程 承包单位:广东业城建筑工程 合同号:2015-166 建设单位:顺德农村商业银行 编 号: YB-06 钢筋混凝土结构隐蔽工程验收记录 工程名称 容桂营业部二楼办公改造 项目经理 分项工程名称 钢筋混凝土结构分项 专业工长 隐蔽工程项目 钢筋混凝土结构工程 施工单位 施工标准名称与代号 混凝土结构工程施工质量验收规范GB50204-2002(2011版) 施工图纸名称与编号 隐蔽工程部位: 质量要求 施工单位自查记录 网建中心验收记录 施工图没有注明时混凝土强度等级不应低于C25。 符合施工要求 钢筋的级别、种类与直径应按设计要求采用,当需要代换时,应征得设计单位的同意。(合格证现场提供) 符合施工要求 模板与其支架应具有足够的承载能力、刚度与稳定性,模板的接缝不应漏浆。 符合施工要求 模板与混凝土的接触面应涂隔离剂,严禁隔离剂沾污钢筋与混凝土接搓处。 符合施工要求 在浇筑混凝土前,对模板内的杂物与钢筋上的油污等应清理干净,对模板的缝隙与孔洞应予堵严,对木模板应浇水湿润,但不得有积水。 符合施工要求 混凝土结构所采用的钢材应具备出厂质量证明书与生产许可证,对进场的钢材必须按规定进行抽样复验,检验不合格的钢材不得使用在工程上。 符合施工要求 板与墙的钢筋网,除靠近外围两行钢筋的相交点全部用铁丝扎牢外。中间部分交叉点可间隔交错扎牢;但双向受力的钢筋必须全部用铁丝扎牢。 符合施工要求 隐蔽工程部位: 焊接接头与绑扎接头搭接长度的末端距钢筋弯折处不应小于钢筋直径的10倍,且不宜位于构件的最大弯矩处。 符合施工要求 绑扎或焊接的钢筋网与钢筋骨架,不得有变形、松脱与开焊。 符合施工要求 箍筋的末端应作135°弯勾,弯勾的平直部分不应小于箍筋直径的10倍。 符合施工要求 在钢筋绑扎搭接接头范围内的箍筋间距不应大于100mm。 符合施工要求 为防止墙、柱主筋偏位,墙板内外排钢筋间应按设计图纸要求设置撑筋,墙板筋在模板上口加一道水平筋,并采取措施(如电焊)加以限位。 符合施工要求 水泥进场必须有出厂合格证、准用证、交易凭证,要做到先检验后使用,杜绝使用无证与假冒伪劣水泥。(现场提供) 符合施工要求 对影响混凝土结构性能的缺陷(露筋、蜂窝等),必须会同设计等有关单位研究处理。 符合施工要求 施工单位 自查结论 经检查,本分项工程符合设计与国家相关规定要求。 (签名、公章) 施工单位项目技术负责人: 年 月 日 网建中心 验收结论 基管员: 项目经理: (签名、公章) 年 月 日 容桂营业部二楼办公改造工程 承包单位:广东业城建筑工程 合同号:2015-166 建设单位:顺德农村商业银行 编 号: YB-07 砌体结构隐蔽工程验收记录 工程名称 容桂营业部二楼办公改造 项目经理 分项工程名称 砌体结构分项 专业工长 隐蔽工程项目 砌体结构工程 施工单位 施工标准名称与代号 建筑装饰装修工程质量验收规范GB50210-2001 施工图纸名称与编号 隐蔽工程部位: 质量要求 施工单位自查记录 网建中心验收记录 施工图没有注明时构造柱与圈梁的混凝土强度等级不应低于C15。 符合施工要求 构造柱必须与圈梁连接,相交结点处适当加密柱的箍筋,加密范围在梁上、下均不应小于450mm或1/6层高,箍筋间距不宜大于100mm,绑扎搭接接头长度范围内箍筋间距不应大于100mm。 符合施工要求 构造柱与墙体的连接处应砌成马牙槎,从每层柱脚开始,先退后进,沿墙高每500mm设2 f6拉结钢筋,且每边伸入墙内不应小于1m。 符合施工要求 圈梁截面高度不应小于 200mm,最小纵筋4f10,最大箍筋间距200mm。 符合施工要求 设计要求的洞口、门洞等应于砌筑时正确留出或预埋,门窗洞处不应采用无筋砖过梁,过梁截面高度不应小于120mm,最小纵筋4f6,最大箍筋间距150mm。宽度超过300mm的洞口,应设置过梁。 符合施工要求 隐蔽工程部位: 砌体水平灰缝的砂浆饱满度不得小于80%,竖缝不得出现透明缝,严禁用水冲浆灌缝。砖砌体灰缝厚度不应小于8mm,也不应大于12mm;加气混凝土砌块水平灰缝厚度不得大于15mm,垂直灰缝宽度不得大于20mm。 符合施工要求 后砌隔墙应沿框架柱高每隔500mm(加气砌块因模数可为600mm)配置2f6拉筋,伸人填充墙内长度小于墙长的1/5且不应小于700mm。 符合施工要求 填充墙砌至接近梁、板底时,应留一定空隙,在抹灰前采用侧砖、或立砖、或砌块斜砌挤紧,其倾斜度宜为600左右,砌筑砂浆应饱满。 符合施工要求 填充墙与钢筋混凝土柱、梁接触处的灰缝在砌筑时必须饱满填实并补浆勾缝,压实后呈凹缝。粉刷前。梁柱边、线槽处在接缝的正反面均应钉设钢丝直径为Φ0.5,菱形网孔边长20mm的钢丝网,网宽为缝两侧各100mm。 符合施工要求 楼板支承处如无圈梁时,板下应砌一皮C20混凝土实心砌块或用不低于C20混凝土填实一皮砌块。 符合施工要求 如设计没有注明,砌体高度超(含)3.5米时要设圈梁,墙体长度超(含)5米时要设结构柱。 符合施工要求 施工单位 自查结论 经检查,本分项工程符合设计与国家相关规定要求。 (签名、公章) 施工单位项目技术负责人: 年 月 日 网建中心 验收结论 基管员: 项目经理: (签名、公章) 年 月 日 容桂营业部二楼办公改造工程 承包单位:广东业城建筑工程 合同号:2015-166 建设单位:顺德农村商业银行 编 号: YB-08 配电隐蔽工程验收记录 工程名称 容桂营业部二楼办公改造 项目经理 分项工程名称 配电分项 专业工长 隐蔽工程项目 配电工程 施工单位 施工标准名称与代号 建筑电气工程施工质量验收规范GB50303-2002 施工图纸名称与编号 隐蔽工程部位: 质量要求 施工单位自查记录 网建中心验收记录 配电设备的品种、材料、规格、性能应符合材料选用表要求。 符合施工要求 暗敷在建筑物、构筑物内电线保护管与建筑物、构筑物表面的距离不应小于15mm,镀锌钢管在砖砌墙体上暗敷应采用强度等级不小于M10的水泥砂浆抹面保护,其保护层厚度不应小于15mm。 符合施工要求 镀锌钢管与薄壁钢管应采用螺纹连接,不应采用熔焊连接。管端螺纹的长度不应小于管线接头长度的l/2,连接后螺纹宜外露2—3扣;镀锌钢管连接采用紧定螺钉连接的,螺钉应拧紧,且在振动的场所,紧定螺钉应有防松动措施,镀锌钢管连接处应采用专用接地线卡连接跨接接地线。 符合施工要求 明配钢管排列应整齐、其水平或垂直度允许偏差为1.5‰,全长偏差不应大于管内径的l/2。固定点间距均匀一致不大於1m,在转角或接线盒处两侧应对称设置,管卡间的最大距离不应超过1m。吊平顶内的电气配管应按明配管的要求施工,走向合理、横平竖直,不得将配管固定在平顶的吊架或龙骨上。配线工程采用的管卡、支吊架等金属附件,均应镀锌或涂防锈漆与面漆。 符合施工要求 在吊平顶内由接线盒引向照明灯具等器具的绝缘导线,应采用金属软管或可挠金属软管等保护,接线盒的朝向应便于维修,盖板应严密,导线严禁有裸露部分。软管两端应用专用接头与接线盒、灯具连接牢固;软管的长度不宜超过l m,金属软管应可靠接地,且不得作为电气设备的接地导体。 符合施工要求 穿管敷设的绝缘导线,其额定电压不应低于500V,不同回路、不同电压等级与交流与直流的导线不得穿在同一根管内,导线在管内不应有接头与扭结。导线绝缘电阻值不应小于0.5MΩ,管内导线包括绝缘层在内的总截面积不应大于管于内空截面积的40%。当导线敷设于垂直管内时,应增设固定导线用的拉线盒。 符合施工要求 隐蔽工程部位: 线槽敷设应平直整齐,水平或垂直允许偏差为其长度的2‰,且全长允许偏差为20mm;线槽接口处应平直、严密、槽盖应齐全、平整、无翘角;并列安装时,槽盖应便于开启。固定或连接线槽的螺钉或其他紧固件,紧固后其端部应与线槽内表面光滑相接。线槽内敷设的导线,当设计无规定时,包括绝缘层在内的导线总截面积不应大于线槽截面积的60%。金属线槽应可靠接地,但不得作为设备的接地导体。 符合施工要求 配电箱与各回路配线均应按规范要求分色,A相为黄色,B相为绿色,C相为红色,N为淡蓝色,PE保护线为黄绿双色。 符合施工要求 导线在箱、柜内应绑扎固定、接线端子编号清晰;导线在柜内不应有接头。电缆头在柜内应固定牢固、排列整齐,并与时挂上电缆标志牌,标志牌上应注明编号,当无编号时,应写明电缆型号、规格与起迄地点,标志牌上字迹应清晰与不易脱落。 符合施工要求 配电箱与柜内均应设置N线与PE保护线的汇流排,N线与PE线应在汇流排上连接,不得将N线或PE线多根绞接或压接在铜接头内。PE线截面设计无规定时:相线截面在16mm2与以下,PE线与相线截面相同;相线截面在16—35mm2时,PE线为16mm2;相线截面大于35mm2以上时,PE线为相线截面的二分之一。 符合施工要求 配电线路需做绝缘与接地测试,(需提交测试记录)接地电阻值应符合设计要求,当采用共用接地体时,接地电阻值不应大于1Ω。 符合施工要求 施工单位 自查结论 经检查,本分项工程符合设计与国家相关规定要求。 (签名、公章) 施工单位项目技术负责人: 年 月 日 网建中心 验收结论 基管员: 项目经理: (签名、公章) 年 月 日 容桂营业部二楼办公改造工程 承包单位:广东业城建筑工程 合同号:2015-166 建设单位:顺德农村商业银行 编 号: YB-09 给排水、消防管道安装隐蔽工程验收记录 工程名称 容桂营业部二楼办公改造 项目经理 分项工程名称 给排水、消防管道分项 专业工长 隐蔽工程项目 给排水、消防管道工程 施工单位 施工标准名称与代号 给水排水管道工程施工 与验收规范 GB50268-2008 施工图纸名称与编号 隐蔽工程部位: 质量要求 施工单位自查记录 网建中心验收记录 给排水、消防设备的品种、材料、规格、性能应符合材料选用表要求。 符合施工要求 暗敷塑料给水管道,应与土建配合做好留槽或开管槽,管道埋墙深度从管外壁至墙面的距离个应小于15mm,管件外表面不得突出墙深度,从管外壁至墙面的距离不应小于15mm,管件外表面不得突出墙面,管道在槽内应固定;管道应经二次试压合格后方可采用M10水泥砂浆补槽。管道安装完毕,初装饰工程应在墙面上标出冷、热水管道走向标线,以免二次装修时损坏管道。 符合施工要求 明敷塑料给水管道在水表、水嘴、角阀等配水点、受力点以与穿墙支管节点处,应采取可靠的固定措施,且固定距离均匀一致。在穿越墙、梁等处。应设置套管;穿越楼层、屋面必须设置金属套管,套管应高出地面或屋面50一100mm,且单位工程中应一致,并应有严格的防渗漏措施。 符合施工要求 塑料给水管道的试压应符合设计规定。当设计无规定时,聚丙烯(PP—R)冷水管道试验压力应为系统工作压力的1.5倍,但不得小于1.0MPa;应在隐蔽前做好试压记录工作(需提交测试记录) 符合施工要求 生活污水管道设置的检查口或清扫口应符合设计要求:立管上在底层与楼层转弯时离地面1m处应设检查口。检查口高度由地面至检查口中心应为1m。检查口的朝向应便于检修,暗装立管在检查口处应有检修门。 符合施工要求 明敷塑料管道管径大于或等于110mm时,在楼板、墙体贯穿部位应设置阻火圈或防火套管。在楼板贯穿处设置的防火套管长度不小于500mm;在墙体贯穿处设置的防火套管长度不小于300mm。且明露部分长度不宜小于200mm。 符合施工要求 隐蔽工程部位: 卫生间预留板洞尺寸是否与所选洁具型号相符、有否遗漏,存水弯水封深度不小于50mm。 符合施工要求 同室给水、排水管道固定支架高度应一致。横管管径75mm与以上,长度大于700mm;管径50mm与以下,长度大于500mm的,应有吊、支架固定。 符合施工要求 埋地塑料排水管道应做灌水试验,灌水高度不得低于底层地面高度,应以液面不下降为合格。管道应经灌水试验合格。并经中间验收后方可回填,回填土应符合密实度的要求。 符合施工要求 室内消火栓应设在明显易于取用地点,栓口离地面高度为1.1m,其出水方向宜向下或与设置消火栓的墙面成900角。配水干管、配水管应做好红色或红色环圈标志。消防配水立管固定支架高度距地面应为1.5—1.8m,但在单位工程中高度应一致。 符合施工要求 给水、消防管道穿越建筑物的变形缝(沉降缝、伸缩缝)时,应采取防沉降或伸缩的措施。当需要穿越时,应设置伸缩节。消防管道穿越墙体或楼板时应加设套管,套管长度不得小于墙体厚度或应高出楼地面50mm。 自动消防喷淋管道固定吊、支架设置应合理、牢固,不应晃动,当管道改变方向时,应增设防晃支架。吊架与喷头的距离,应不小于300mm,距末端喷头的距离不大于750mm,成排的喷淋管道、喷头与吊支架应成一直线,安装在吊平顶的喷淋头高低应一致。 隐蔽工程部位: 管道焊接连接时,应根据钢管的壁厚在对口处留有一定的间隙(一般为1.5—3.0mm),并按规范规定坡口,焊缝应平整、饱满、焊波均匀一致。焊完后立即除去渣皮、飞溅,并应将焊缝表面清理干净,焊缝与其标记在试压前不应涂漆。镀锌钢管不应采用焊接连接,被破坏的镀锌层表面与管螺纹露出部分应做防腐处理。 符合施工要求 管道或支吊件在涂刷底漆前,必须清除表面的灰尘、污垢、锈斑、焊渣等物,涂层应均匀,颜色应一致,漆膜应附着牢固,无剥落、皱纹、气泡、针孔等缺陷。管道安装后不易涂漆的部位应预先涂漆,涂层应完整、无损坏、流淌等现象。 符合施工要求 施工单位 自查结论 经检查,本分项工程符合设计与国家相关规定要求。 (签名、公章) 施工单位项目技术负责人: 年 月 日 网建中心 验收结论 基管员: 项目经理: (签名、公章) 年 月 日 第 49 页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
